Bautagebuch
In diesem Bautagebuch verfolgen Sie den Fortschritt unseres Neubauprojektes im Buchenquartier. Erleben Sie die Entwicklung von 16 modernen Wohneinheiten und erhalten Sie Einblicke in die verschiedenen Bauphasen.
Die nächsten Schritte

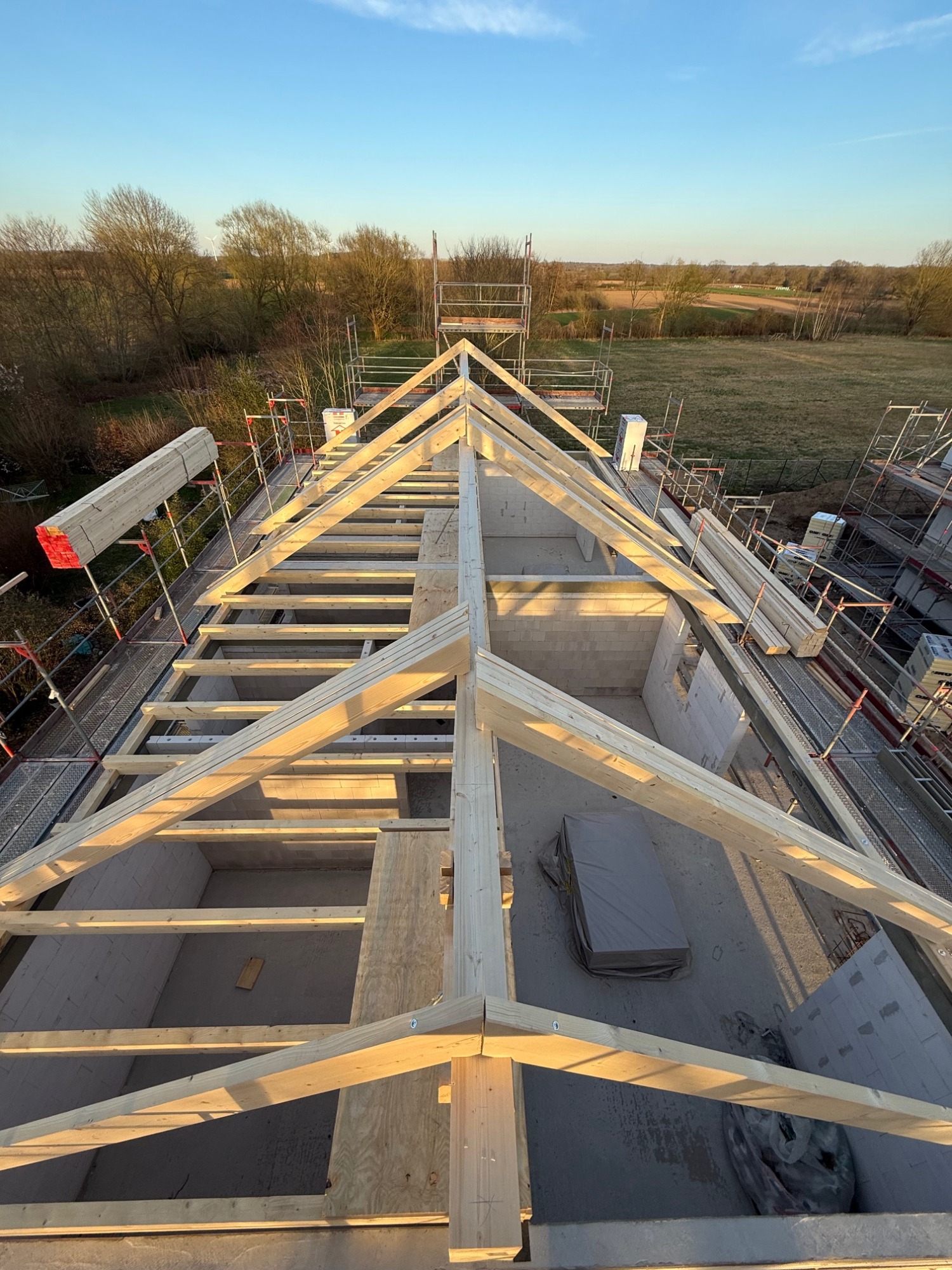

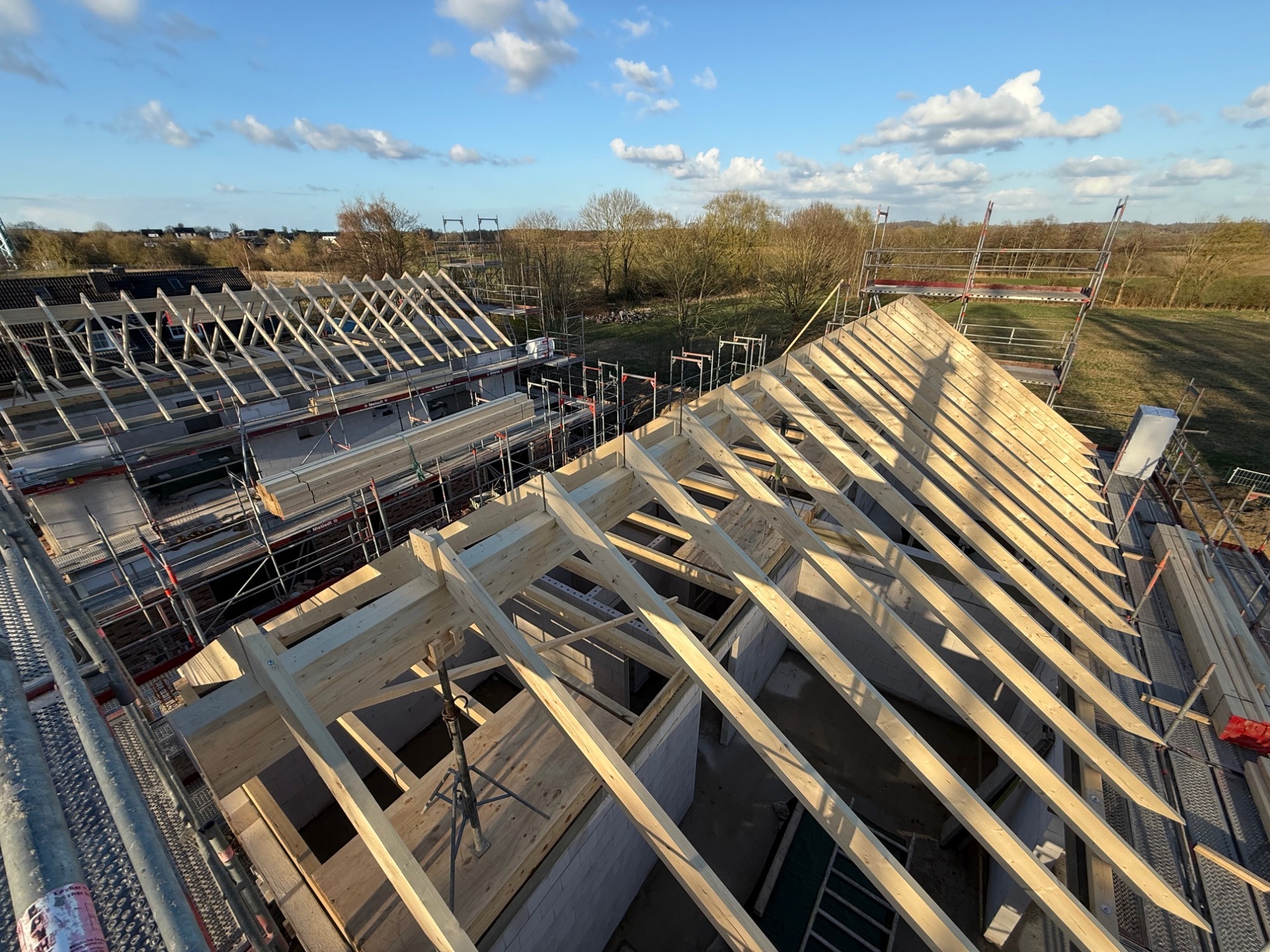

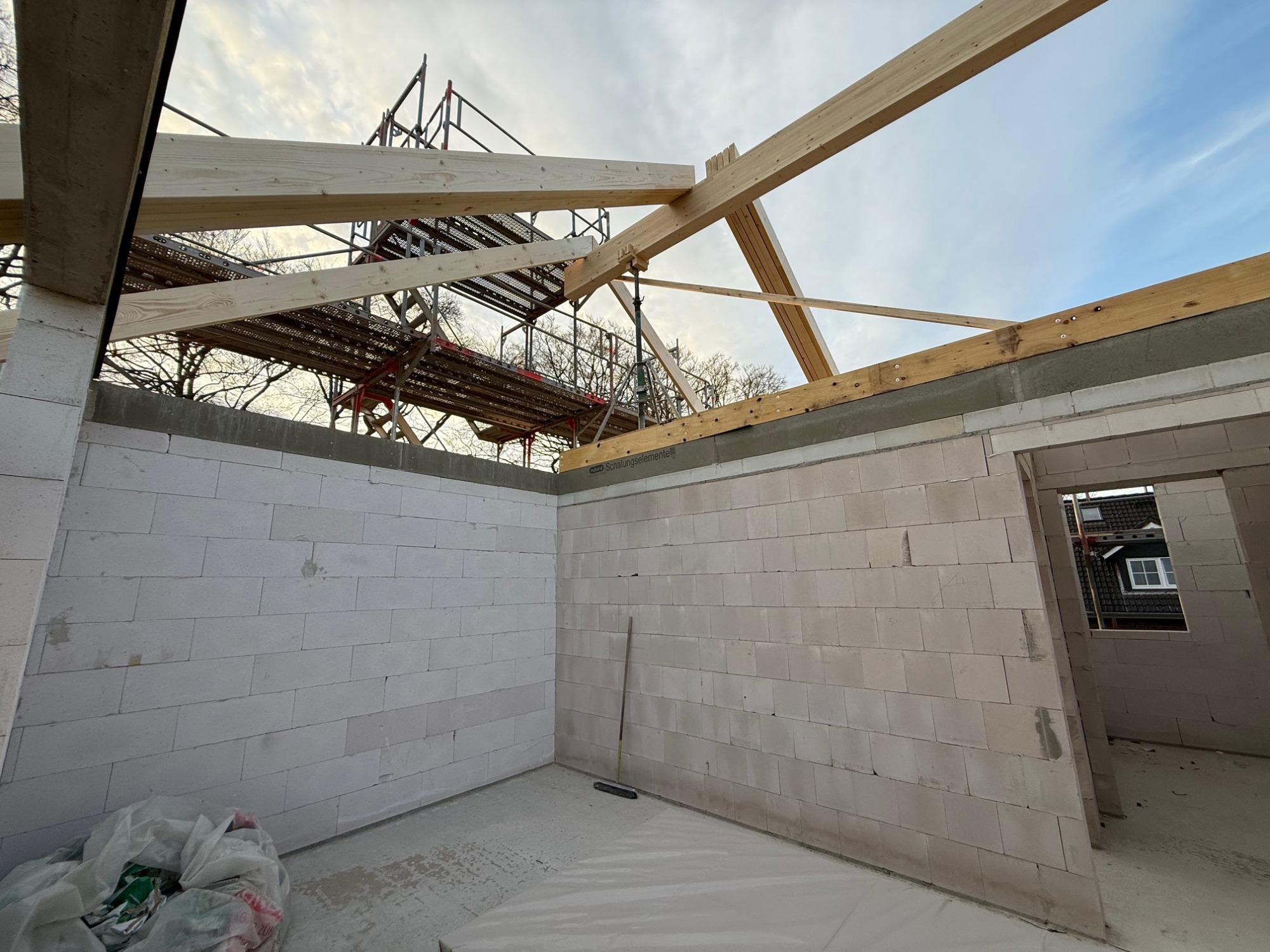

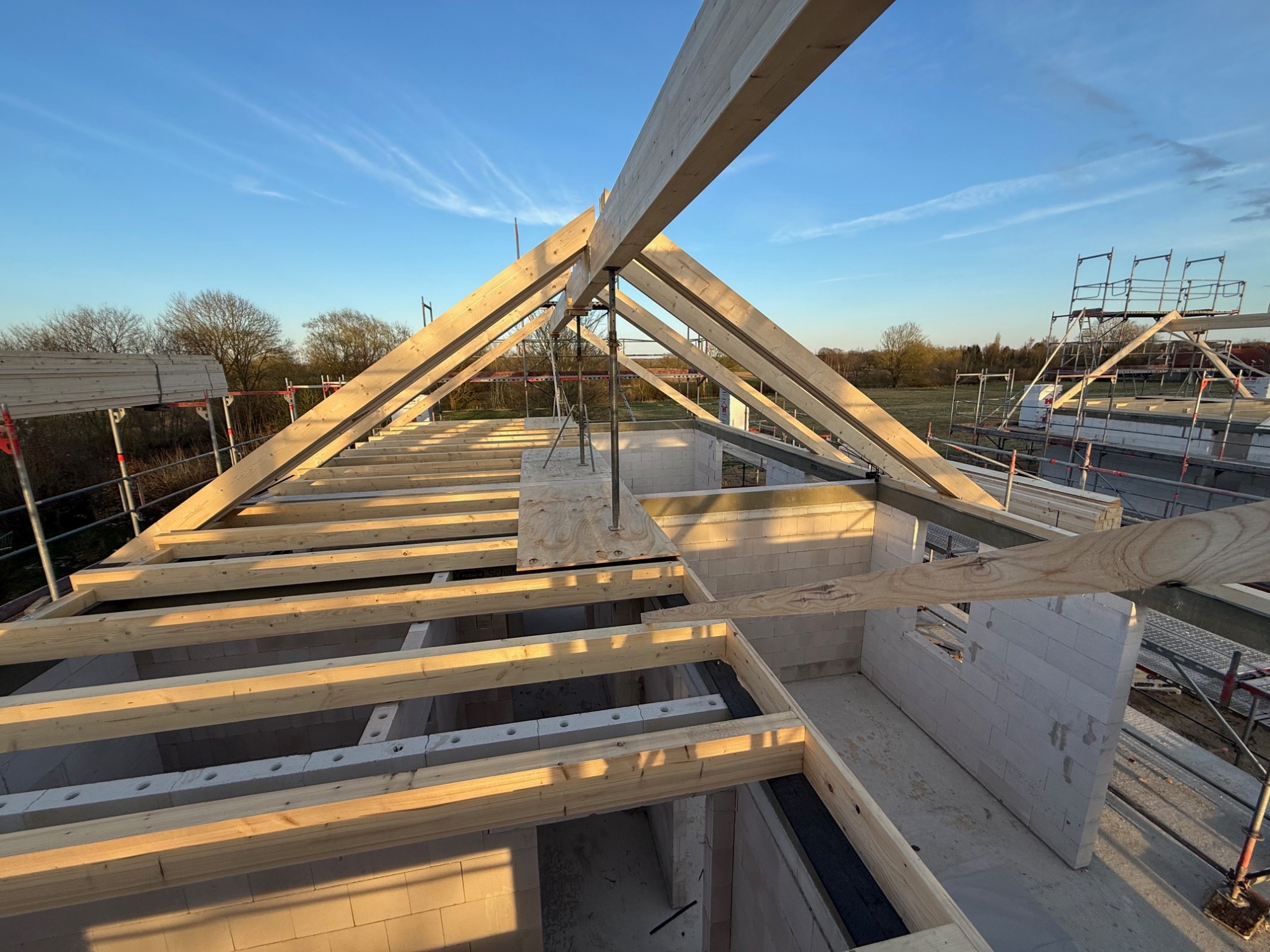

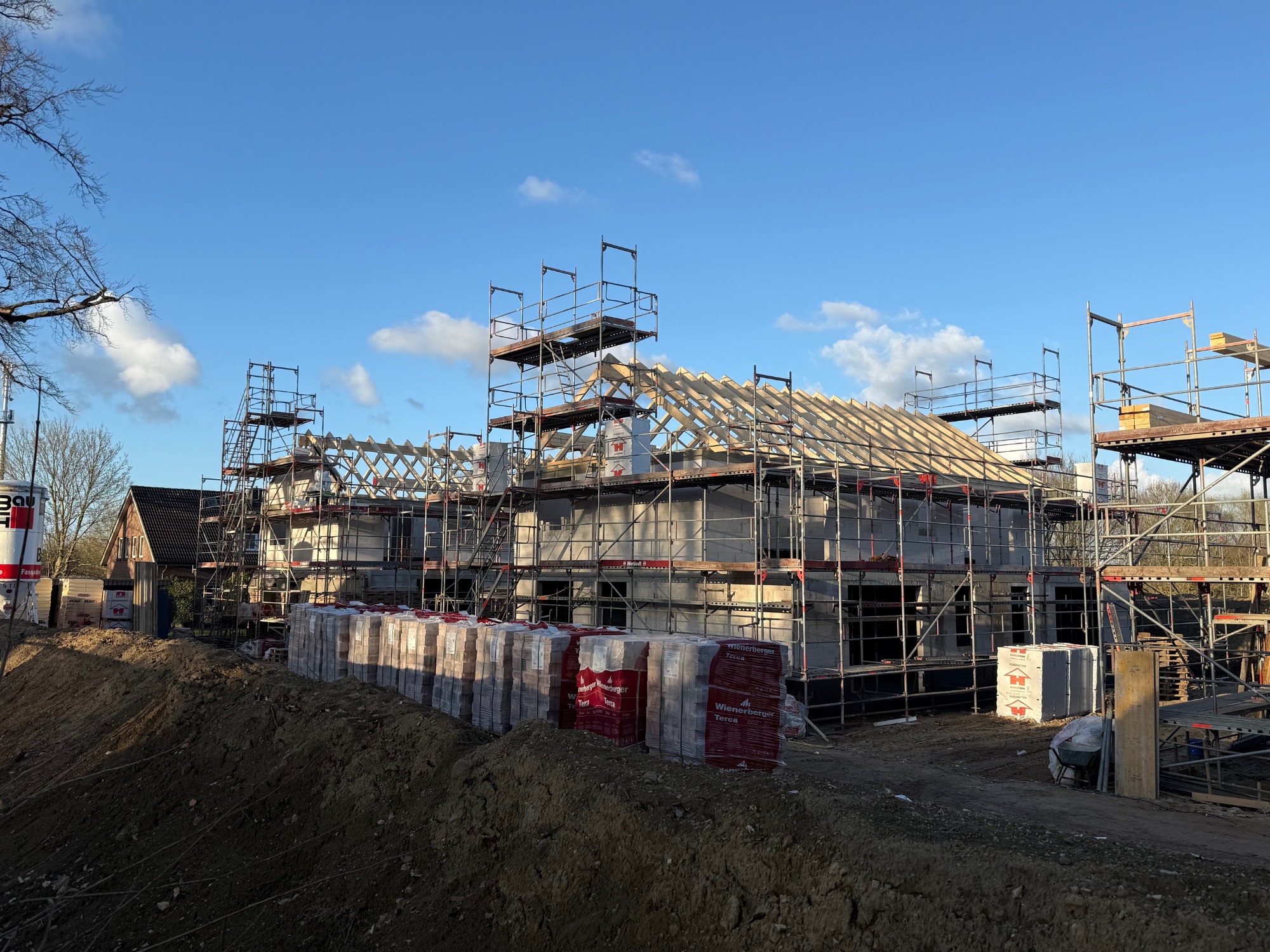

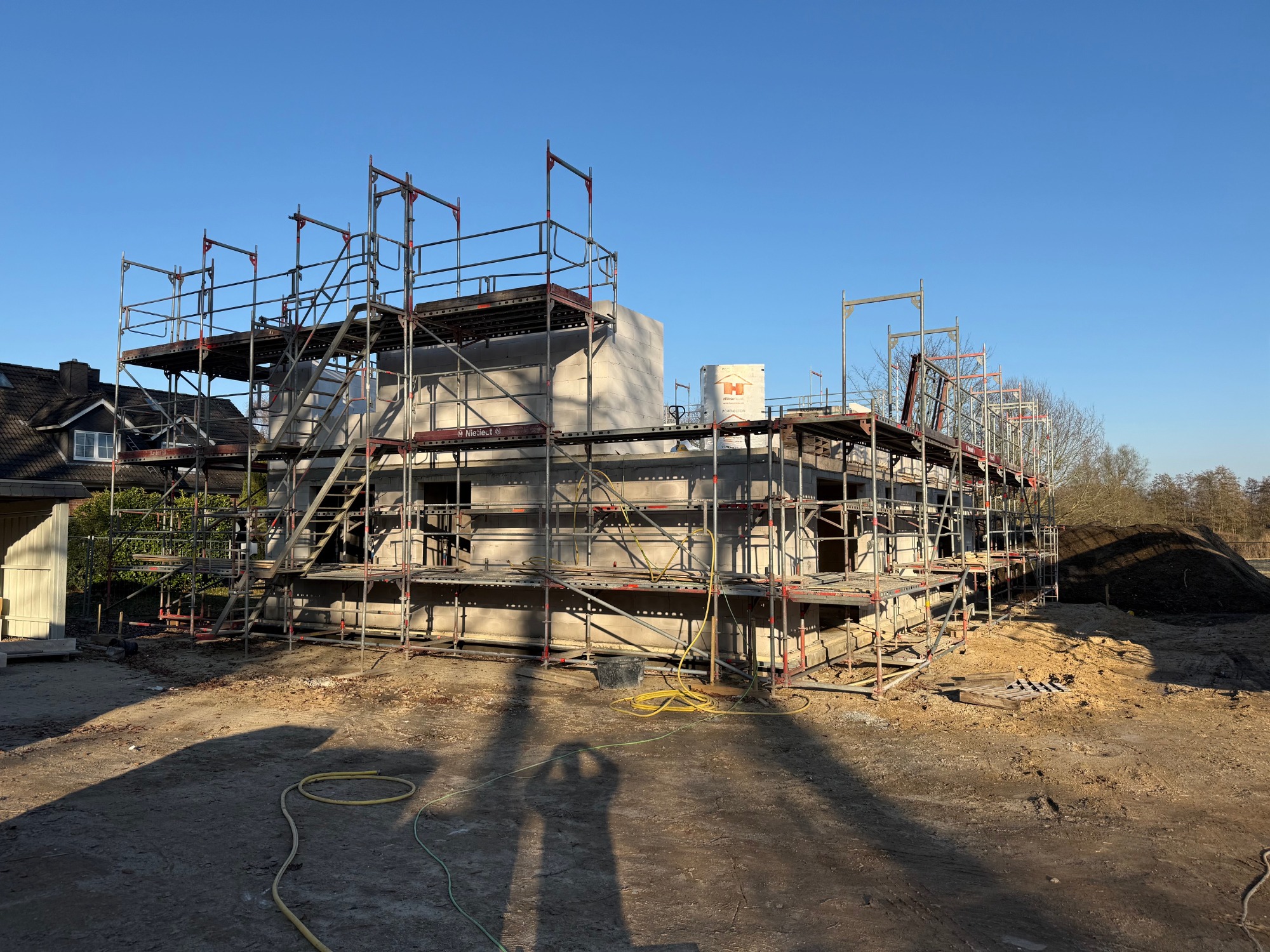

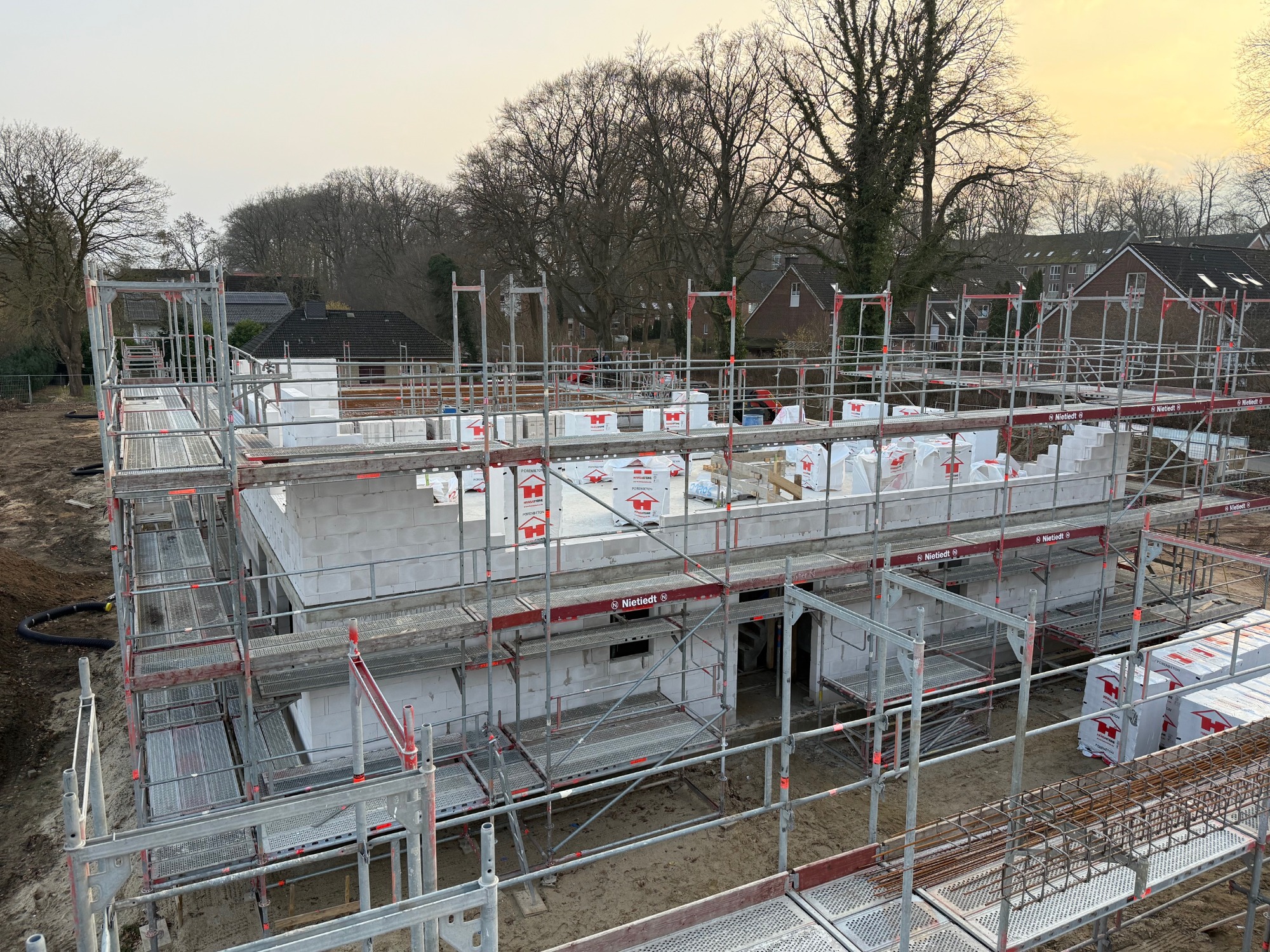

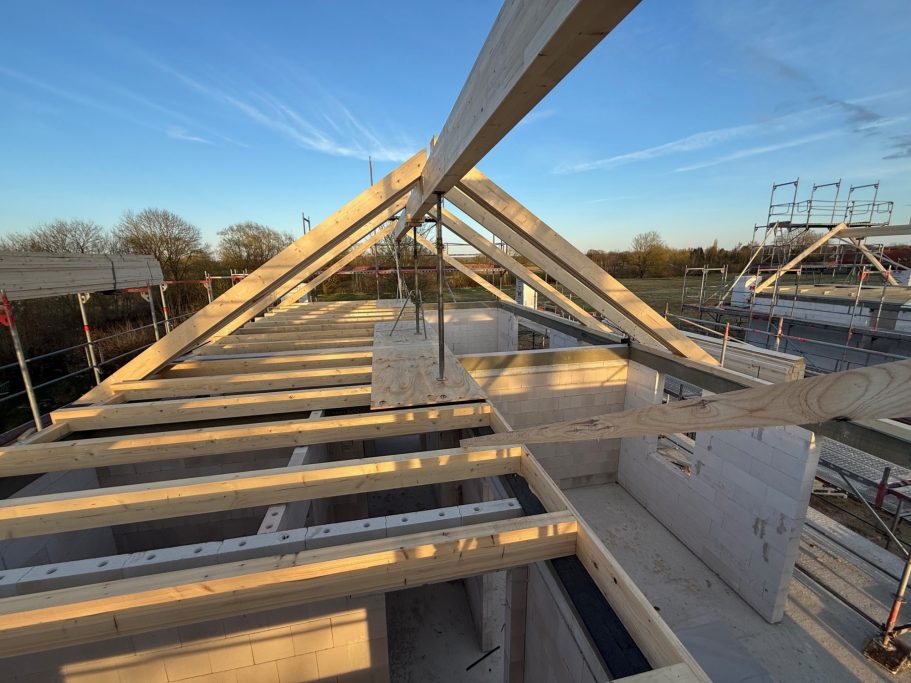

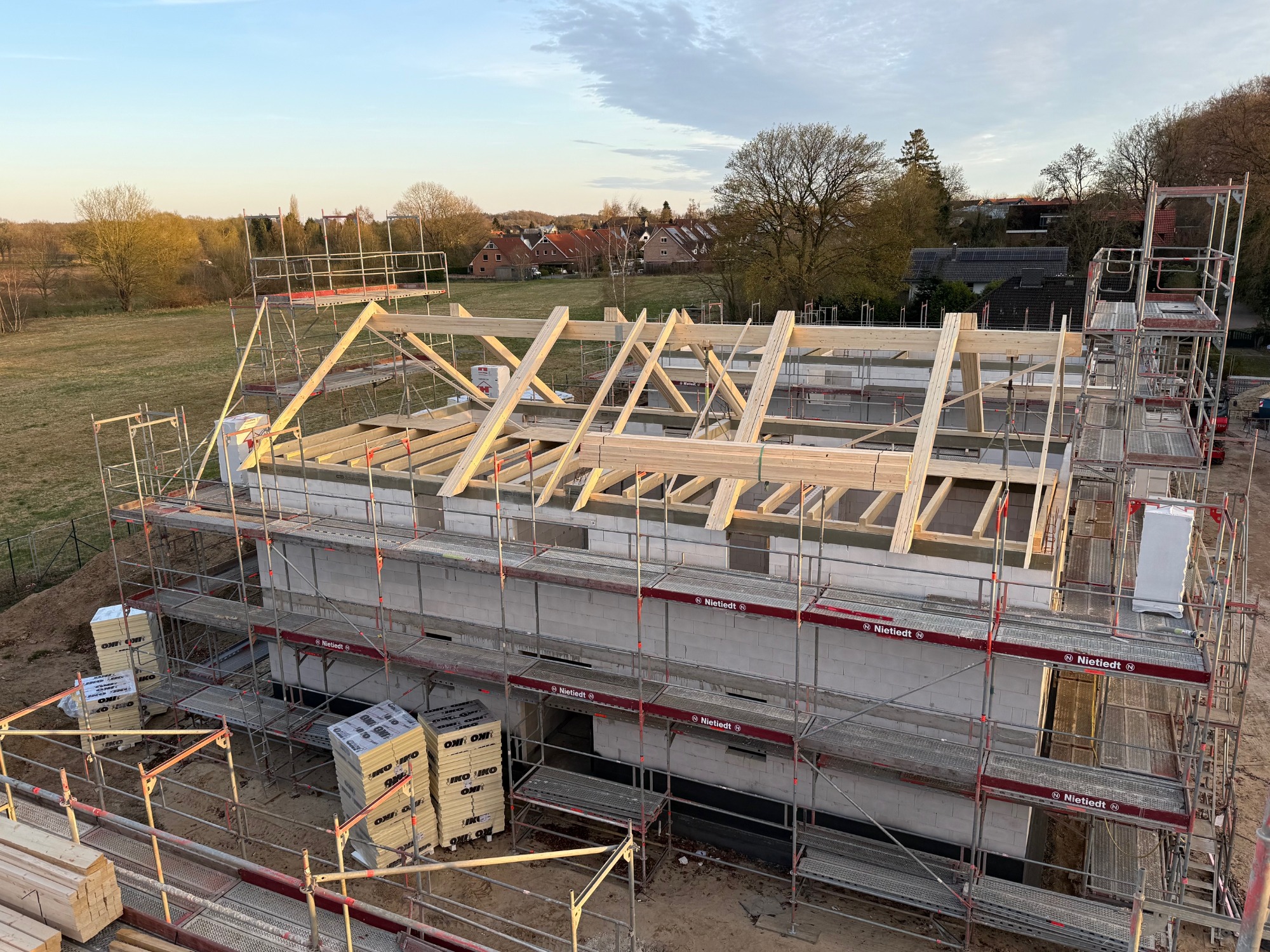

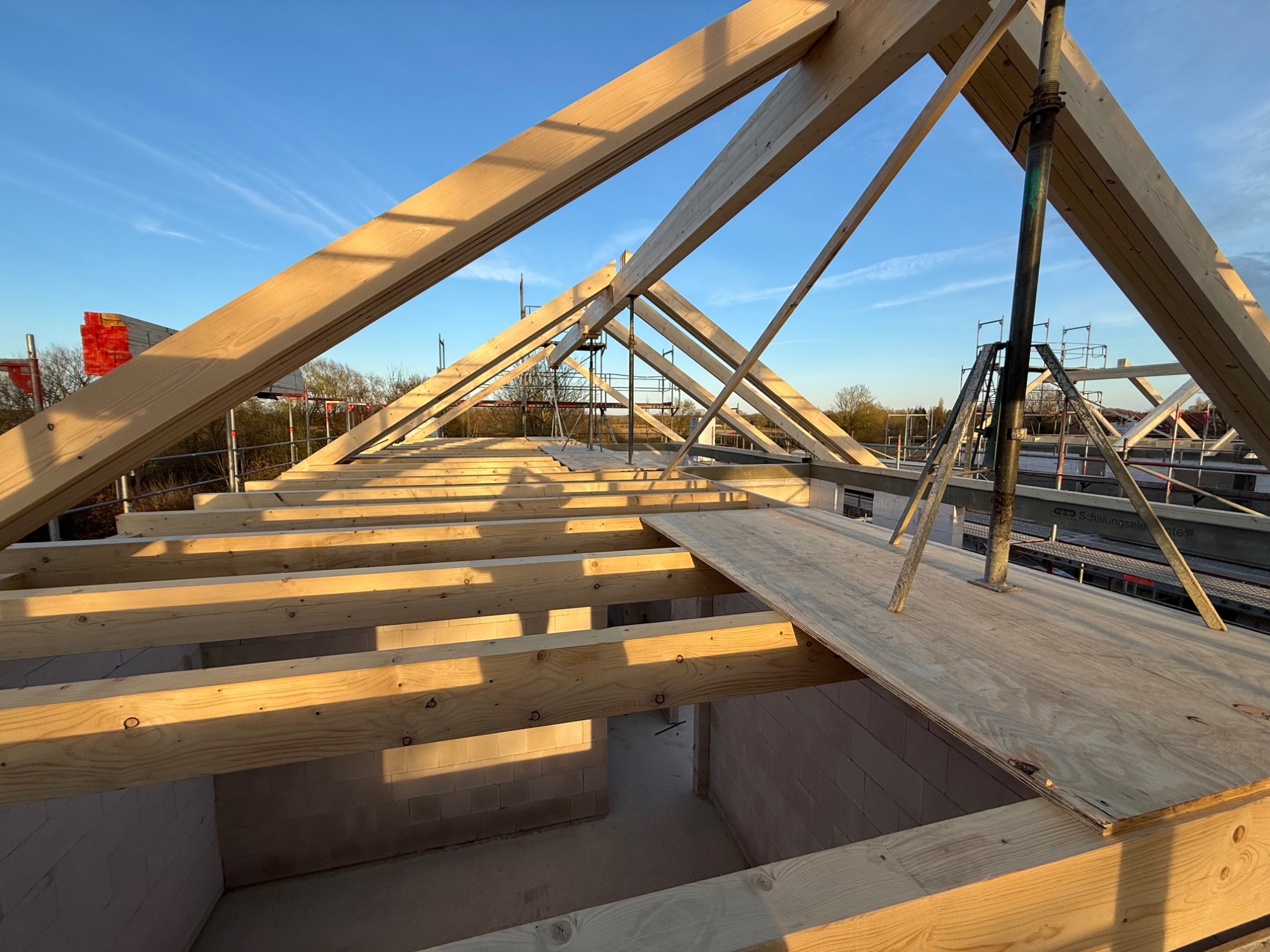

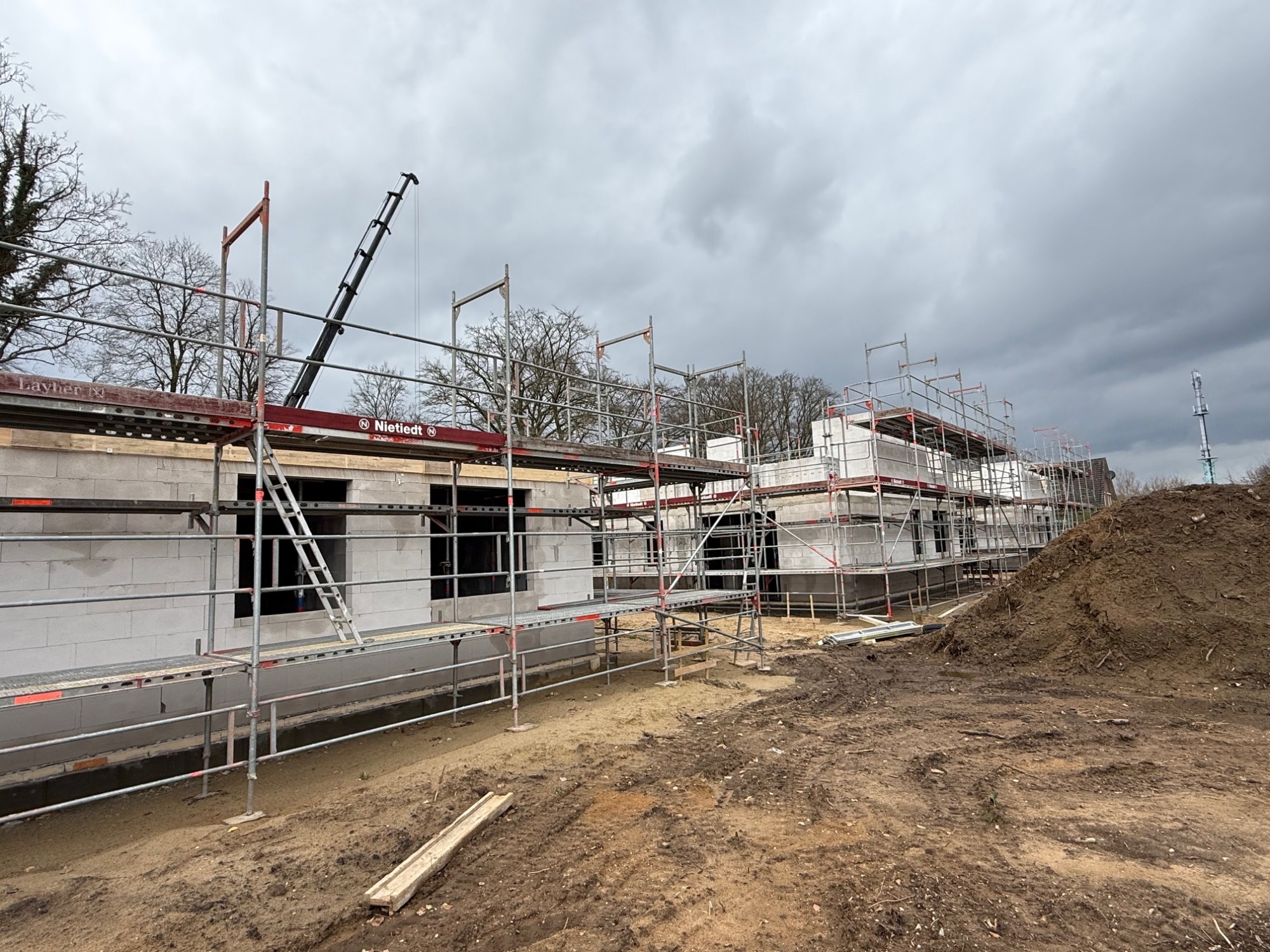

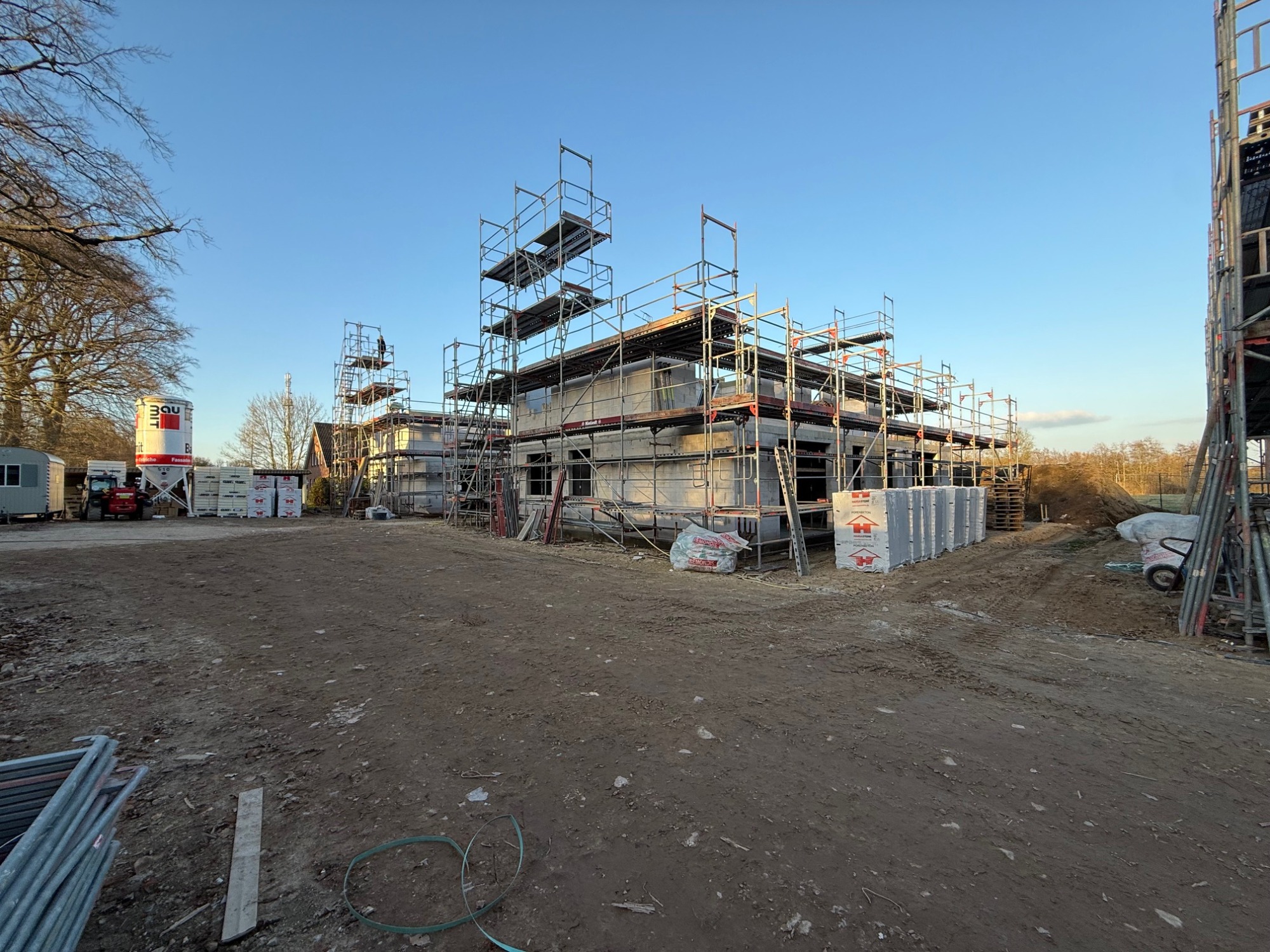

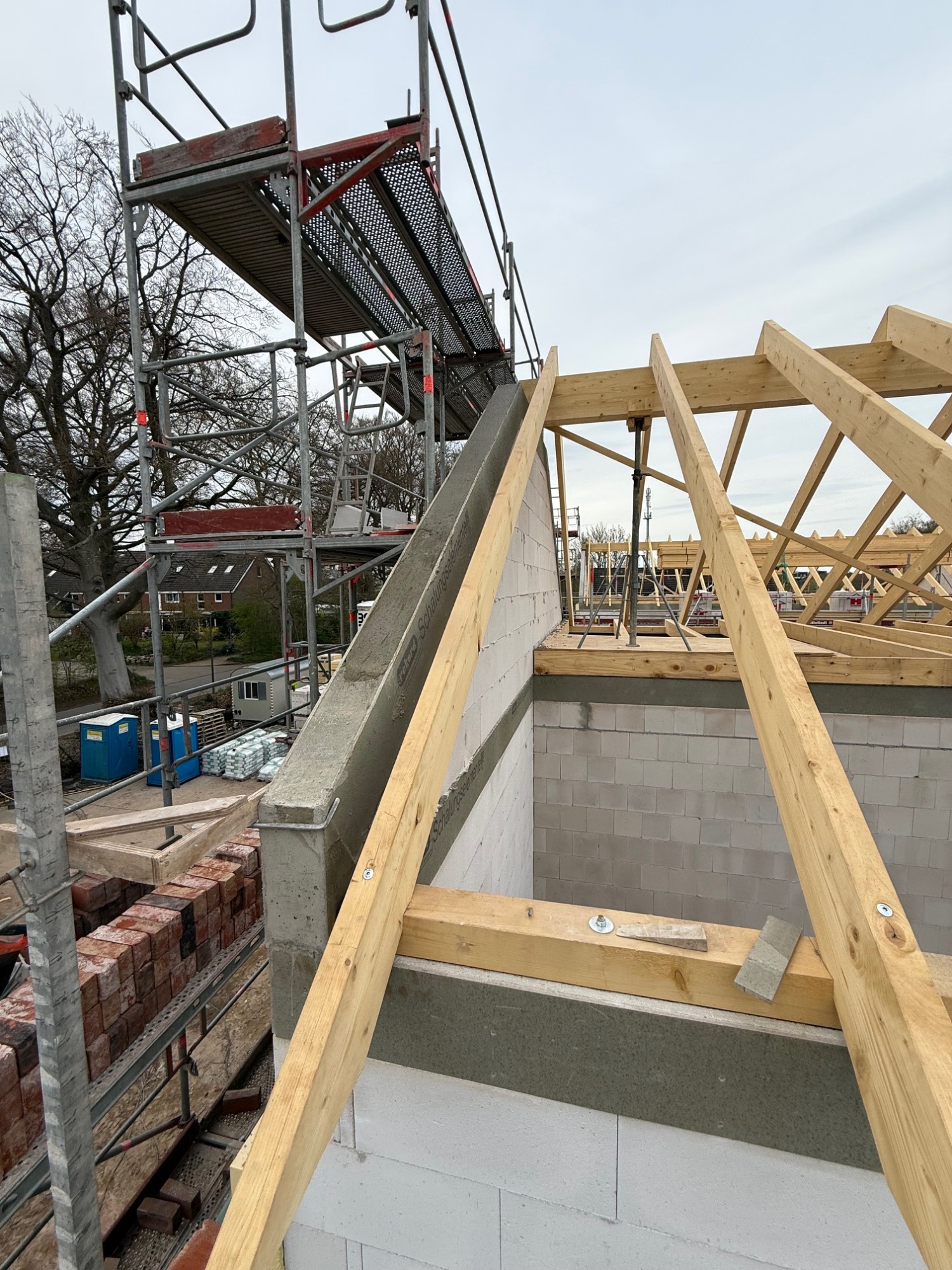

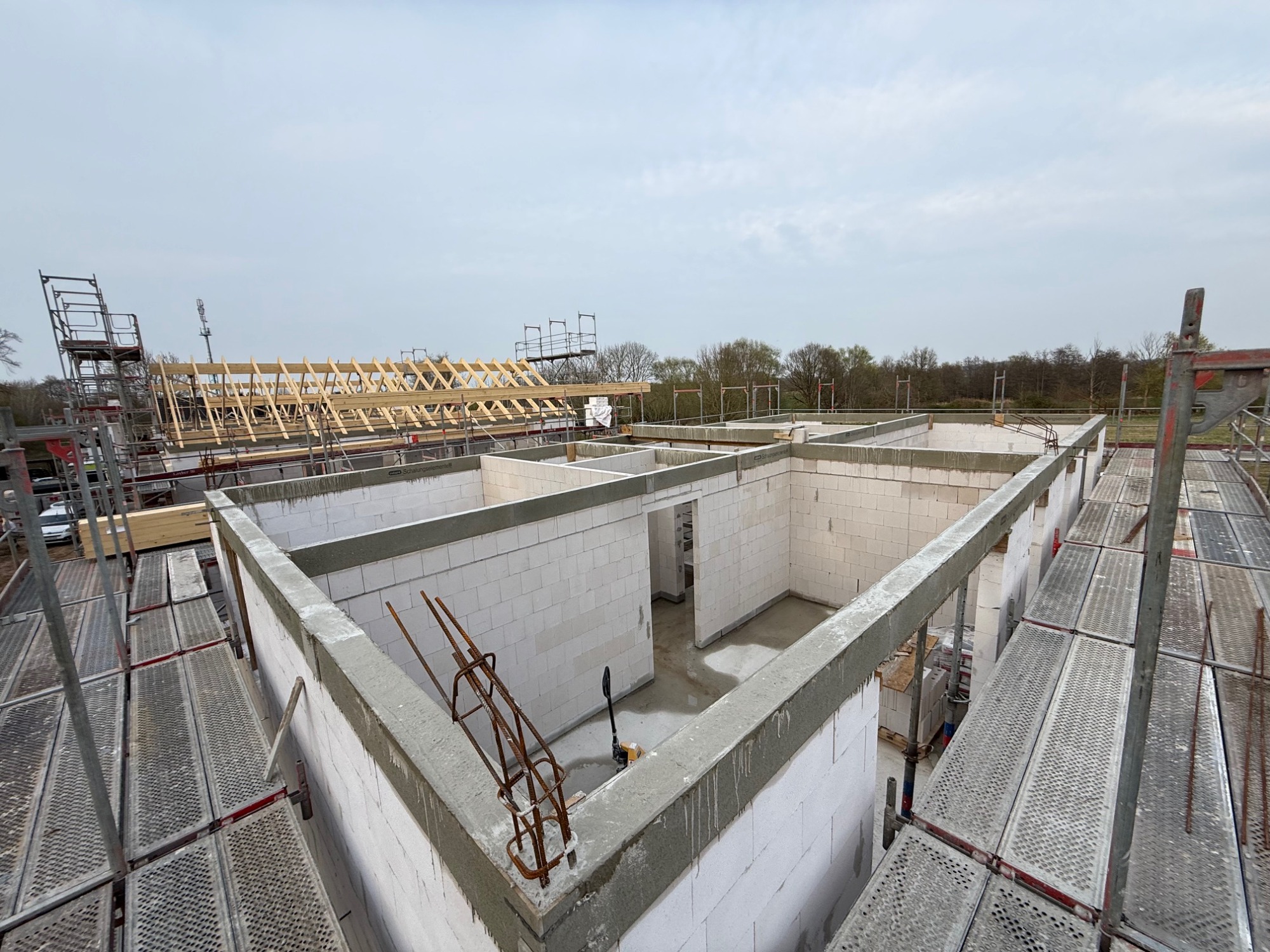

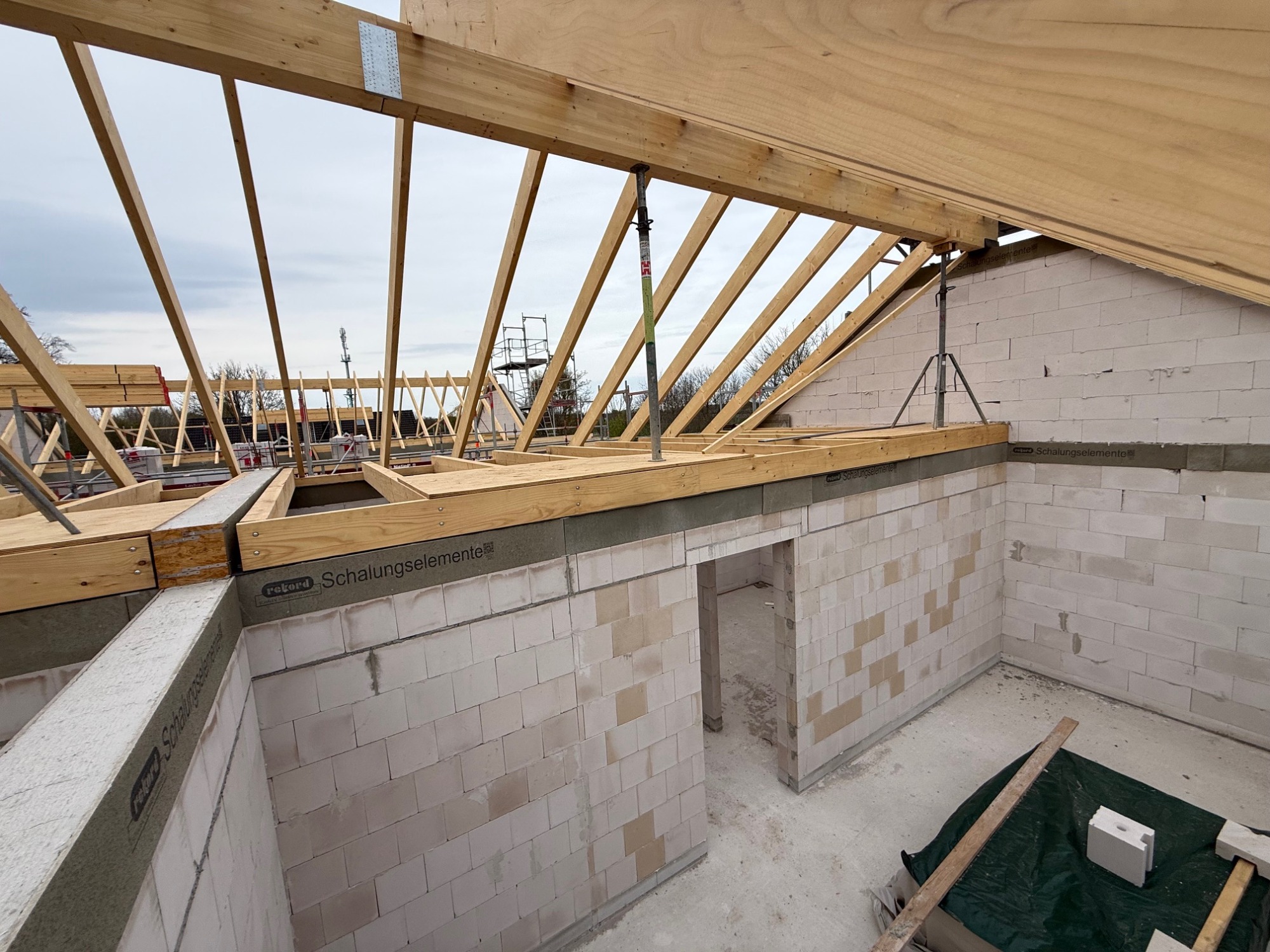

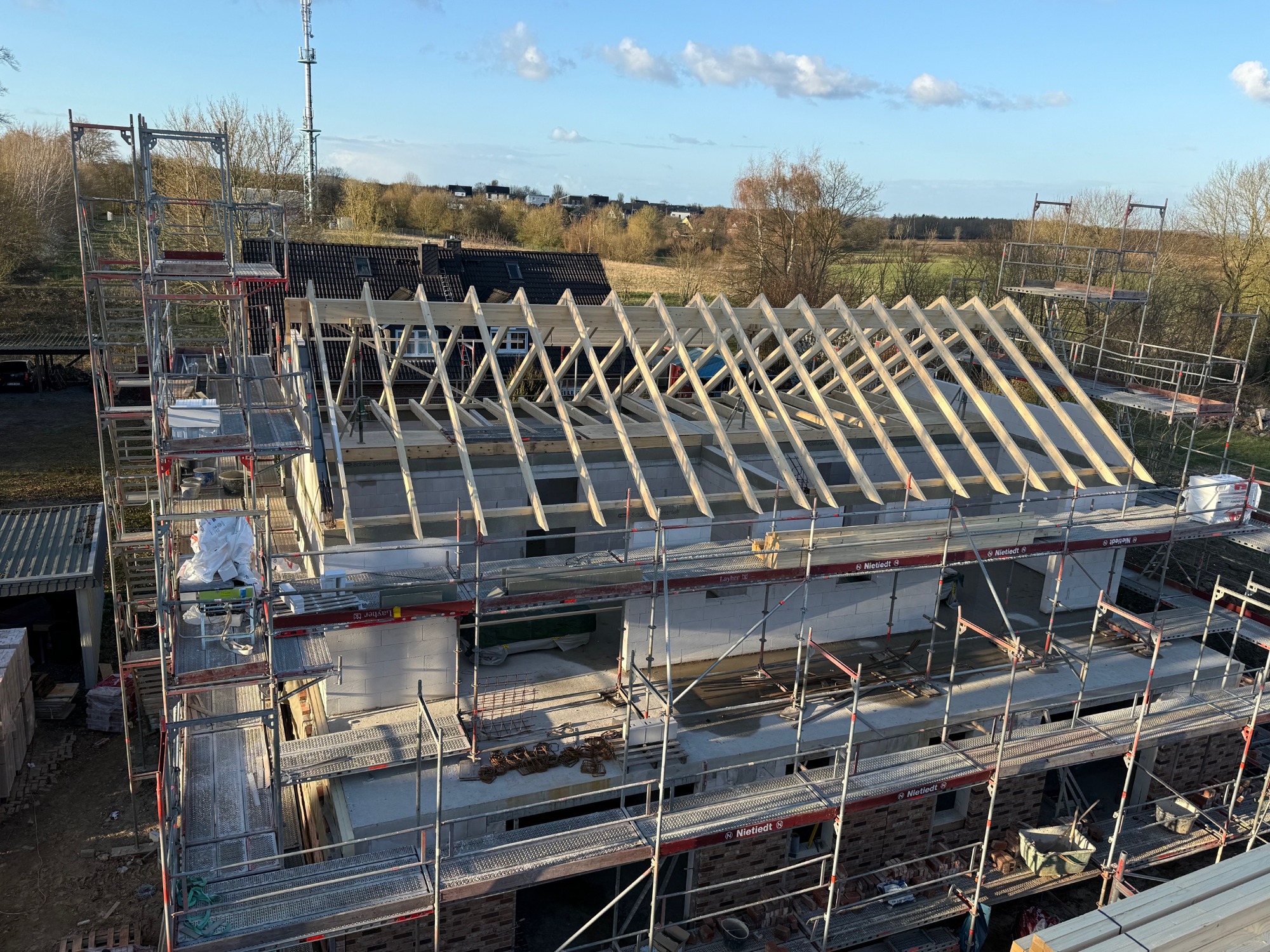

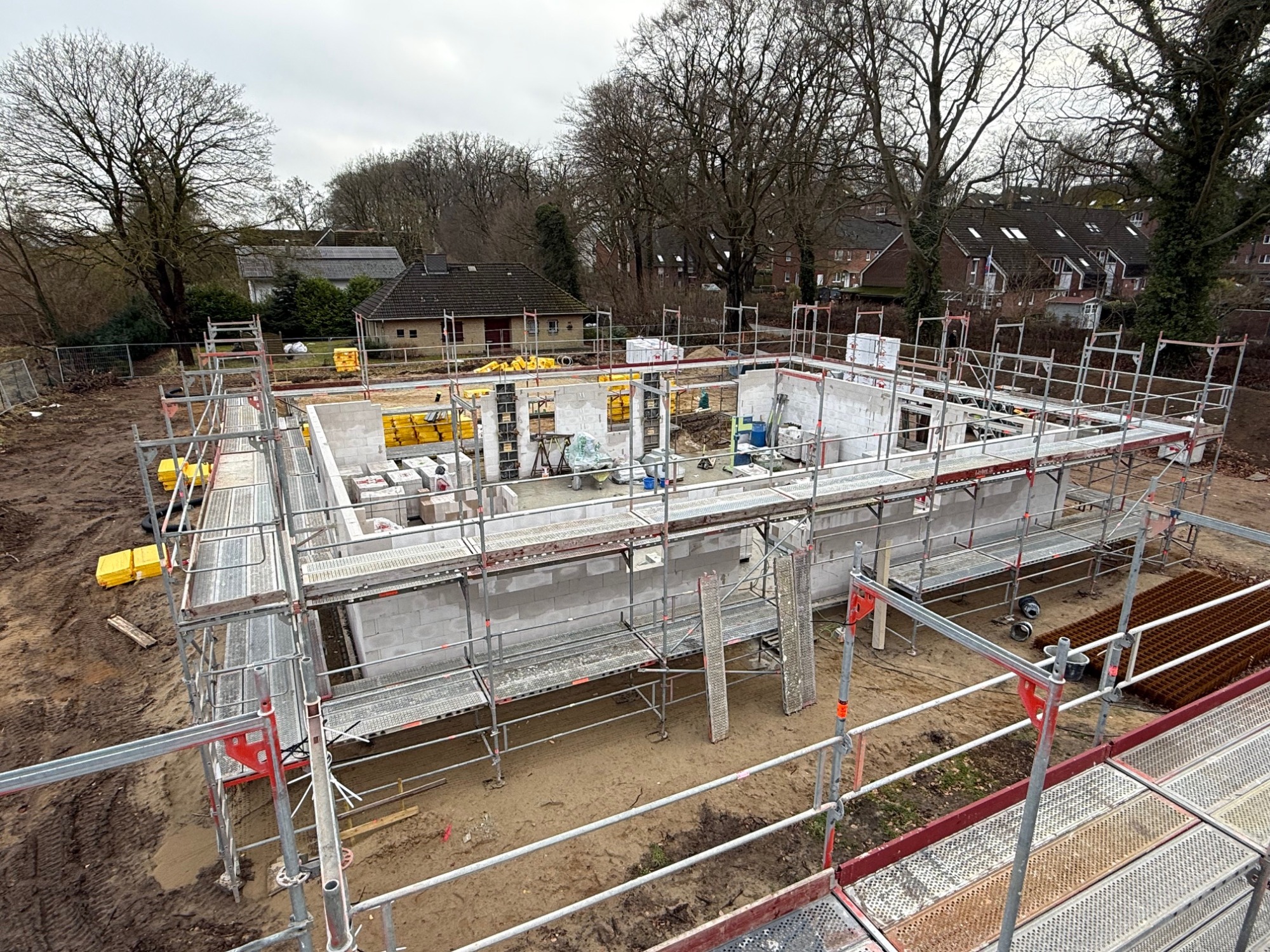

Richten Dachstuhl

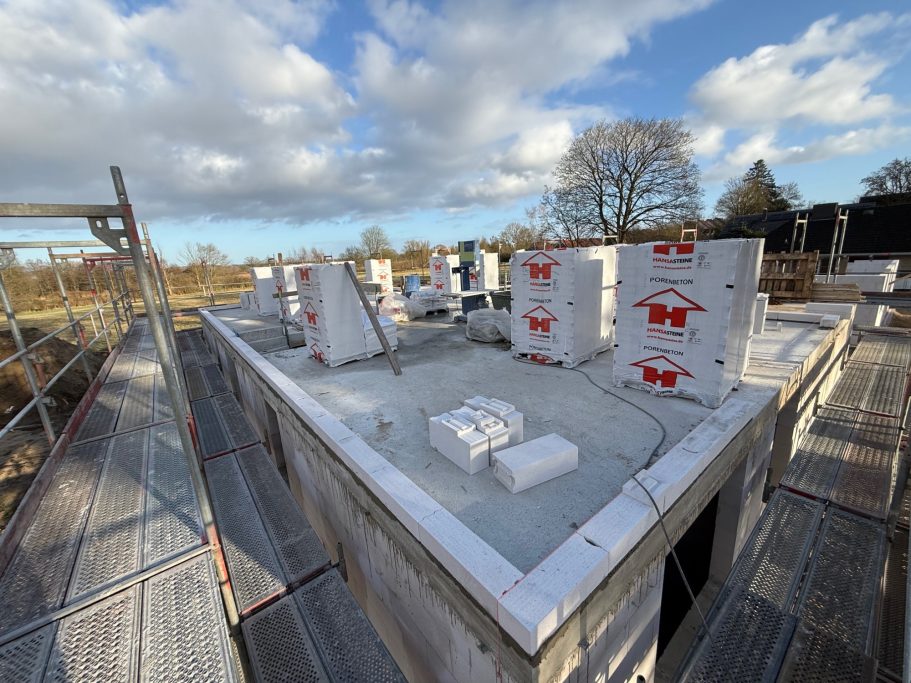

Dämmung und Verblender Außenwände

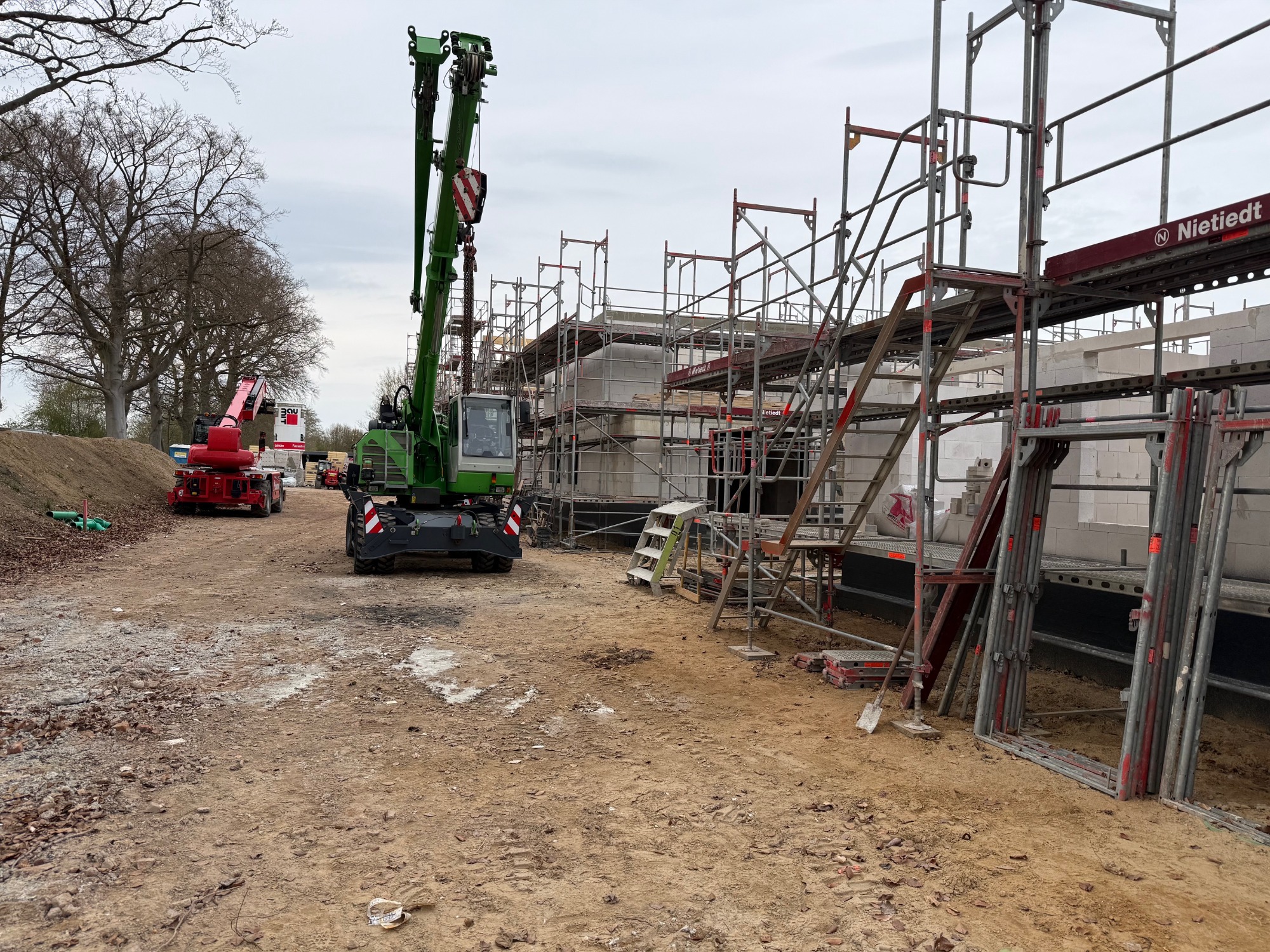

Dachdeckerarbeiten
17.04.2026

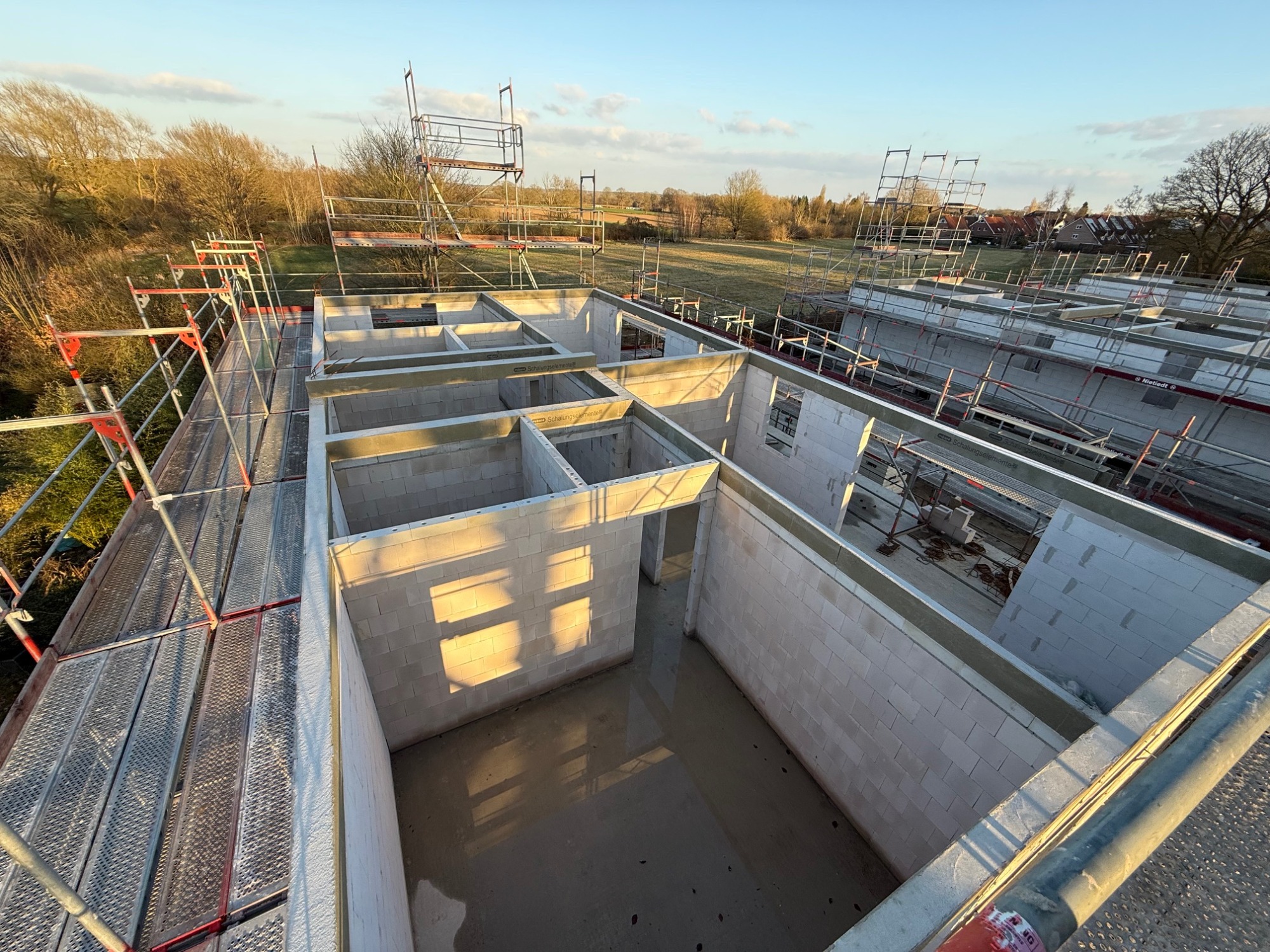

Haus 51c+d Giebel fertiggestellt

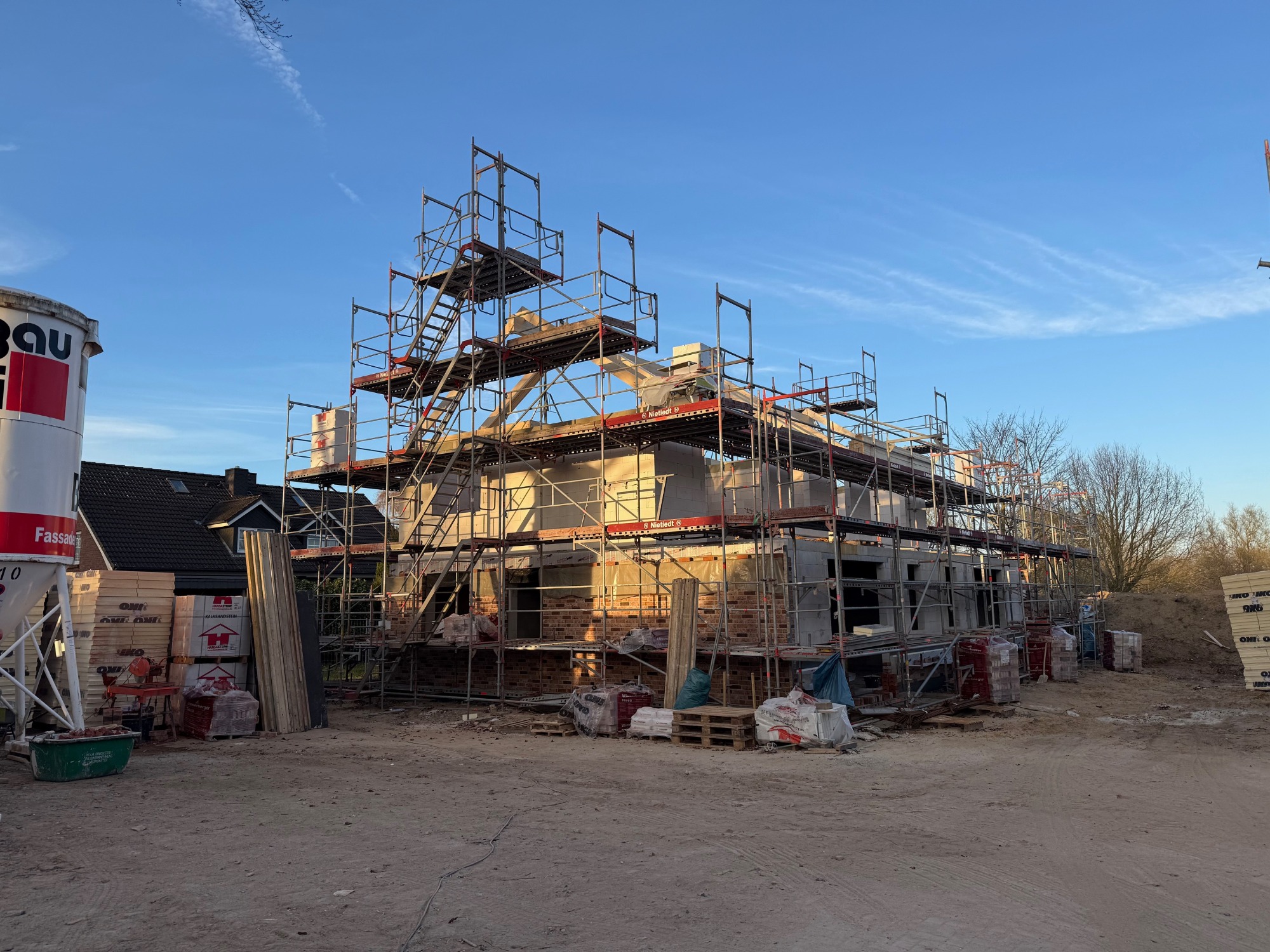

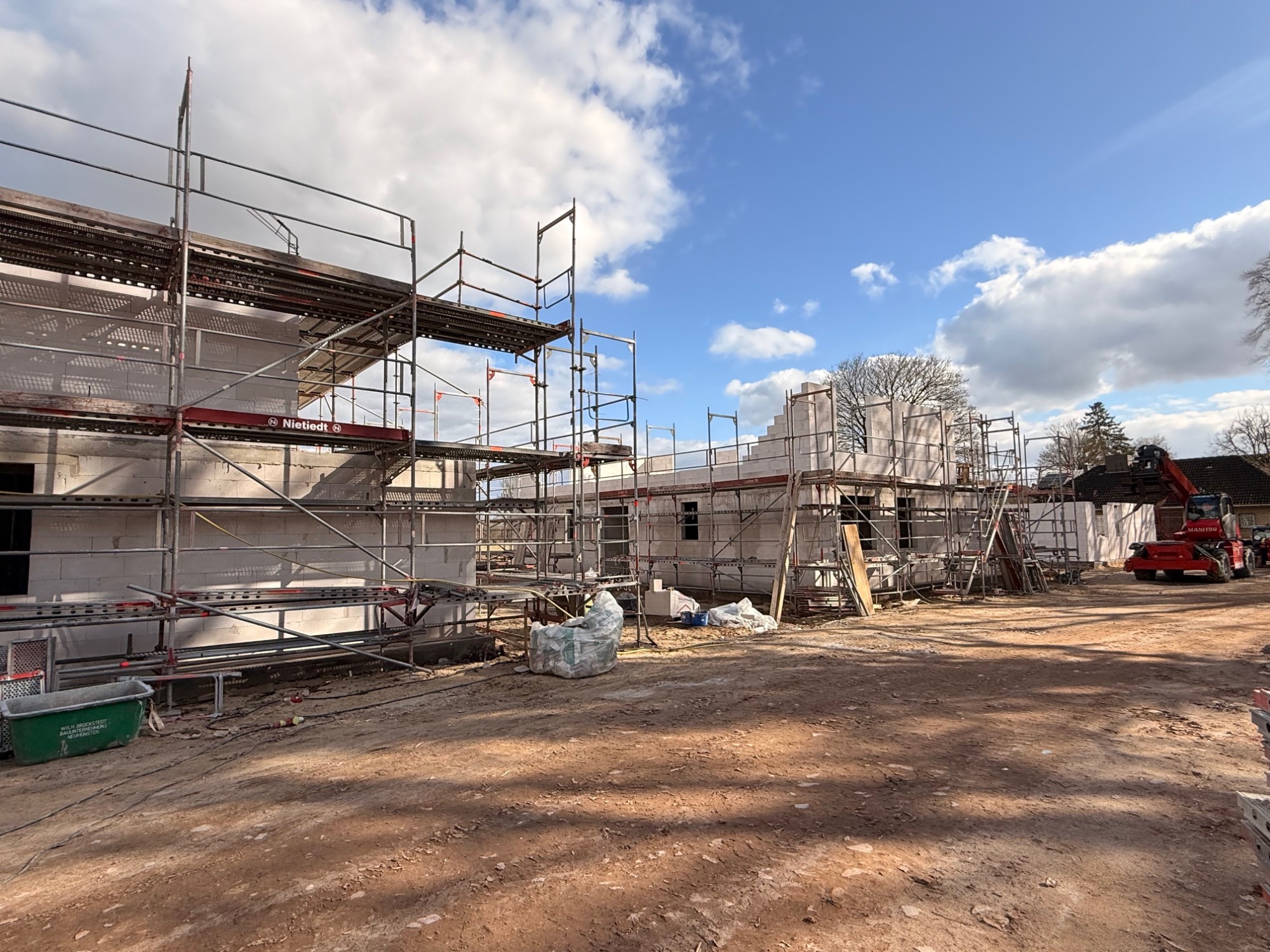

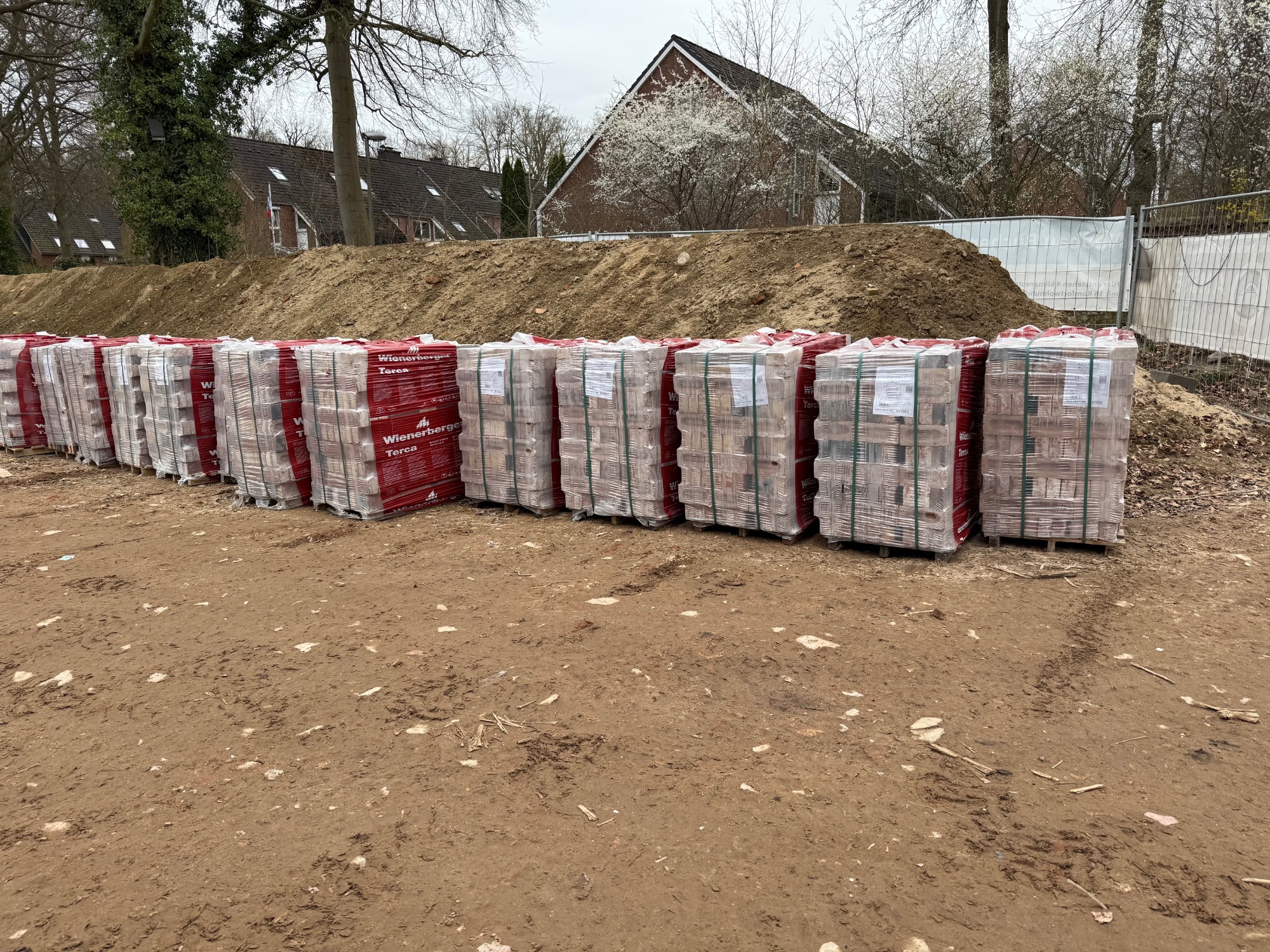

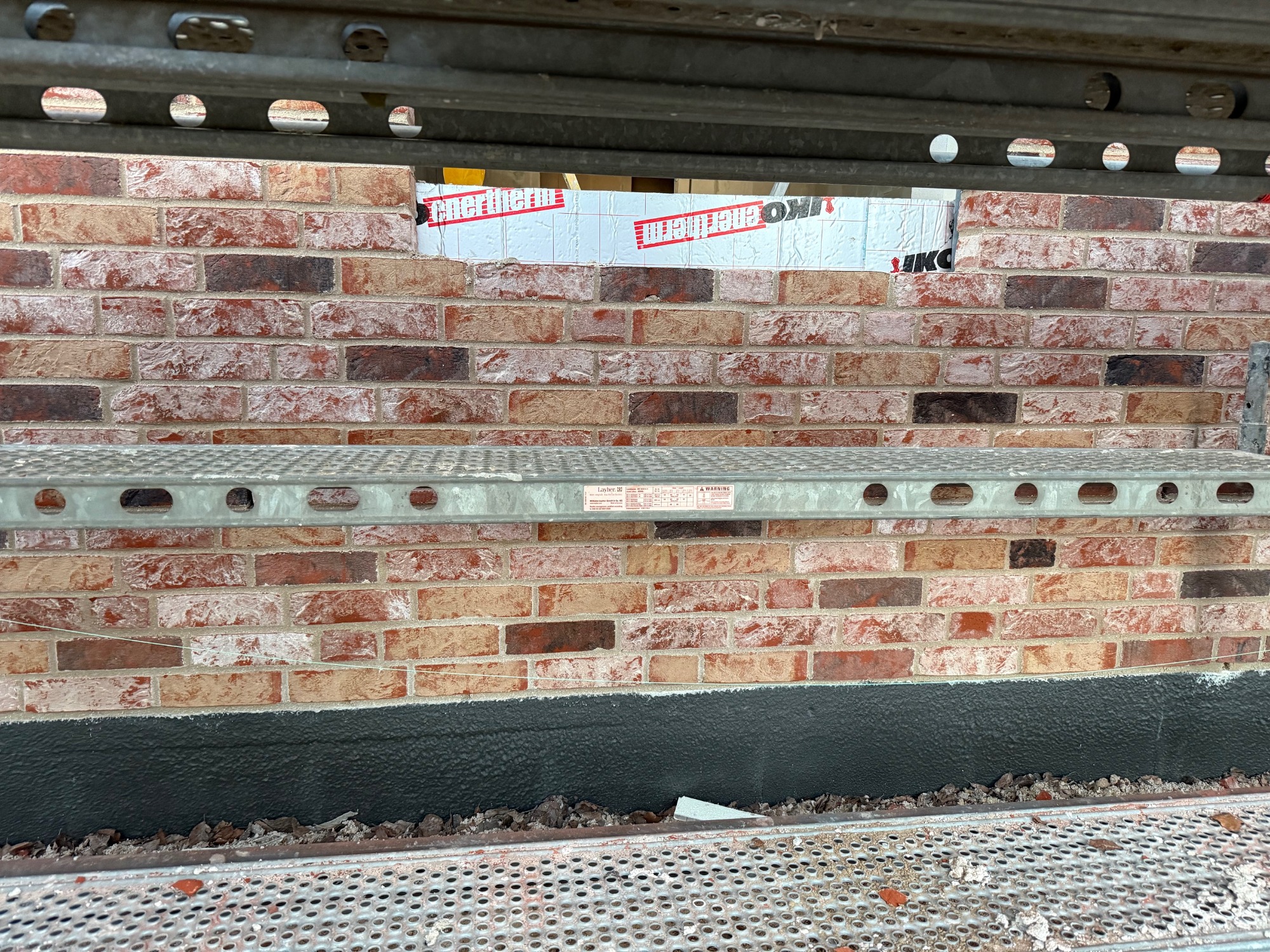

Verblenderarbeiten

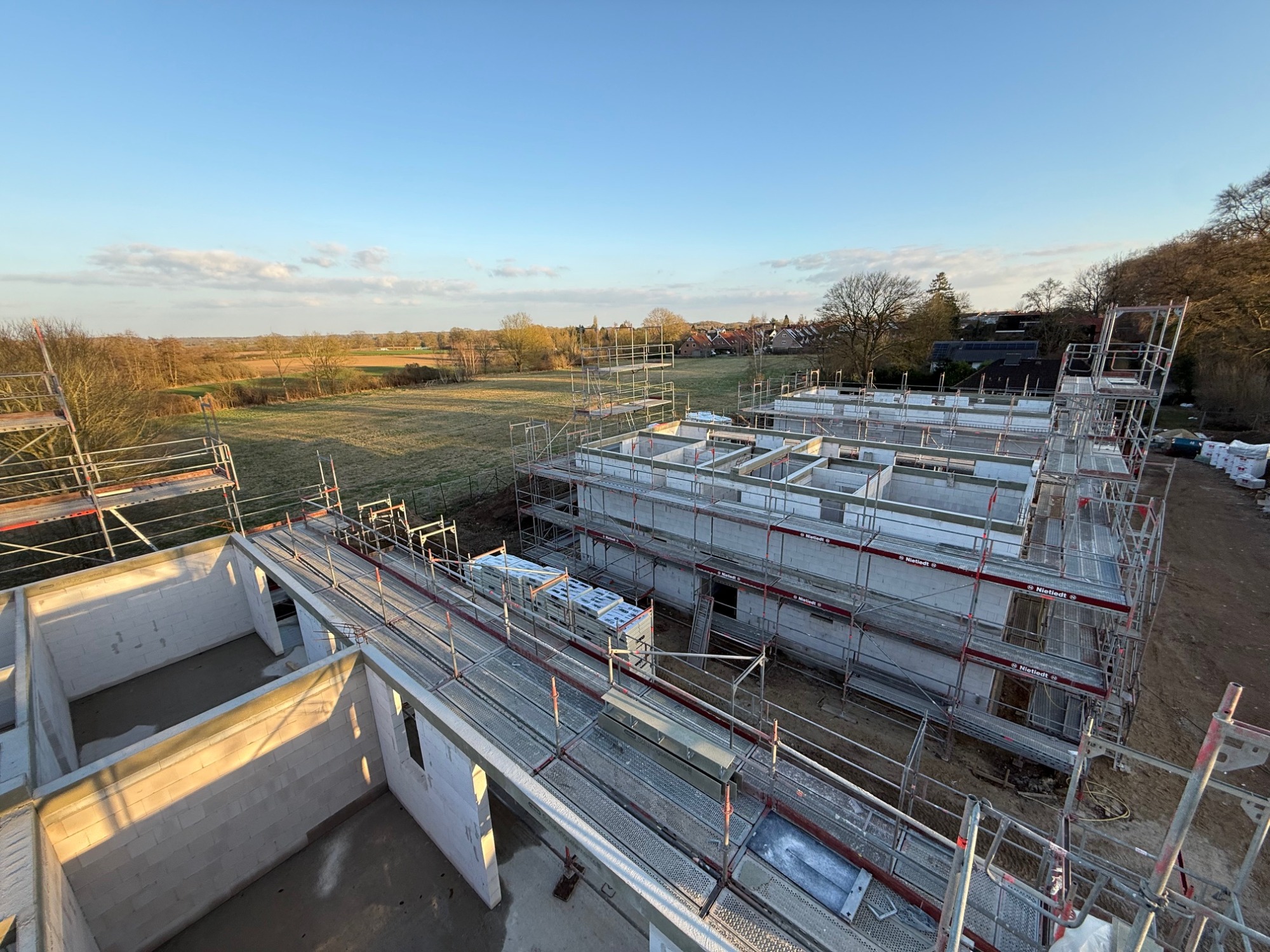

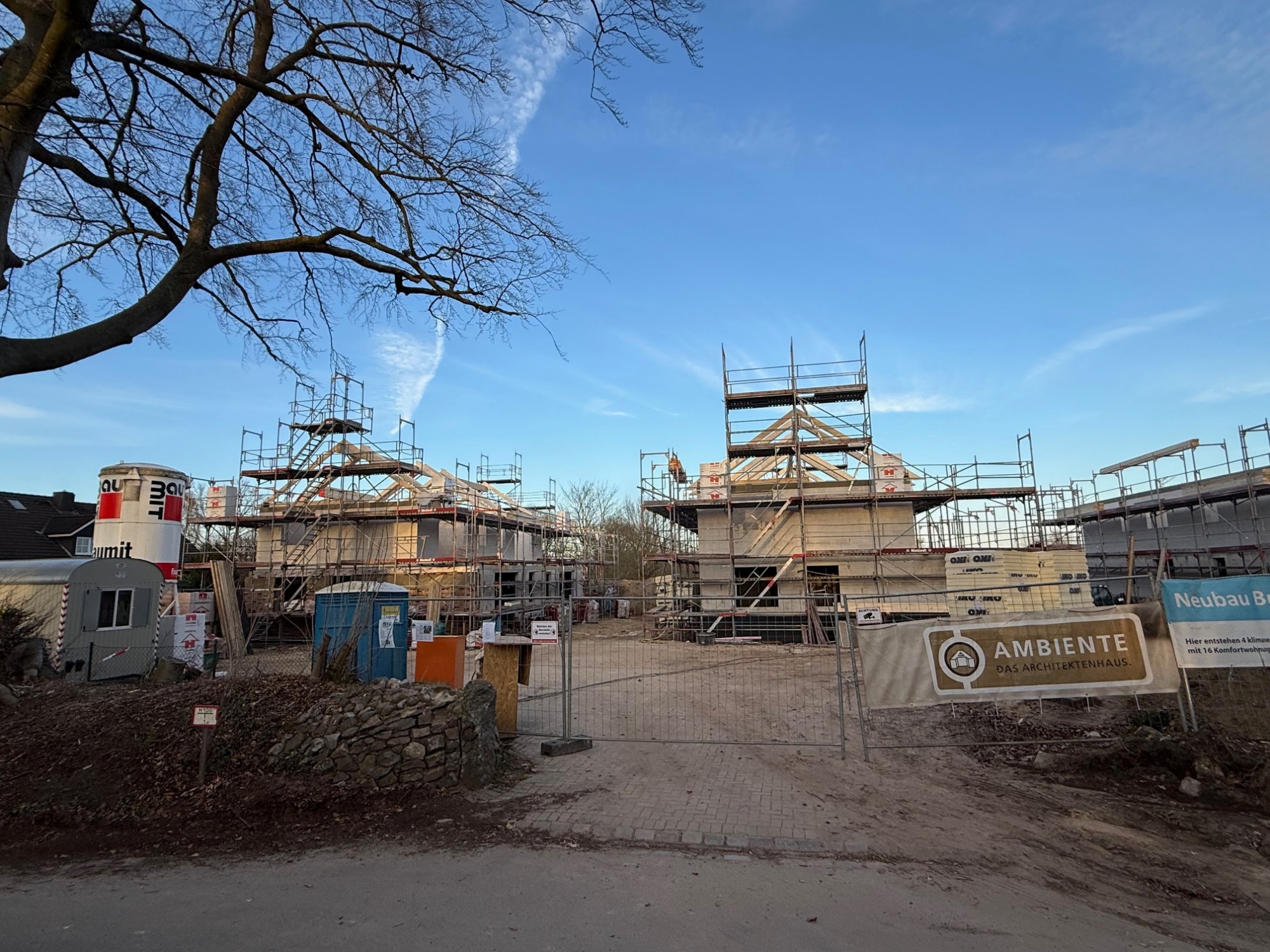

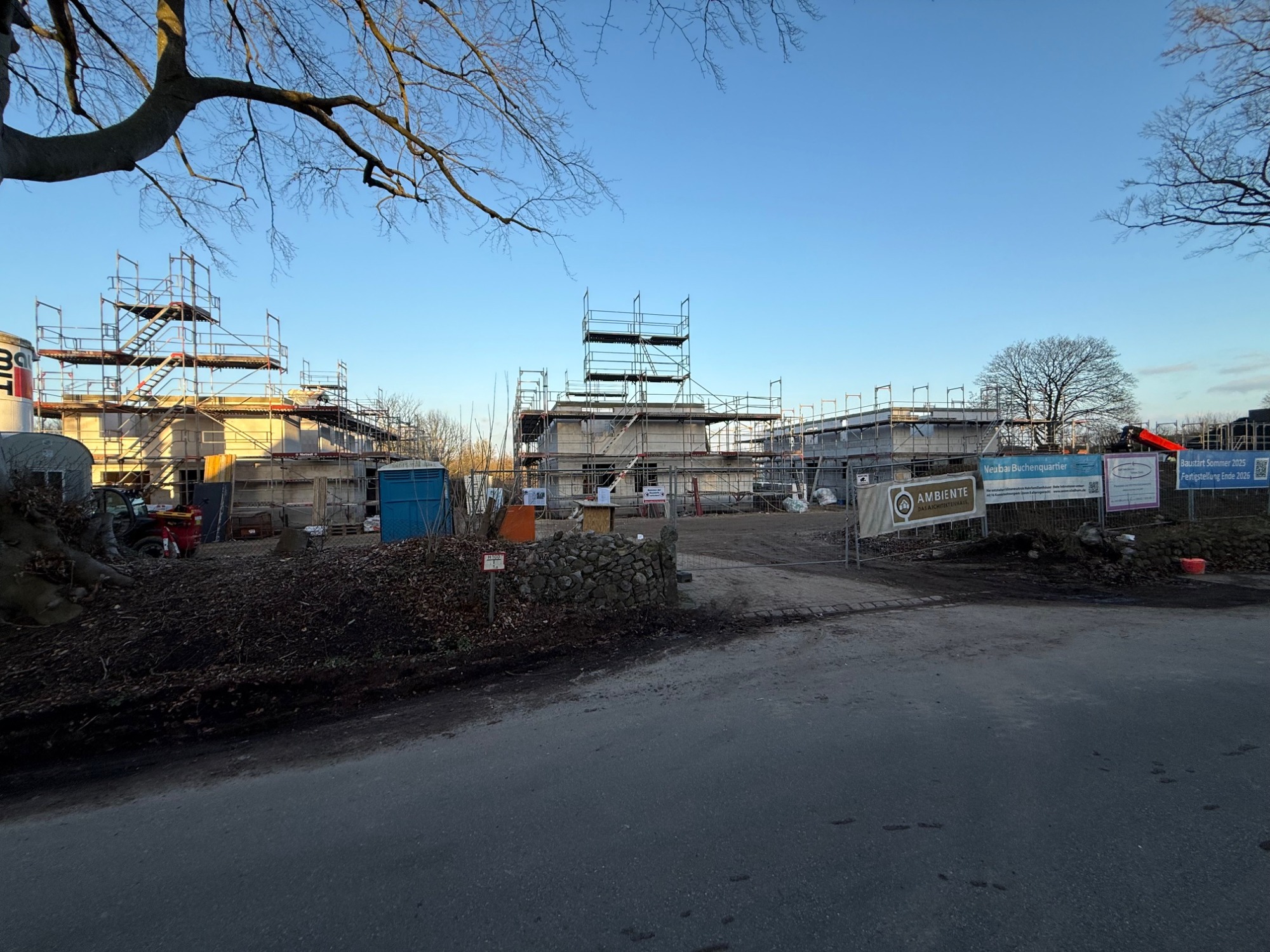

Ansicht Häuser
15.04.2026

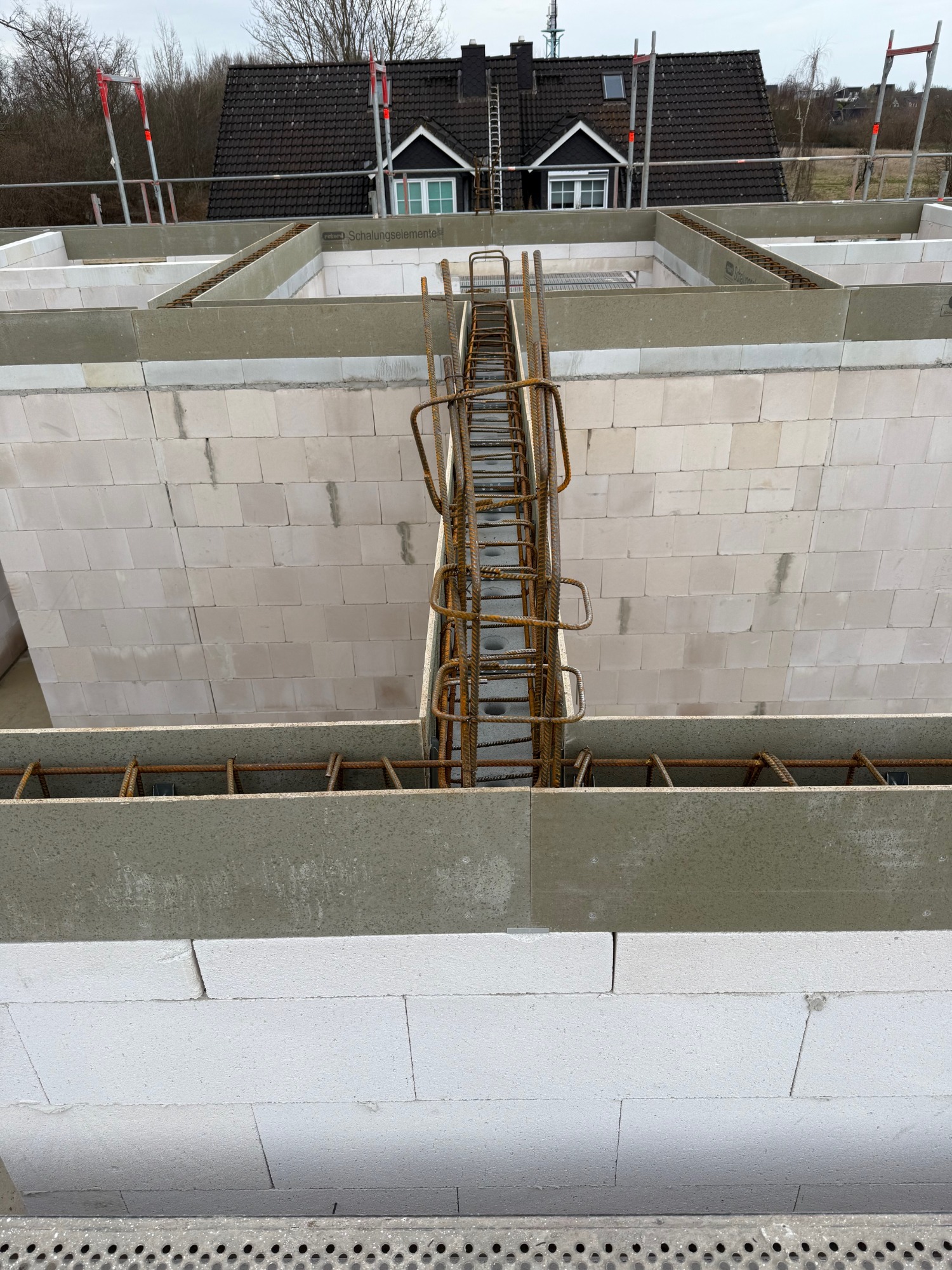

Haus 51b Ringanker

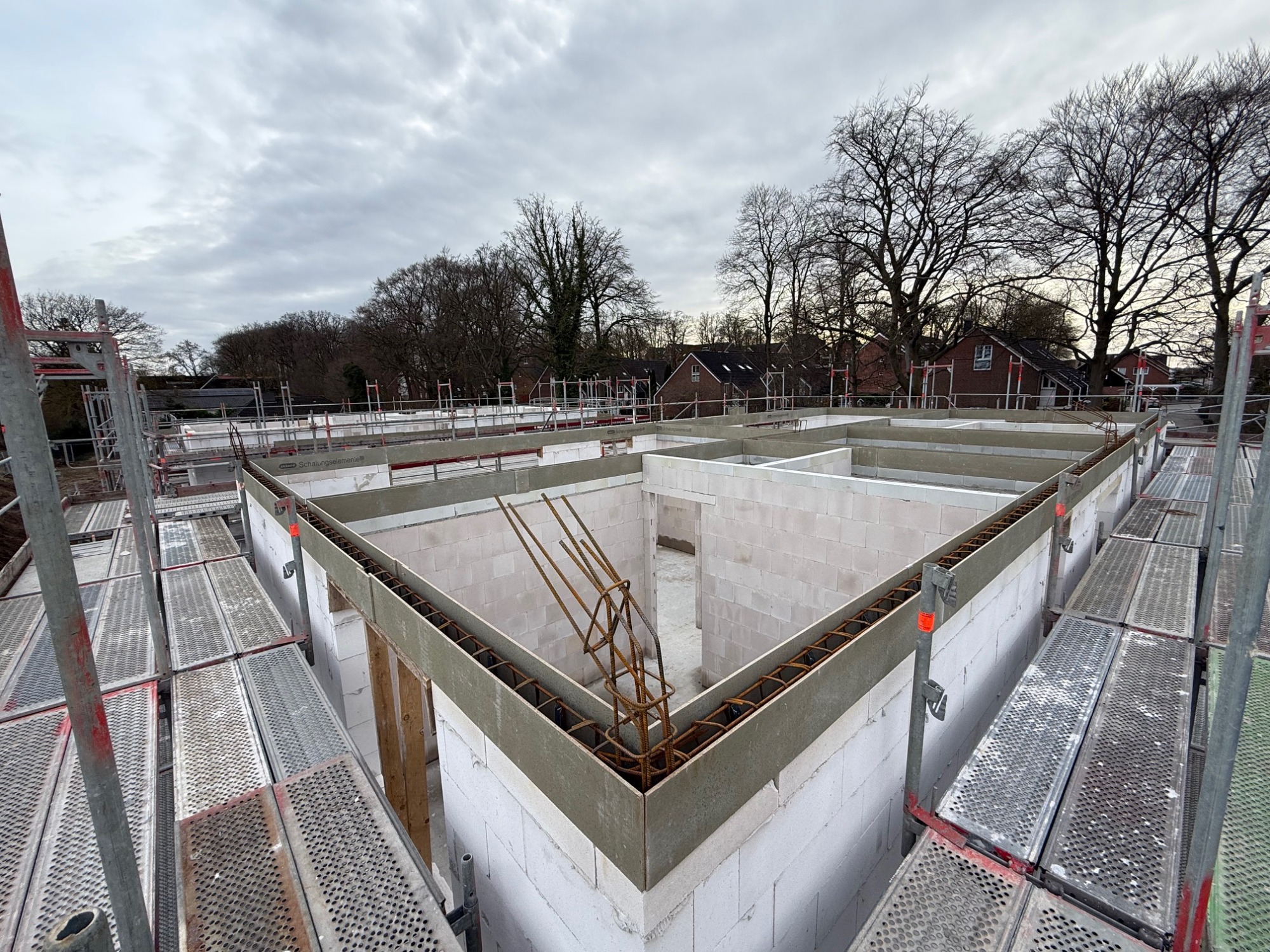

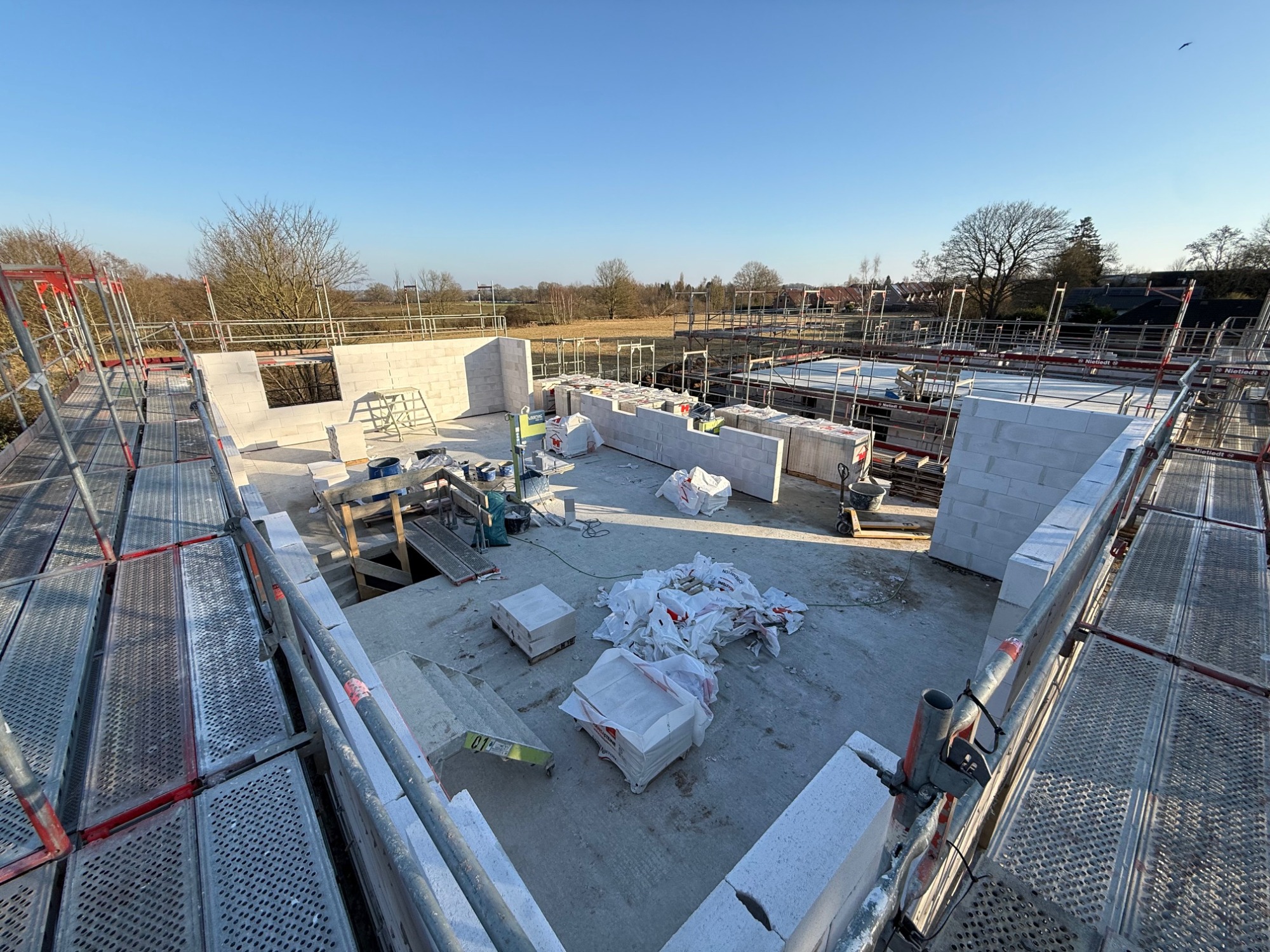

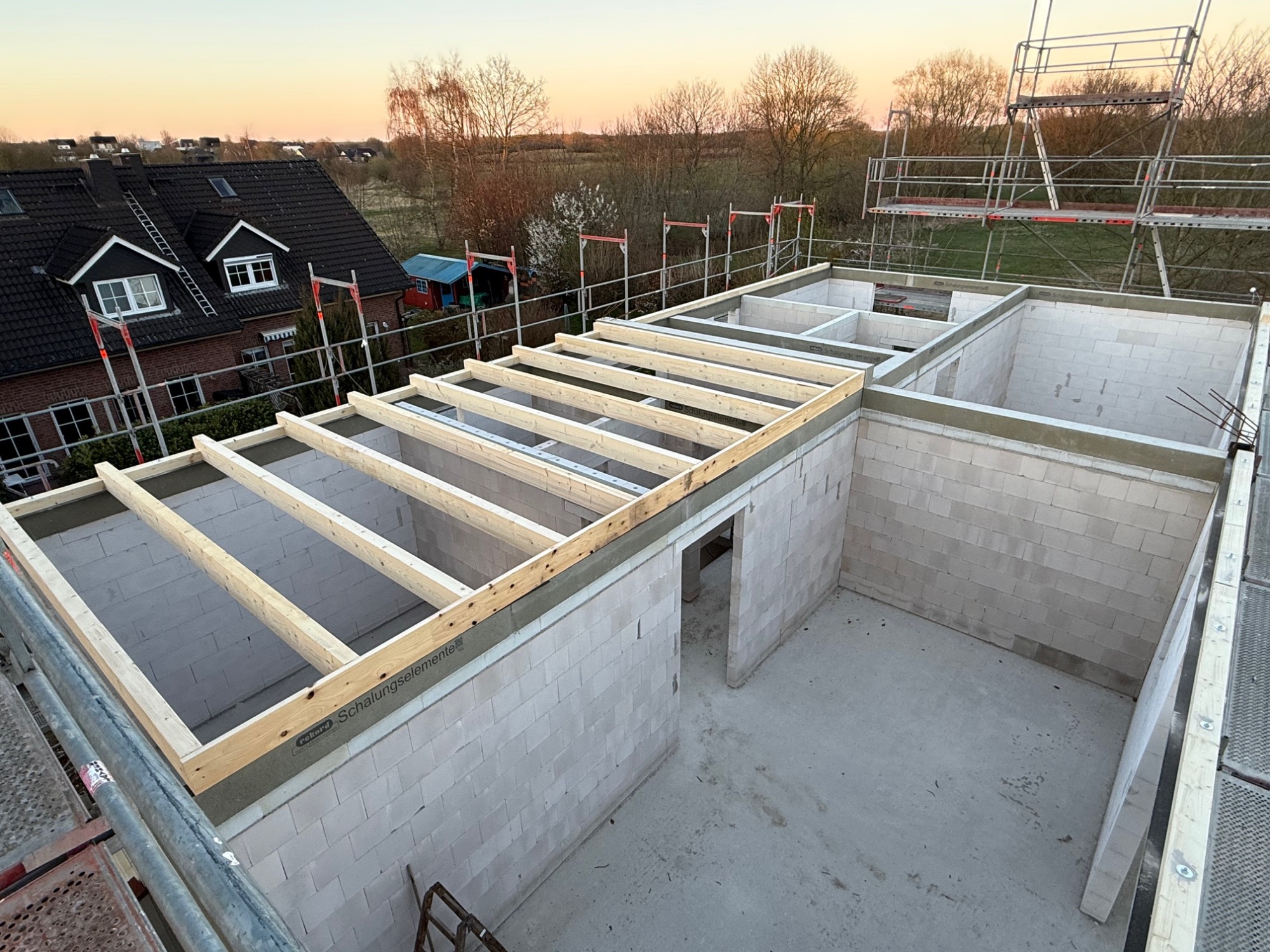

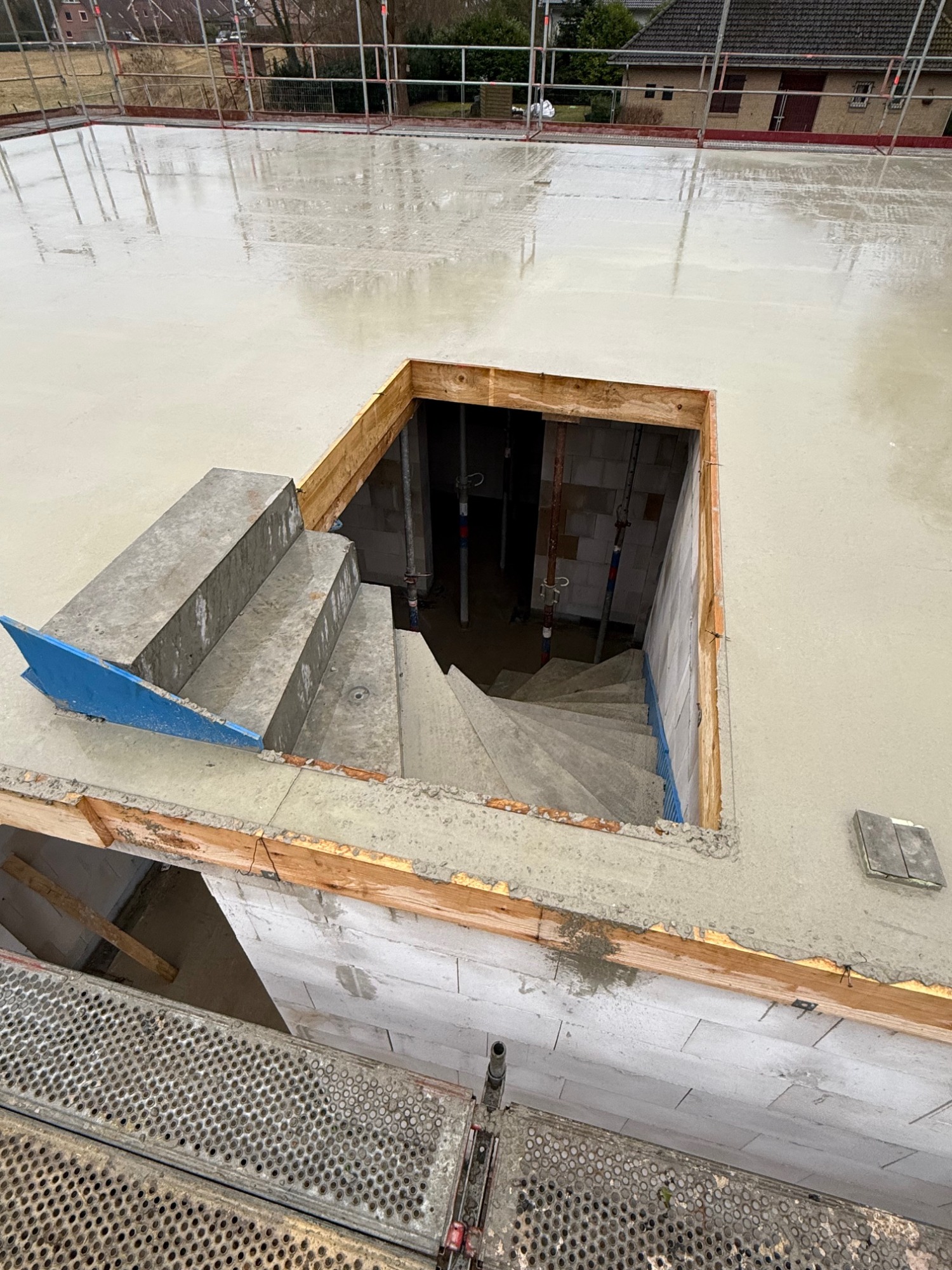

Haus 51a Vorbereitung Decke
09.04.2026

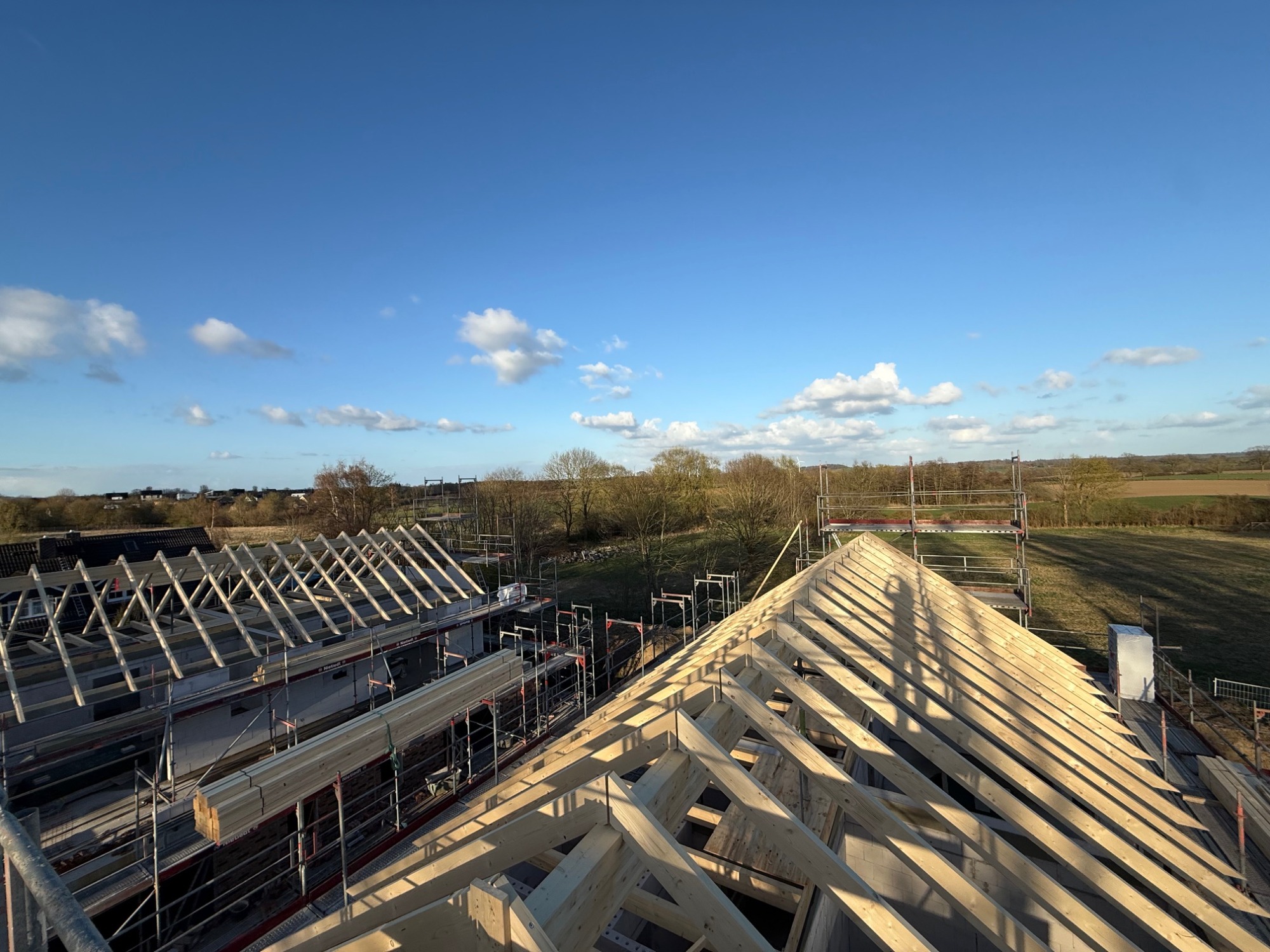

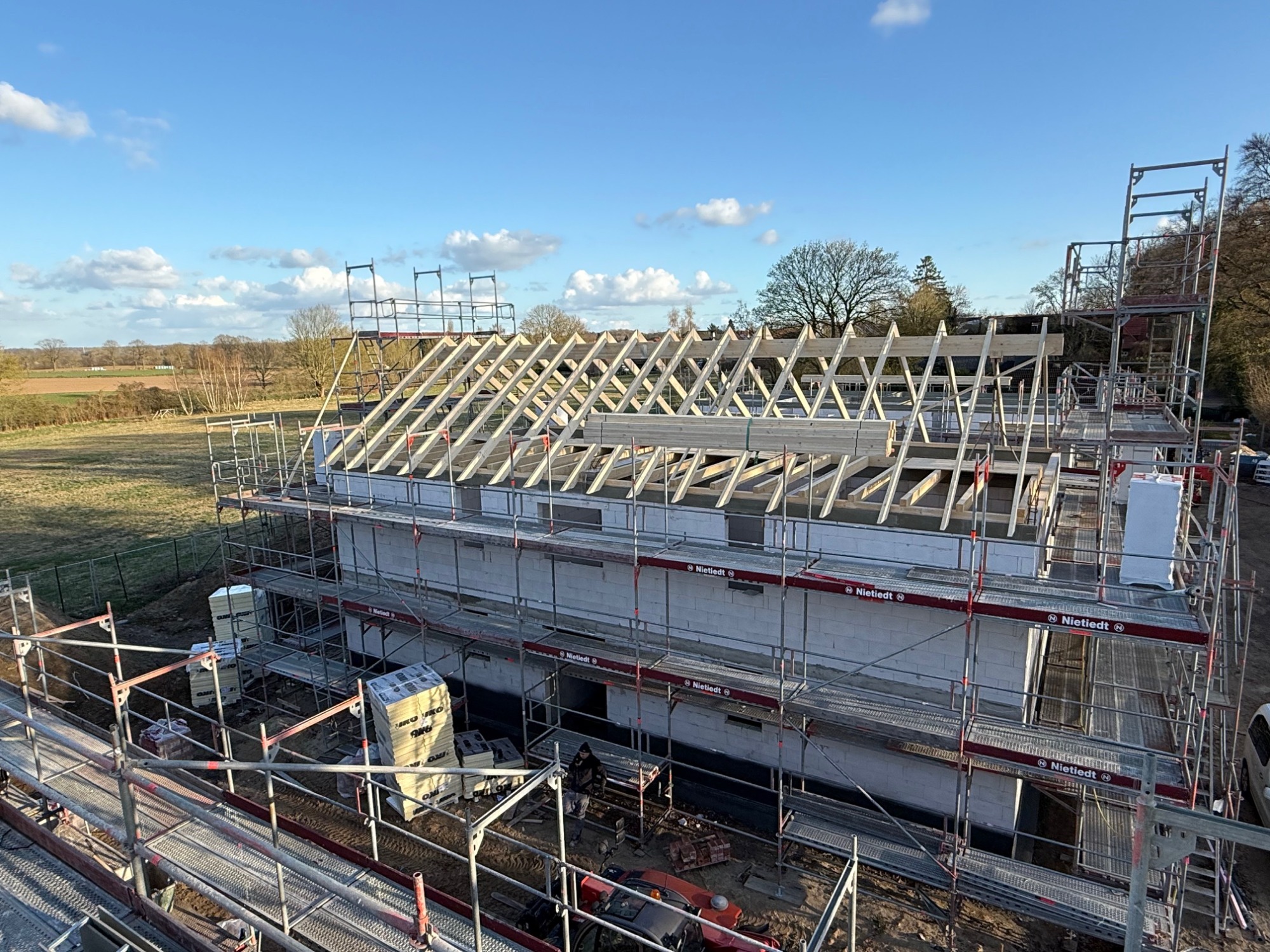

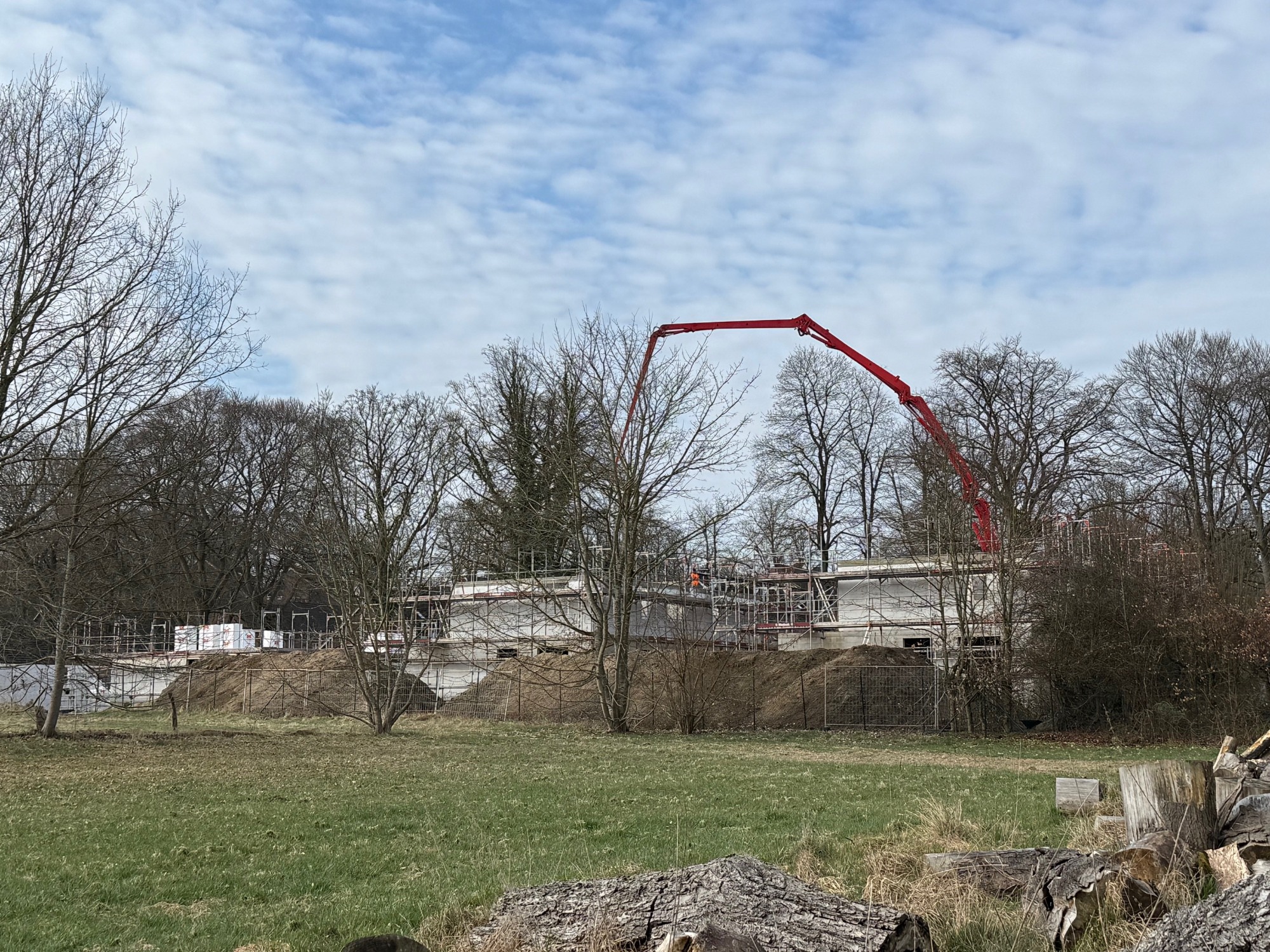

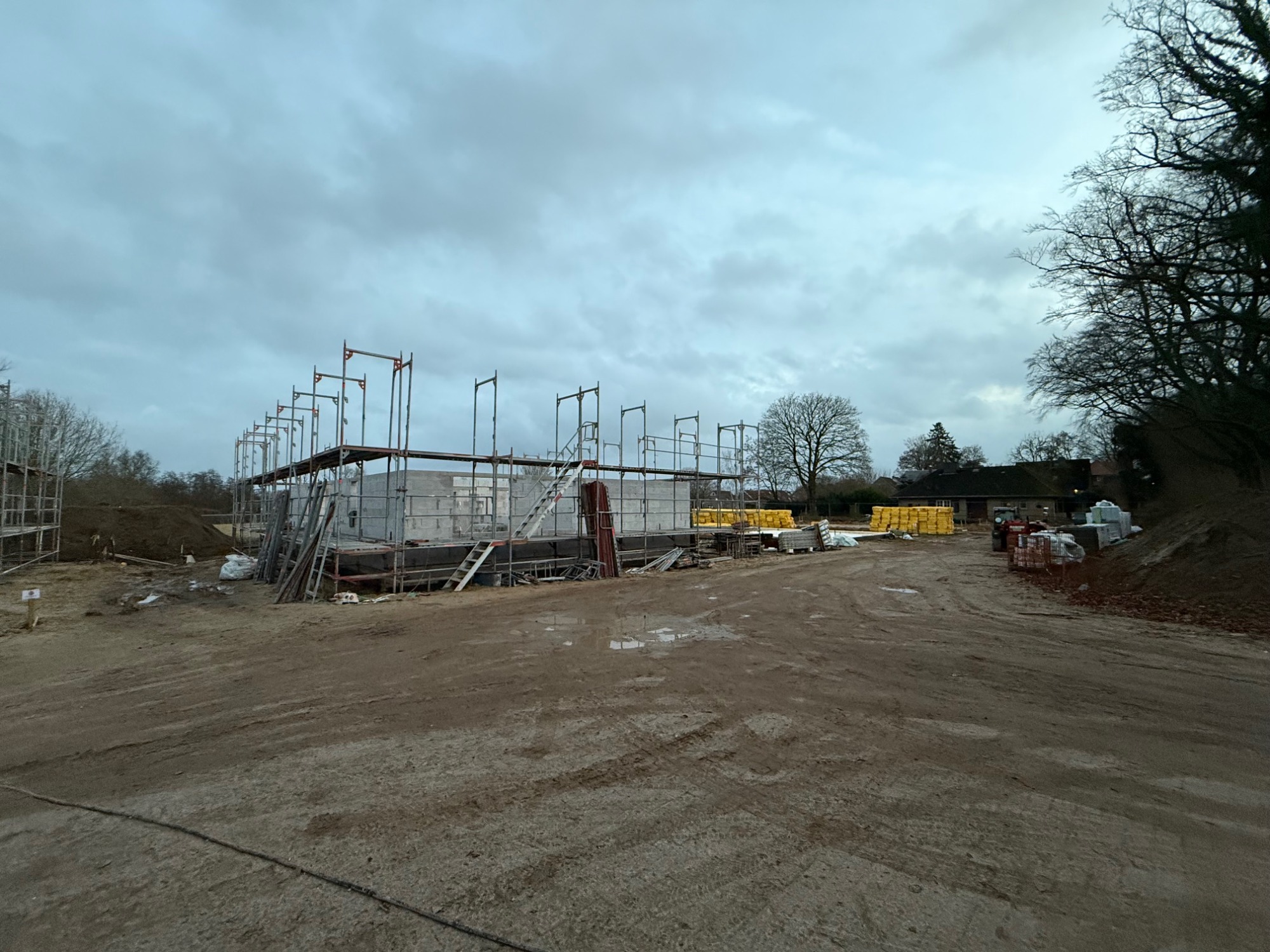

Dachstuhl Haus 51c und Haus 51d
09.04.2026
Dachstuhl Haus 51c und Haus 51d
07.04.2026

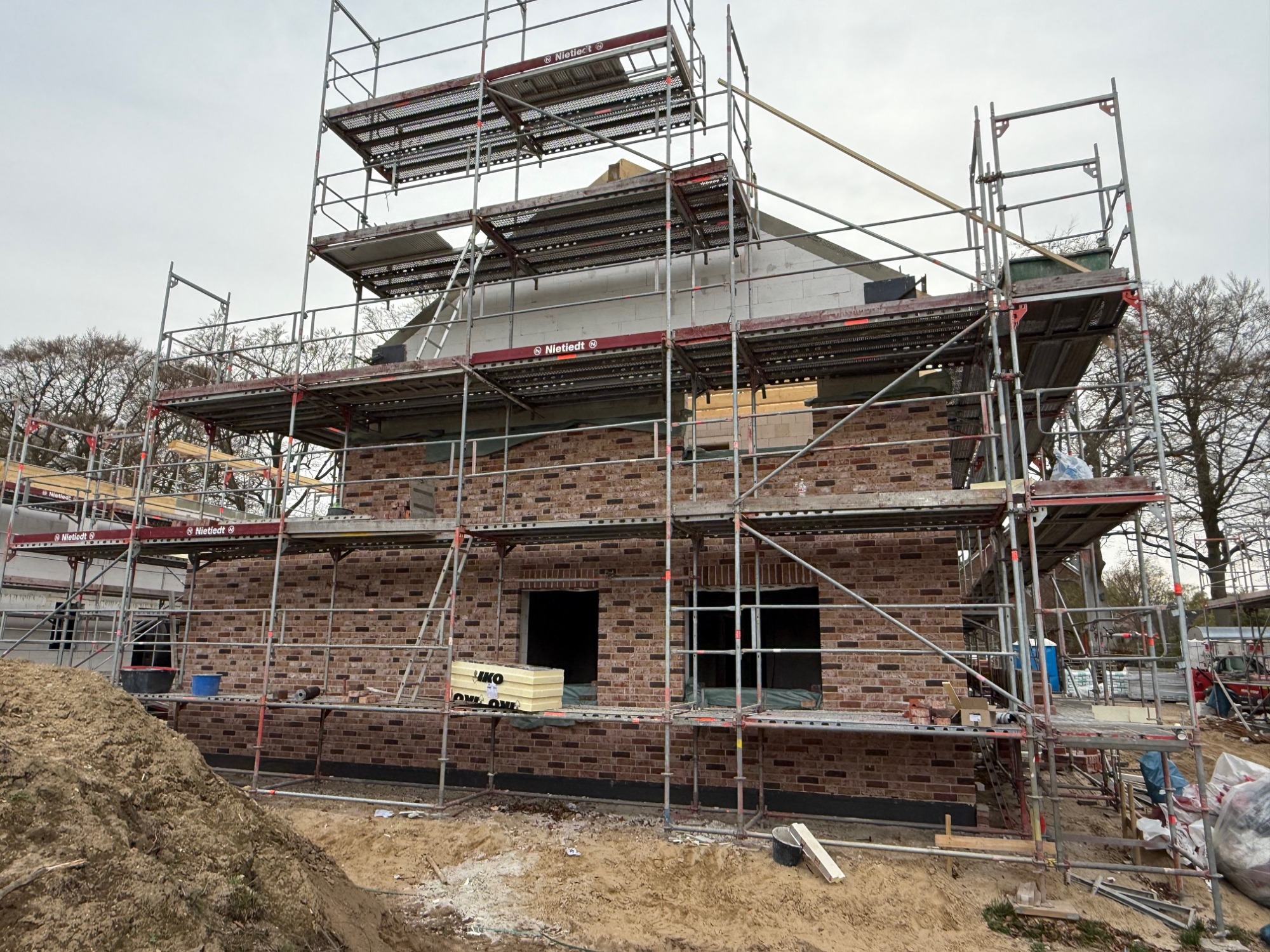

Haus 51 d Verblender

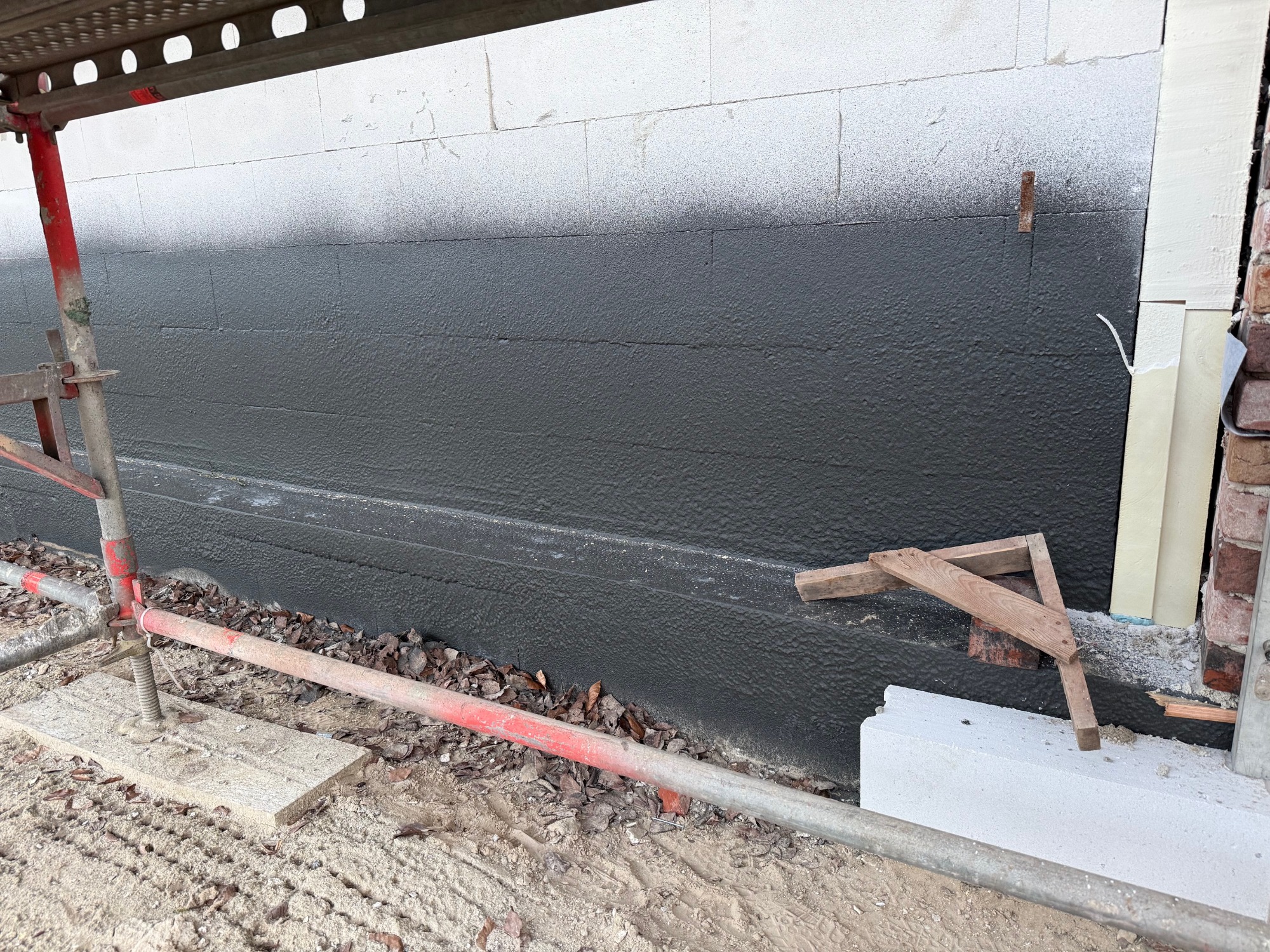

Haus 51 d,c,b Abdichtung

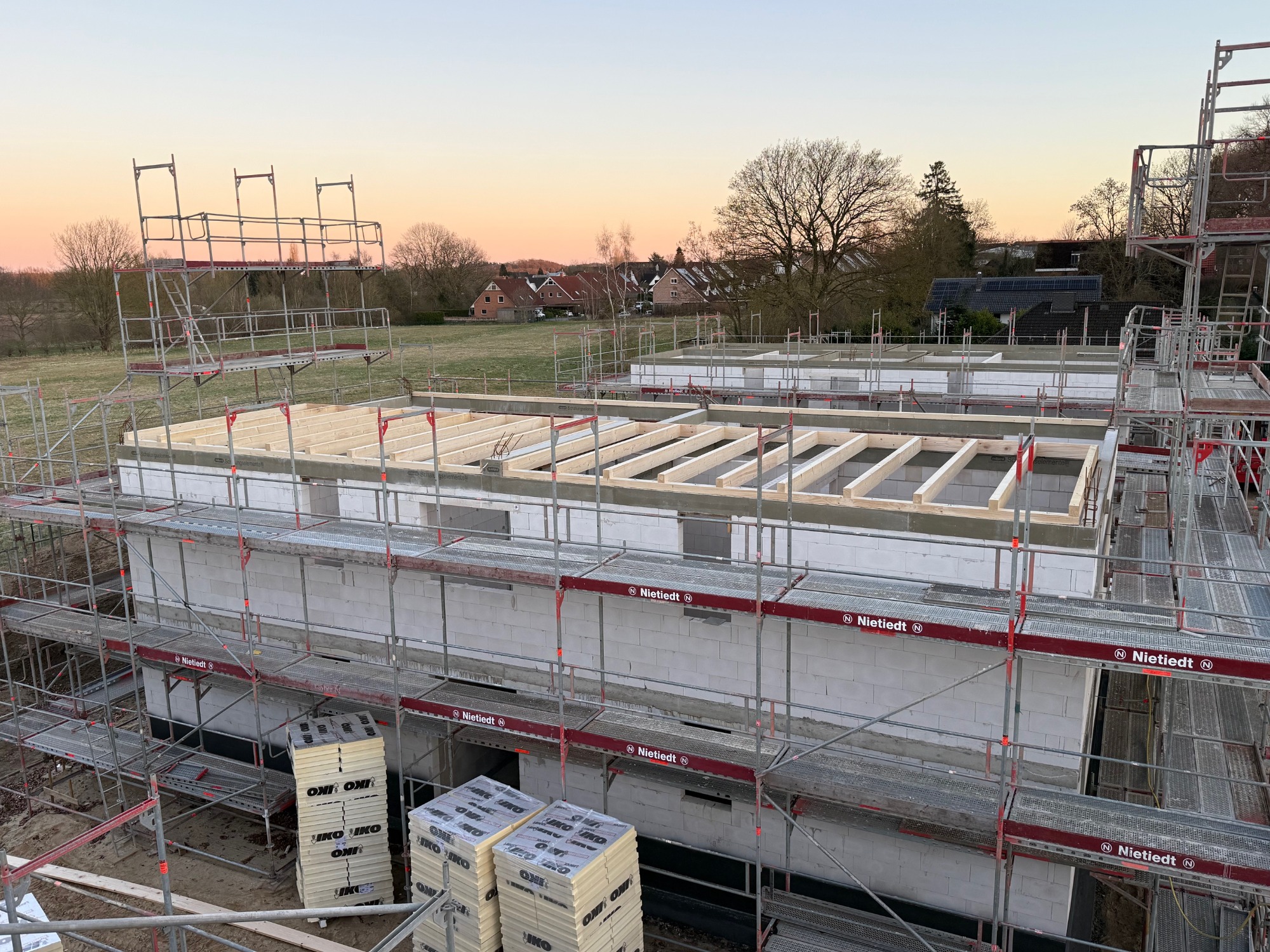

Haus 51 d und Haus 51 c Holzbalkendecke
01.04.2026

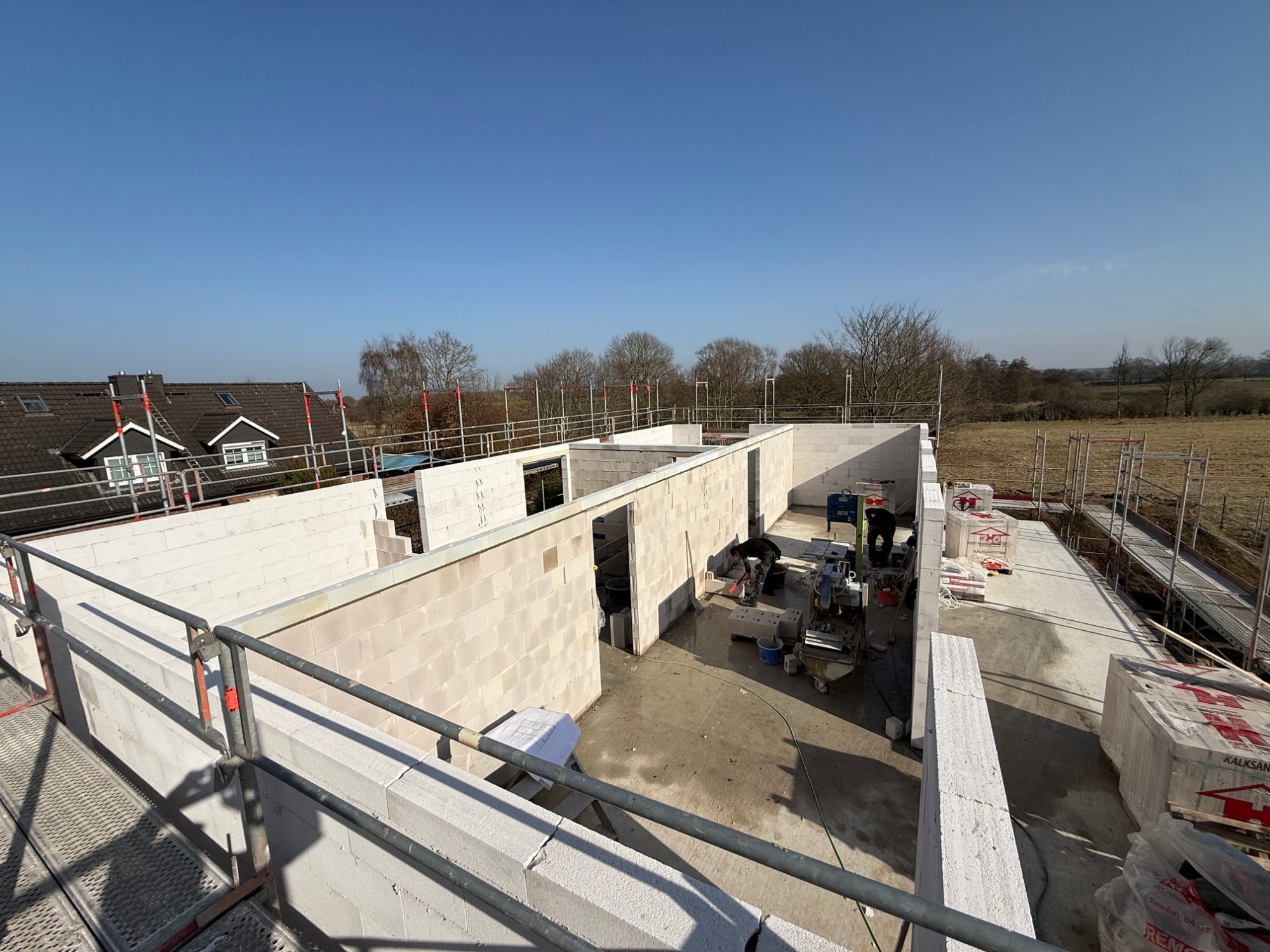

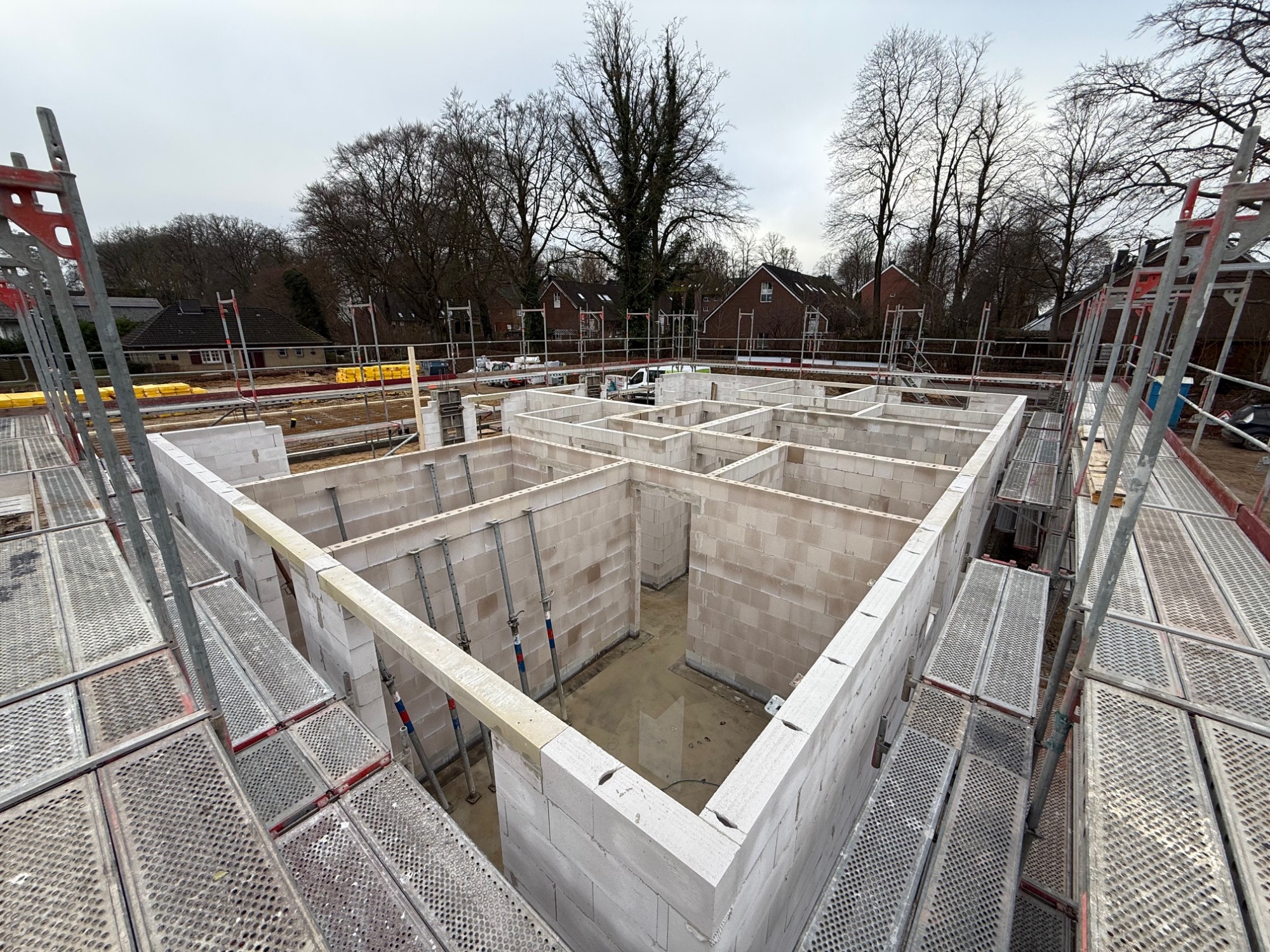

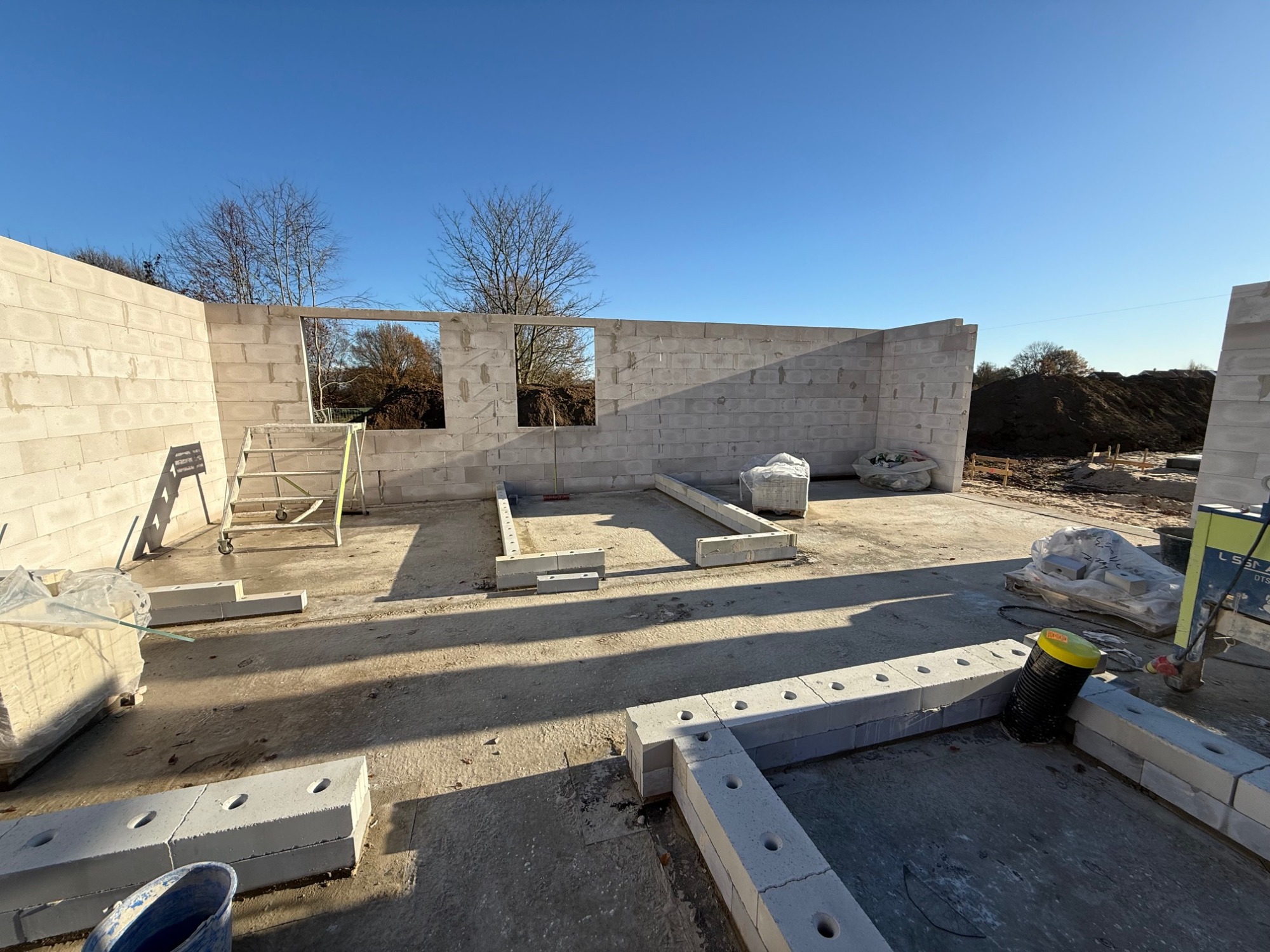

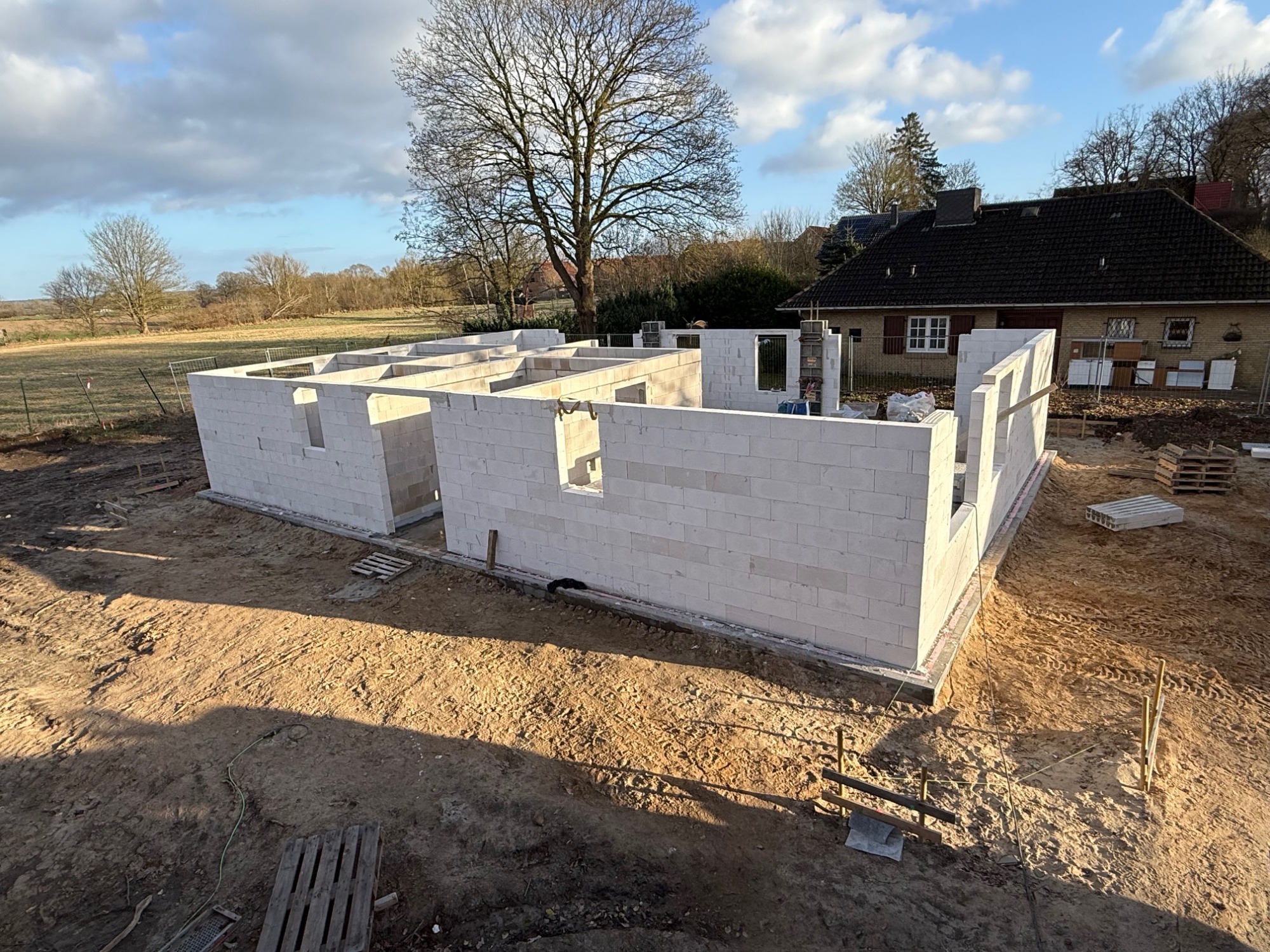

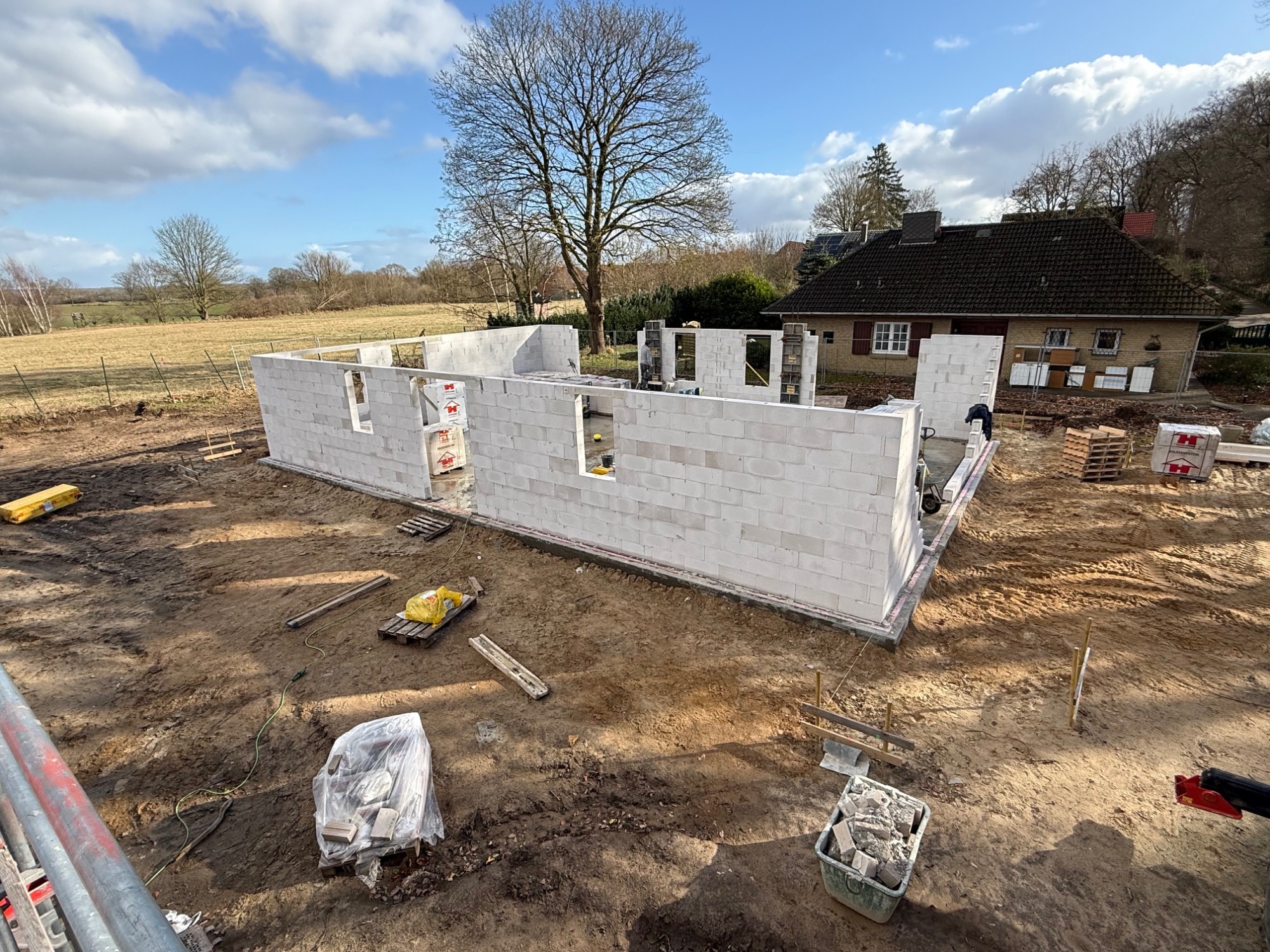

Haus 51a Maurerarbeiten EG beendet
Haus 51b Beginn Ringanker
Haus 51c + 51d mit Gerüst für Dachstuhl
Lieferung Verblender
31.03.2026

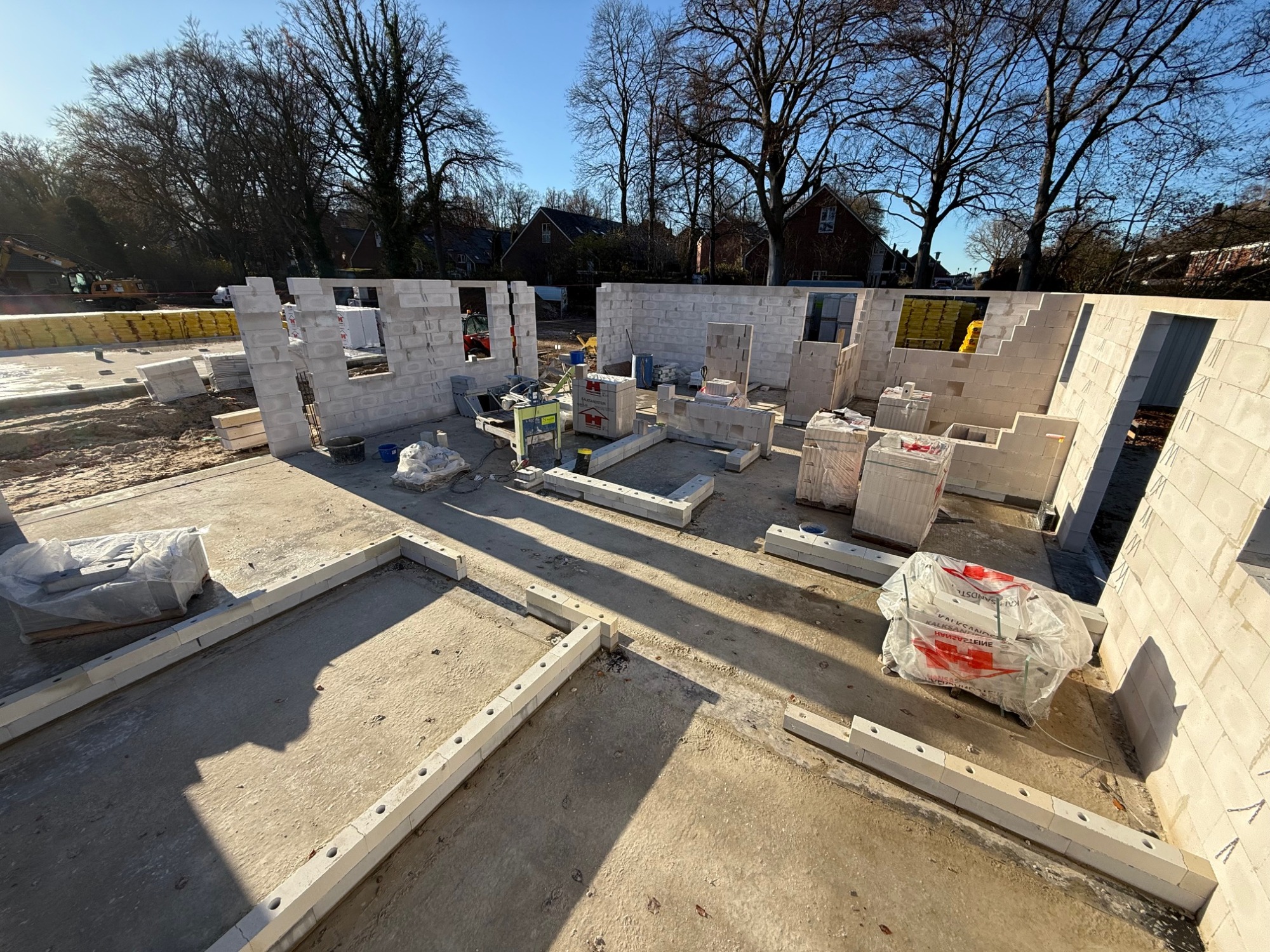

Haus Nr. 51a Maurerarbeiten EG beendet

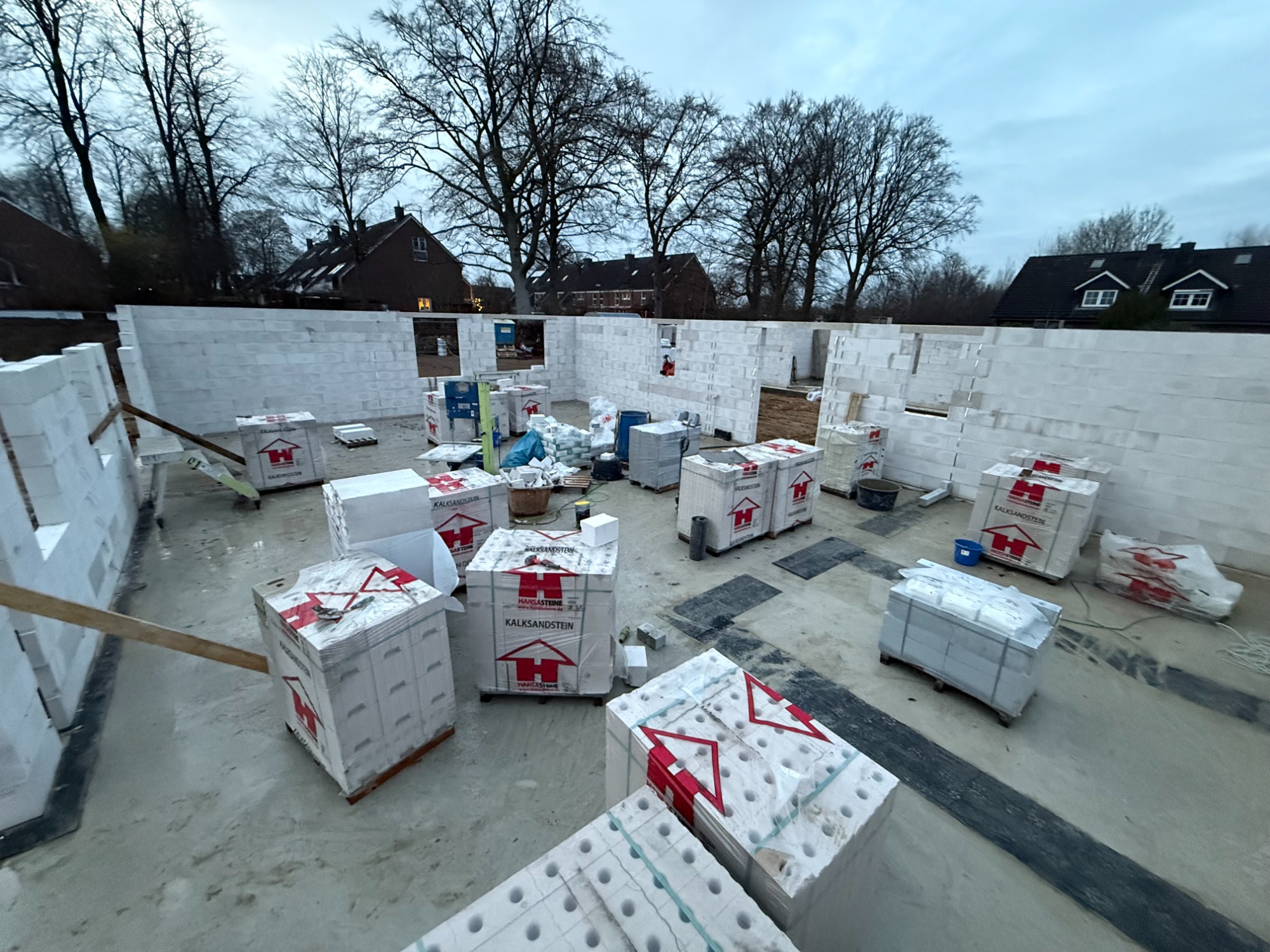

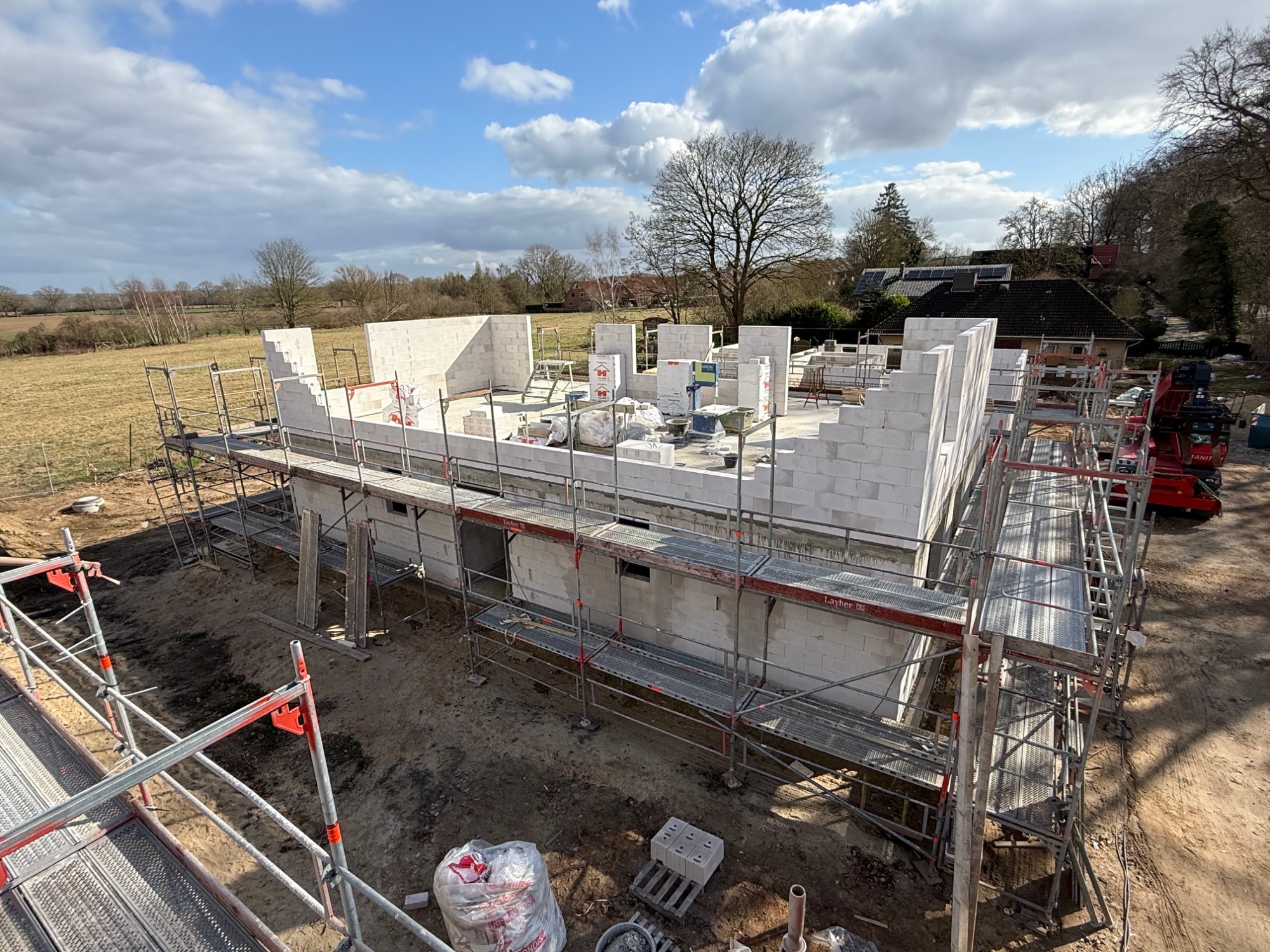

Haus 51b Maurerarbeiten OG in Arbeit
27.03.2026
Haus 51b OG Maurerarbeiten
26.03.2026

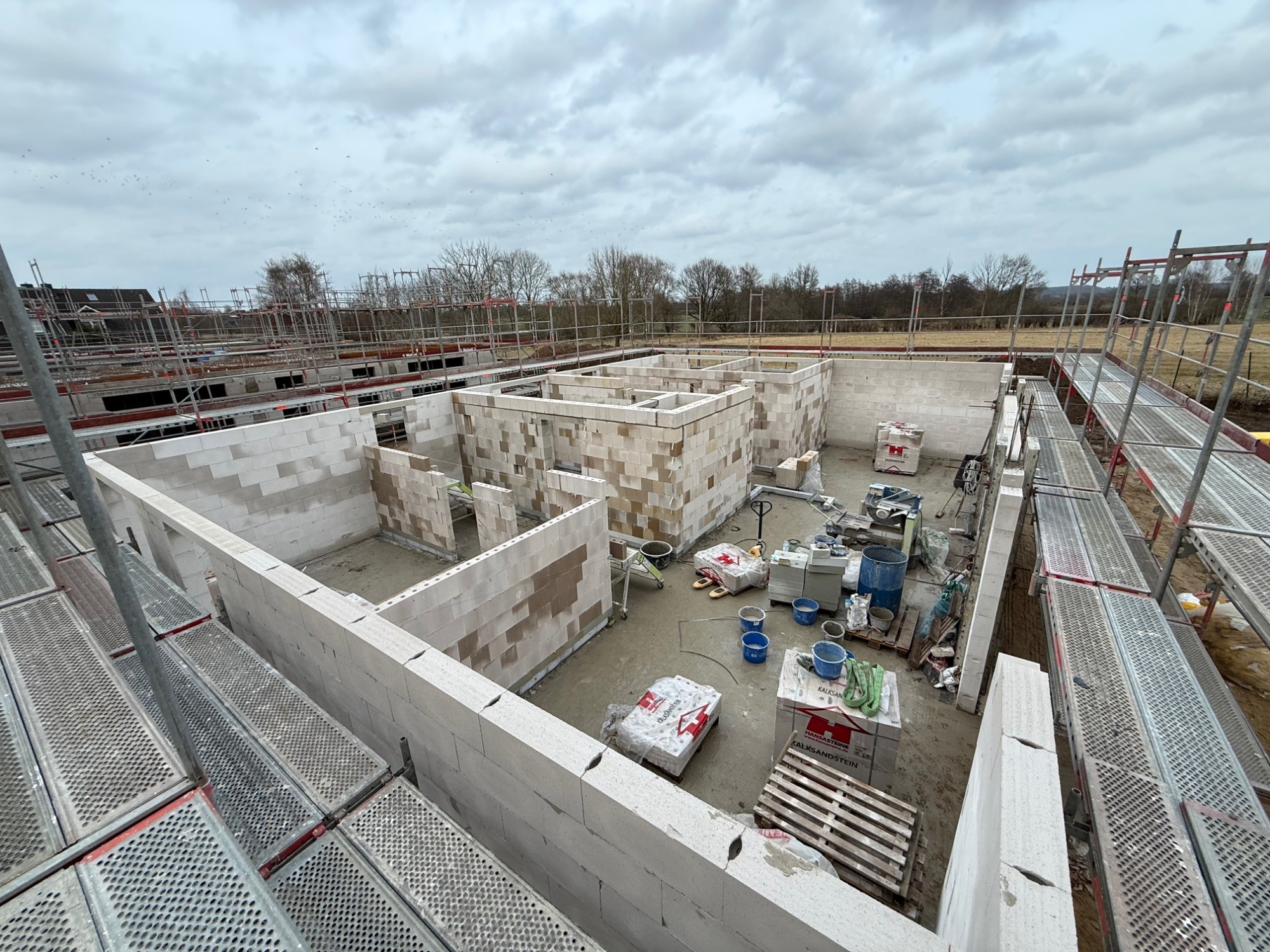

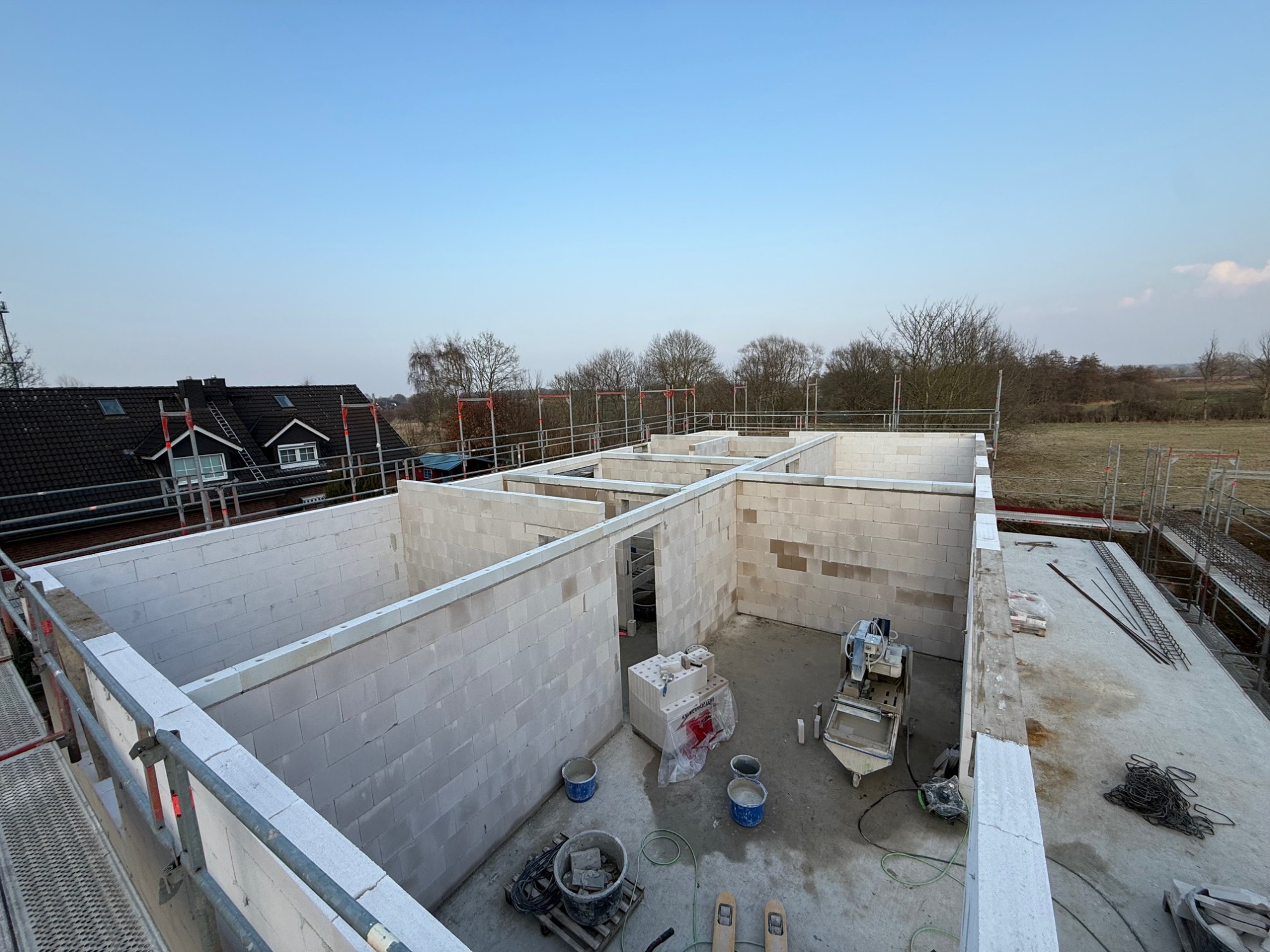

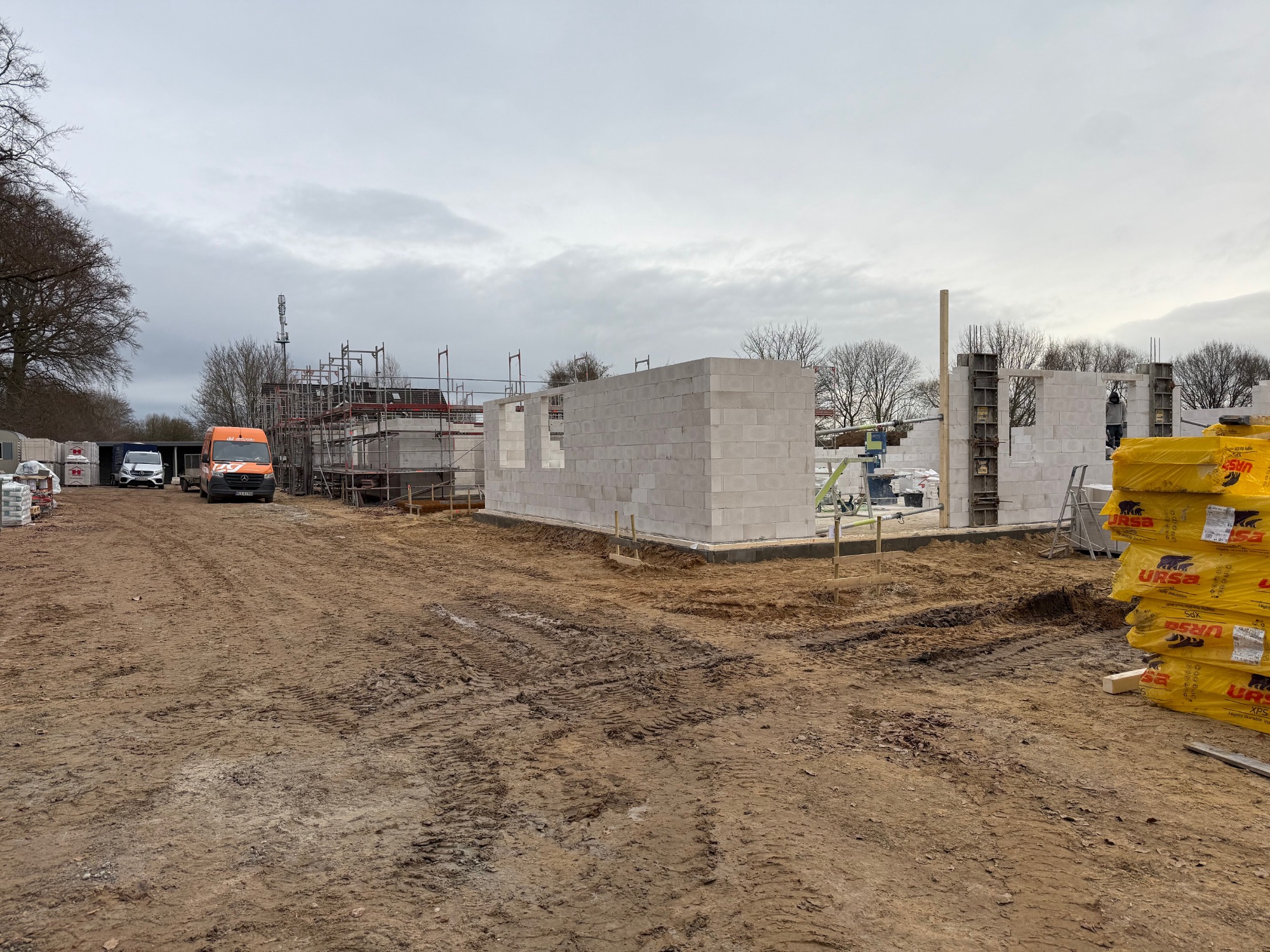

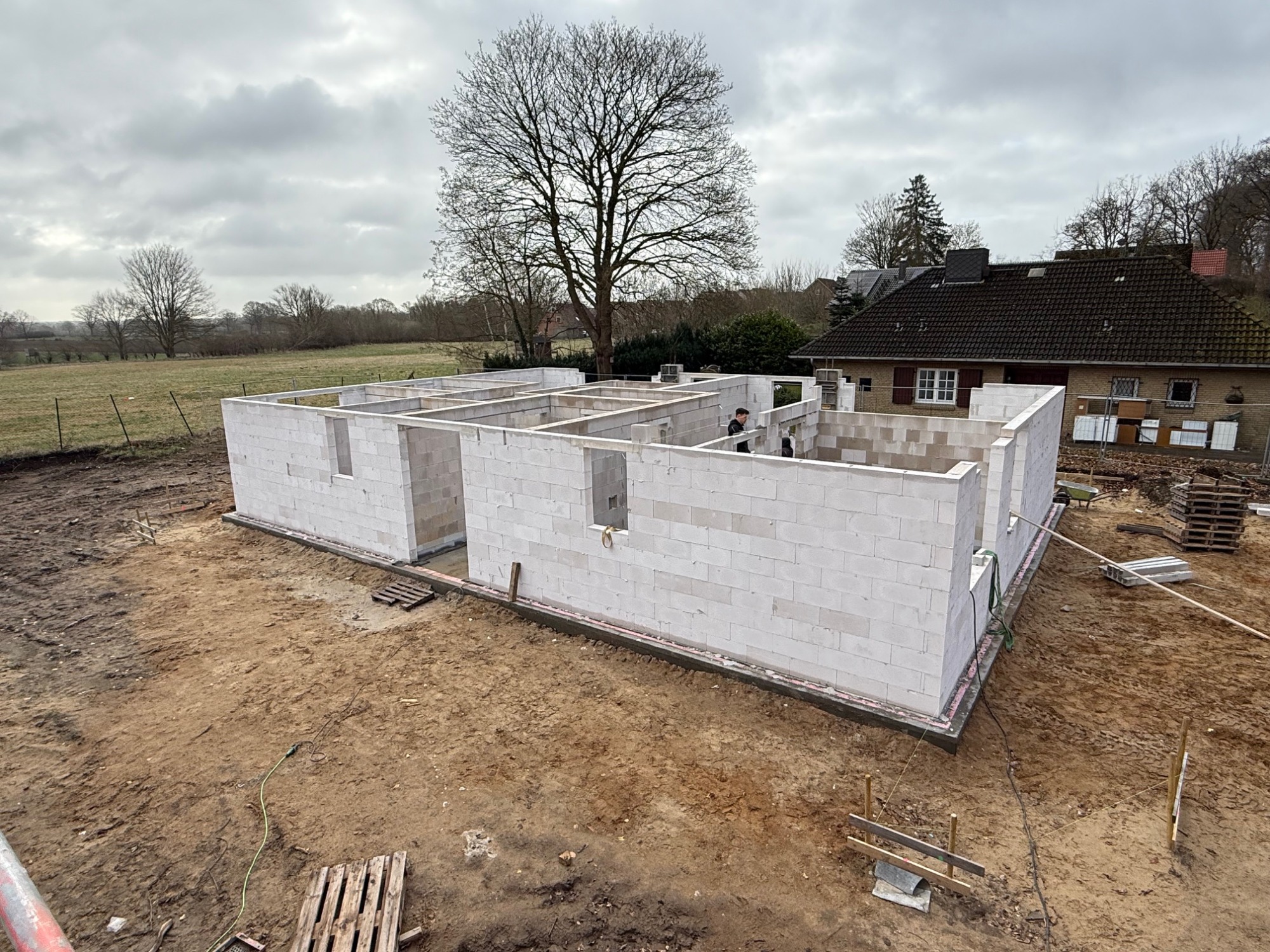

Haus 51b Maurerarbeiten OG
Haus 51a Maurerarbeiten EG
23.03.2026

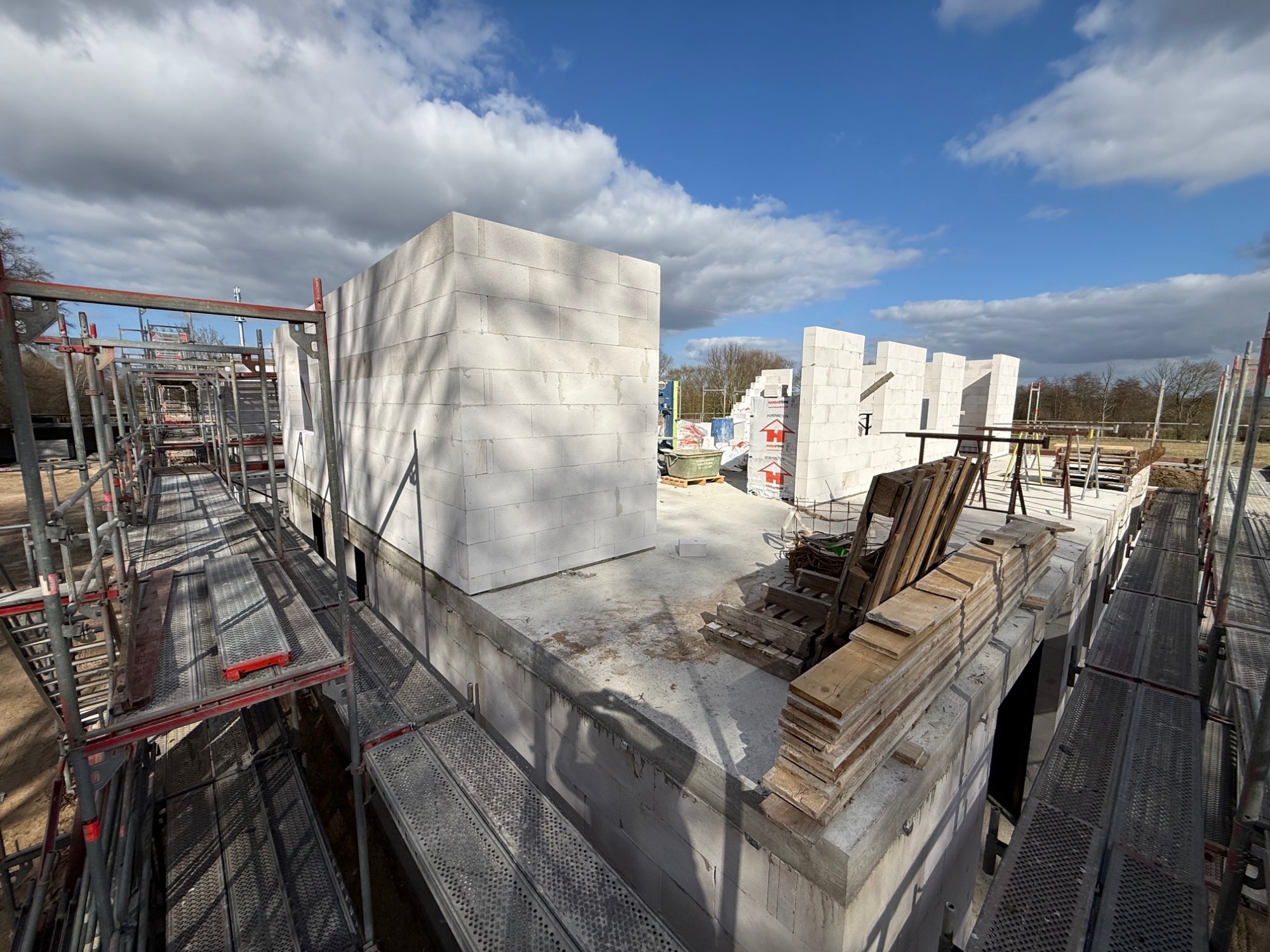

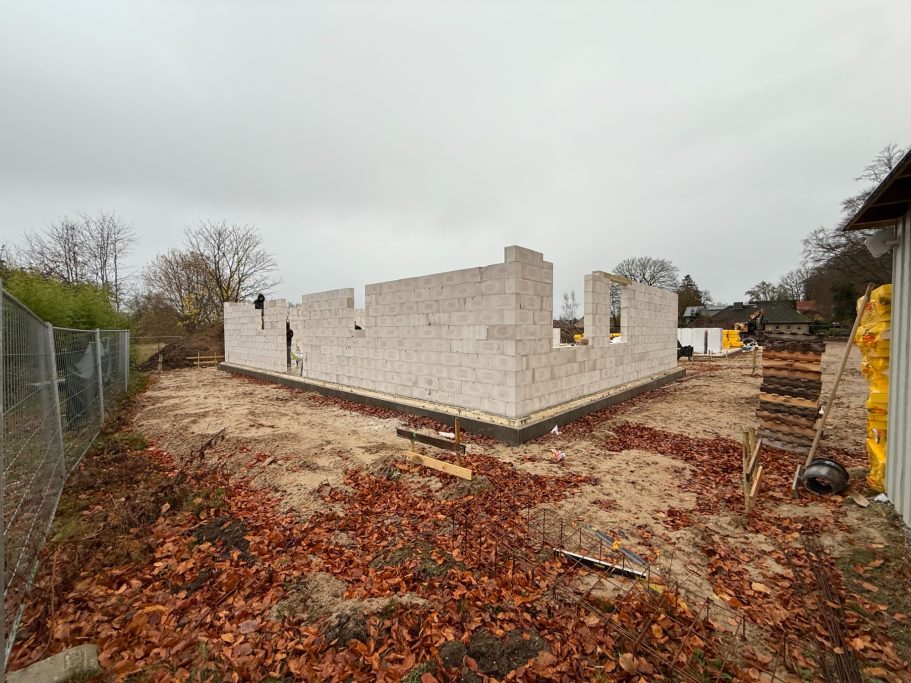

Haus 51c+d Ringanker

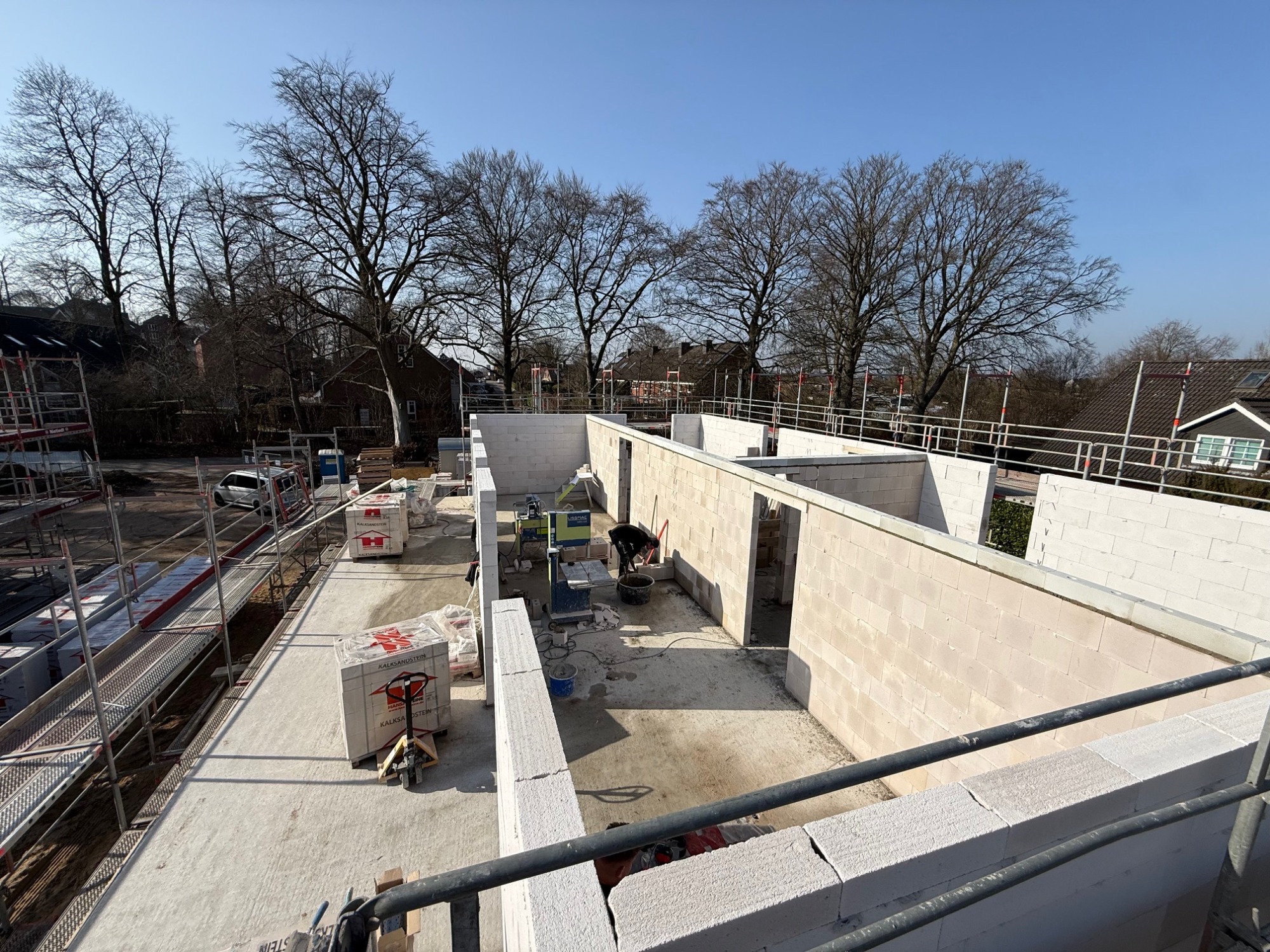

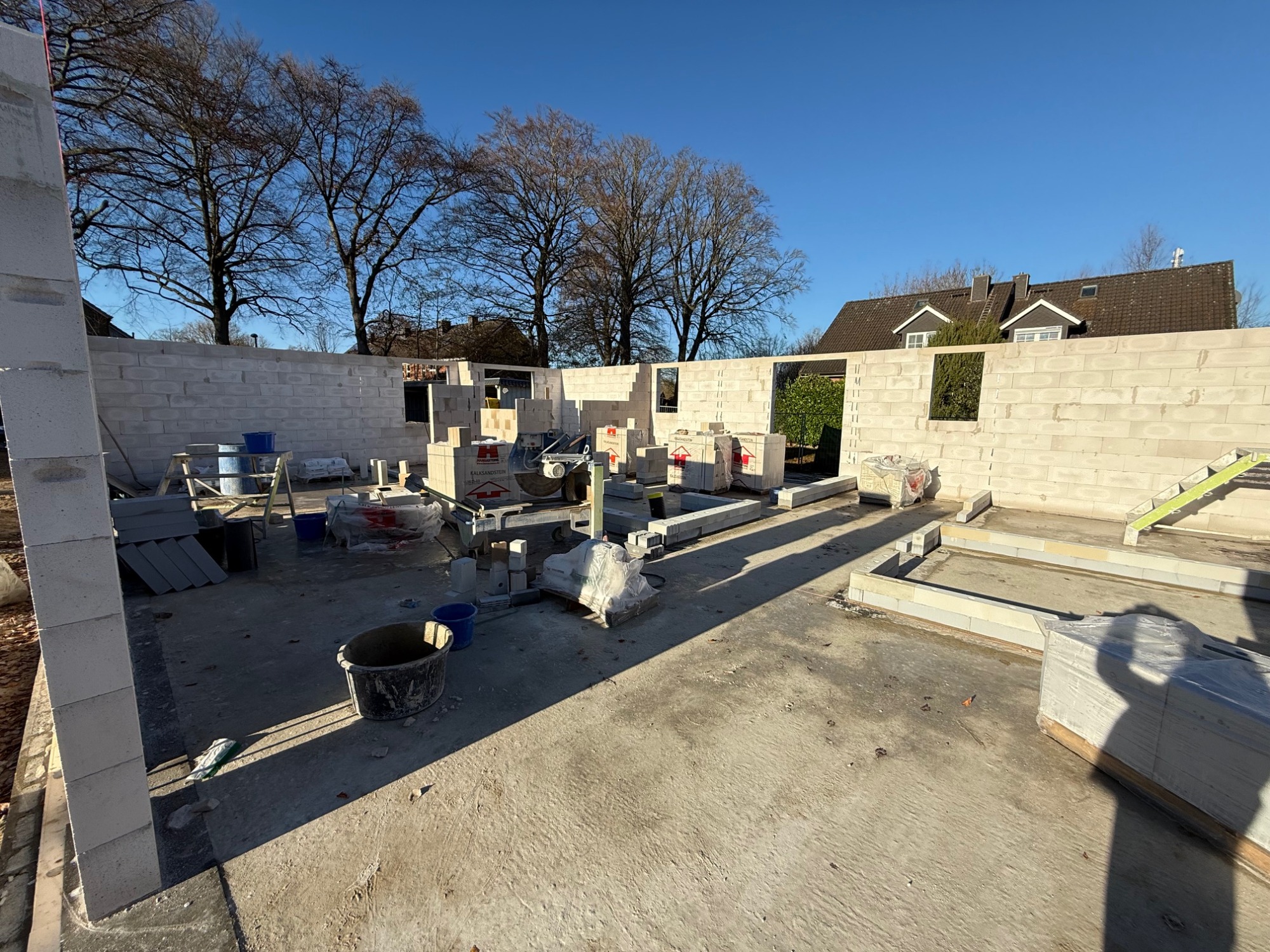

51a Maurerarbeiten EG
17.03.2026
Haus 51d Ringanker zum DG
16.03.2026

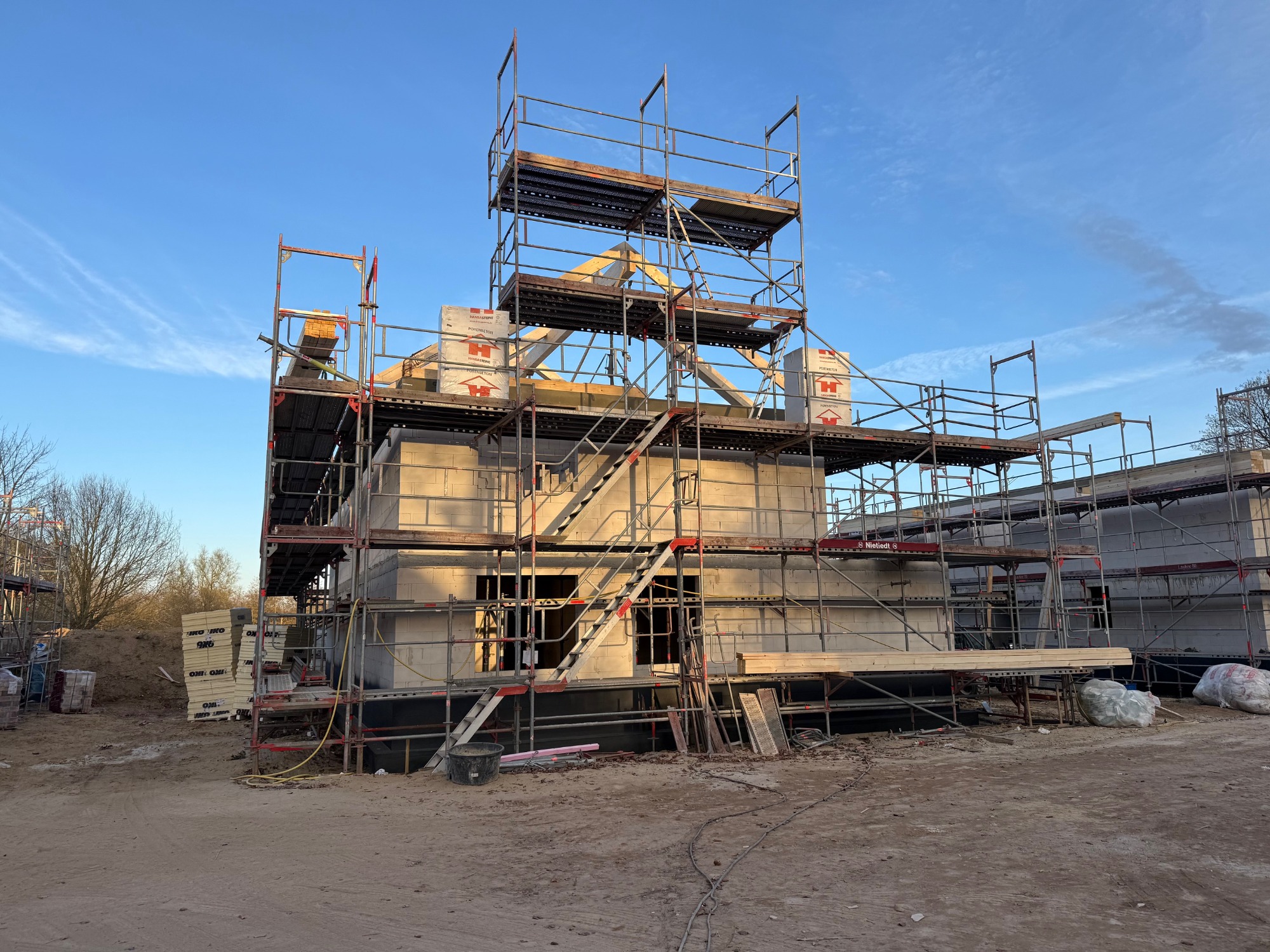

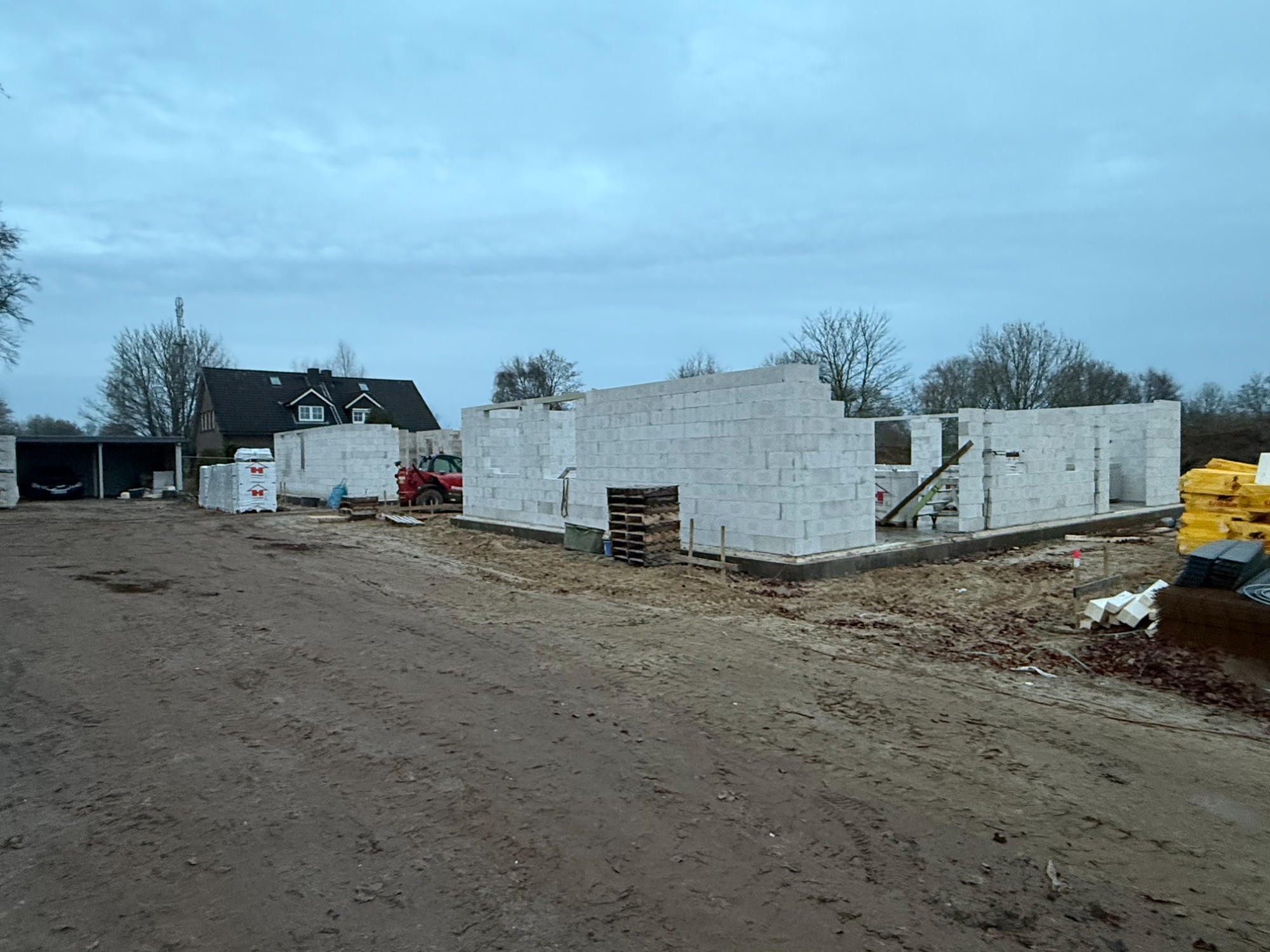

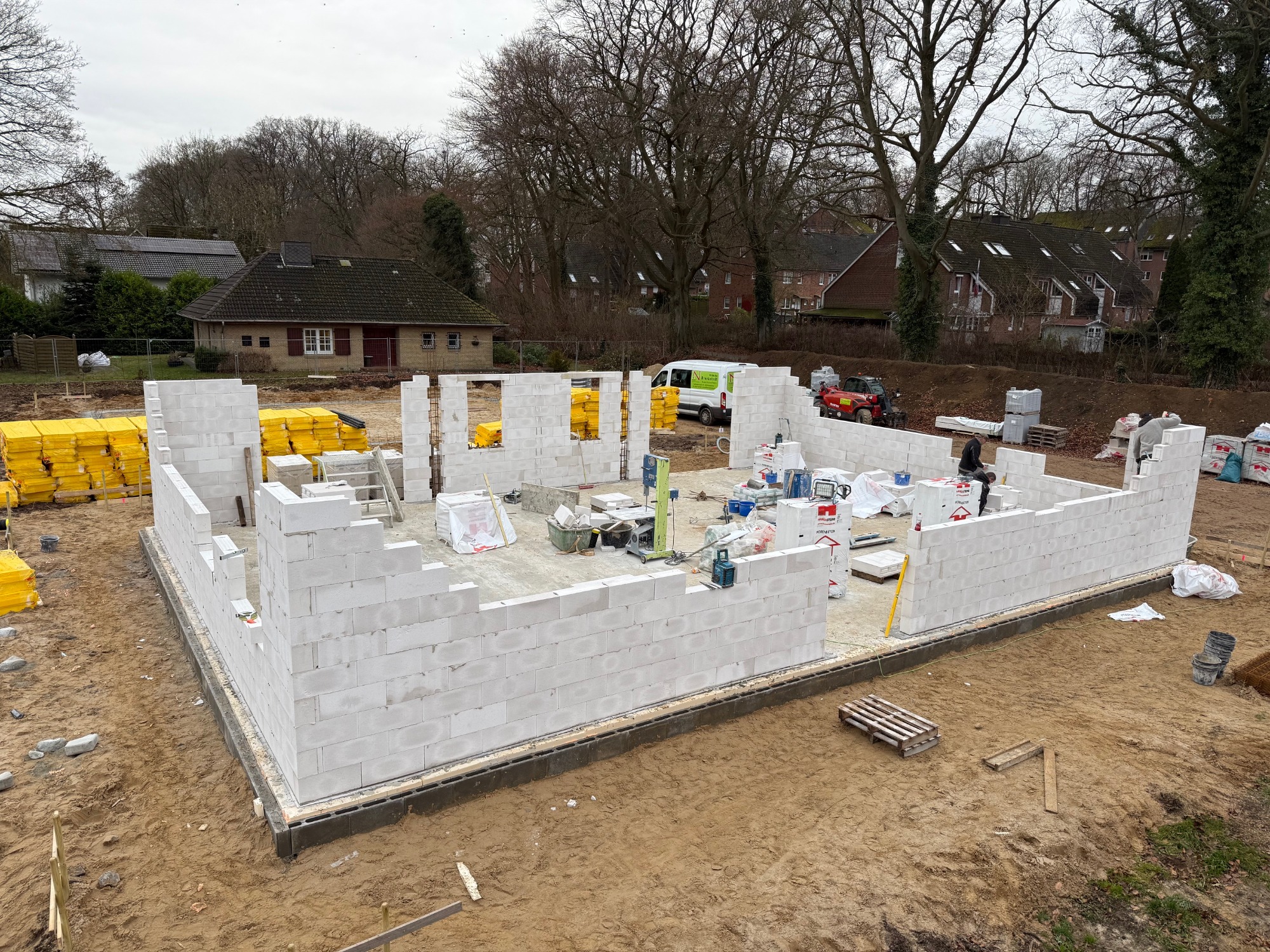

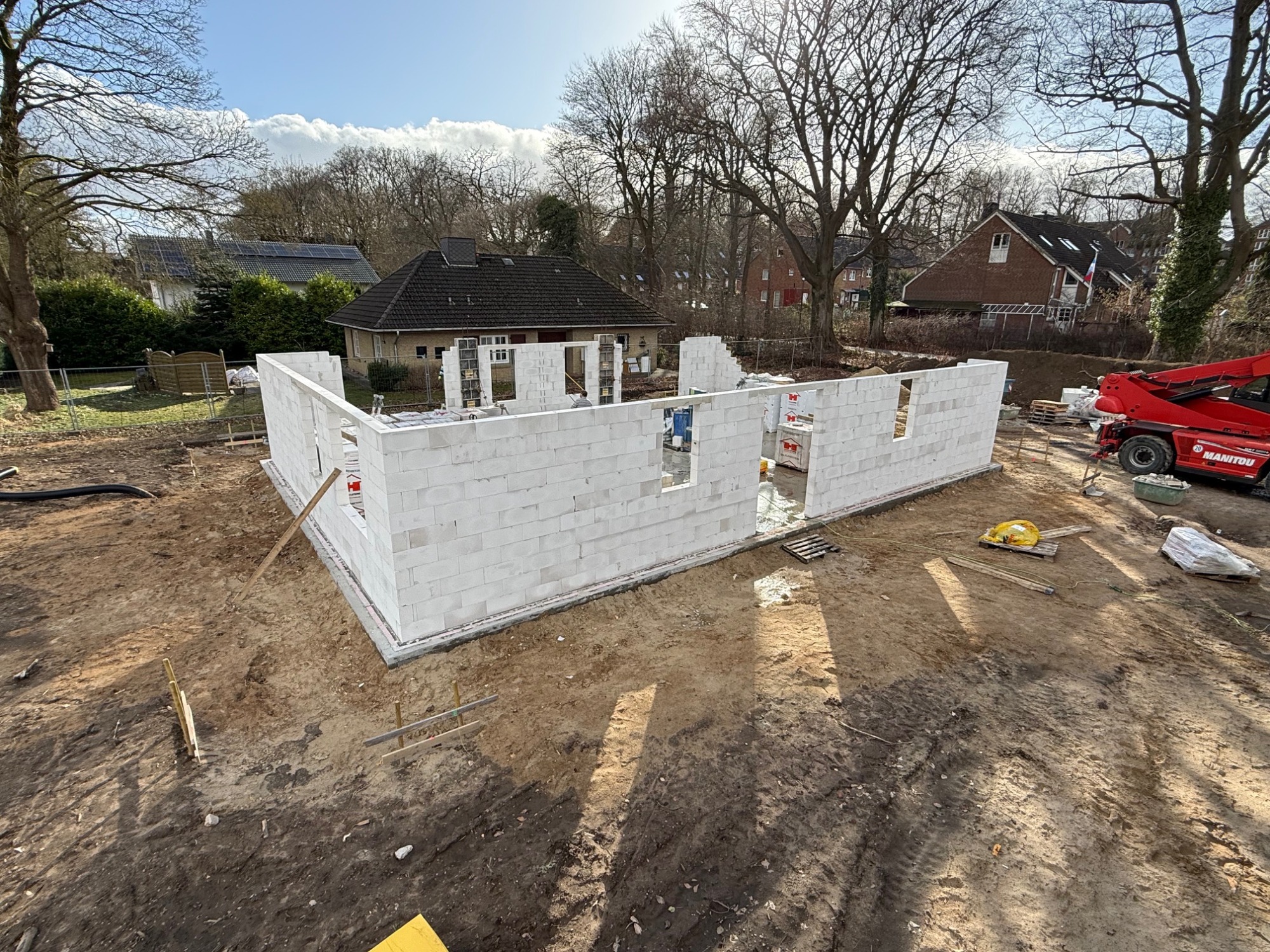

Beginn Maurerarbeiten Haus 51a
11.03.2026

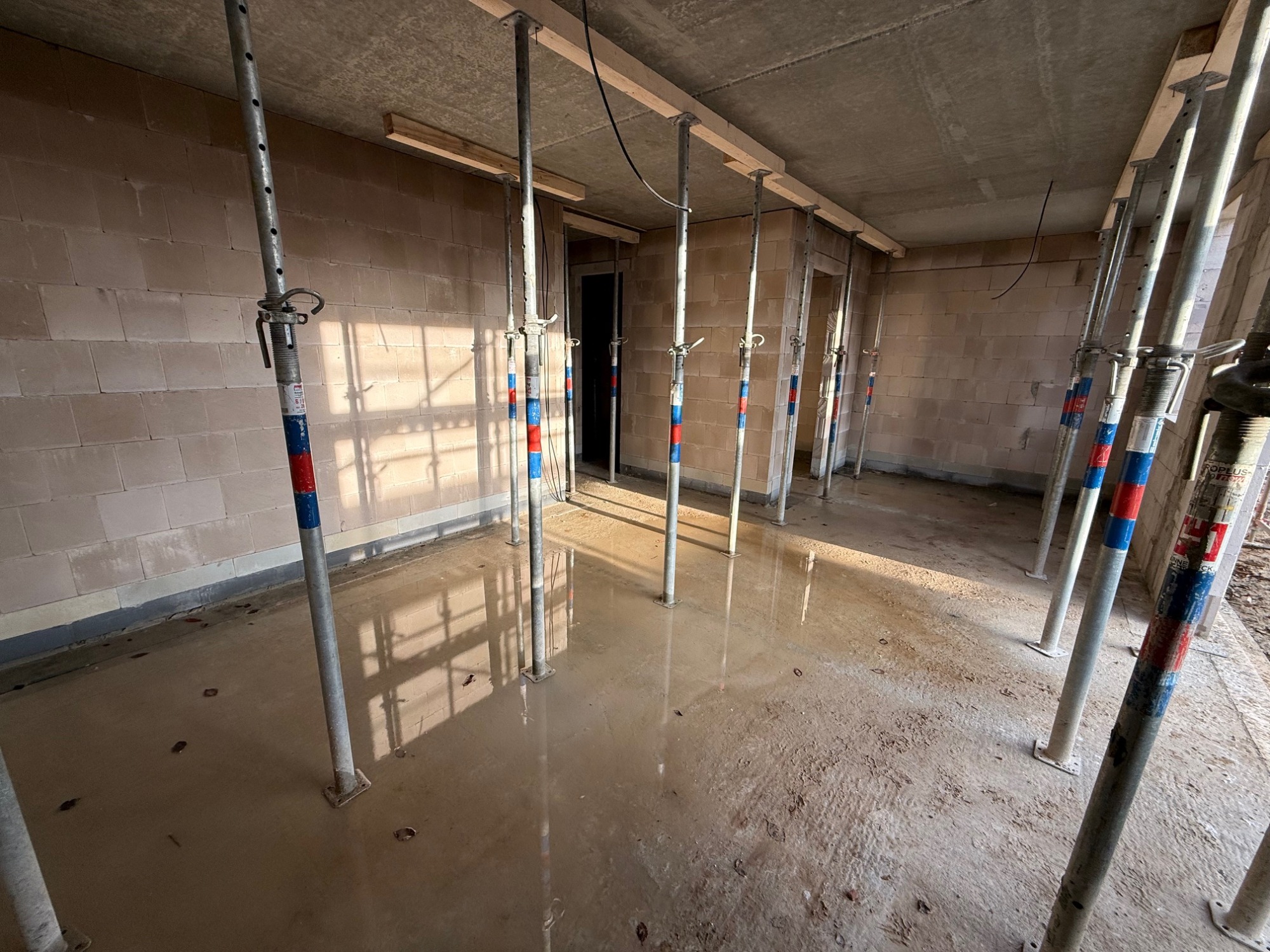

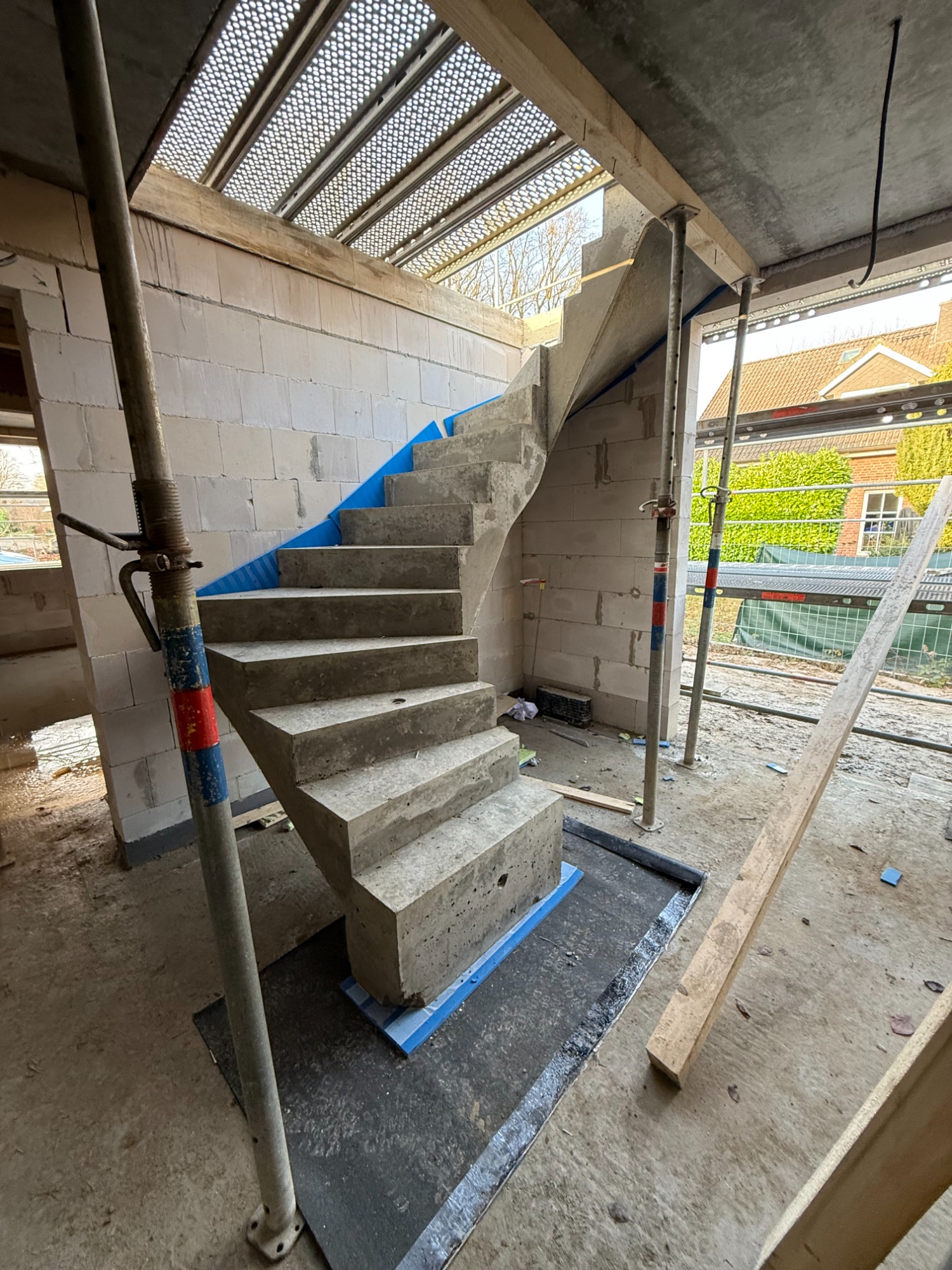

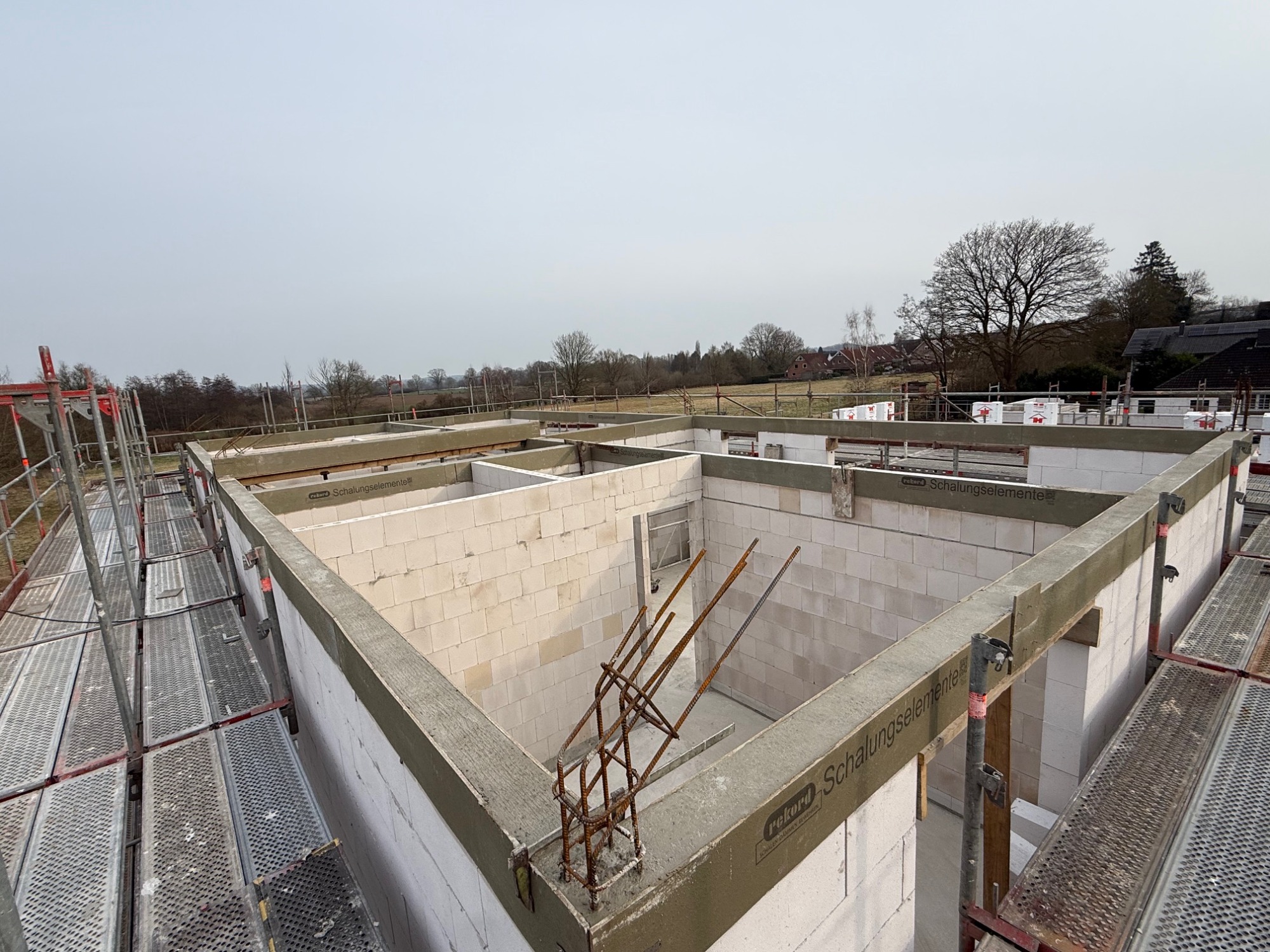

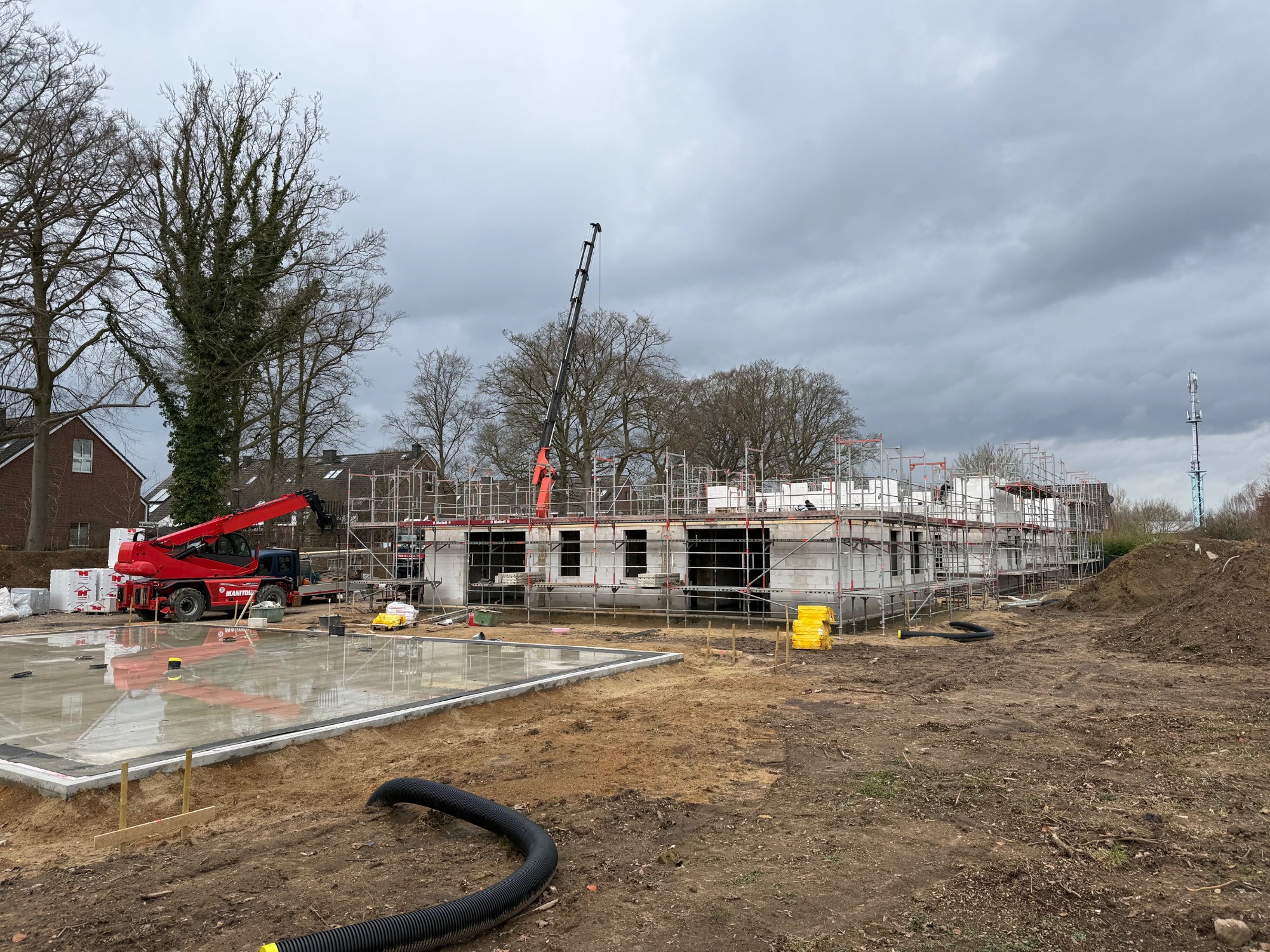

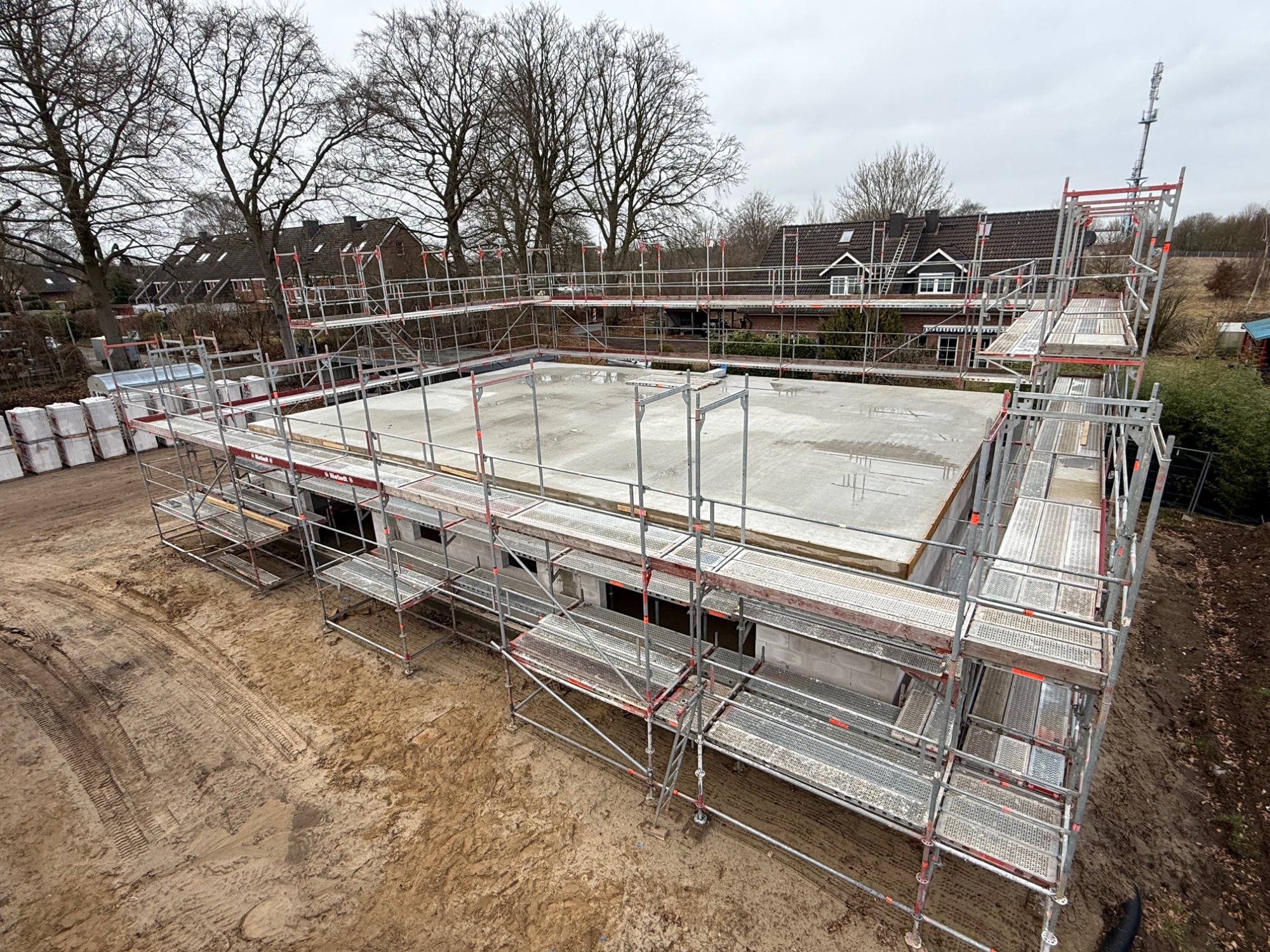

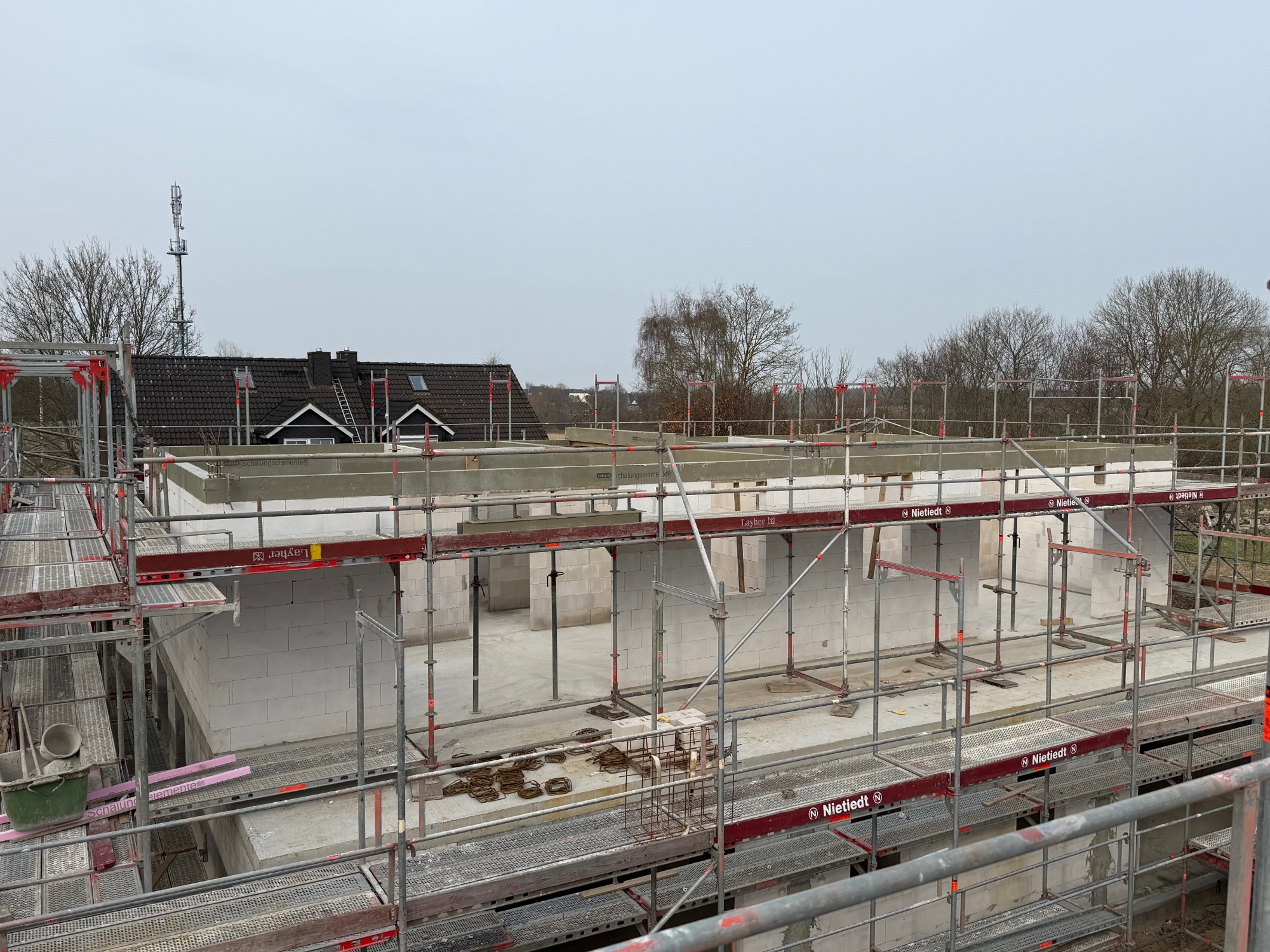

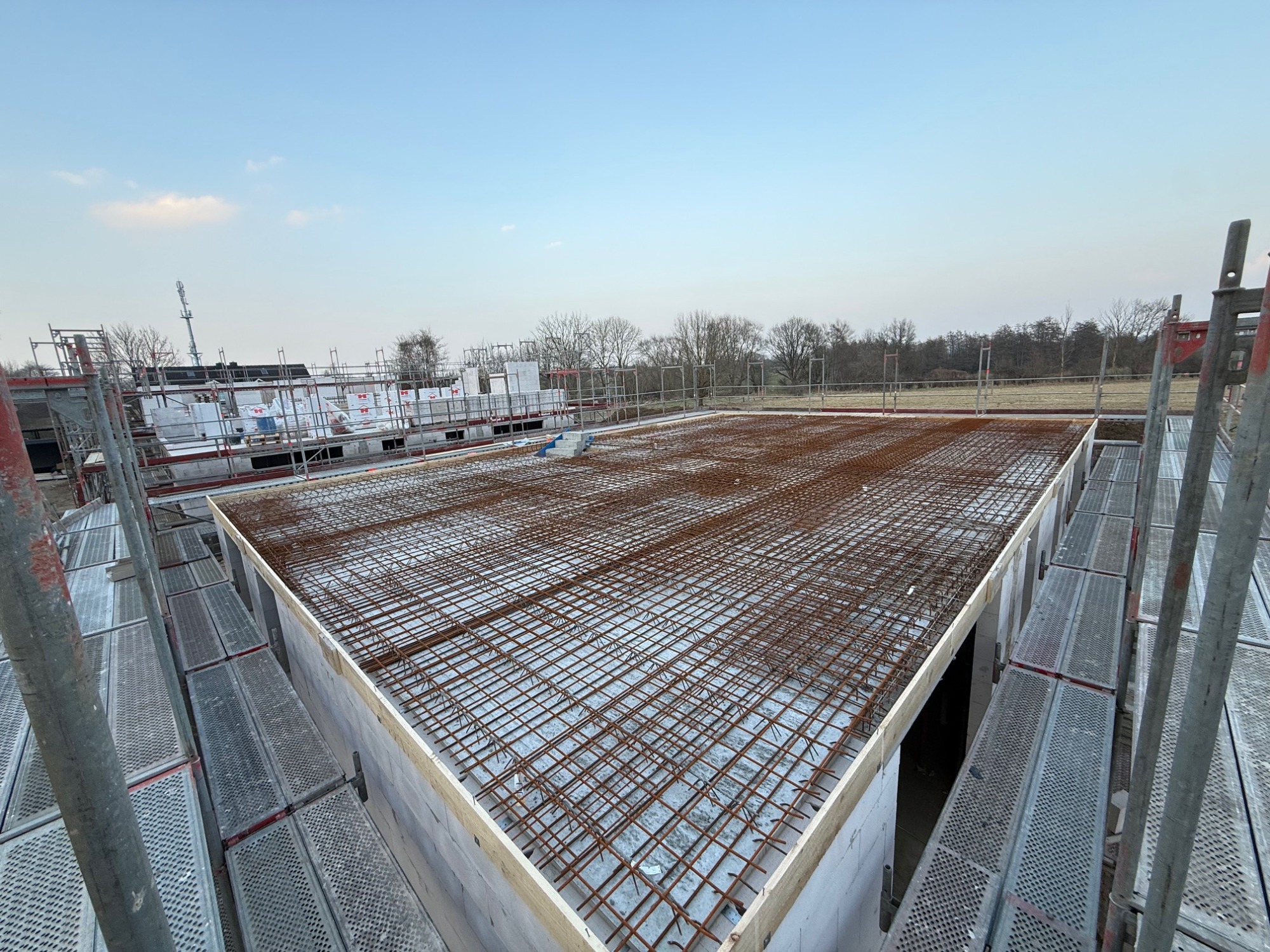

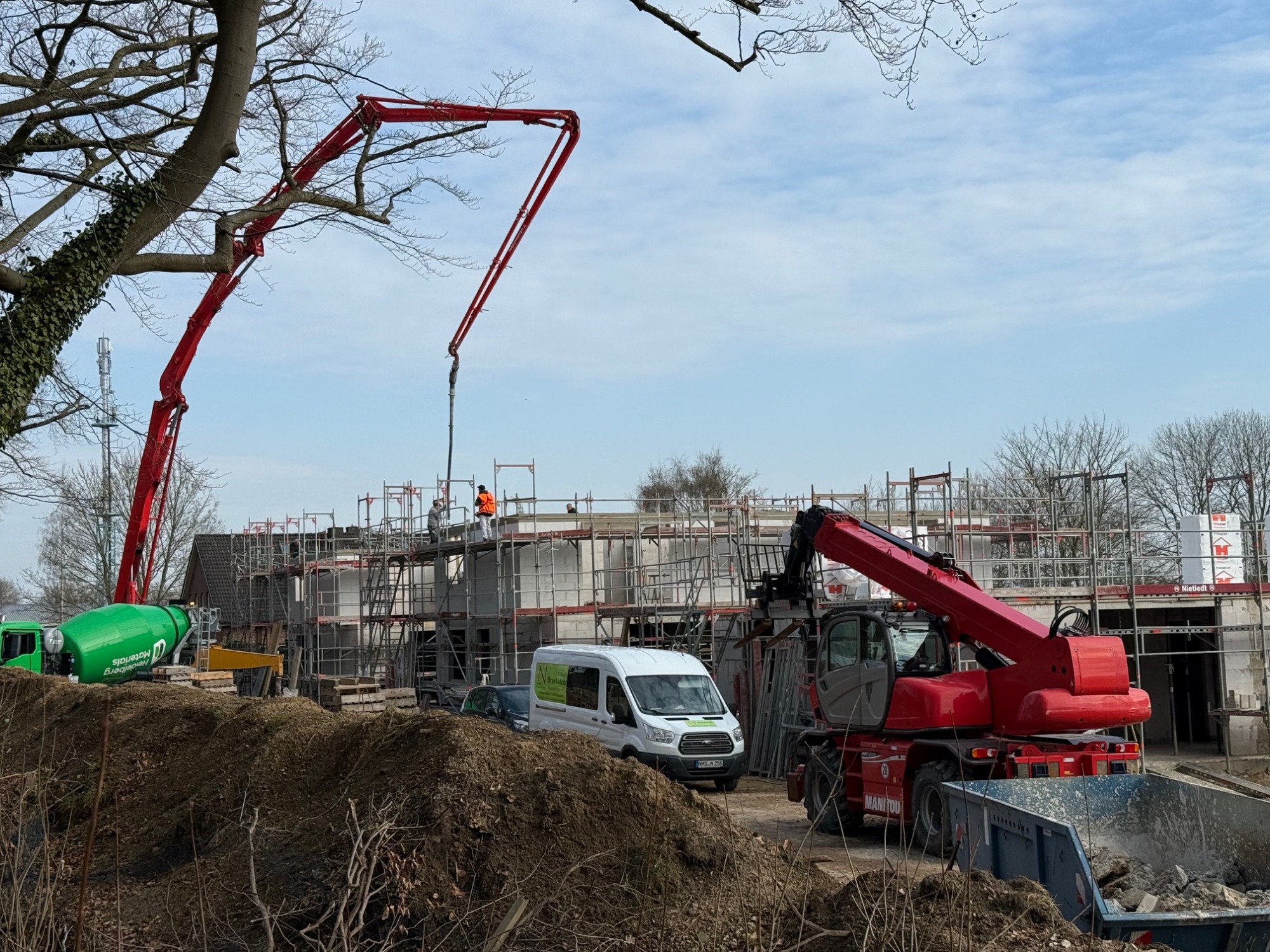

Decke Haus 51b

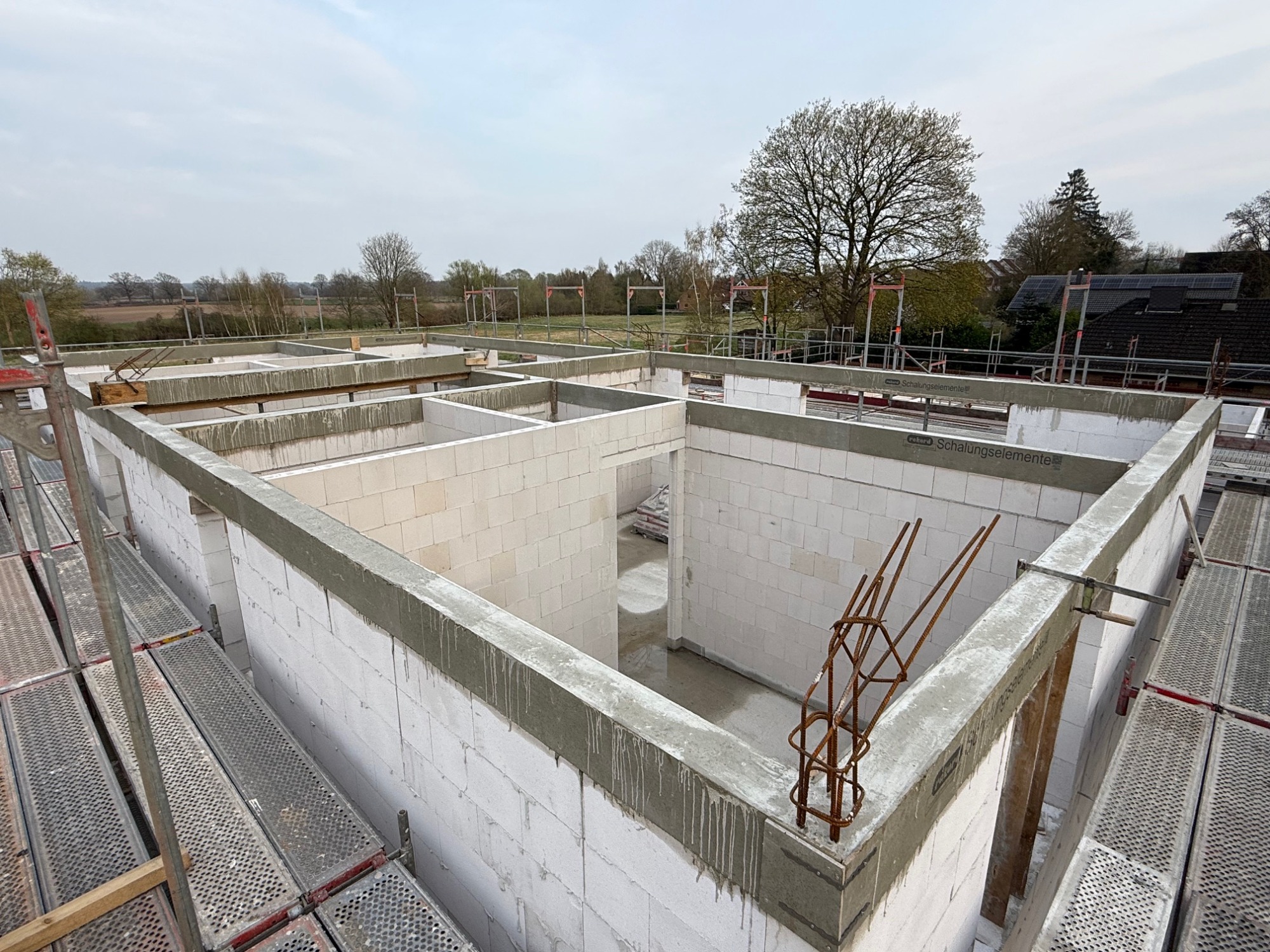

Außenansichten
10.03.2026
Decke Haus 51b
Maurerarbeiten OG Haus 51c begonnen
Maurerarbeiten OG Haus 51d abgeschlossen
09.03.2026

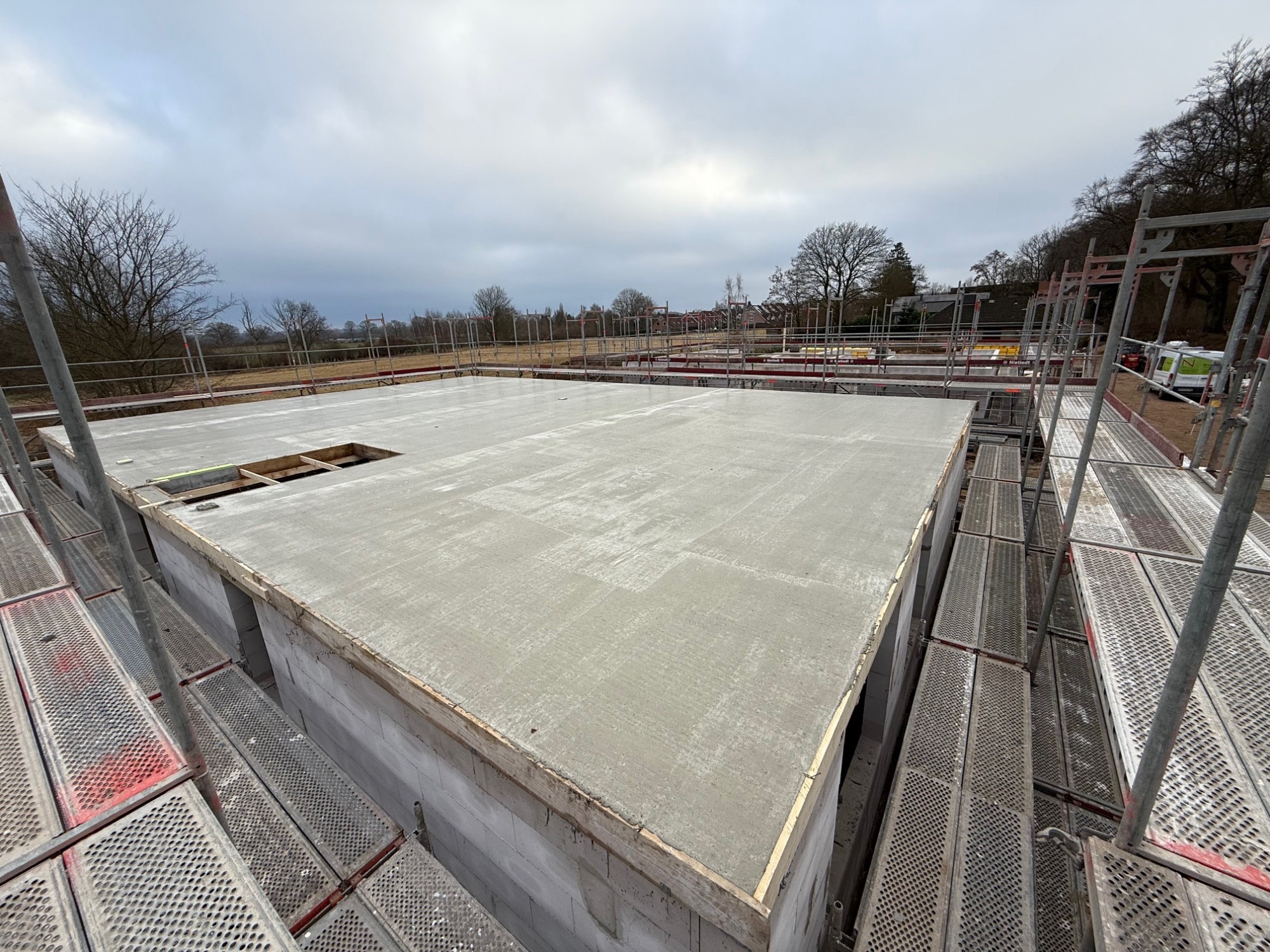

Maurerarbeiten Obergeschoss Haus 51 d
05.03.2026

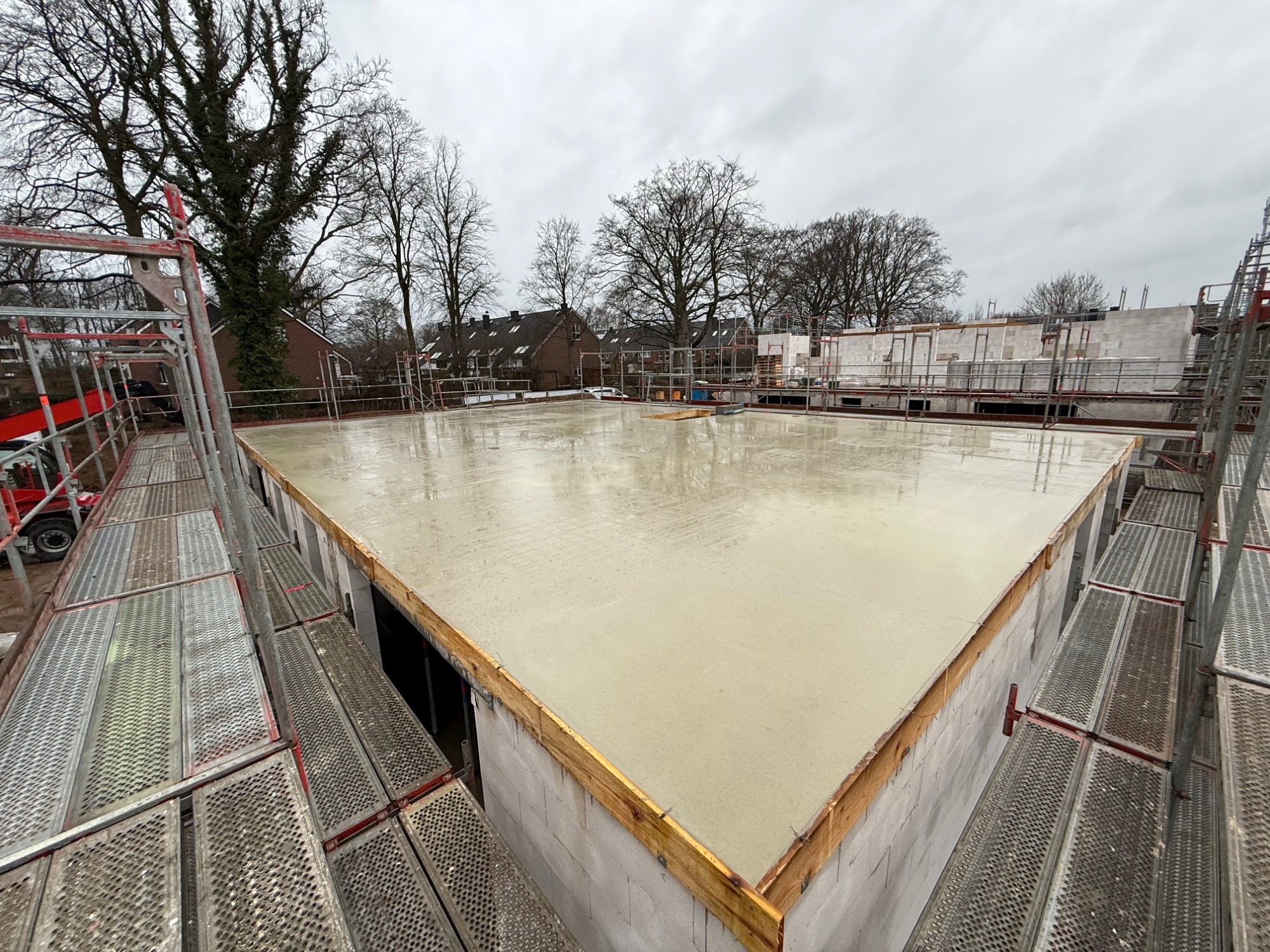

Maurerarbeiten Obergeschoss Haus 51 d
02.03.2026

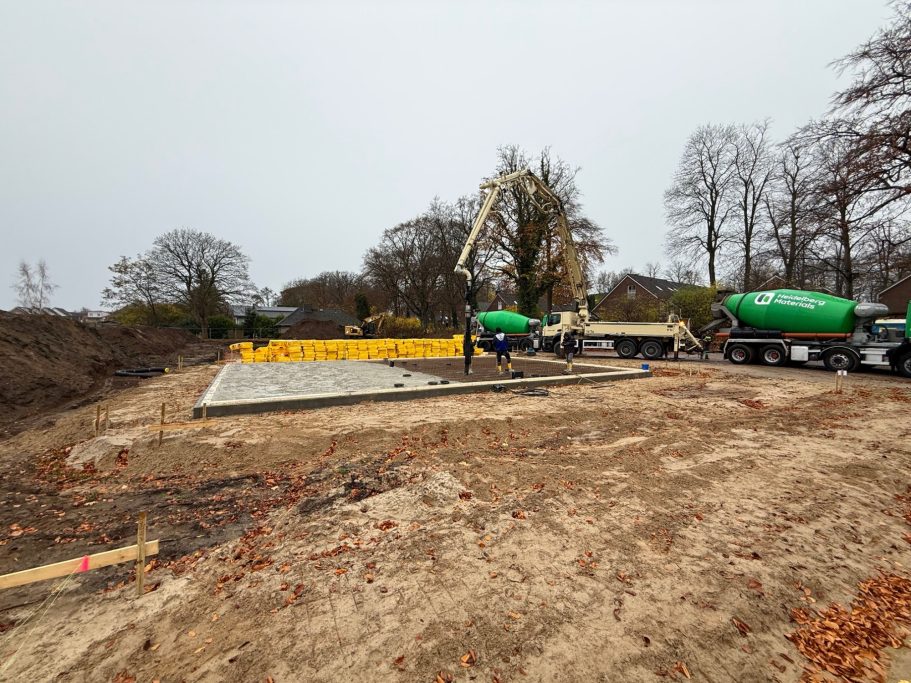

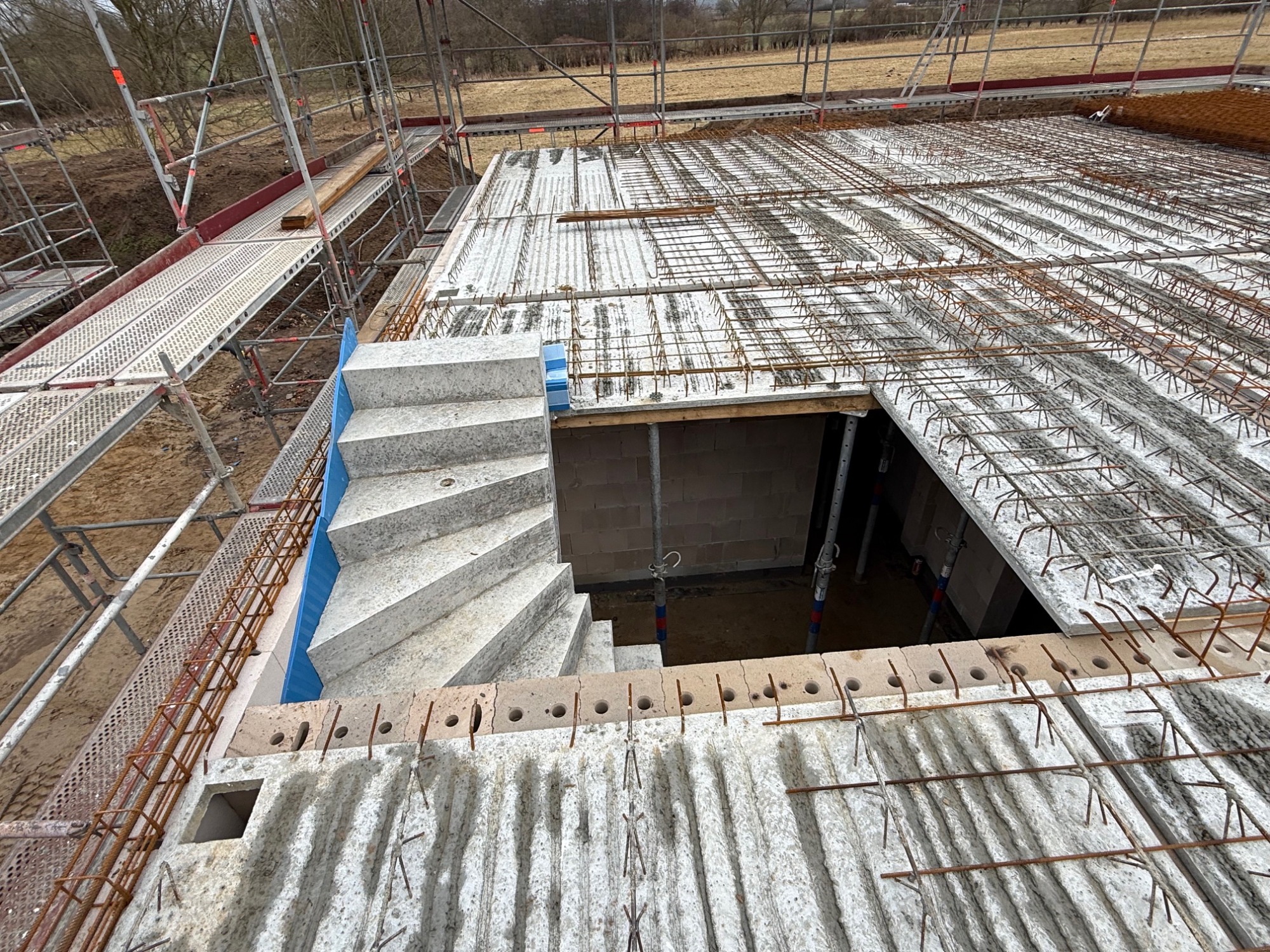

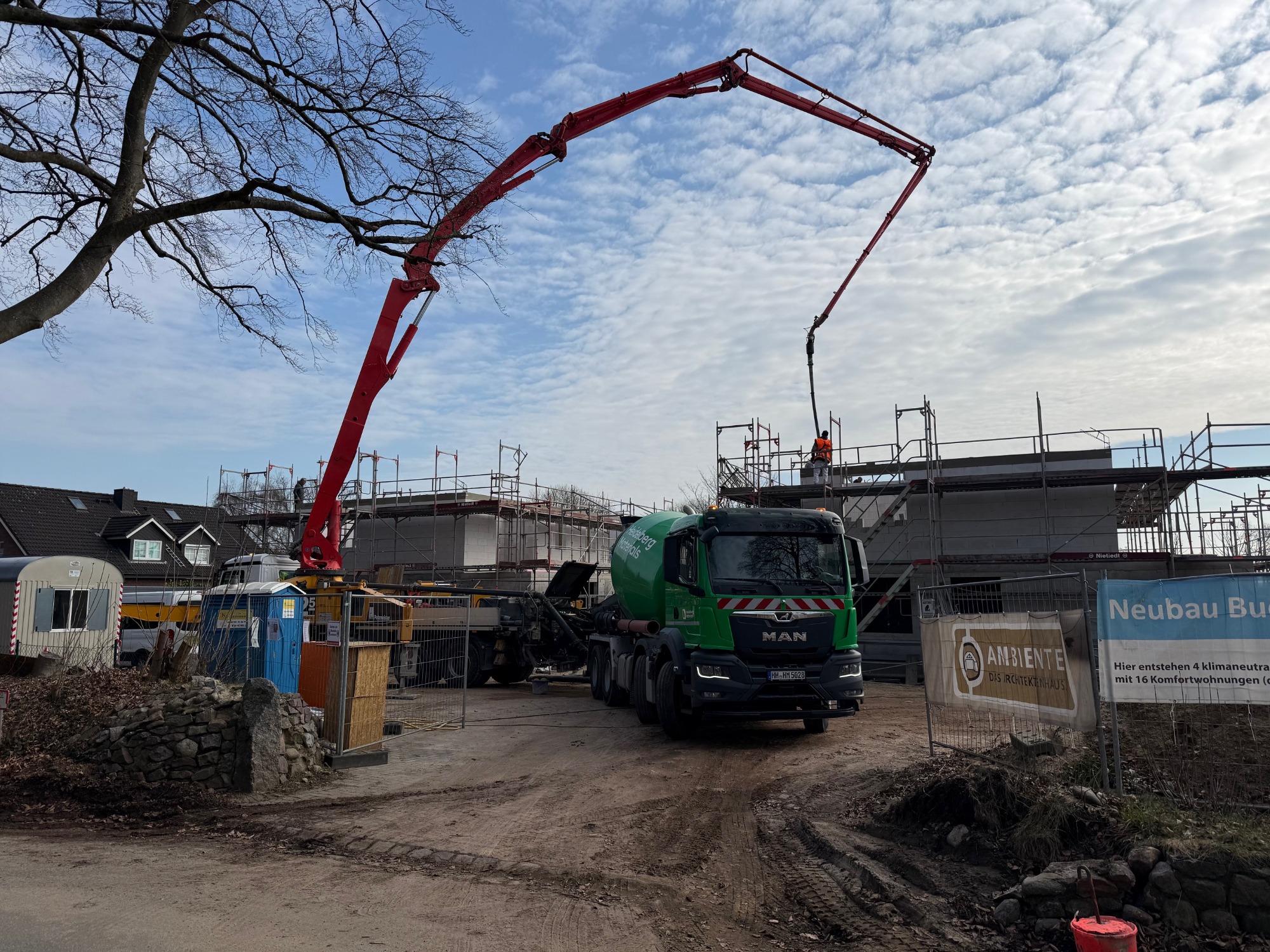

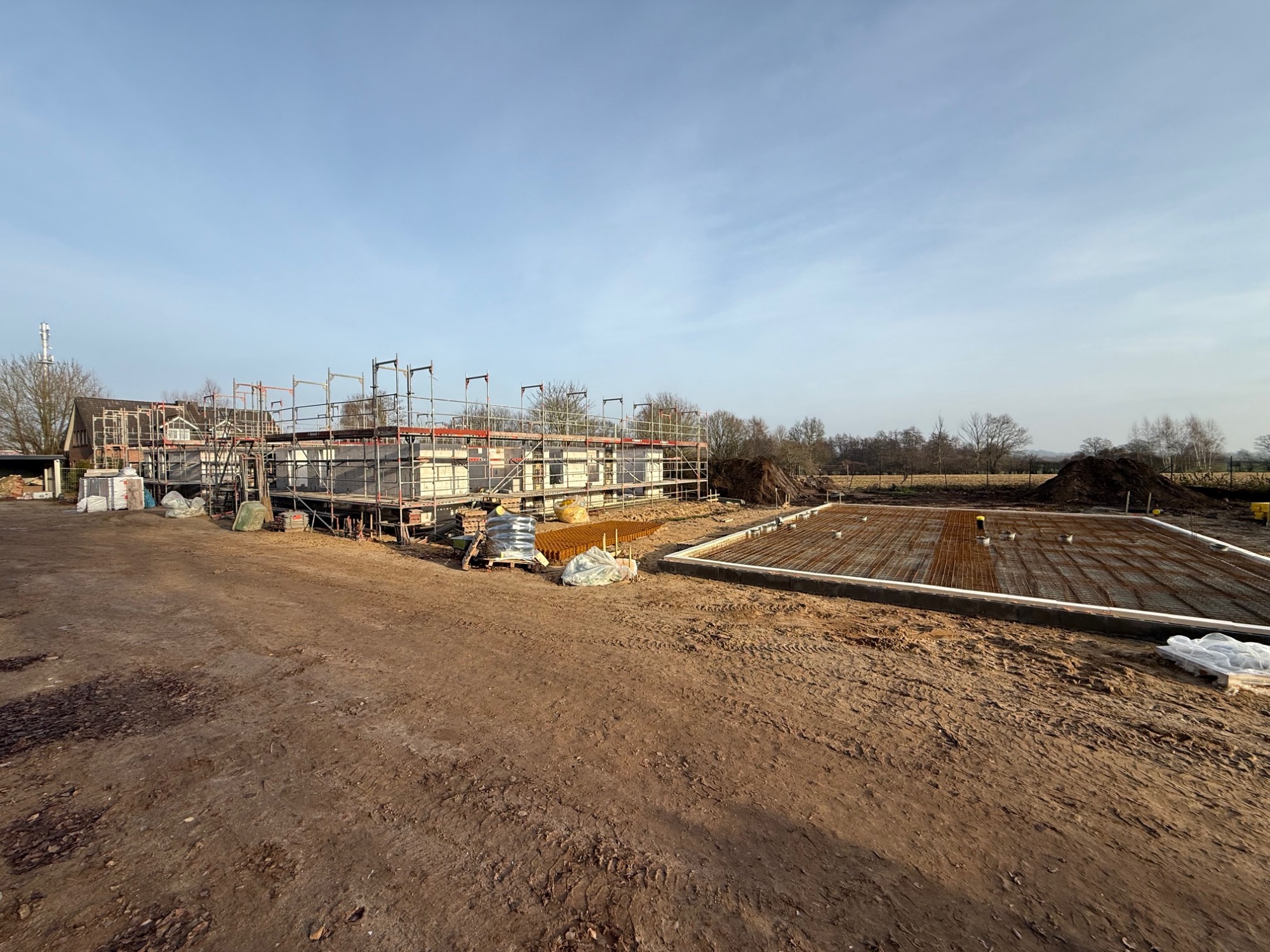

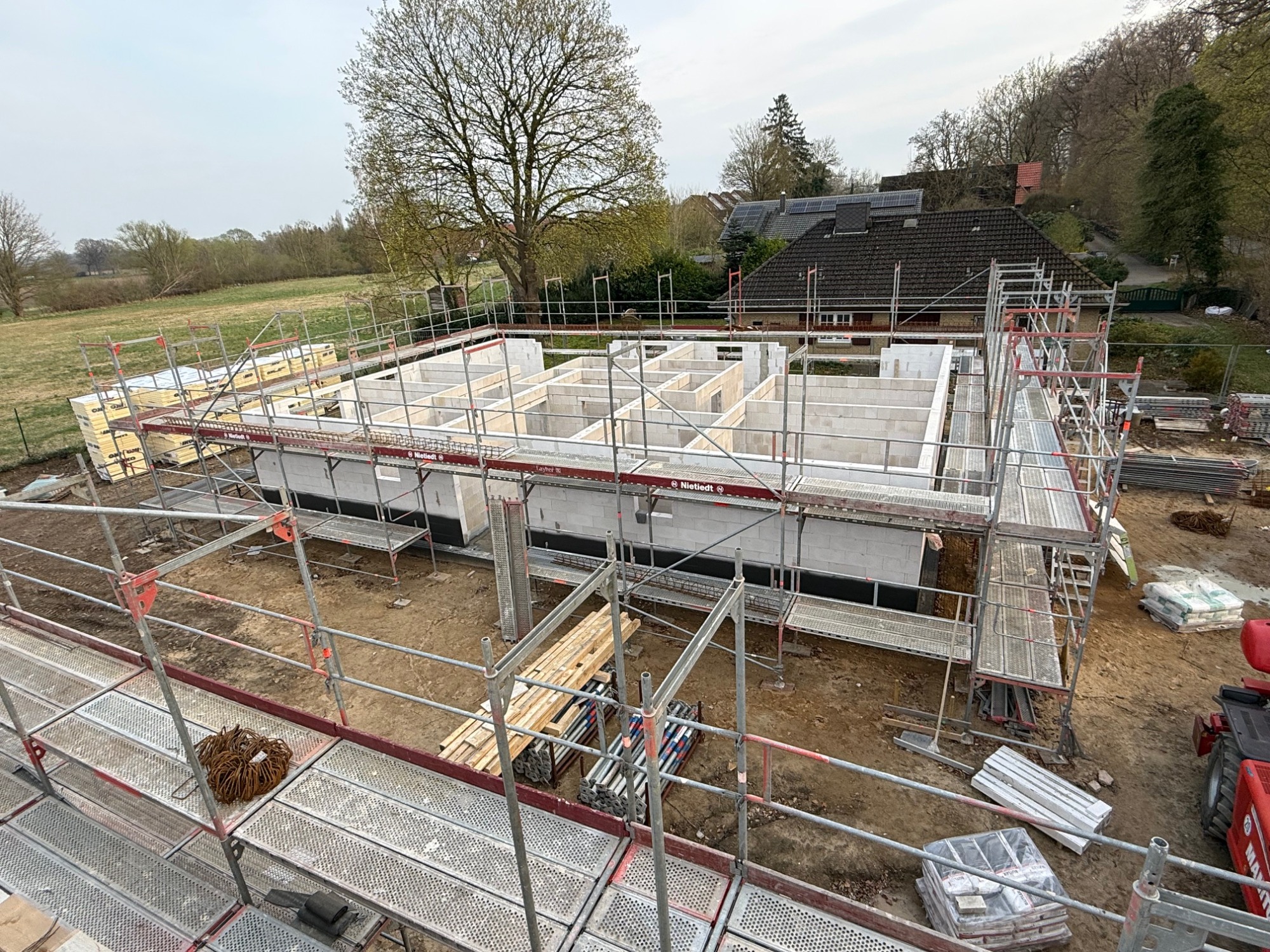

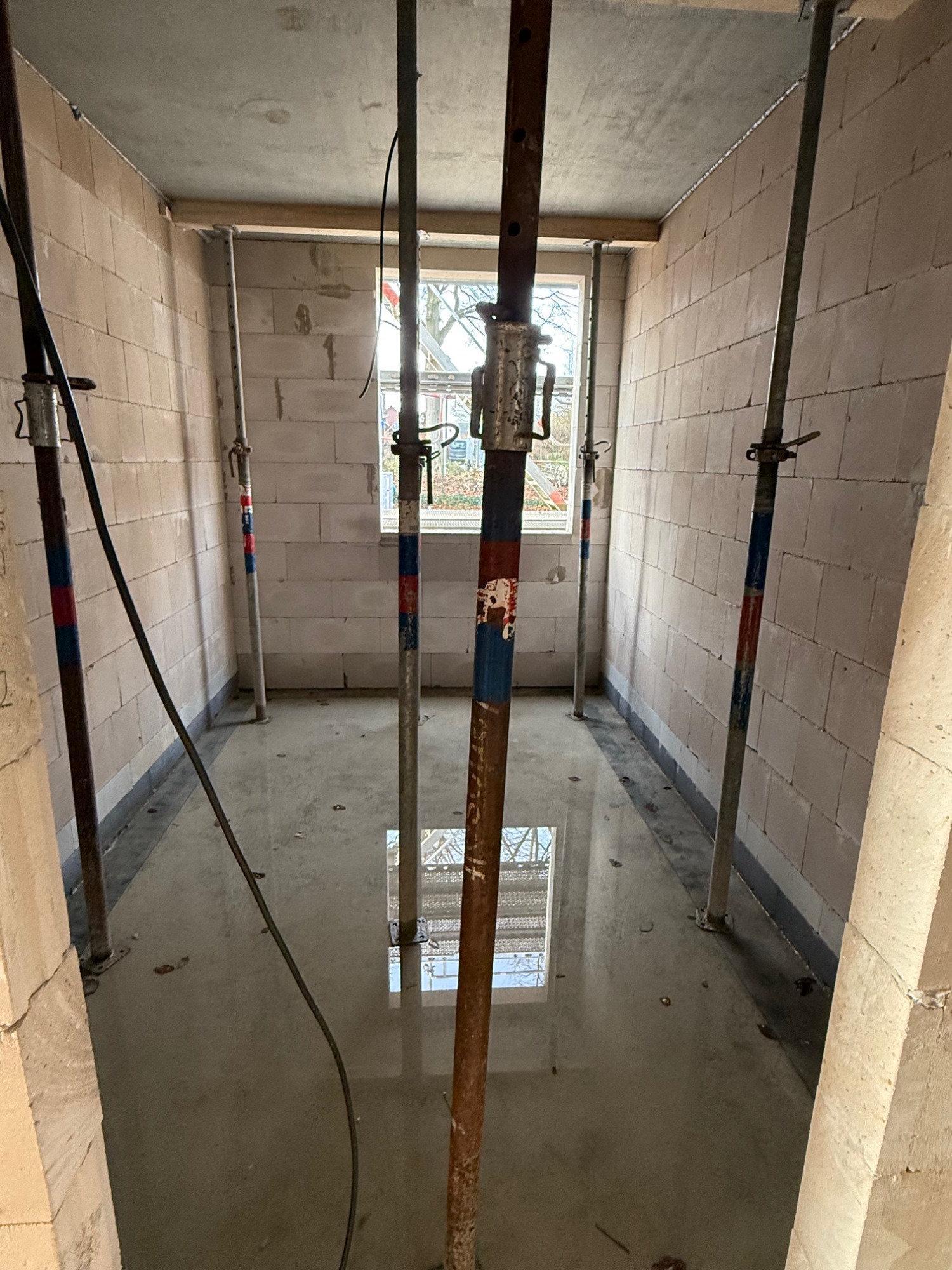

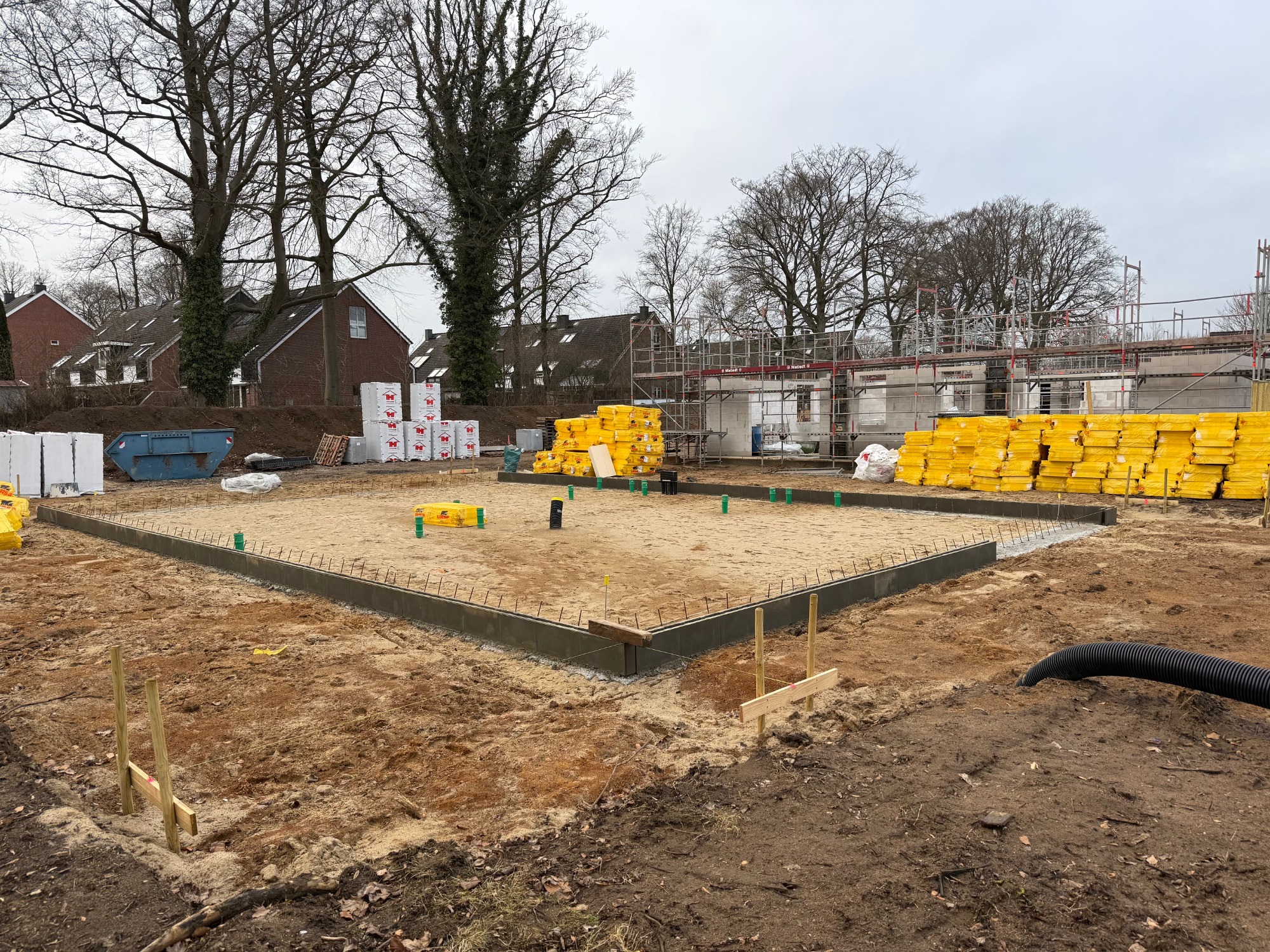

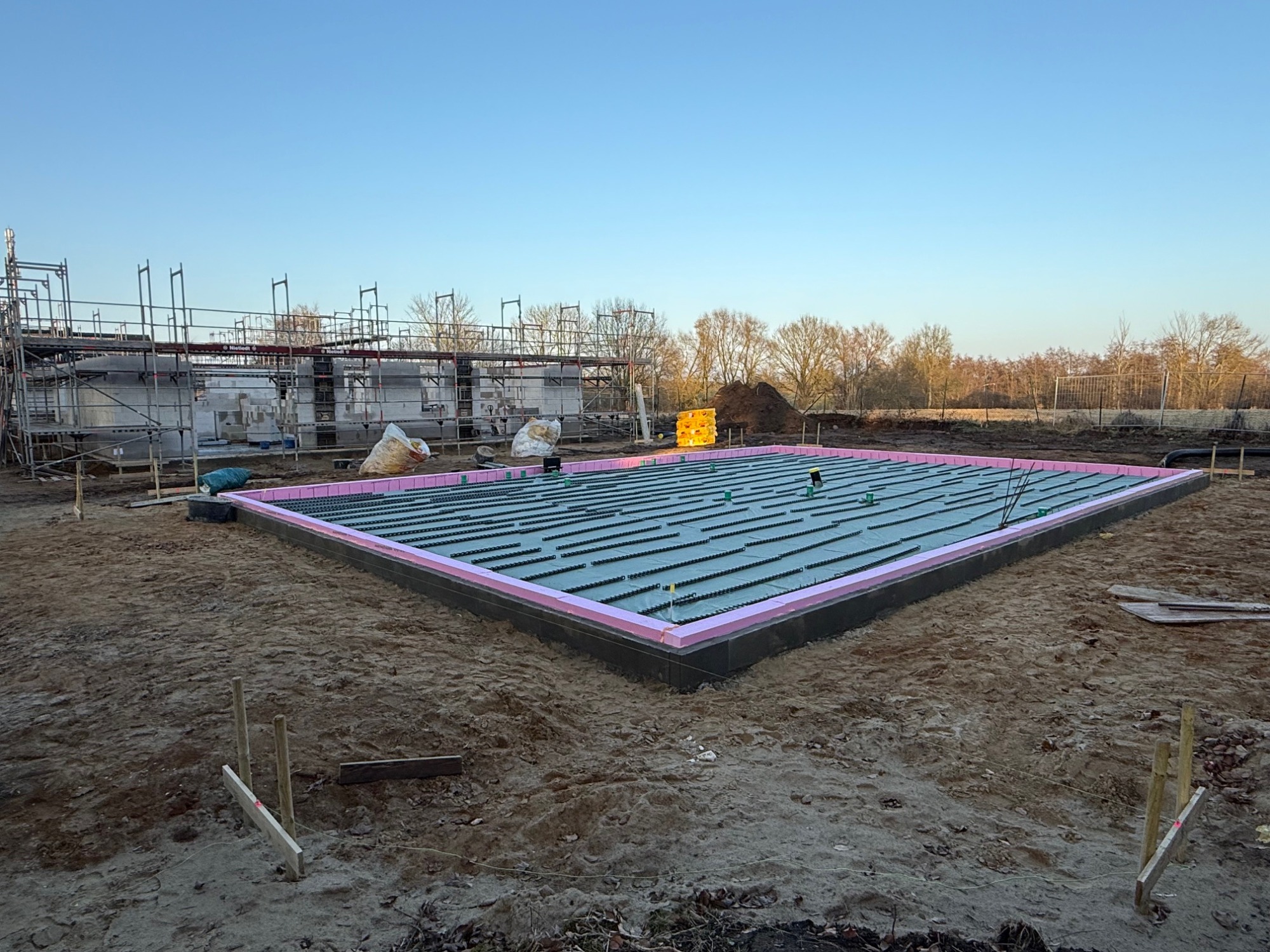

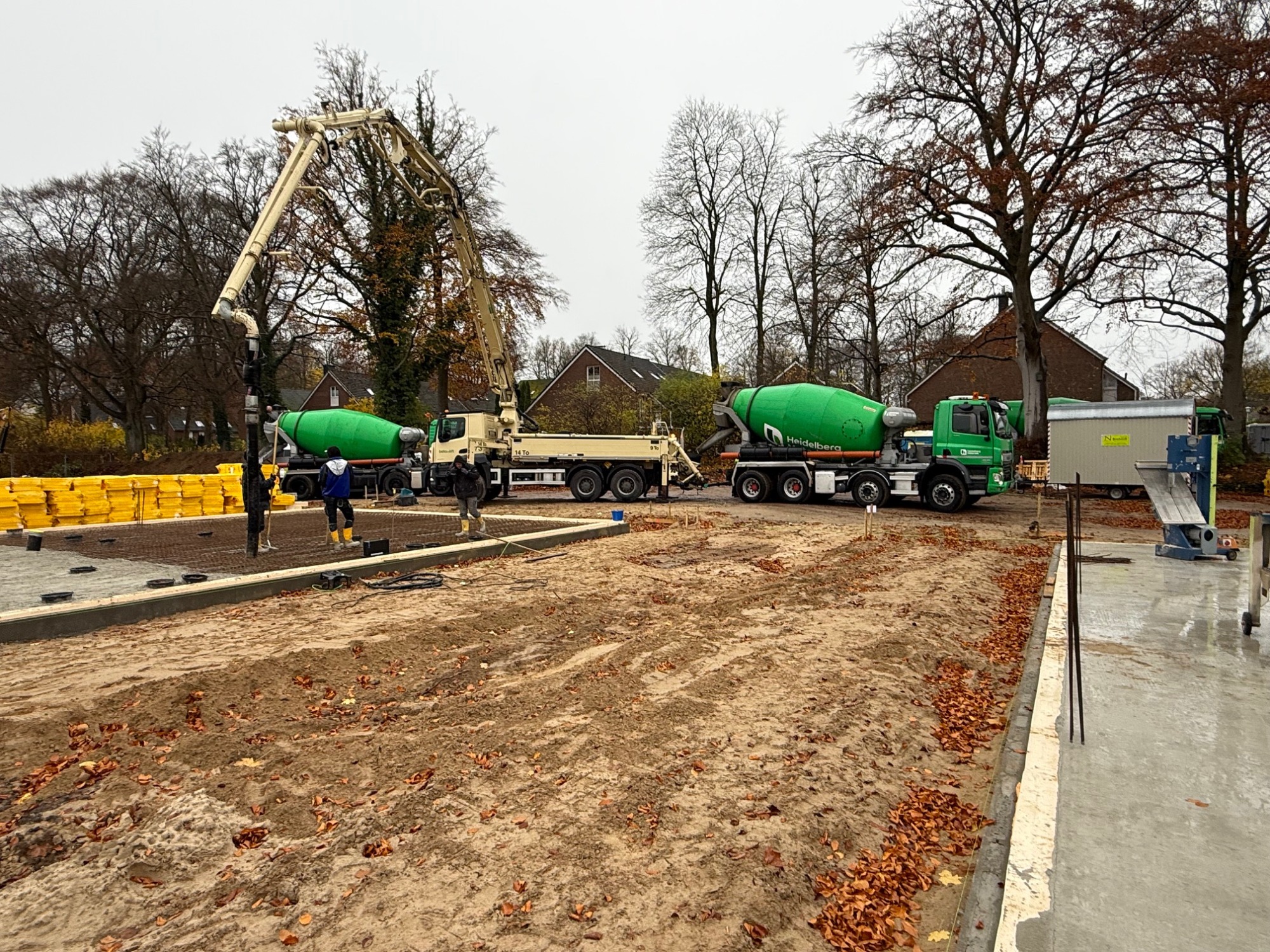

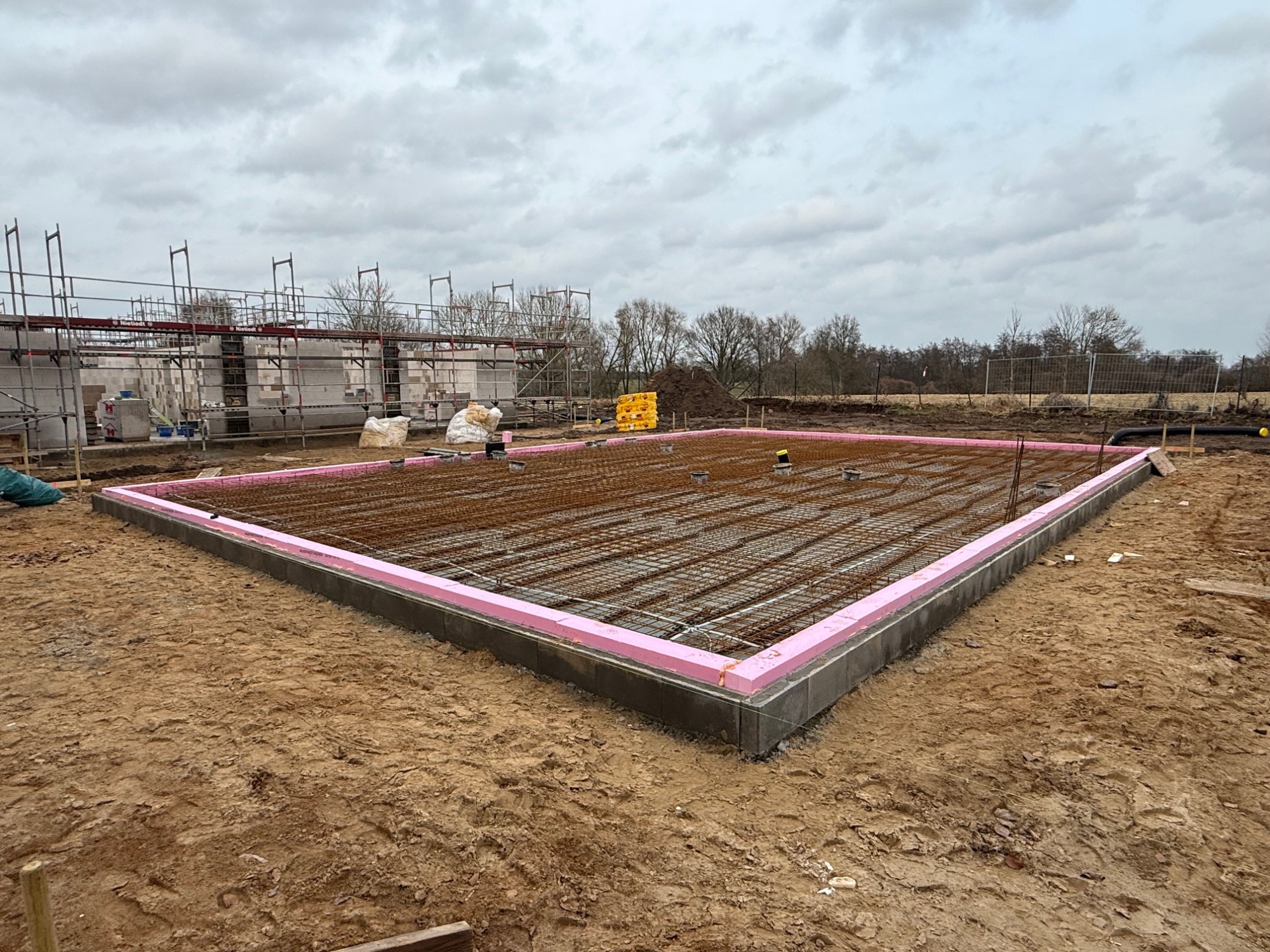

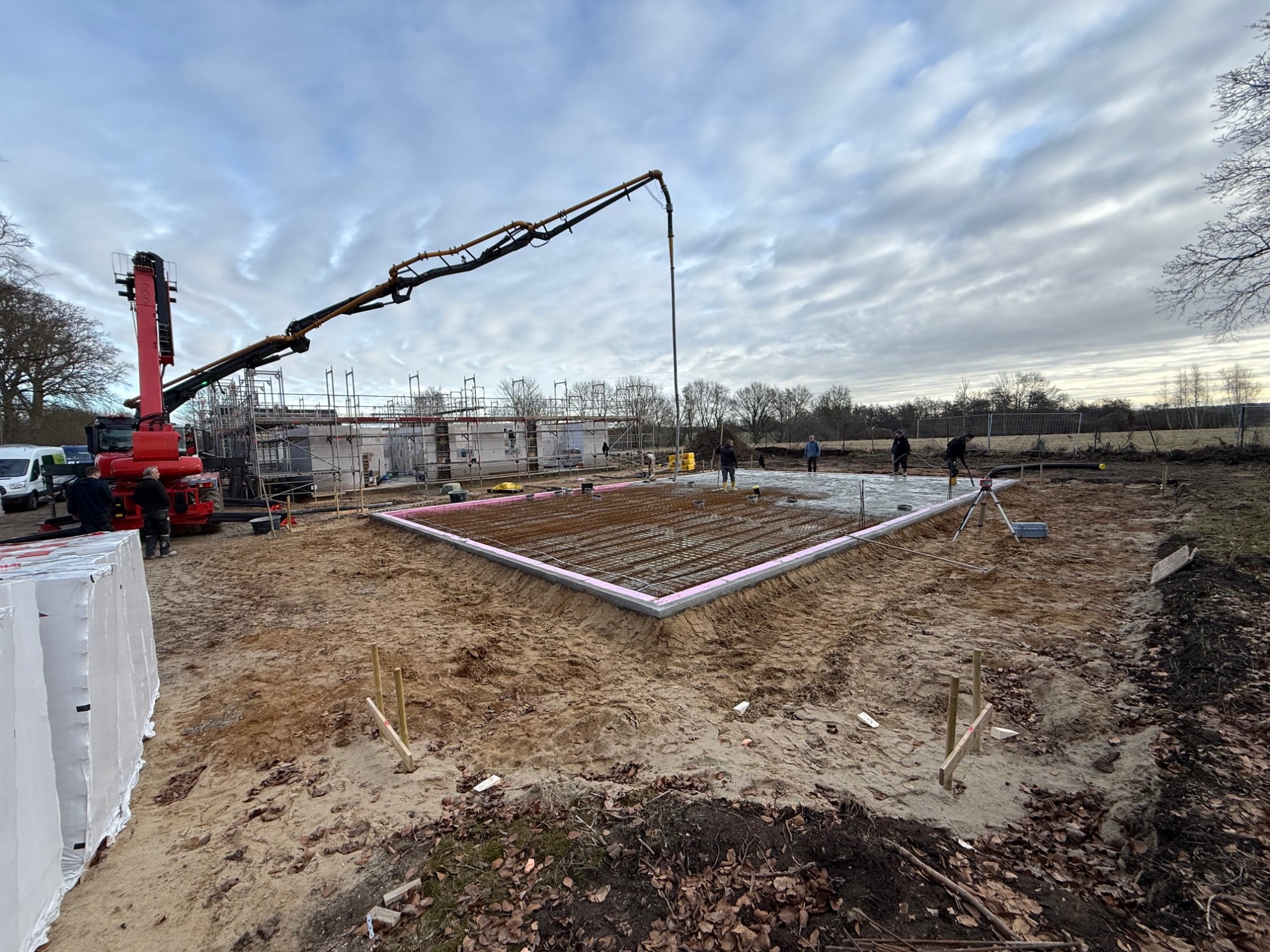

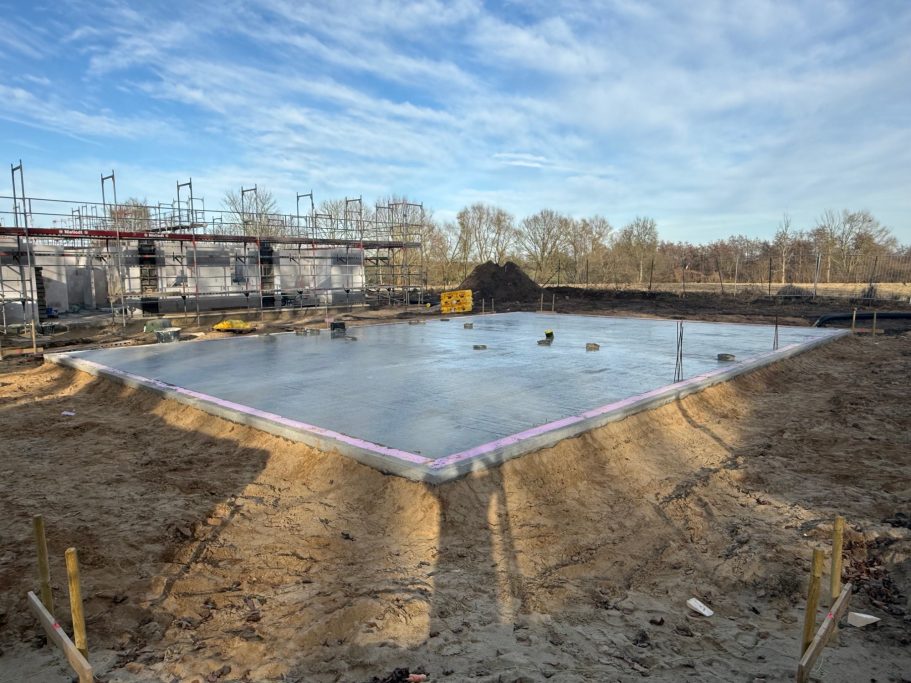

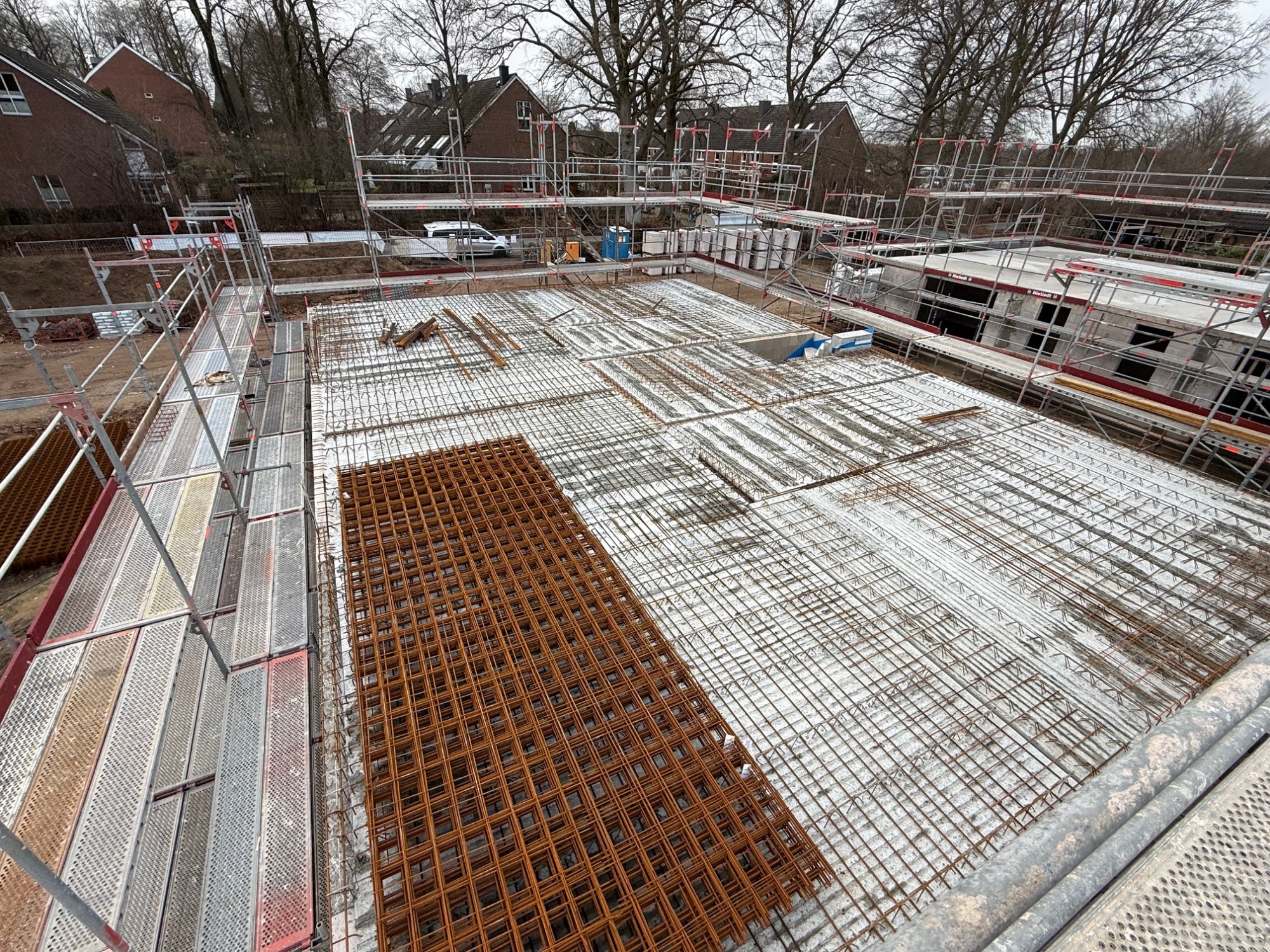

Betonierung Sohle Haus 51a

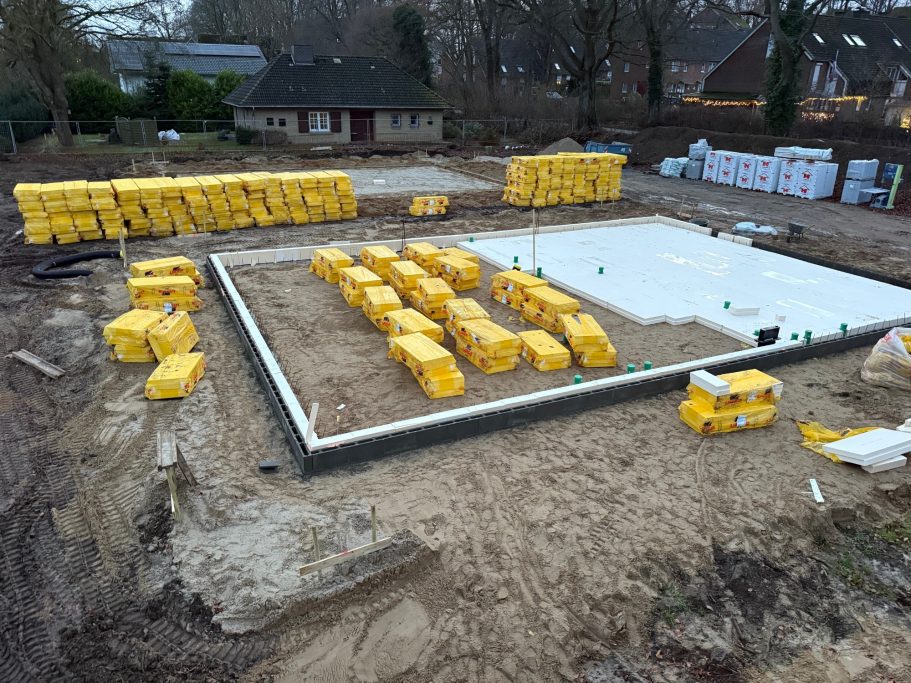

26.02.2026

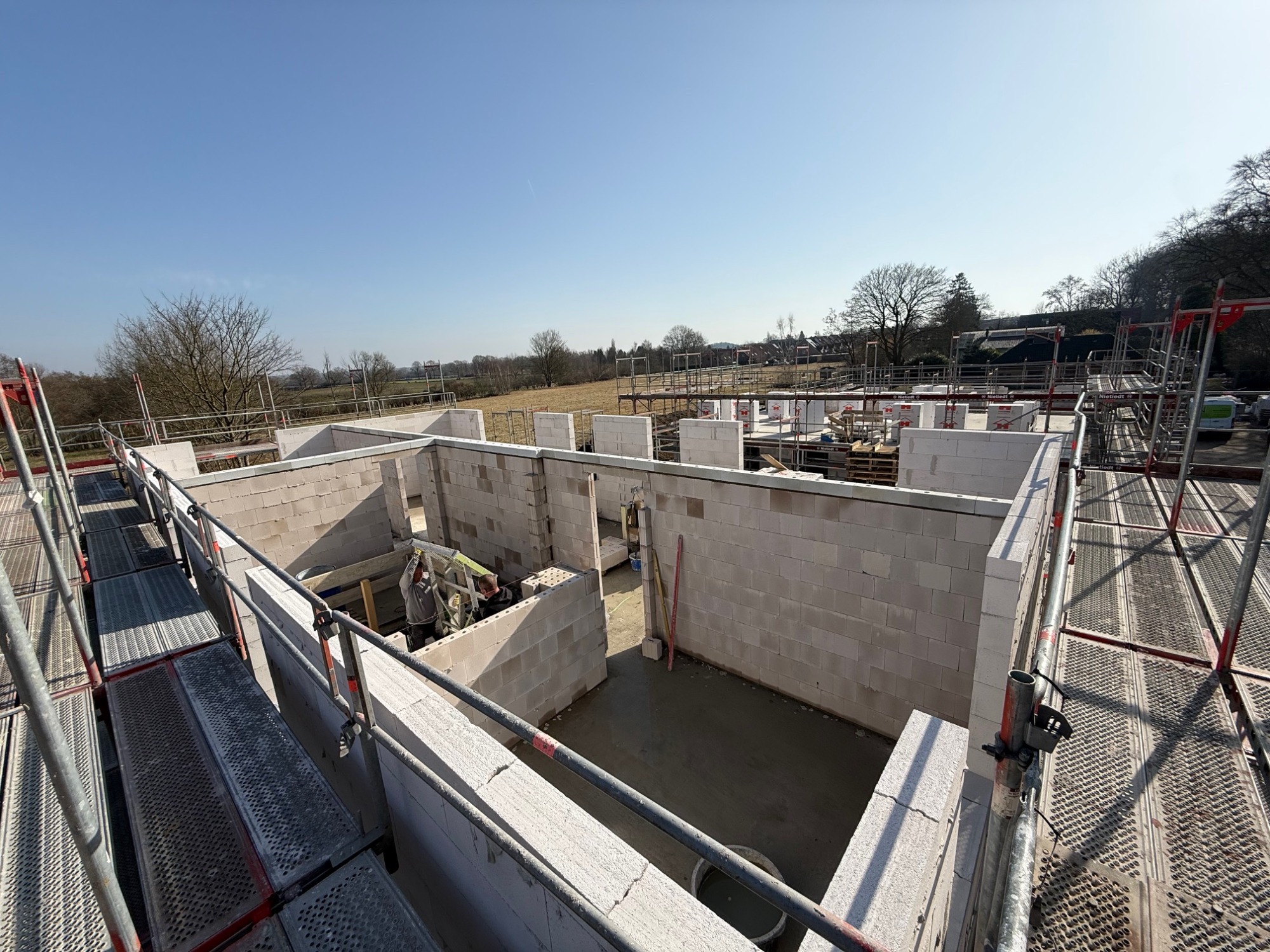

Maurerarbeiten Haus 51b
Sohle Haus 51a
25.02.2026

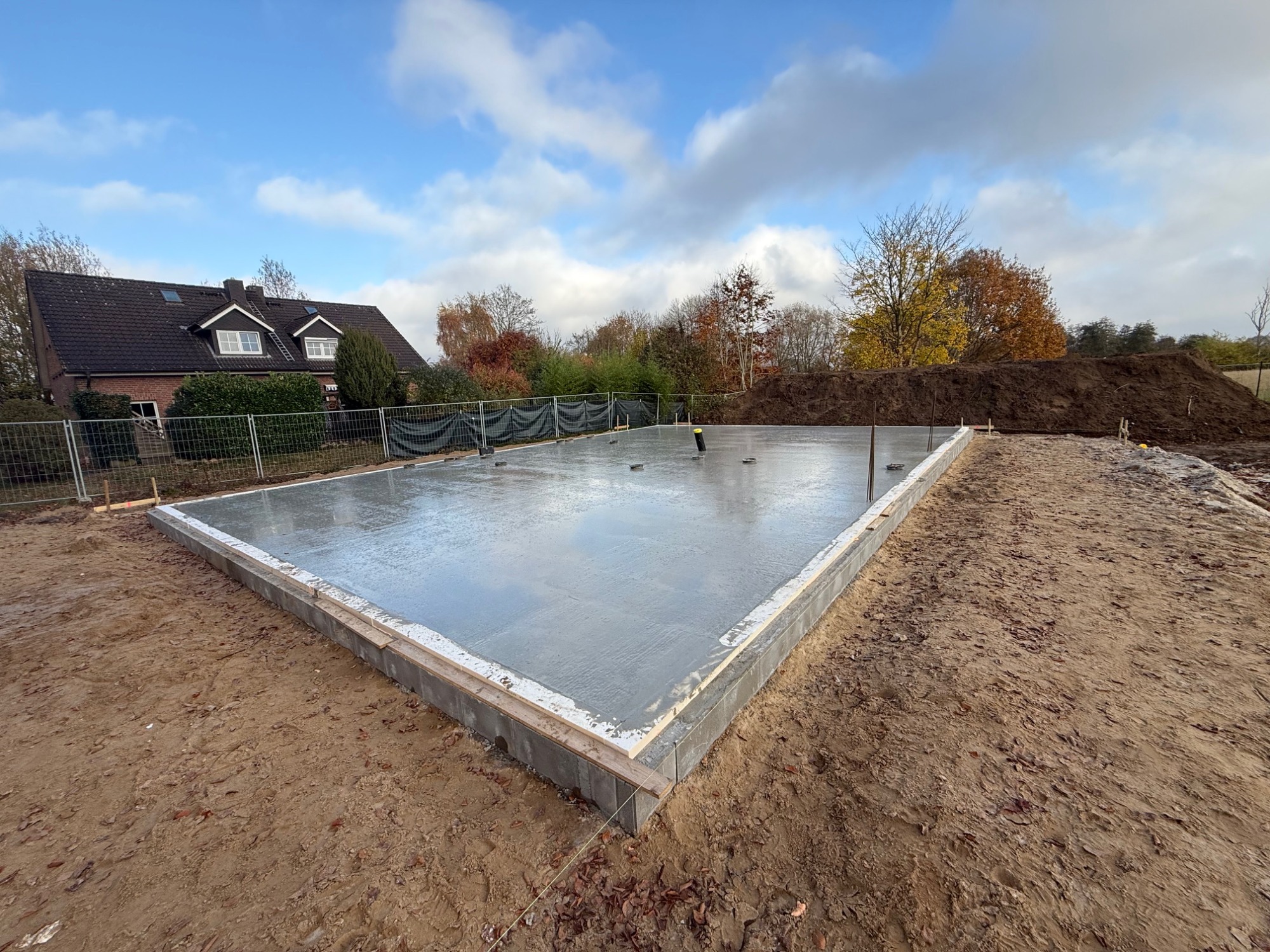

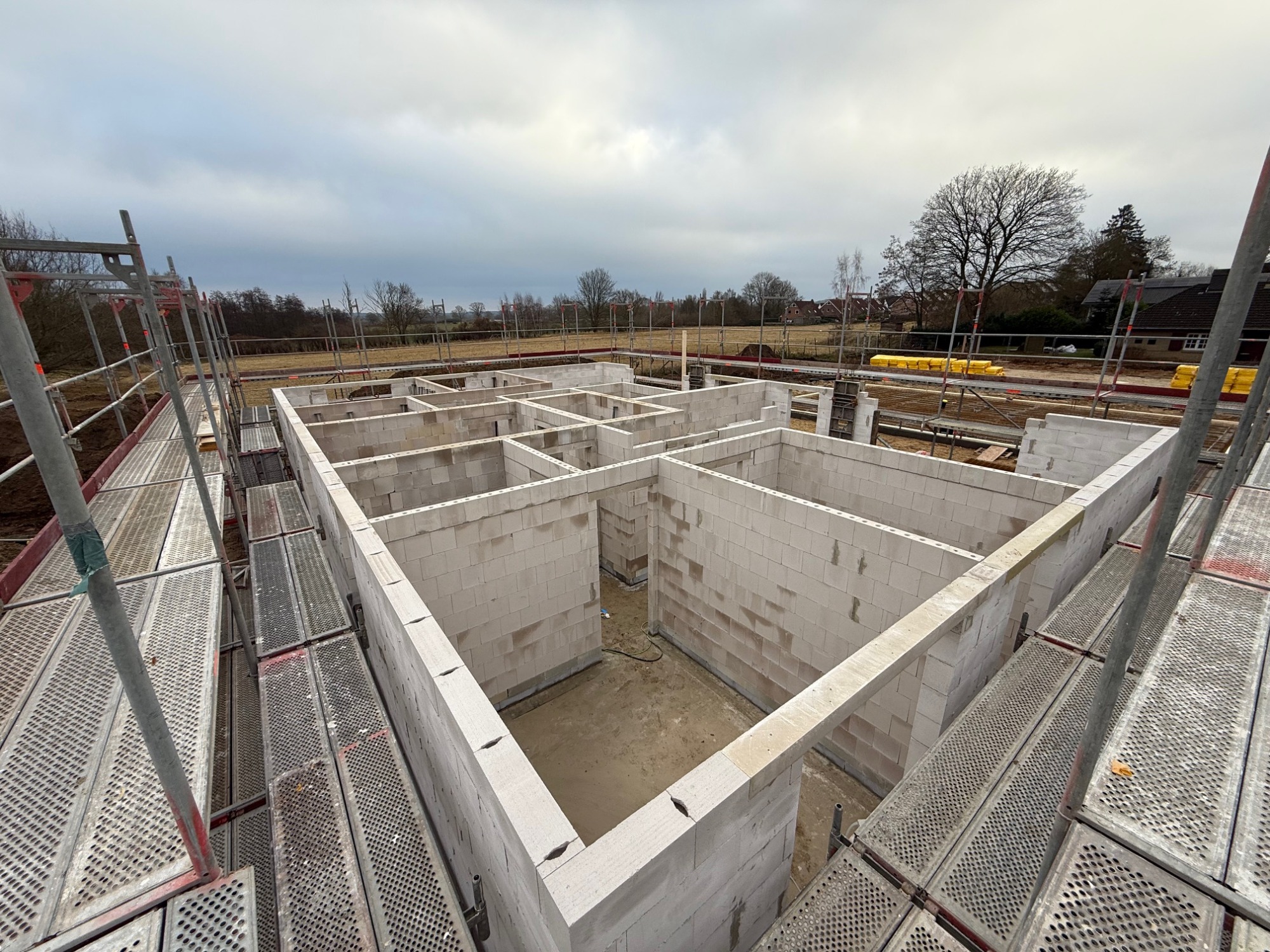

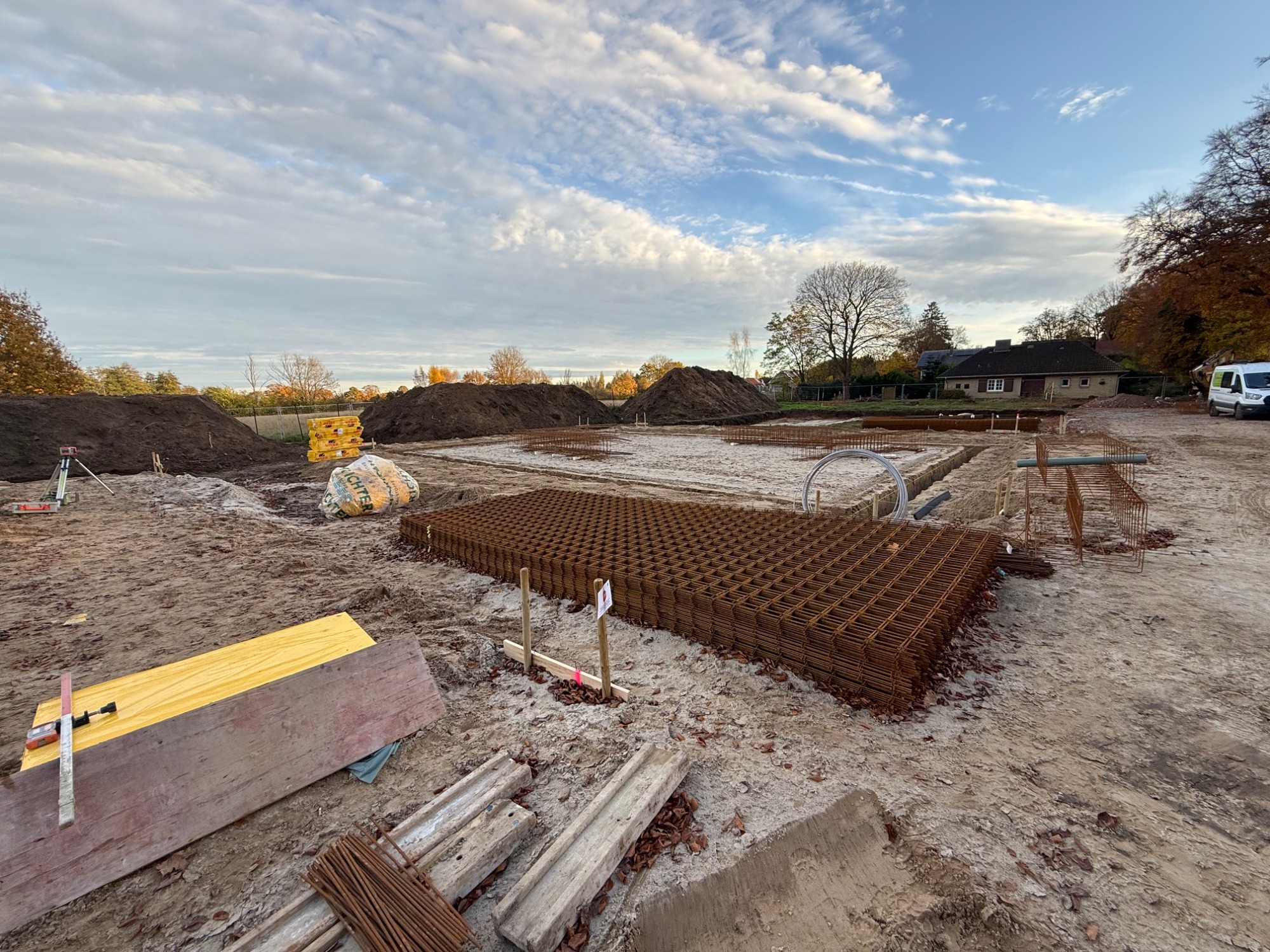

Haus 51a Sohle
Maurerarbeiten Haus 51b
24.02.2026

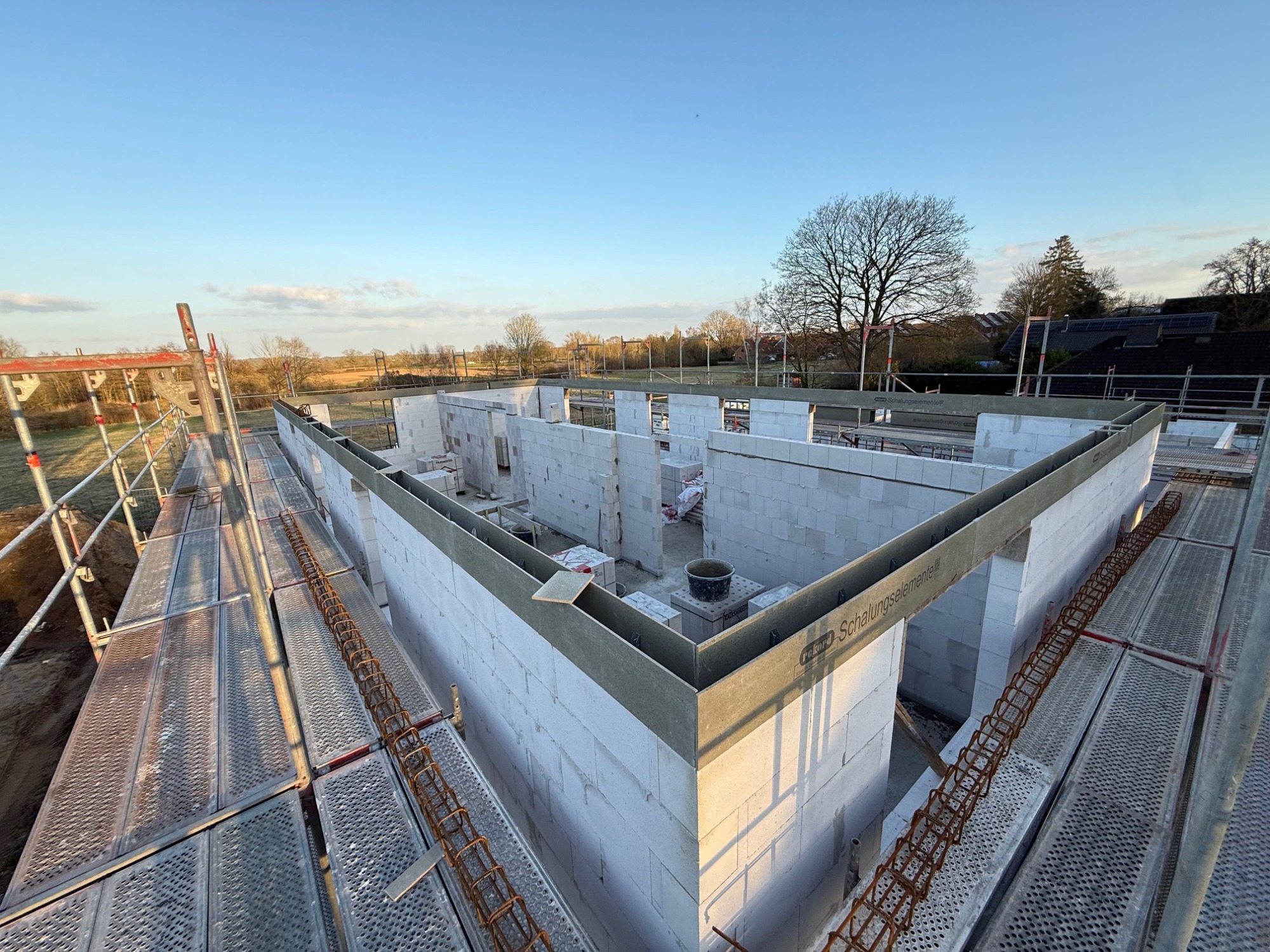

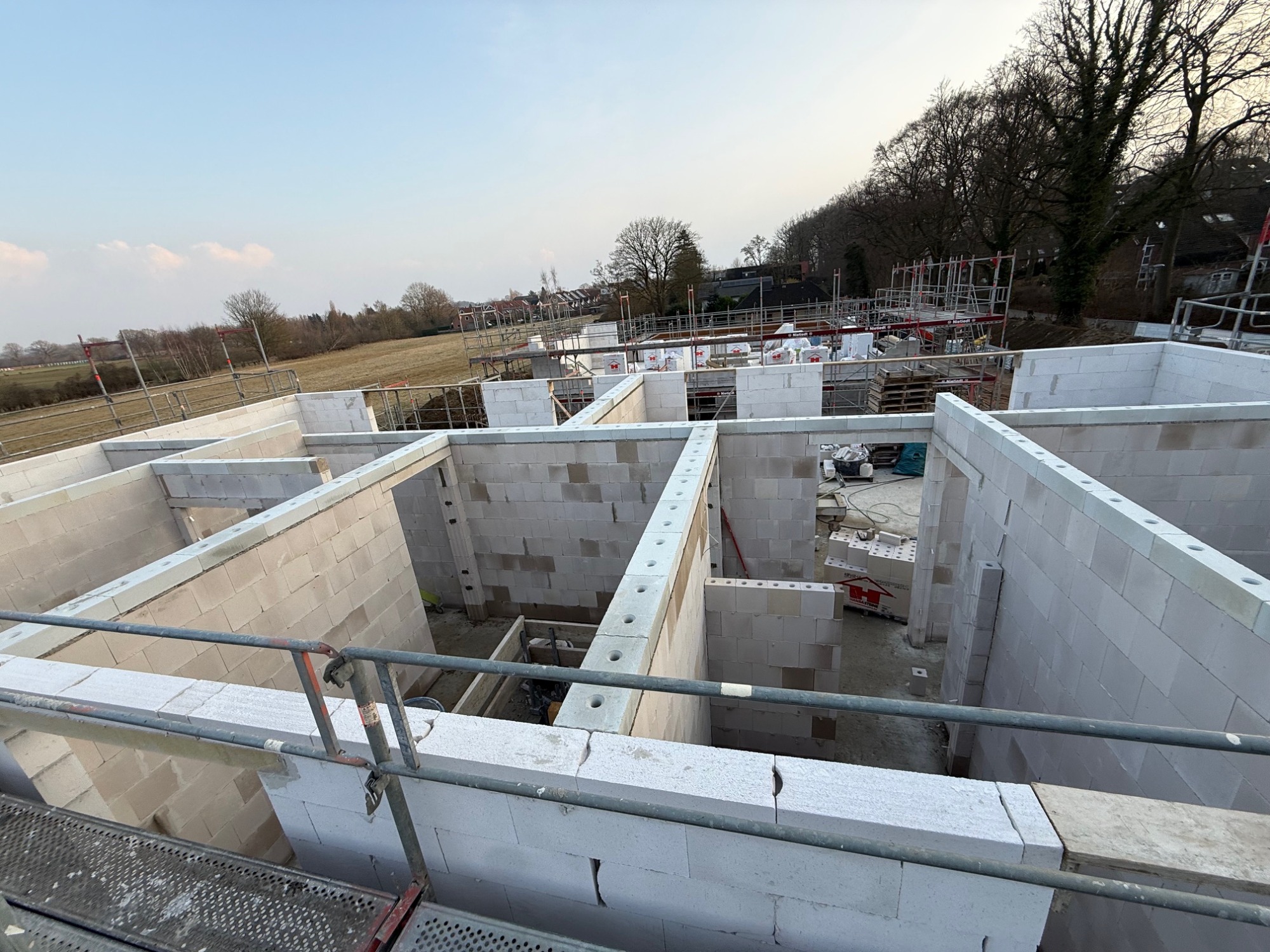

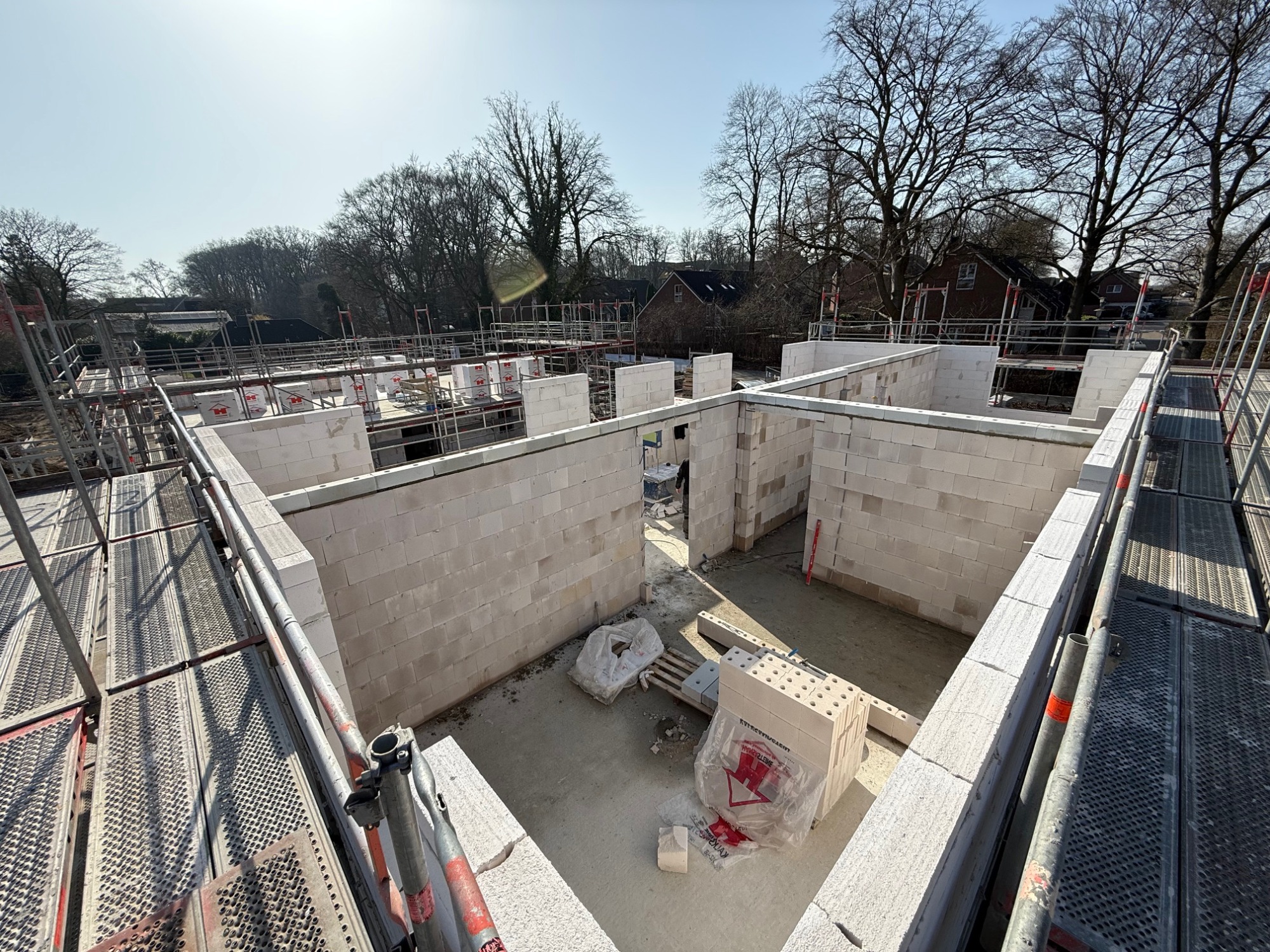

Haus 51c Treppe + Decke OG
Haus 51b Maurerarbeiten

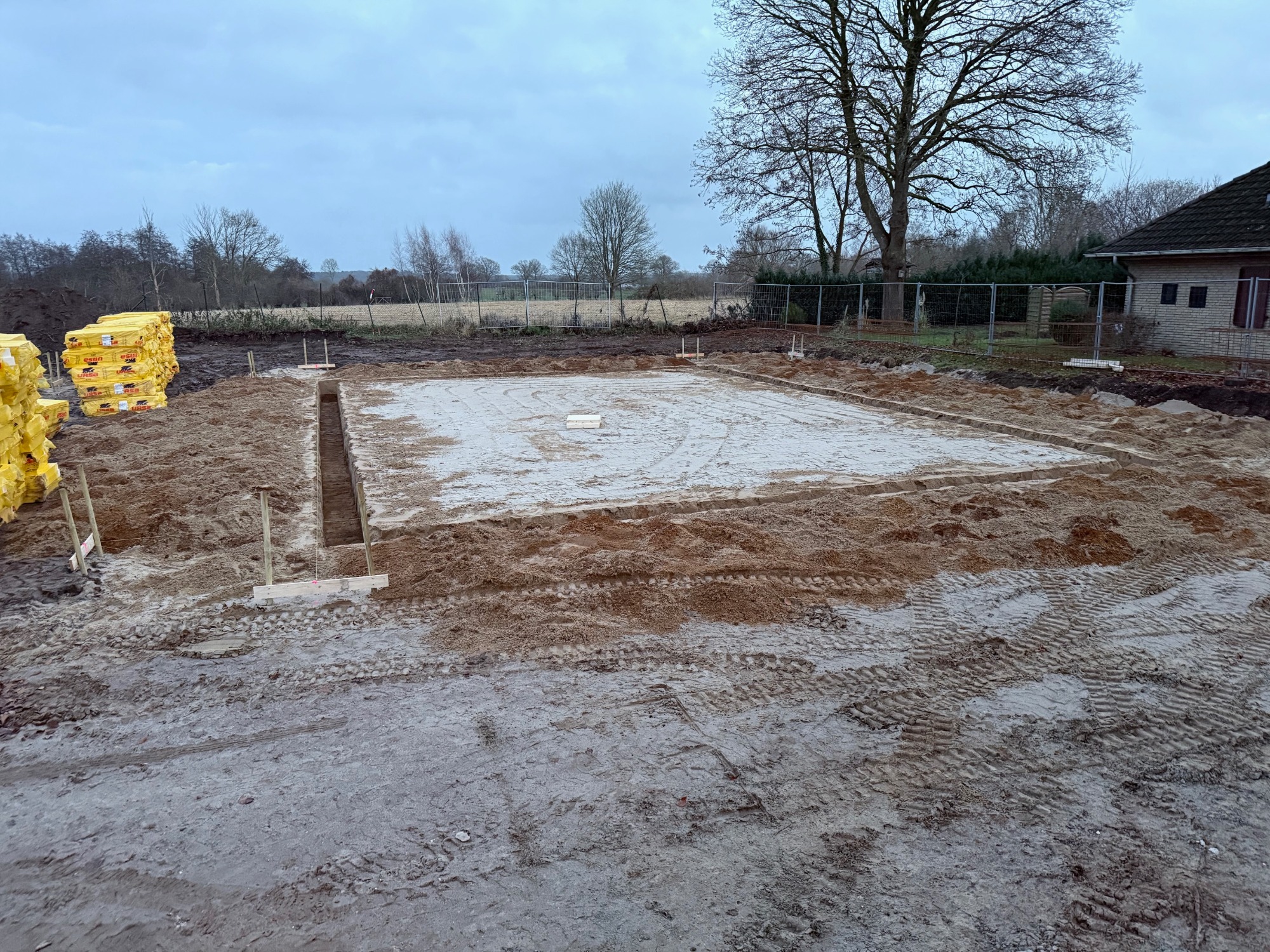

Haus 51a Beginn Sohle

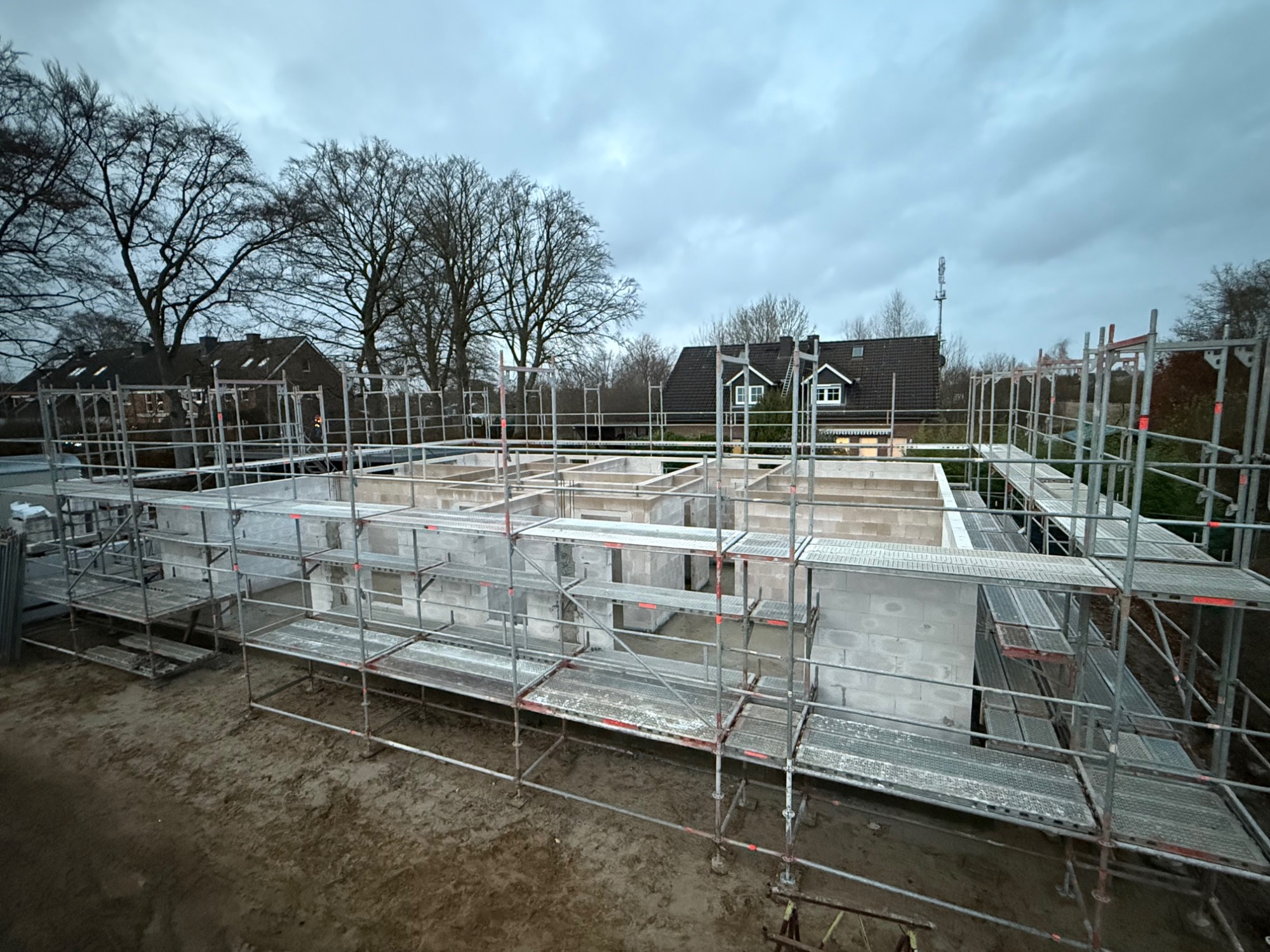

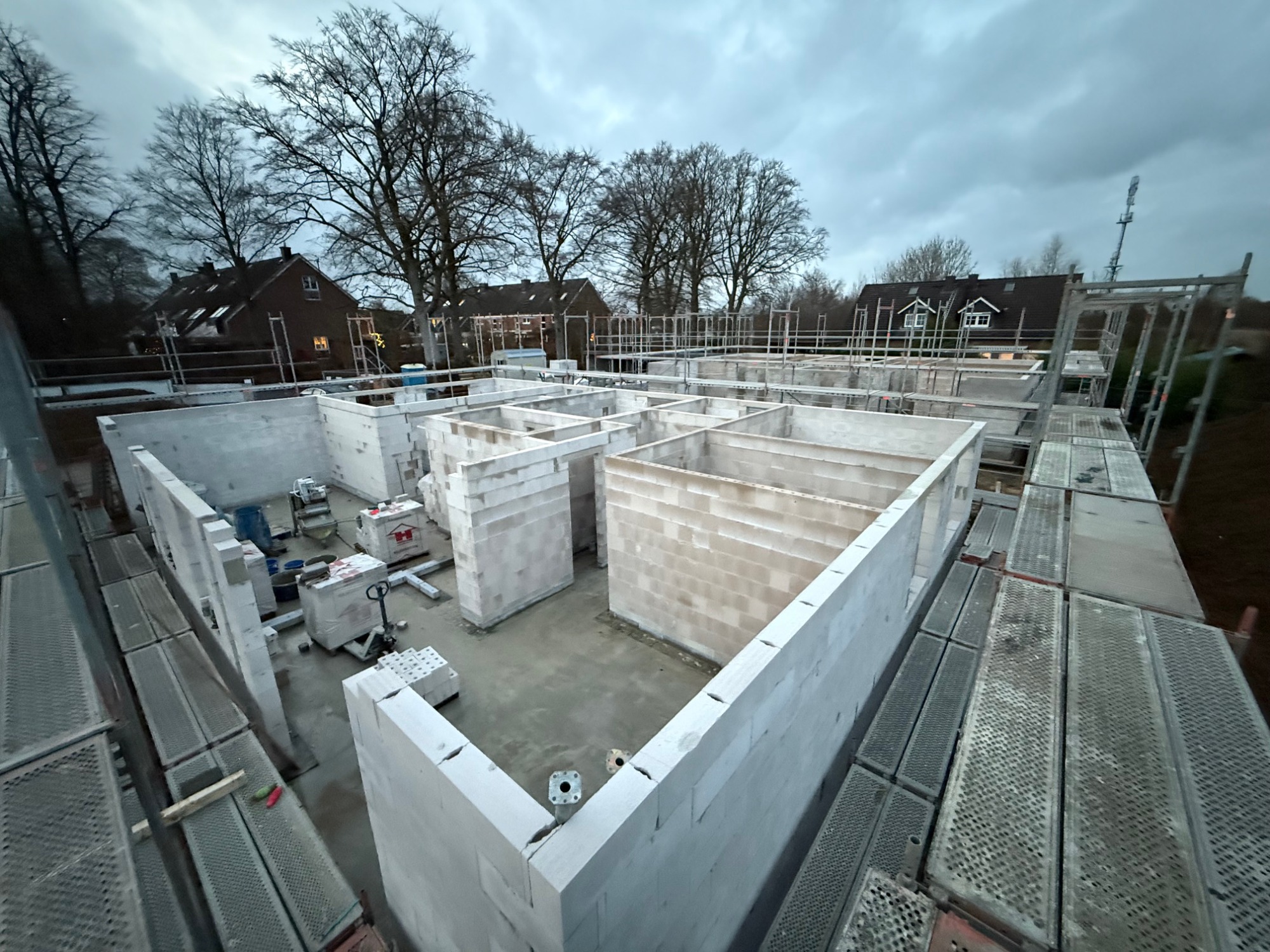

Winterpause 19.12.2025 bis 23.02.2026
Der Winter hat das Buchenquartier in den letzten Wochen in eine malerische, tiefverschneite Kulisse verwandelt. So idyllisch der Anblick auch war, die frostige Witterung zwang uns zu einer ungeplanten Pause auf der Baustelle.
Doch wir waren in der Zwischenzeit alles andere als untätig! Wir haben die ruhigen Wochen intensiv genutzt, um das Herzstück unseres Projekts voranzutreiben: eine harmonische Hausgemeinschaft.
Was in der Pause passiert ist:
Persönliche Kennenlerngespräche: Wir haben unzählige Gespräche mit Mietinteressenten geführt und freuen uns über die wachsende, lebendige Nachbarschaft.
Die Bemusterung: In aller Ruhe wurden Böden, Fliesen und Details ausgewählt, damit das Buchenquartier nicht nur ein Gebäude, sondern ein echtes Zuhause wird.
Voller Energie in den Frühling
Mit den steigenden Temperaturen kehrt auch das Leben auf die Baustelle zurück. Wir freuen uns dass es ab dem 23.02.2026 offiziell weitergeht!
Wir halten Sie hier natürlich weiterhin über die nächsten Meilensteine auf dem Laufenden.
19.12.2025

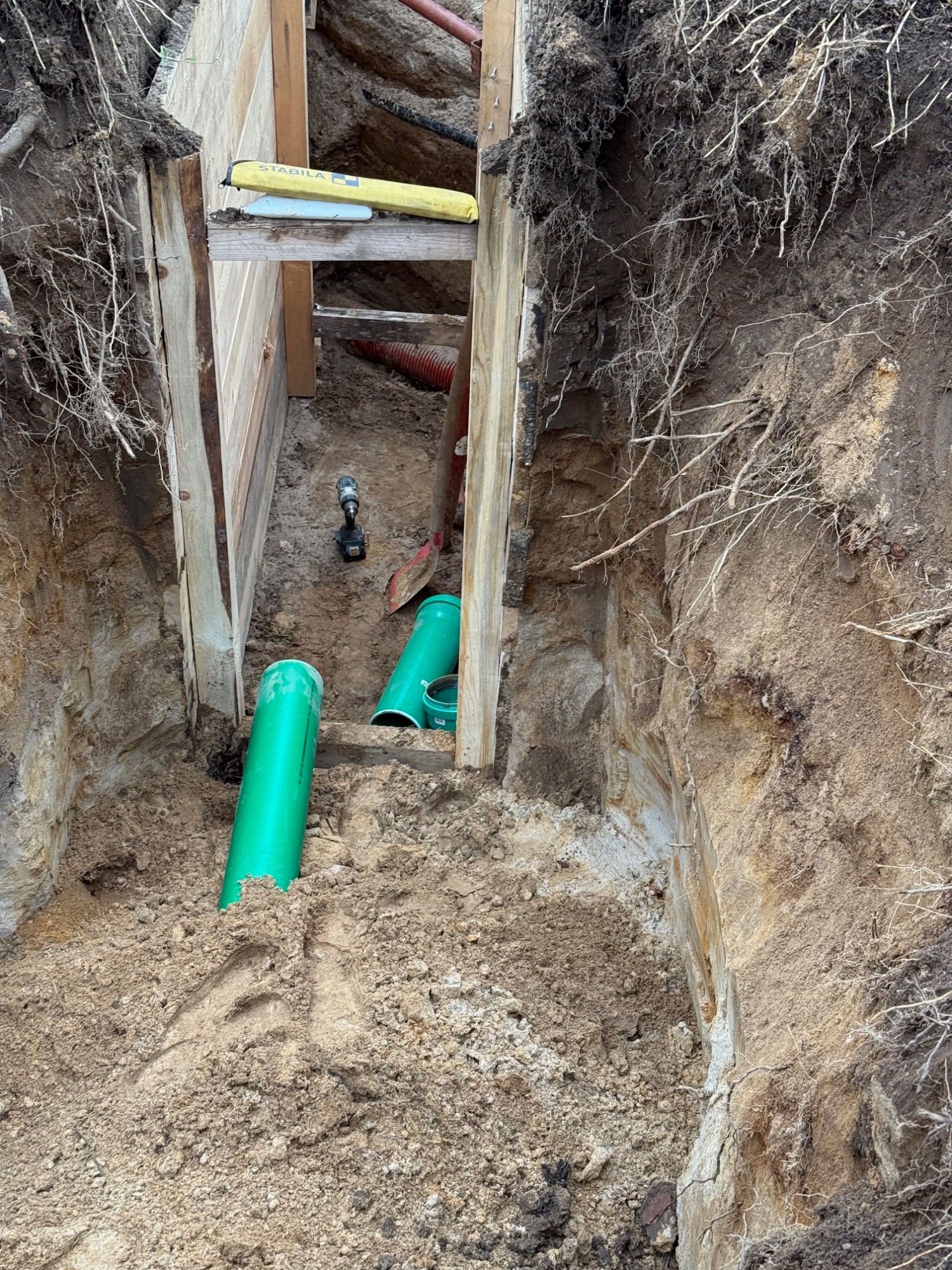

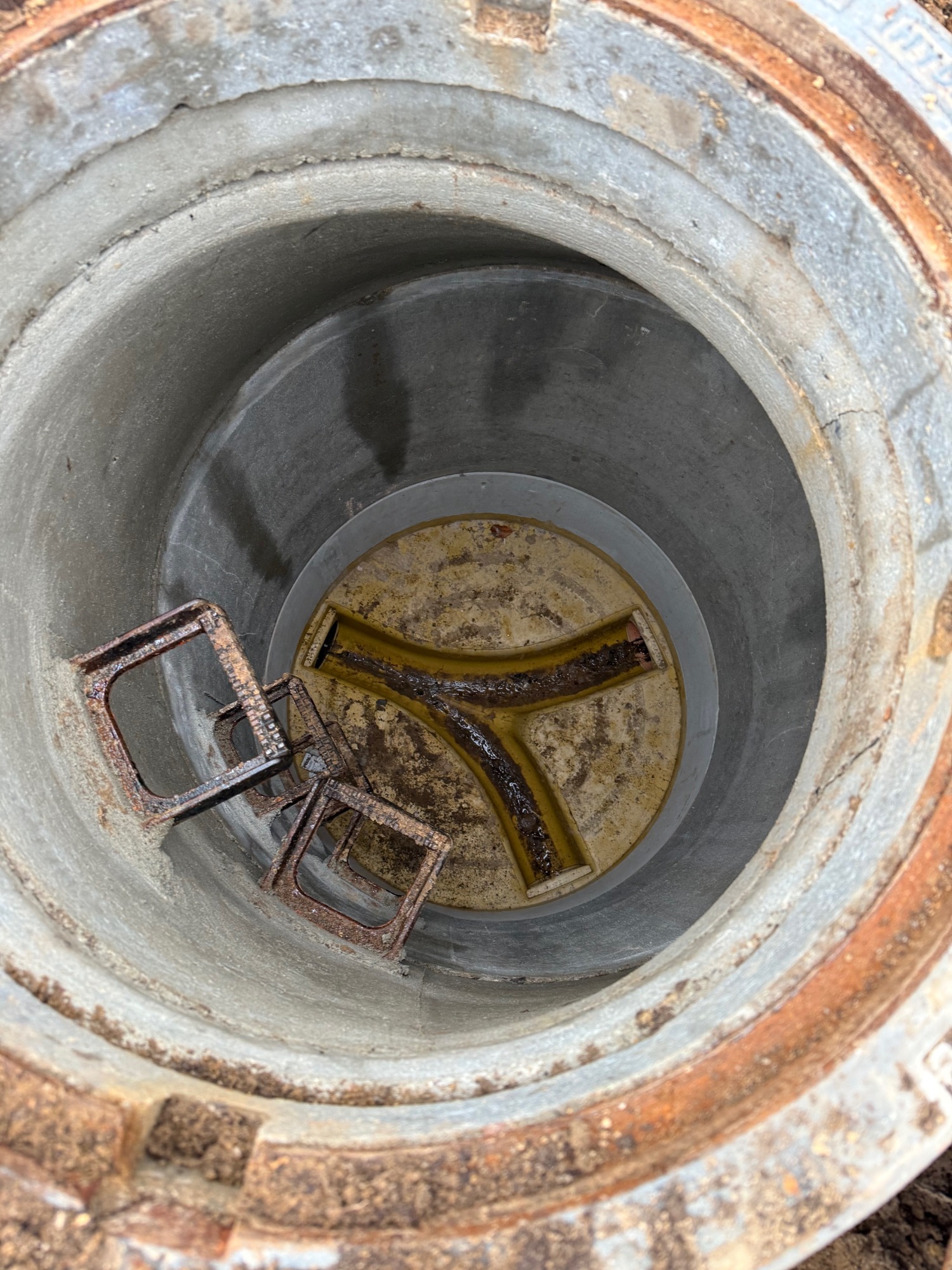

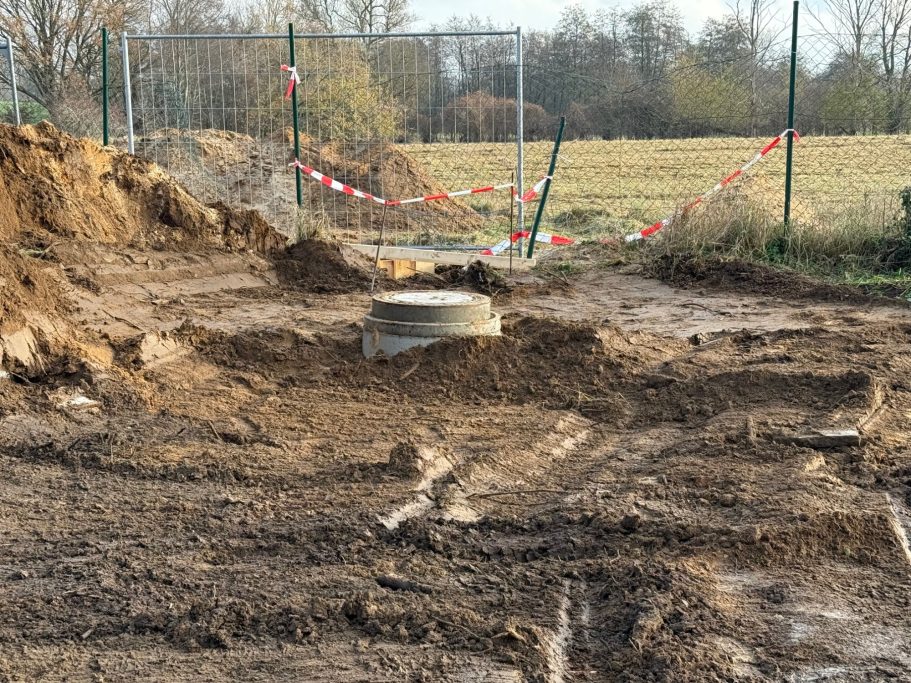

Abwasseranschluss
Maurerarbeiten Haus 51b
18.12.2025
Maurerarbeiten Haus 51b
17.12.2025
Fundamente Haus 51a
Maurerarbeiten Haus 51b
Treppe Haus 51d
12.12.2025
Fundamente Haus 51a
Sohle Haus 51b
Maurerarbeiten Haus 51c
Decke Haus 51d

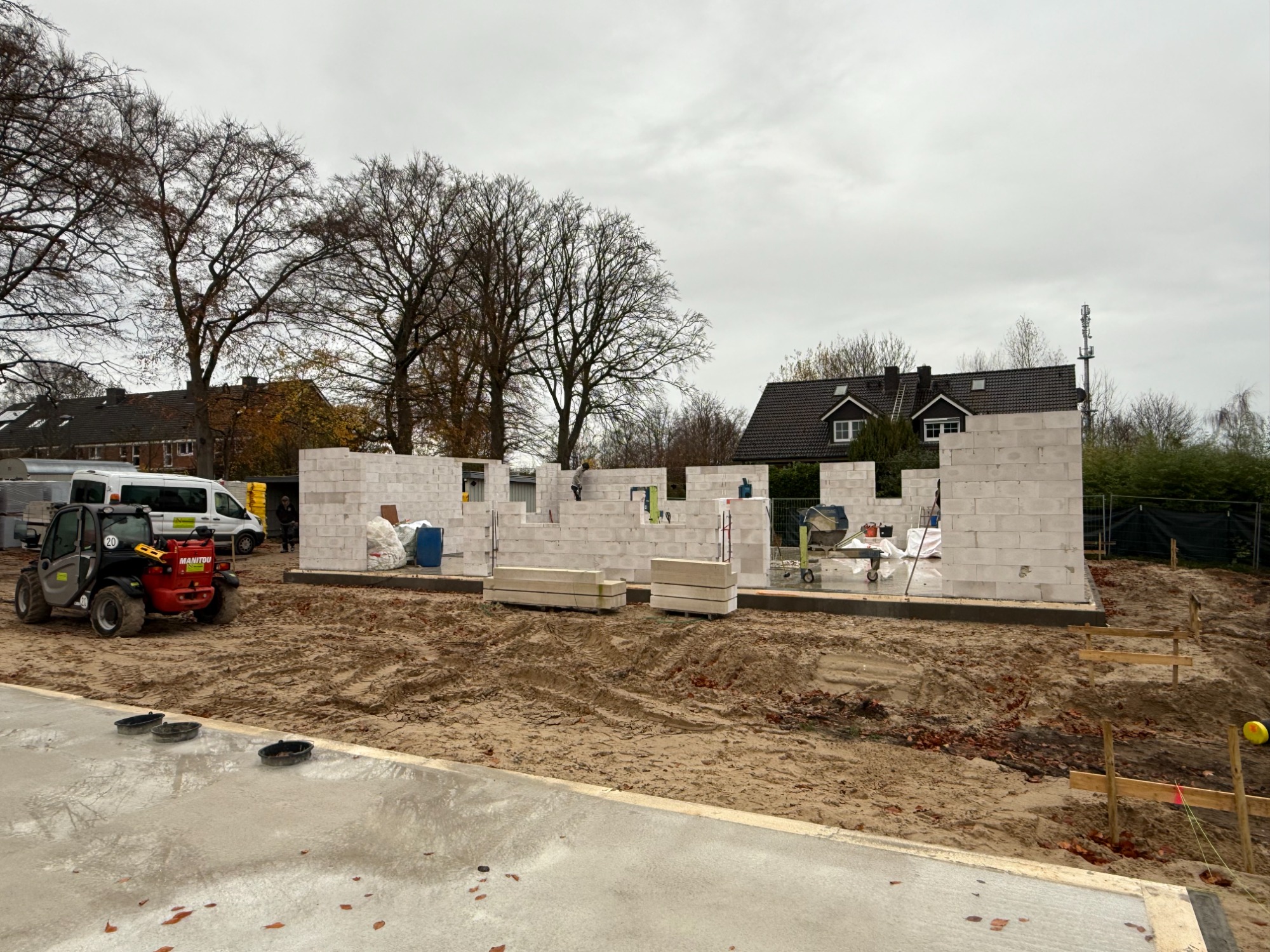

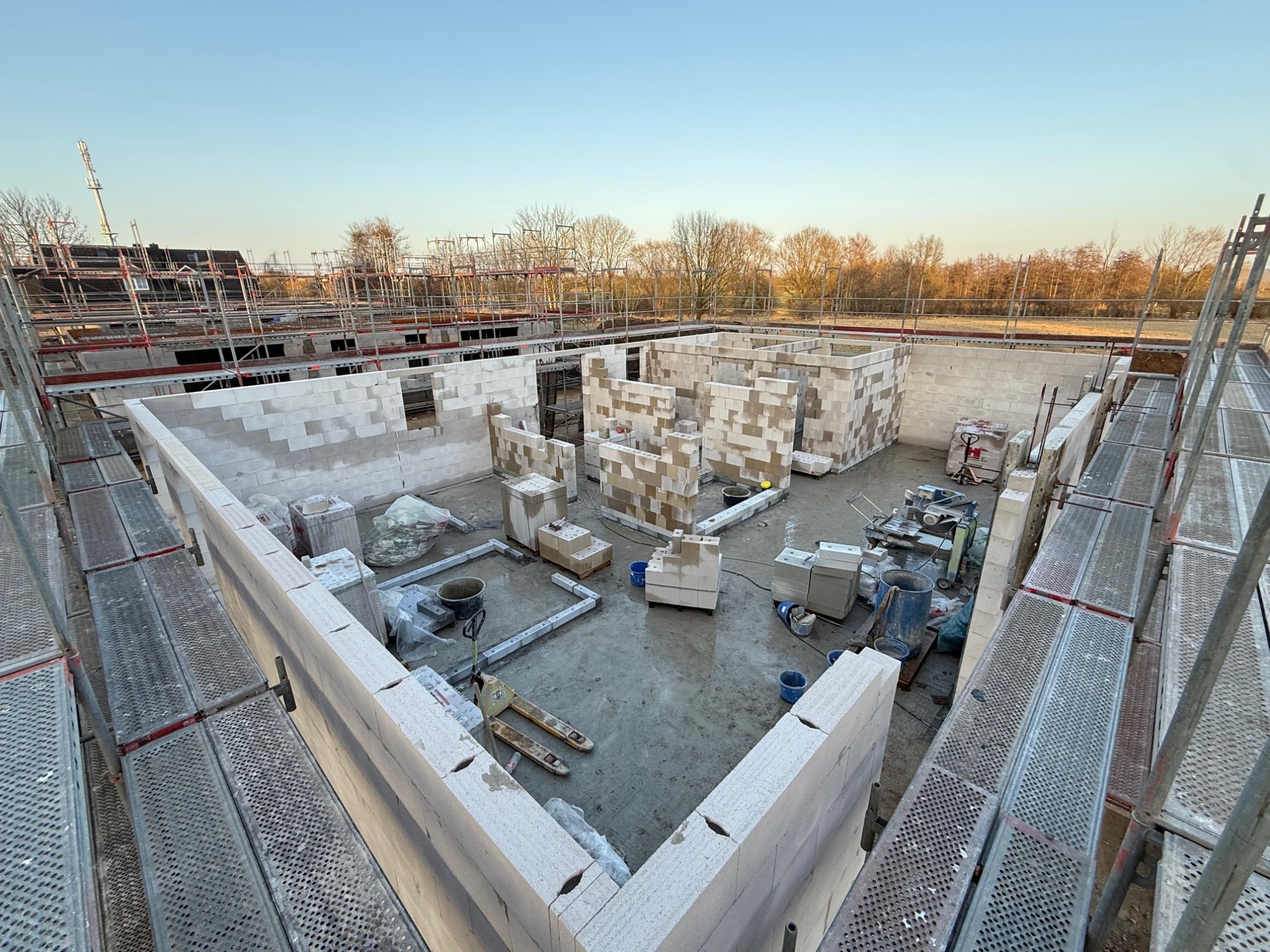

10.12.2025

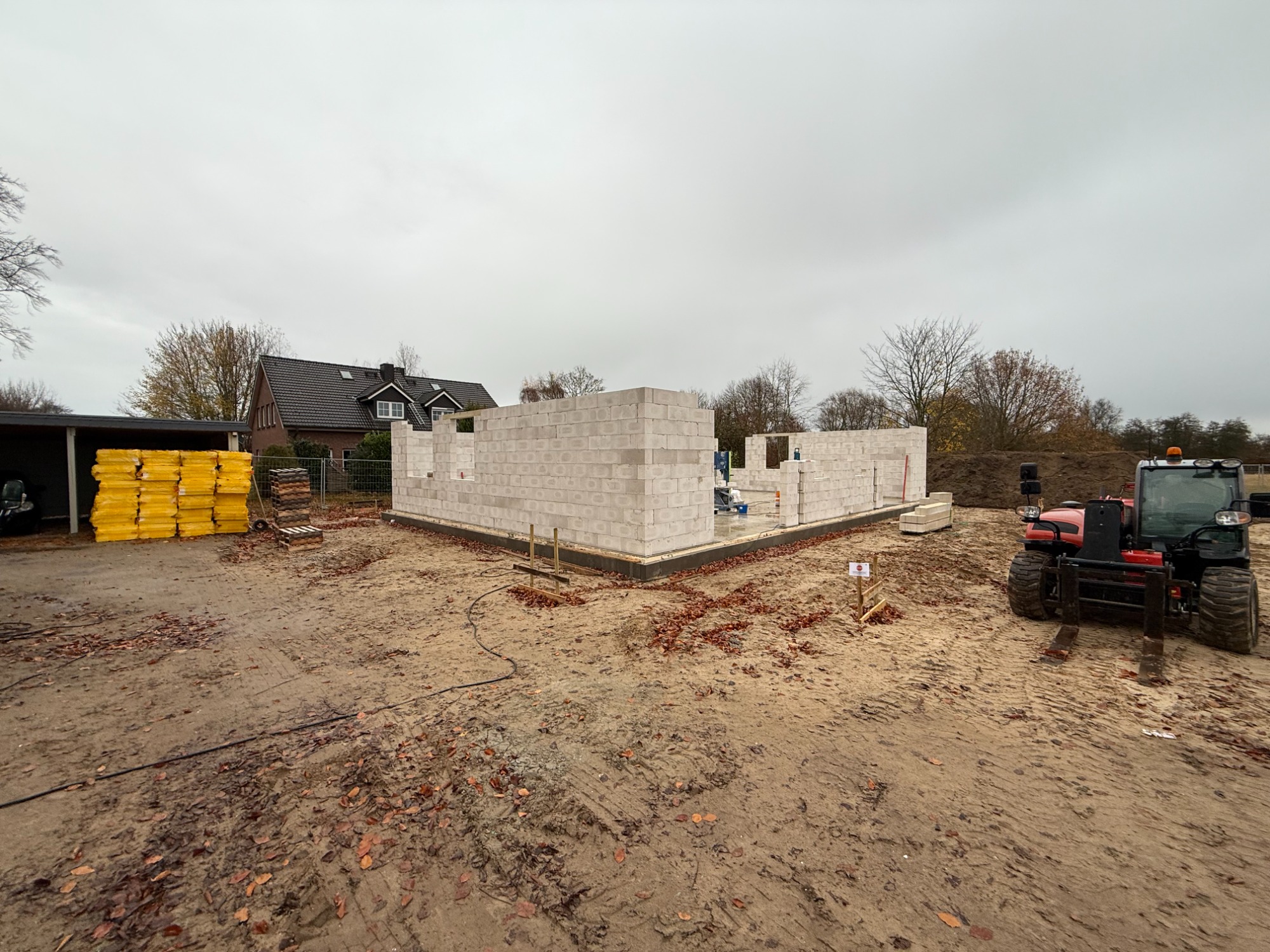

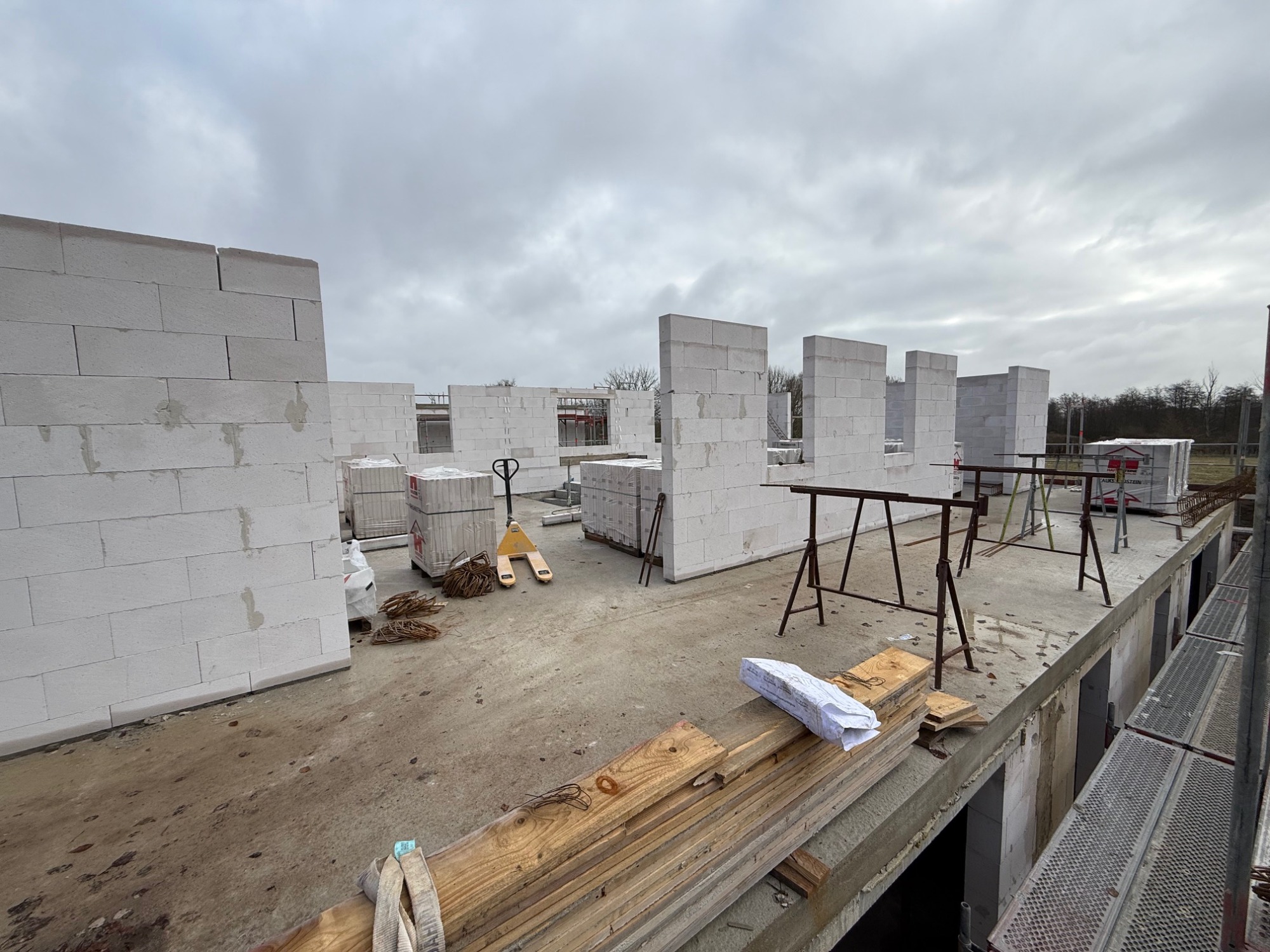

EG Haus 51c+51d fertig gemauert
Gerüst Haus 51c+51d aufgestellt
Vorbereitung Sohle Haus 51b
Fundamente Haus 51a
05.12.2025

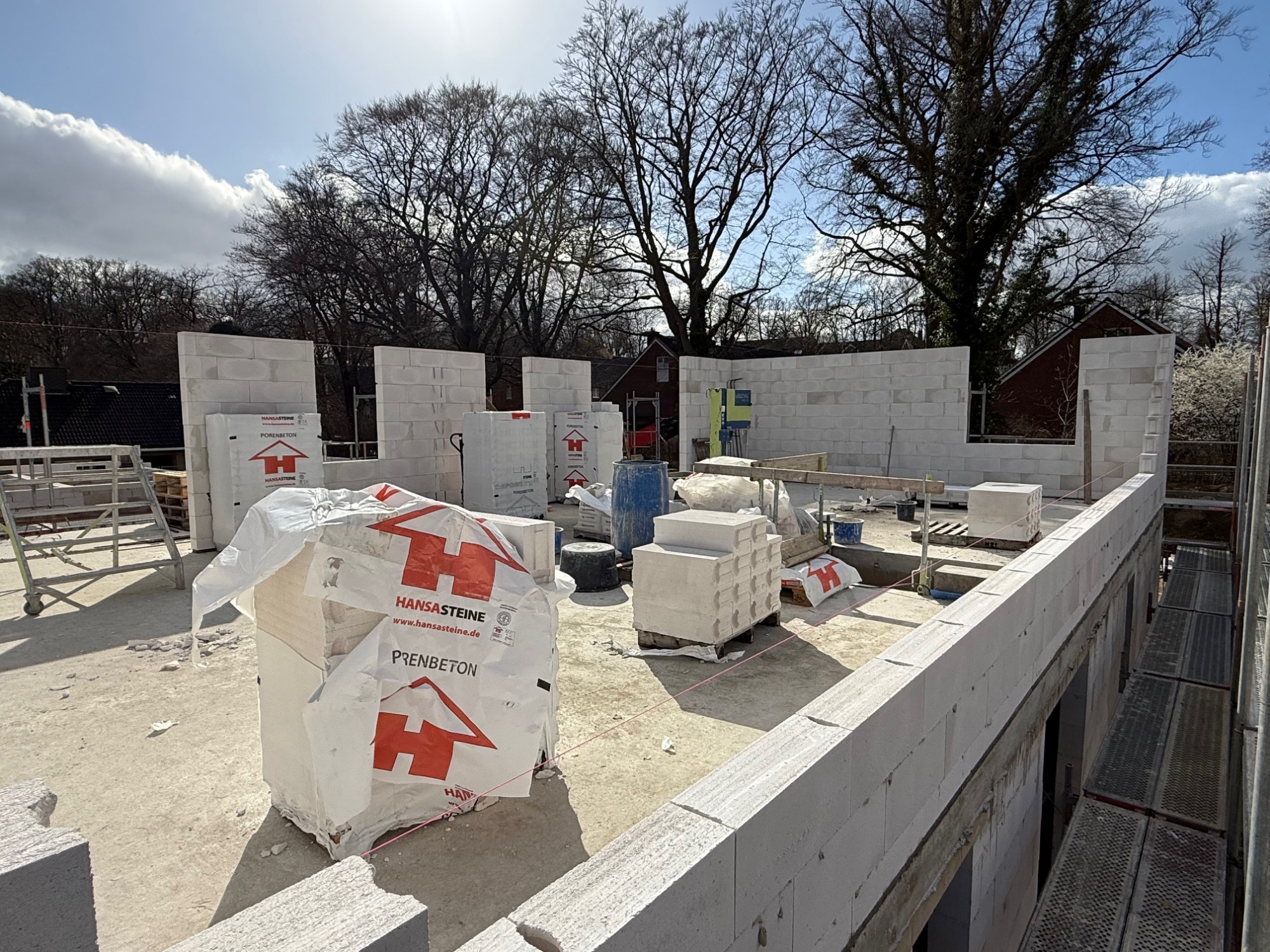

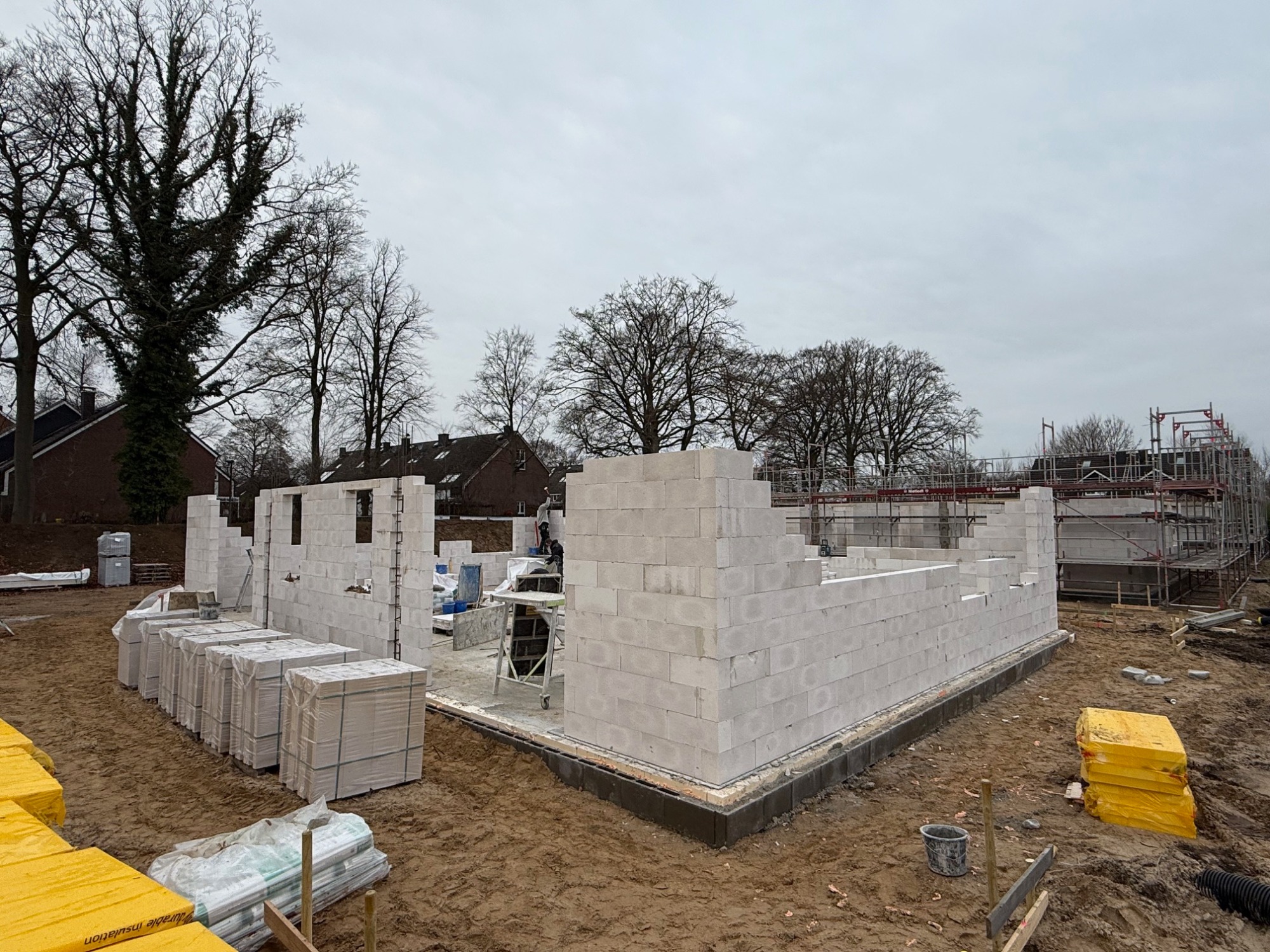

Maurerarbeiten Haus 51c
03.12.2025

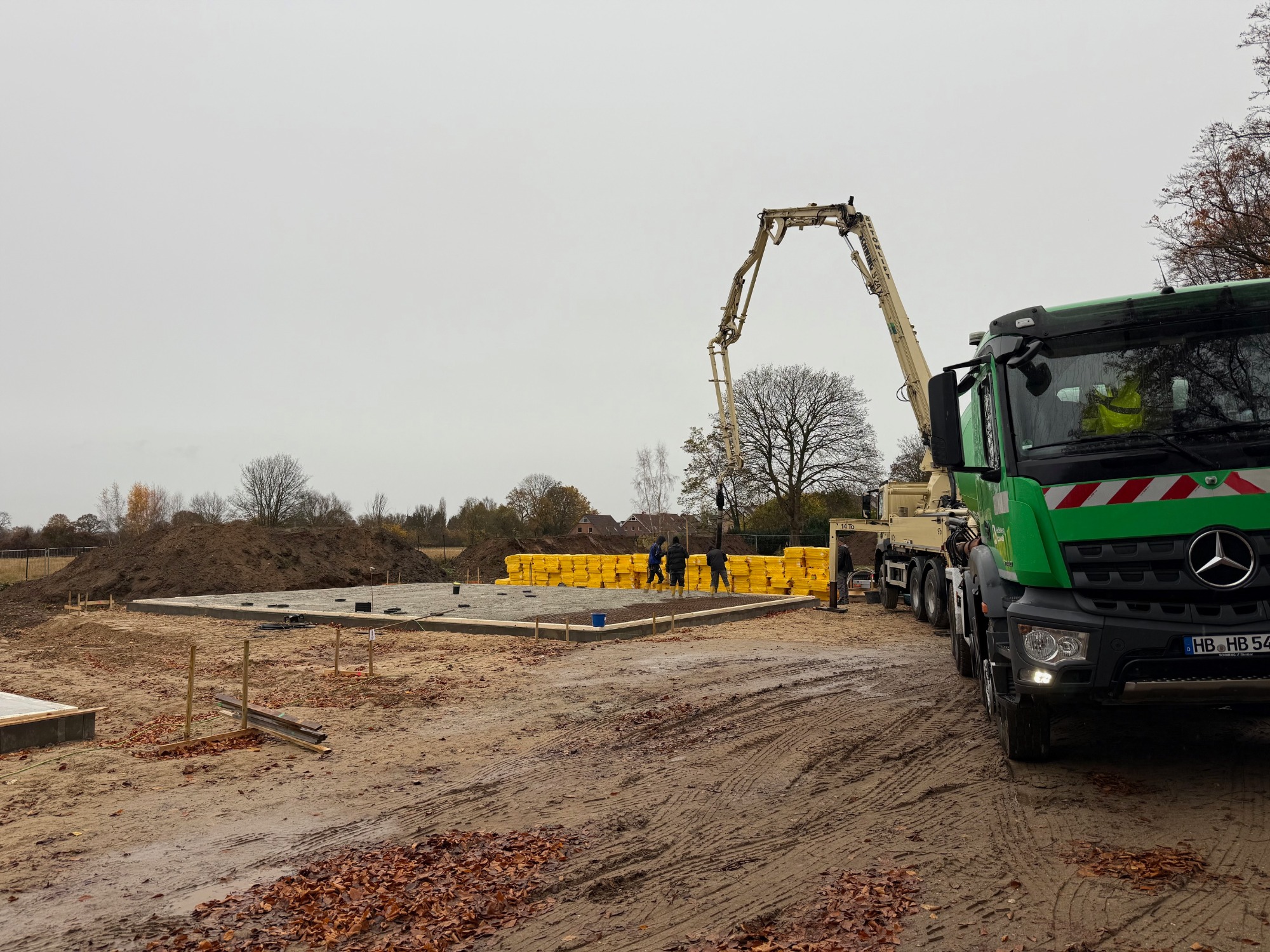

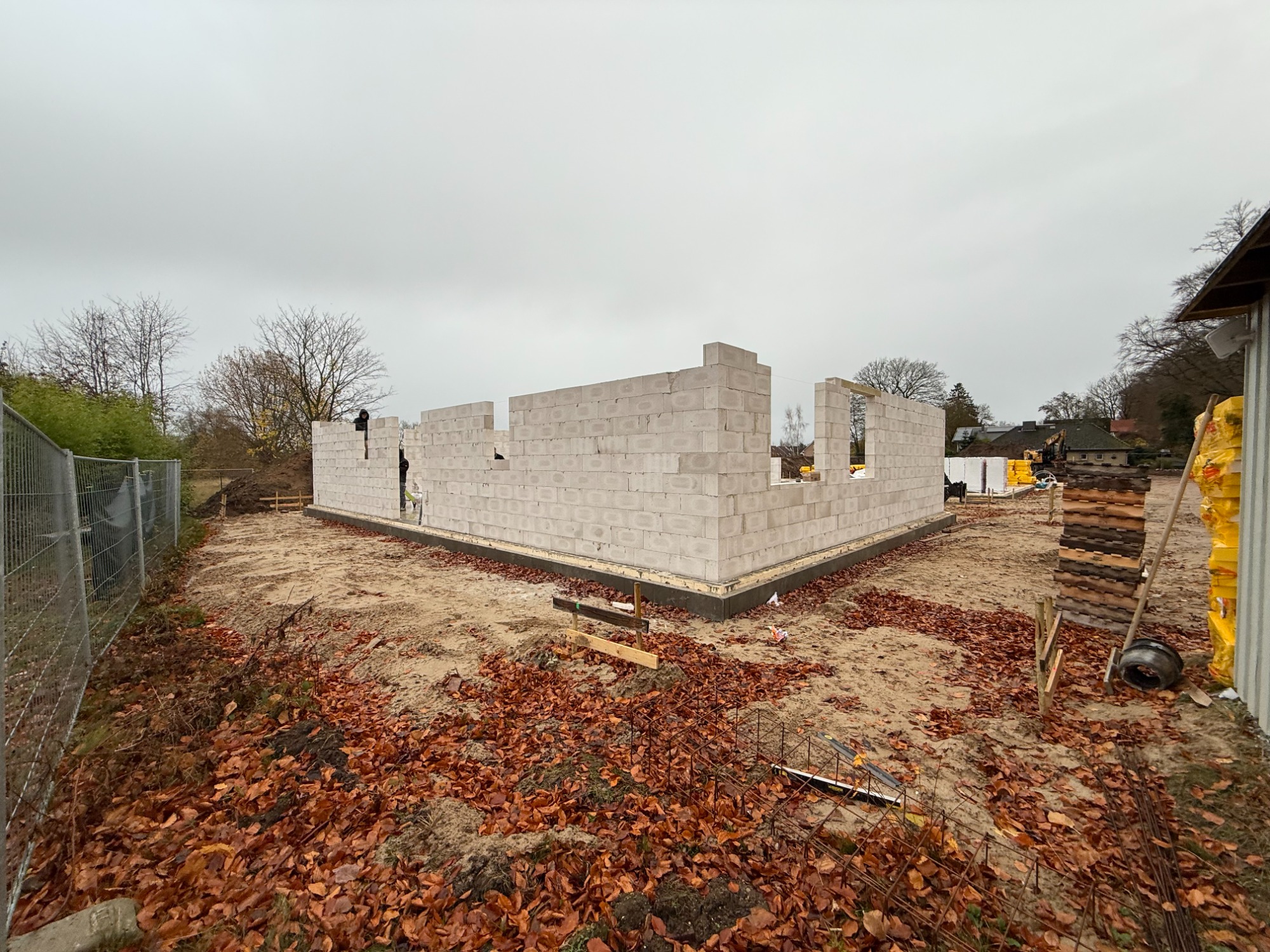

Fundamente Haus 51b, Maurerarbeiten Haus 51c
28.11.2025

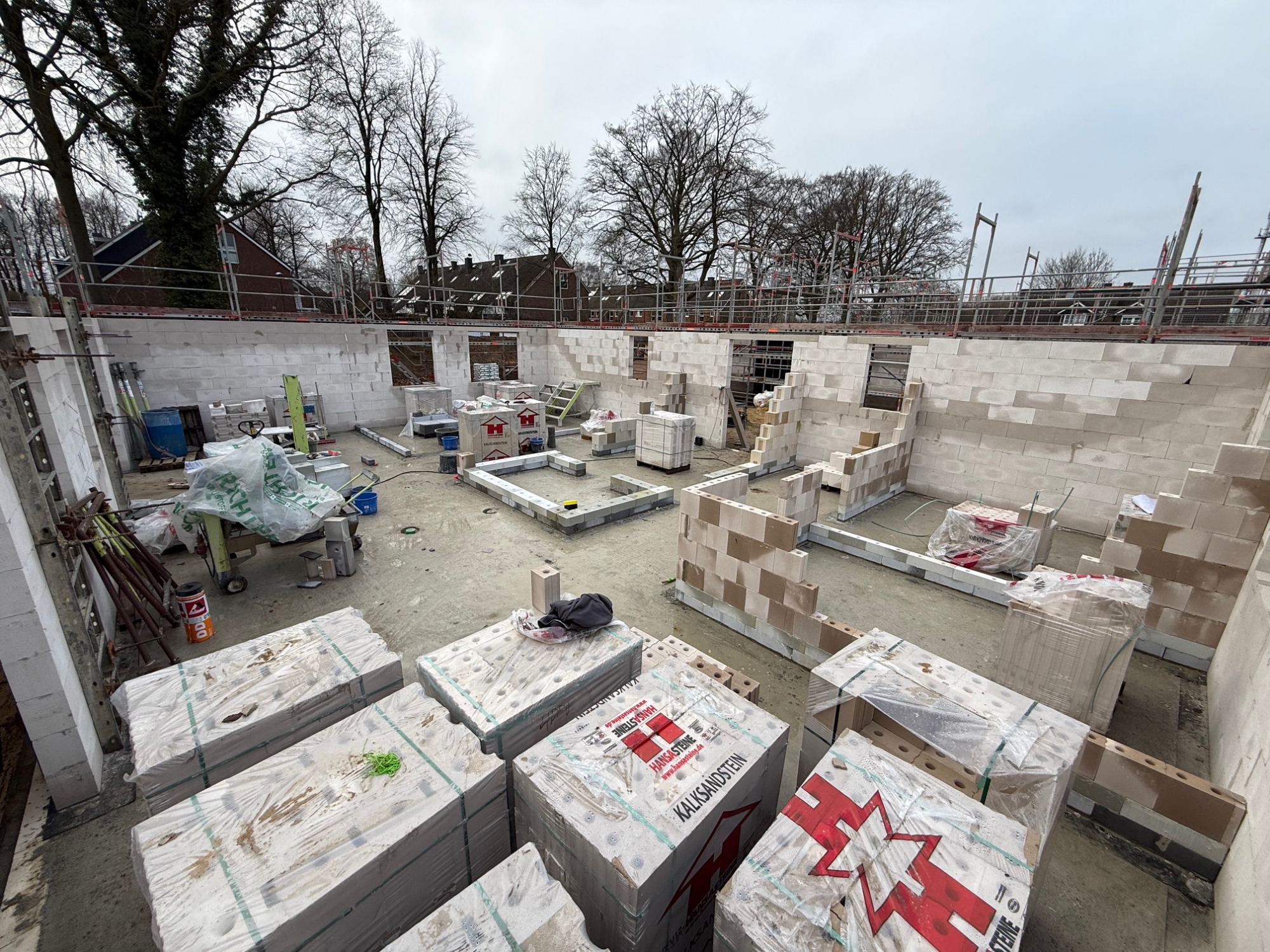

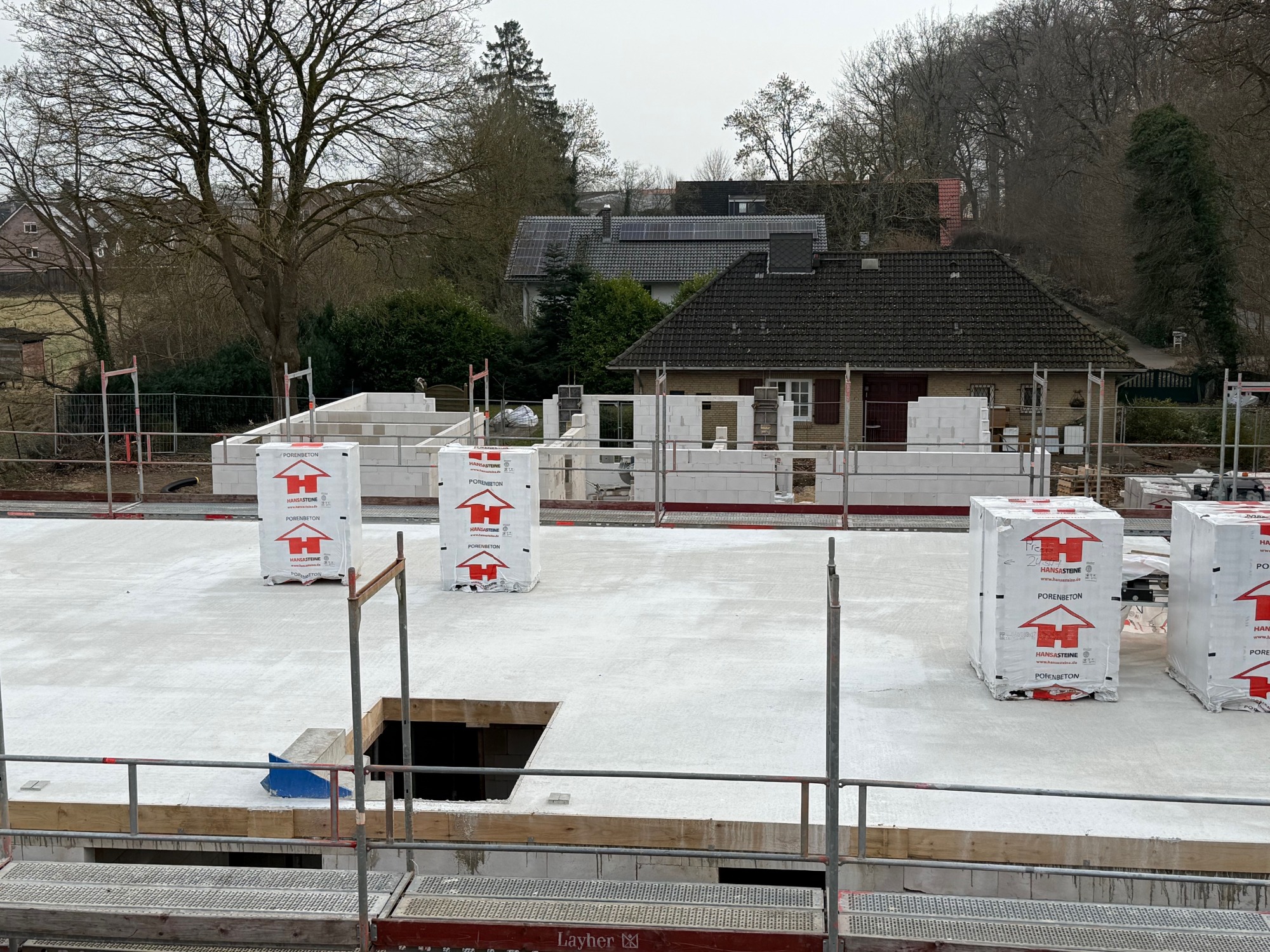

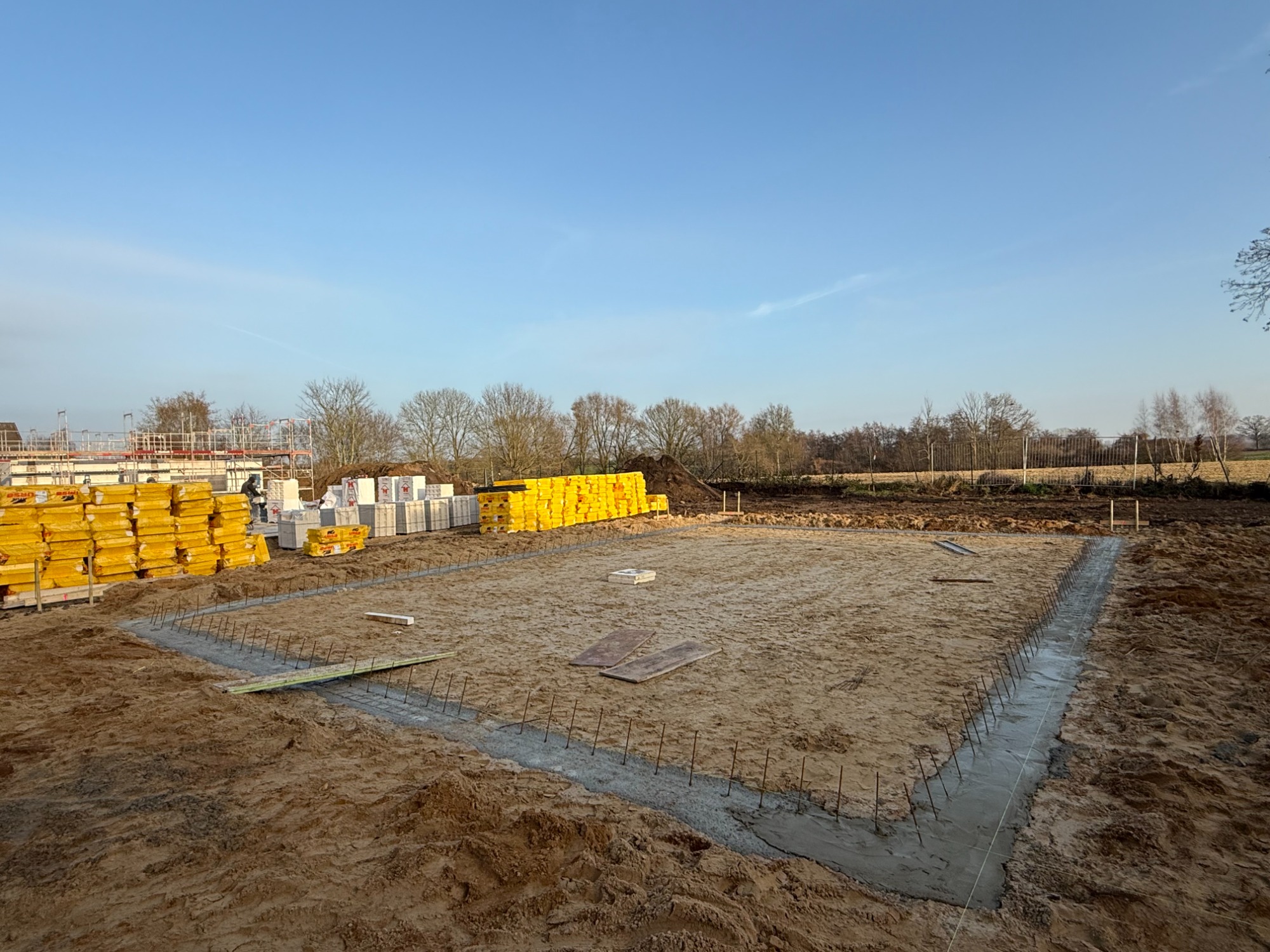

Fundamente Haus 51b
25.11.2025

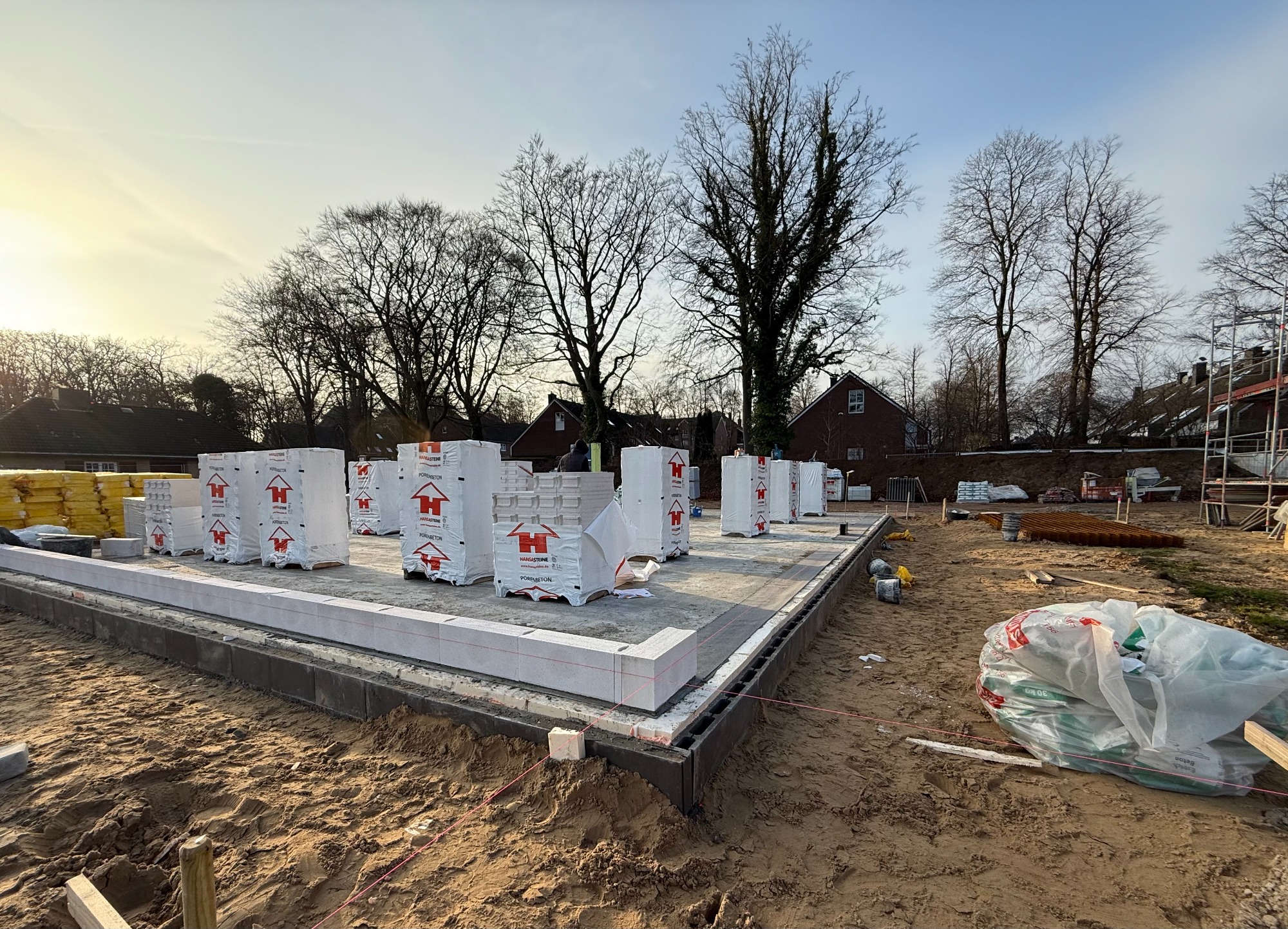

Setzen des Abwasserschachtes I Letzte Baugrube gefüllt I Die Erdarbeiten sind beendet
21.11.2025

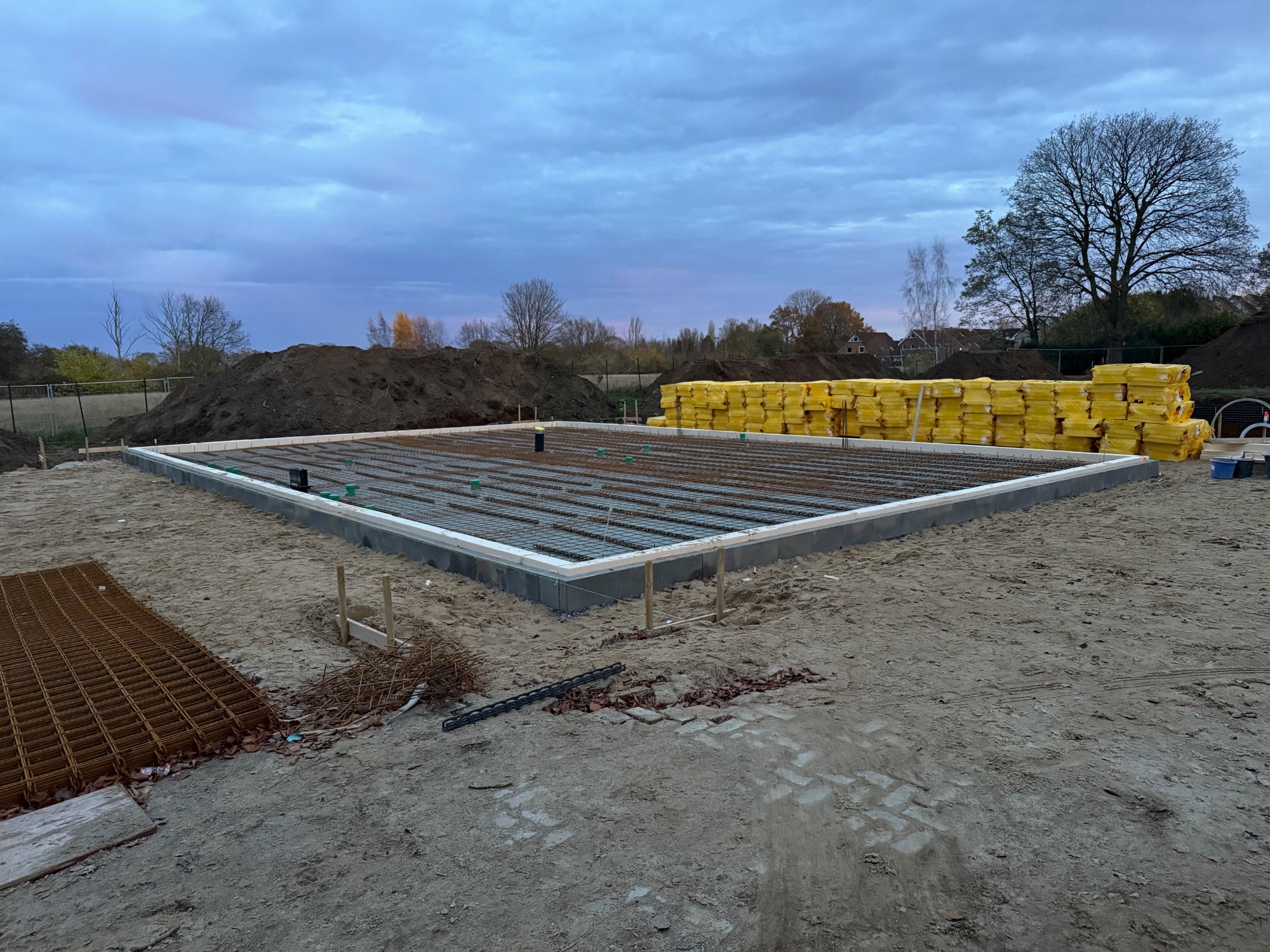

Maurerarbeiten EG Haus 51d, Aushub Haus 51a, Vorbereitung Sohle Haus 51 b
Haus und Grund - Pressebericht
18.11.2025 - Hausbesitzer Zeitung - Seite 5

Haus 51d Erdgeschoss

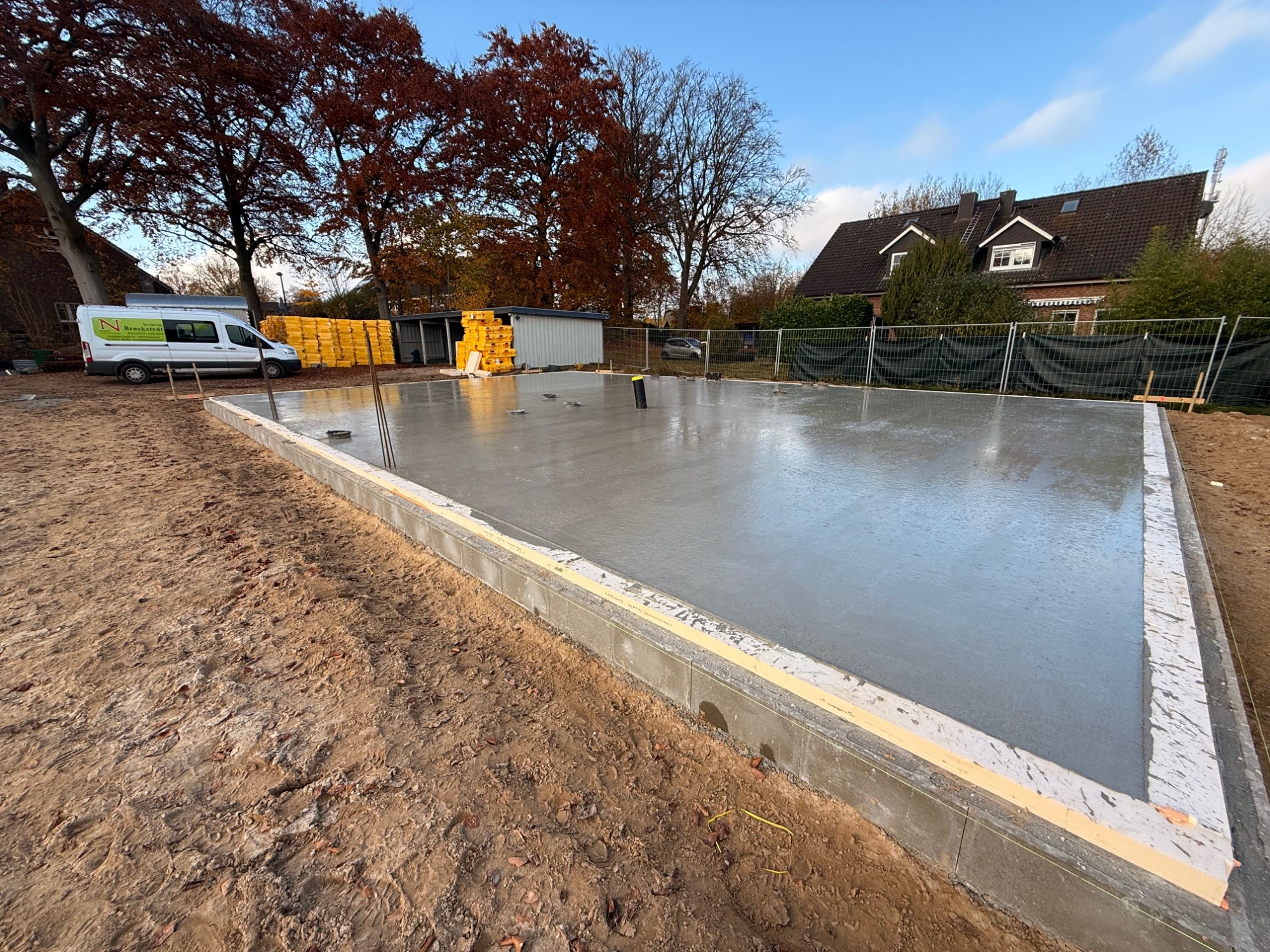

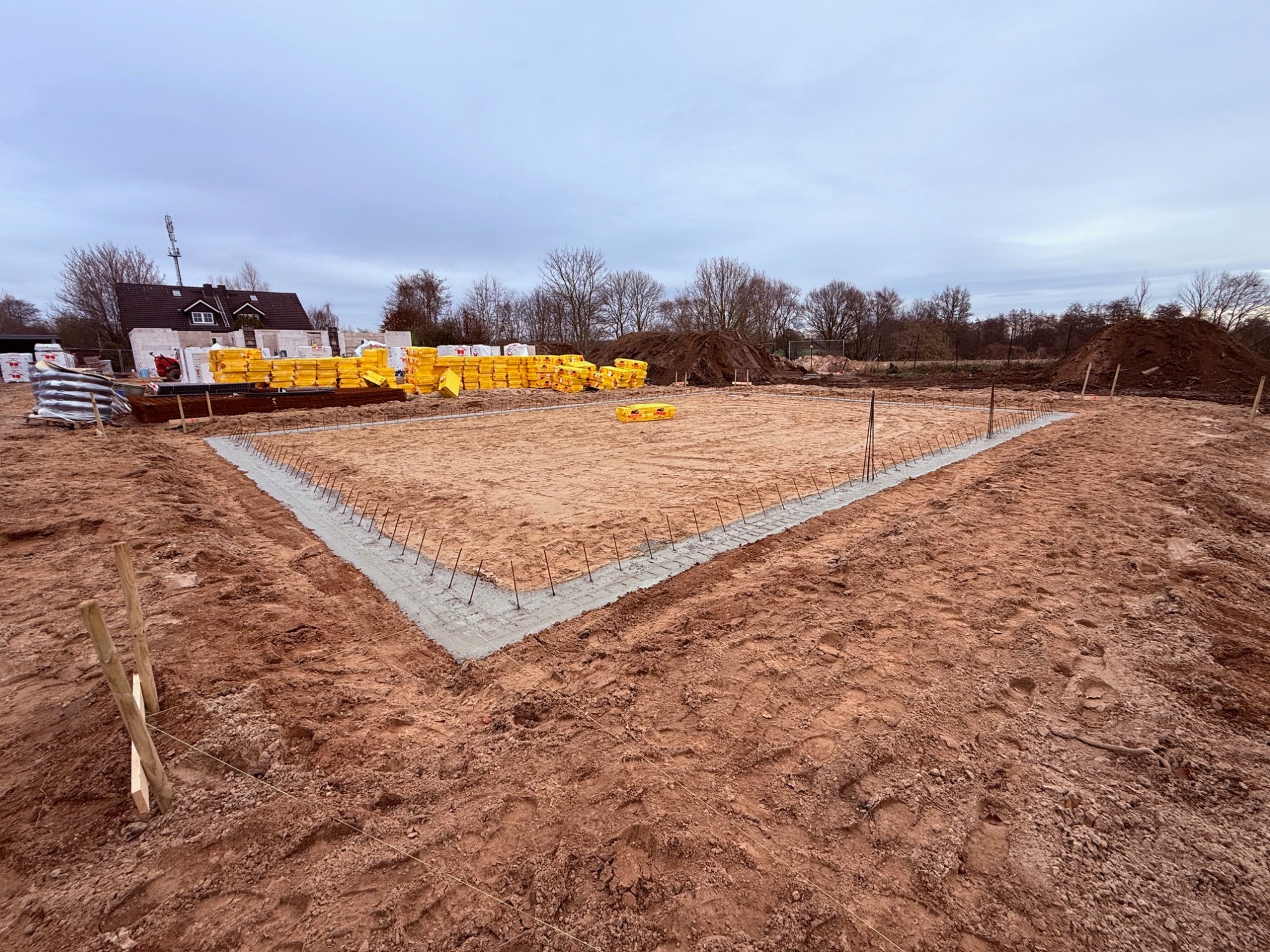

18.11.2025

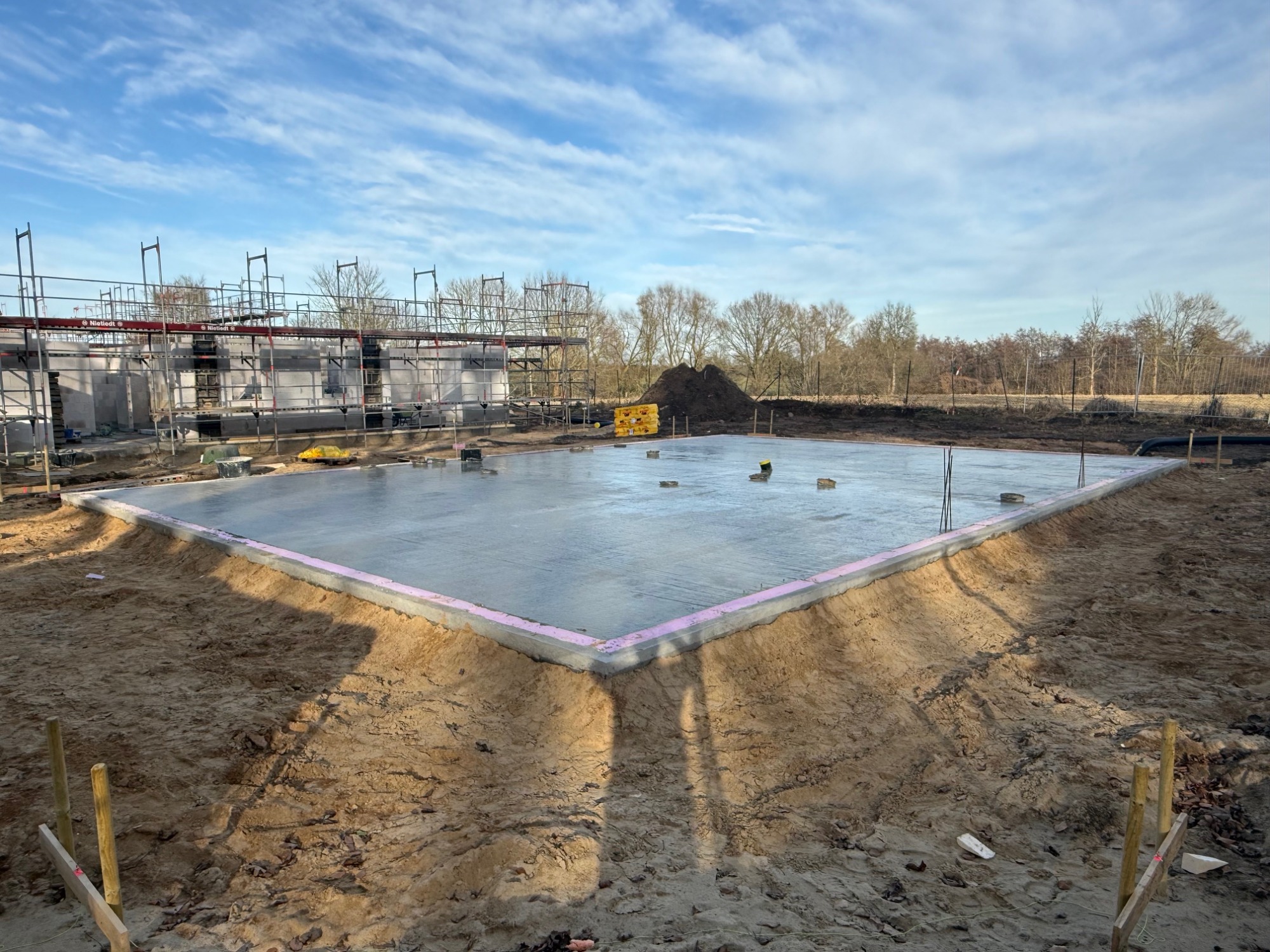

Sohle Haus 51c
14.11.25
Kieler Nachrichten 14.11.2025

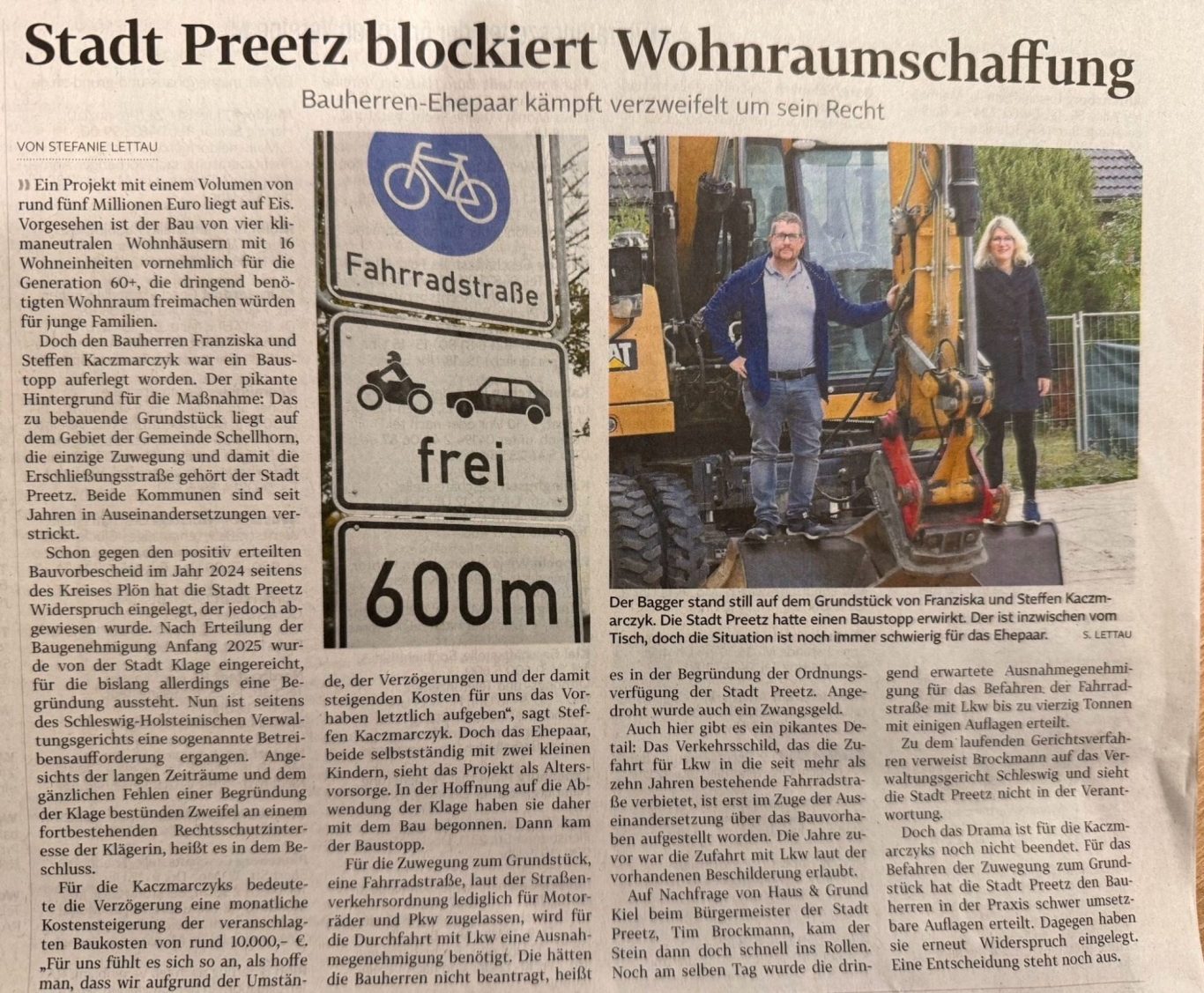

Schilderstreich in Preetz: Gibt es eine Lösung für die Fahrradstraße?
15 Jahre hingen unbemerkt falsche Schilder in einer Fahrradstraße. Jetzt wurden sie ausgetauscht. Den Durchgangsverkehr reduziert das nicht. Gibt es eine Lösung?

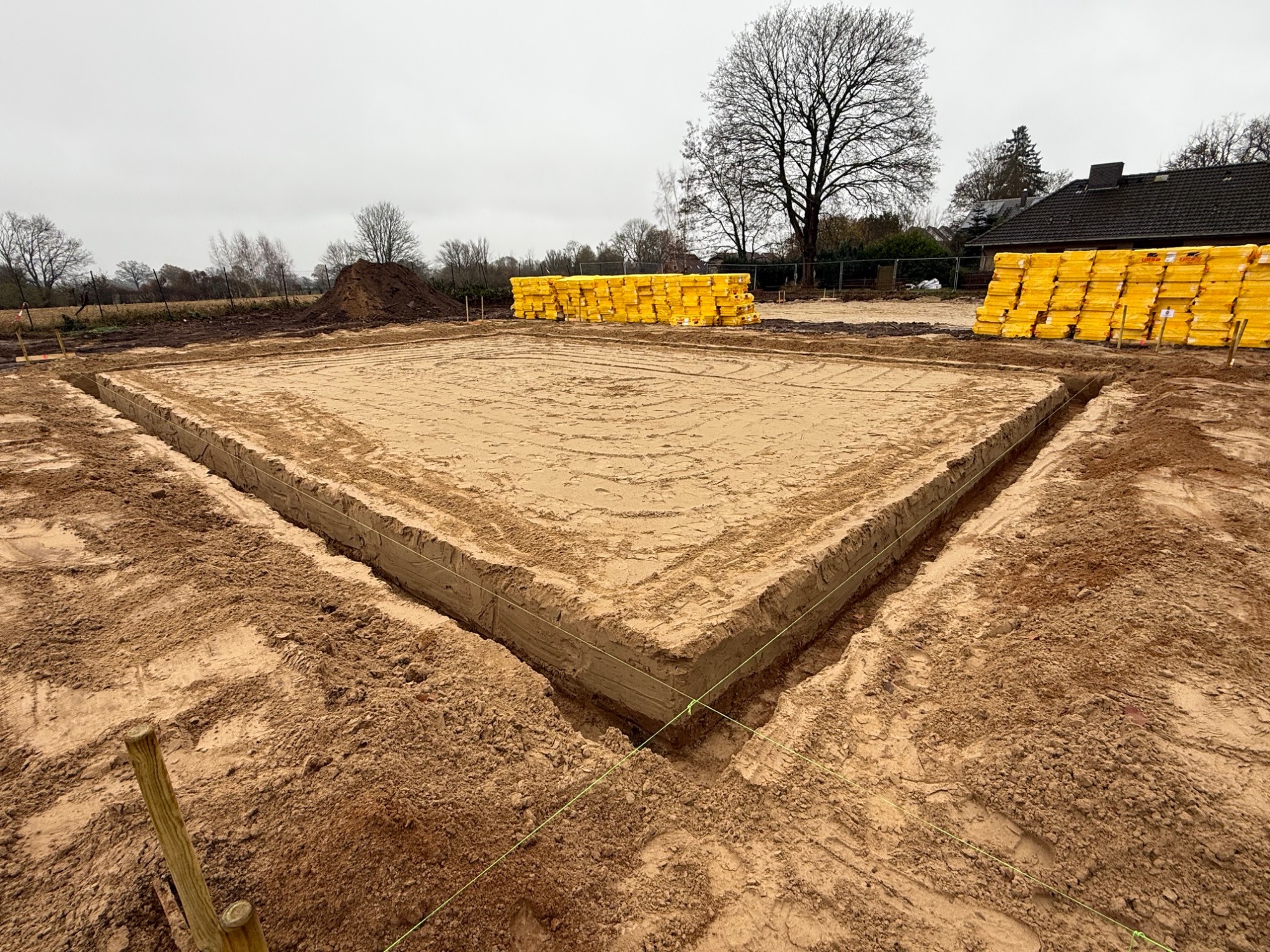

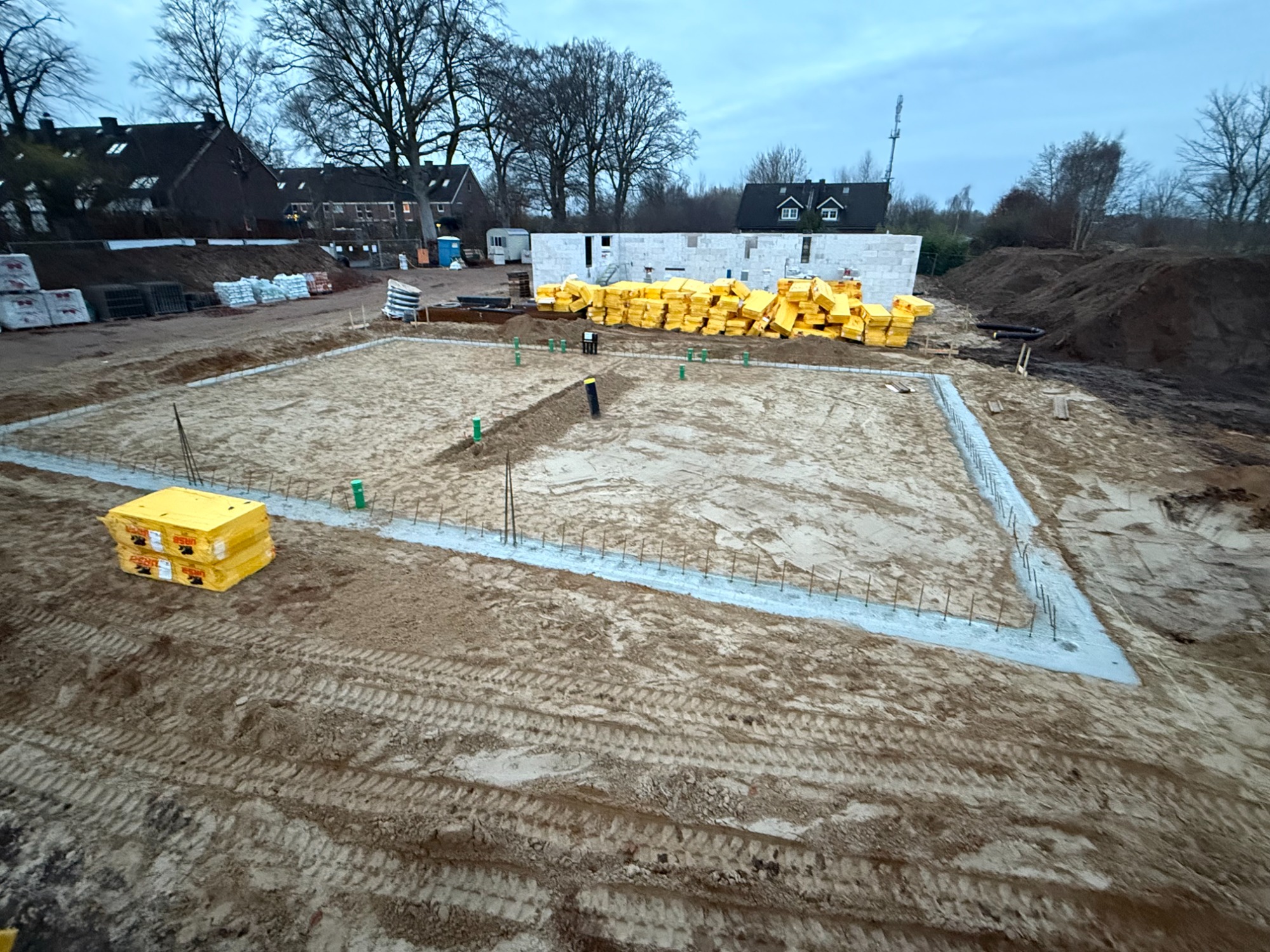

Sohle Haus 51d
10.11.25

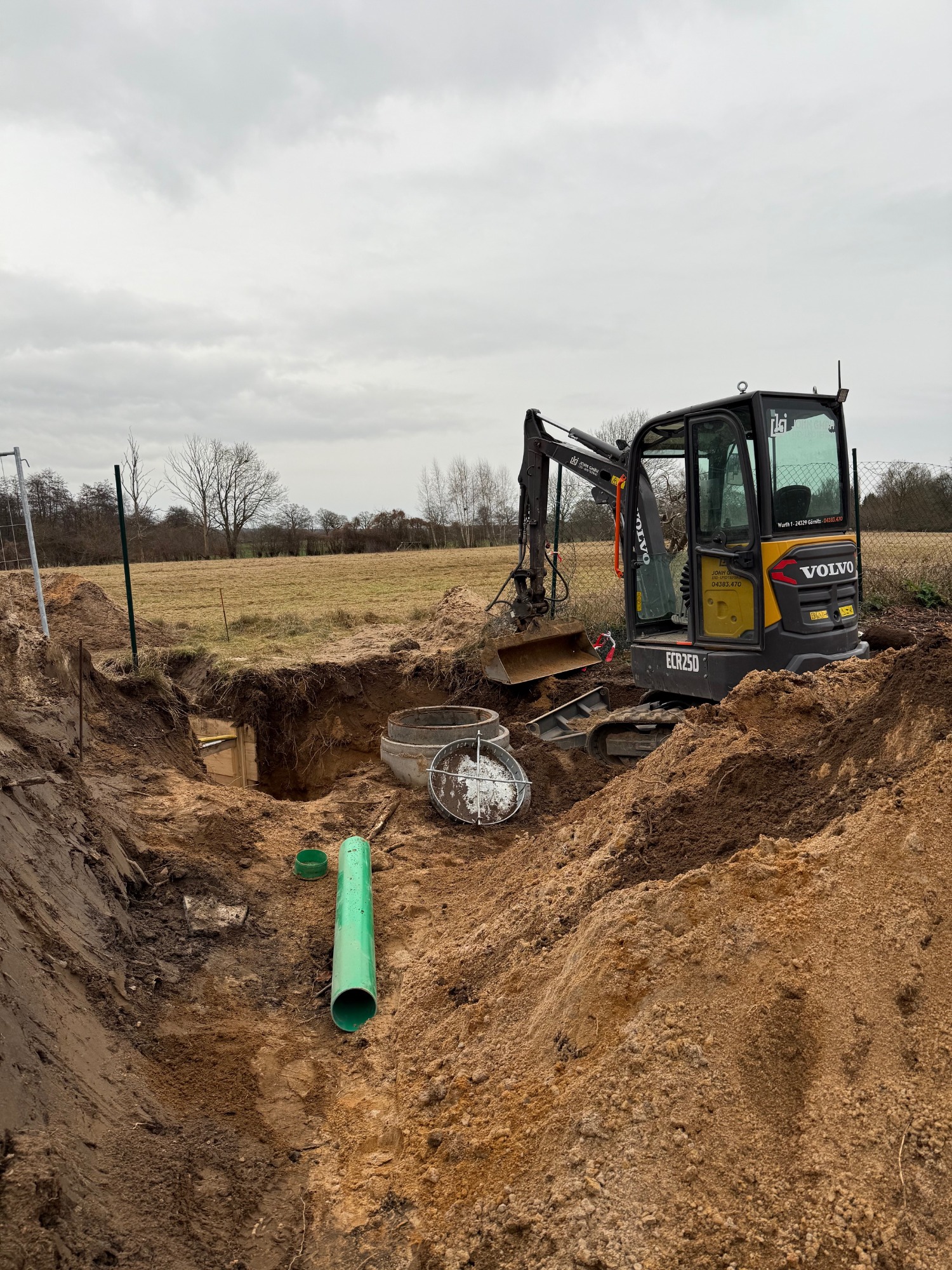

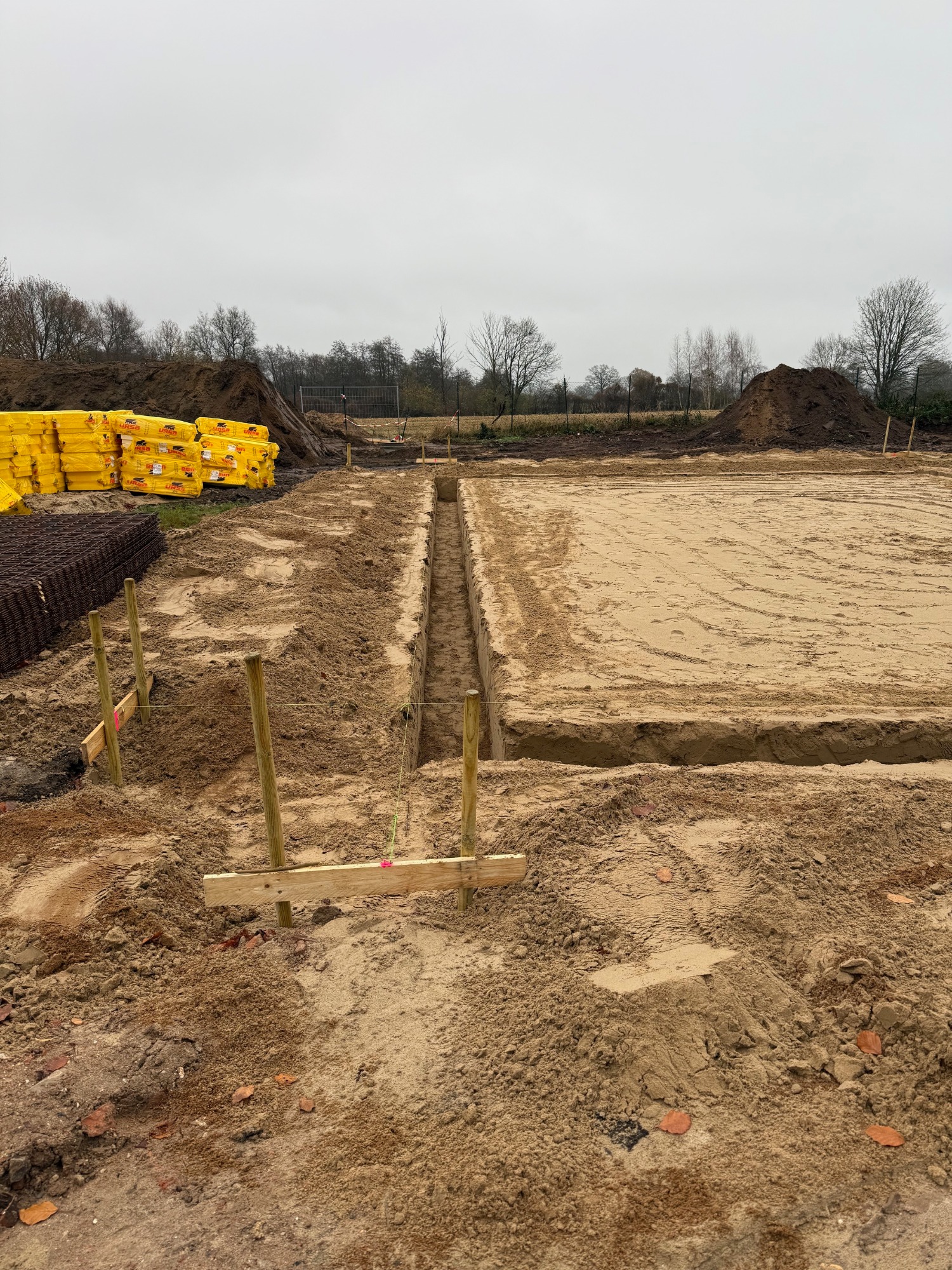

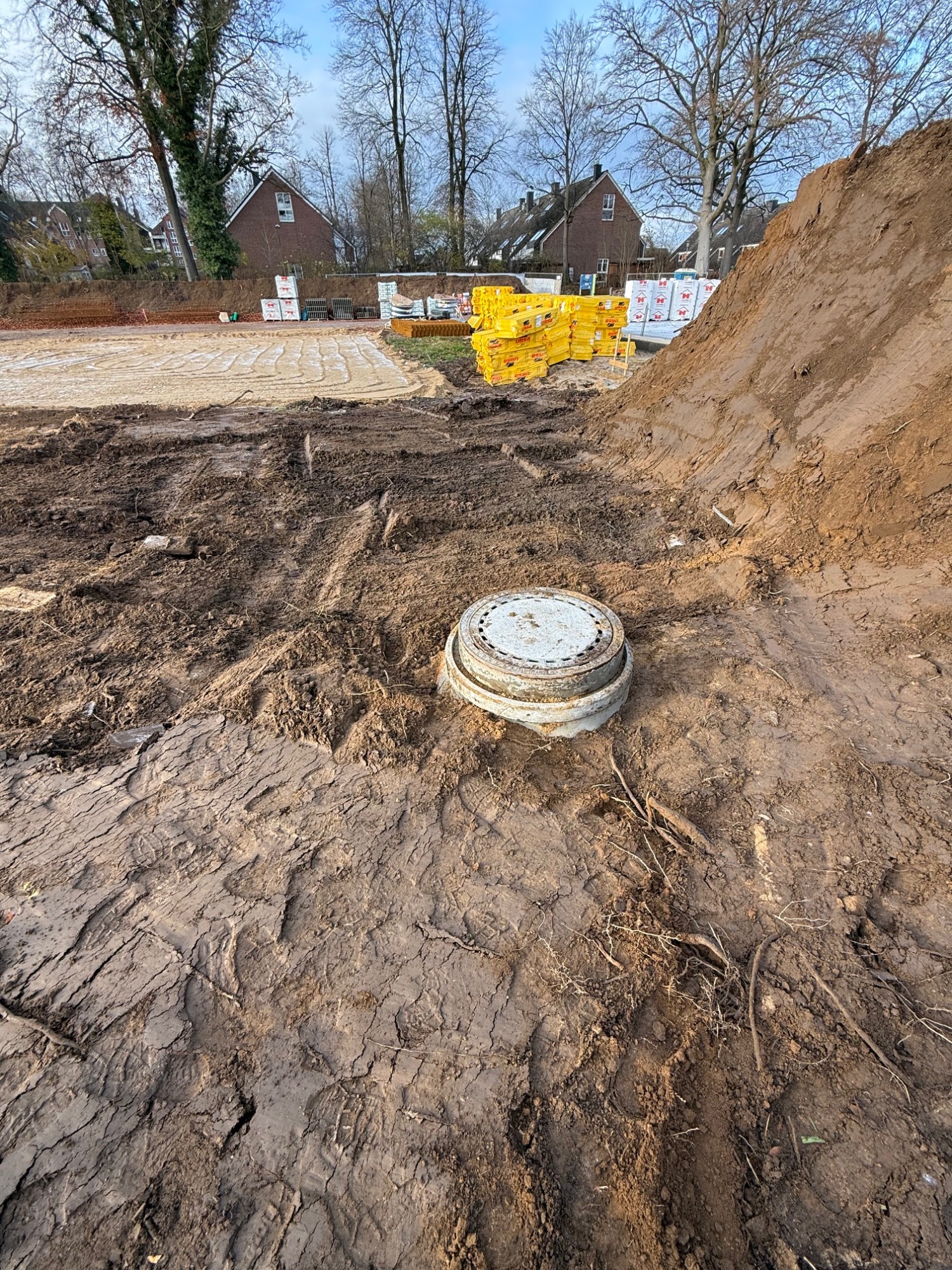

Vorbereitung Fundamente
03.11.25 und 05.11.25
Nach 3 Wochen Zwangspause geht es weiter
21.10.2025 Befüllen der zweiten Baugrube

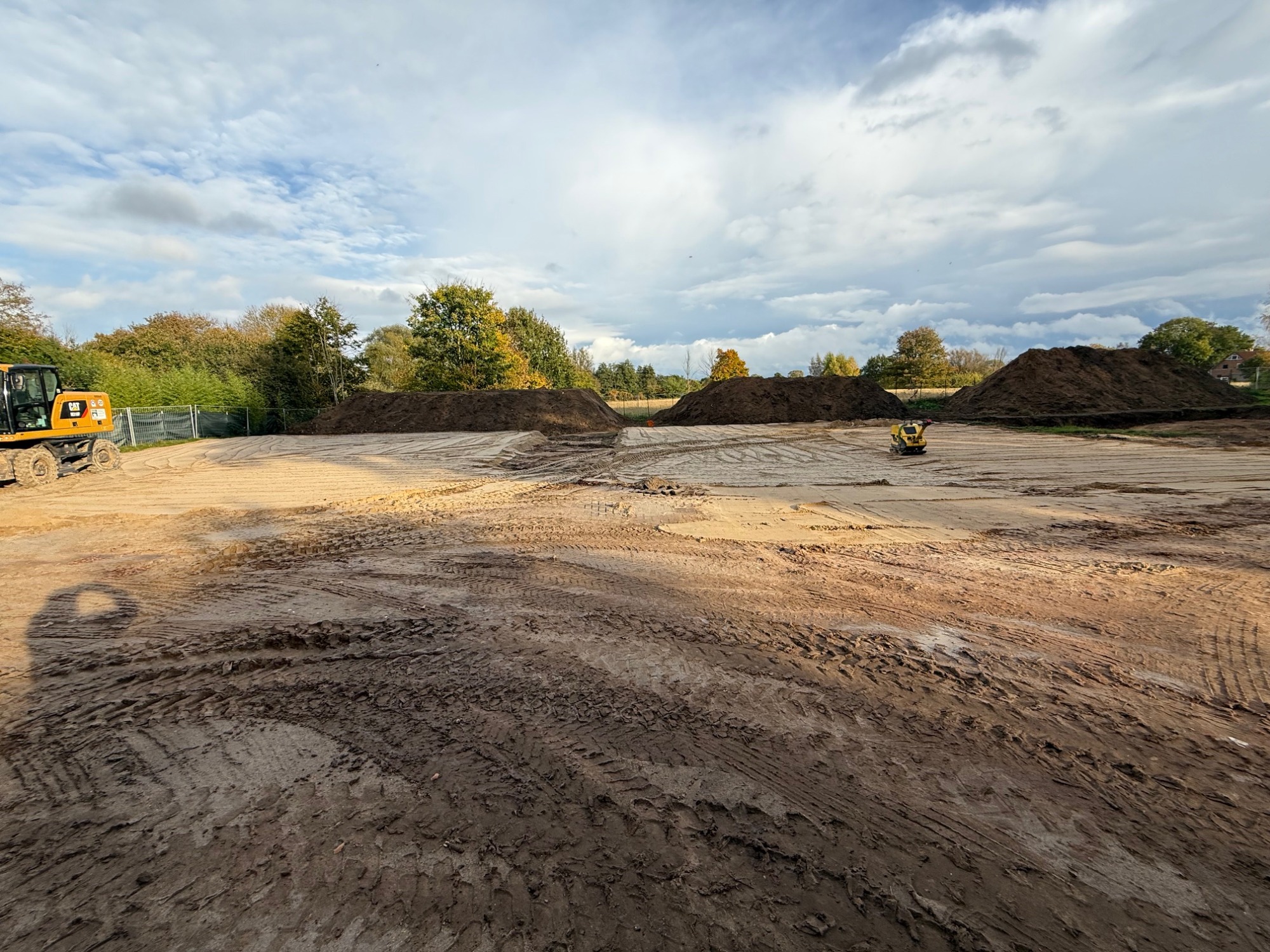

29.09.2025

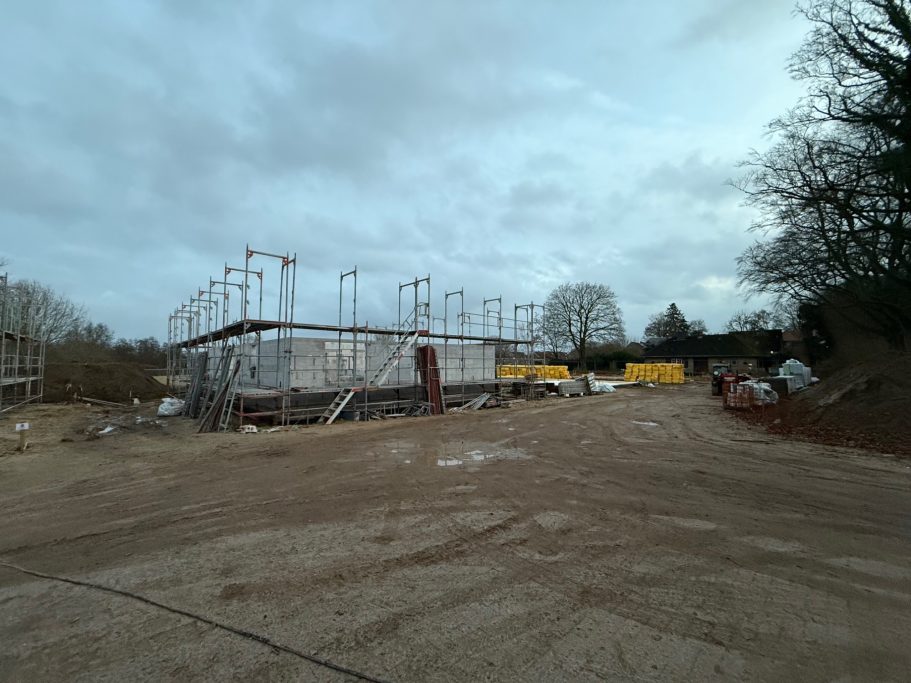

Baustopp
Haus und Grund (10.10.2025)
Kieler Nachrichten (14.10.2025)
Deutschlandfunk (28.10.2025)
Der verhängte Baustopp basierte auf einem fehlenden Antrag für Lkw-Zufahrten über die kommunale Zuwegung. Pikant ist, dass das die Lkw-Zufahrt verbietende Verkehrsschild erst nach Erteilung der Baugenehmigung aufgestellt wurde
Schon gegen den positiv erteilten Bauvorbescheid im Jahr 2024 seitens des Kreises Plön hat die Stadt Preetz Widerspruch eingelegt, der jedoch abgewiesen wurde. Die daraufhin eingereichte Klage wurde seit Oktober 2024 nicht vor dem Verwaltungsgericht begründet.
Küchenplanung abgeschlossen

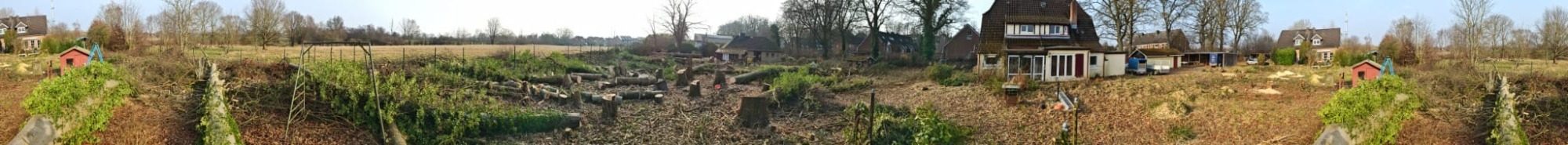

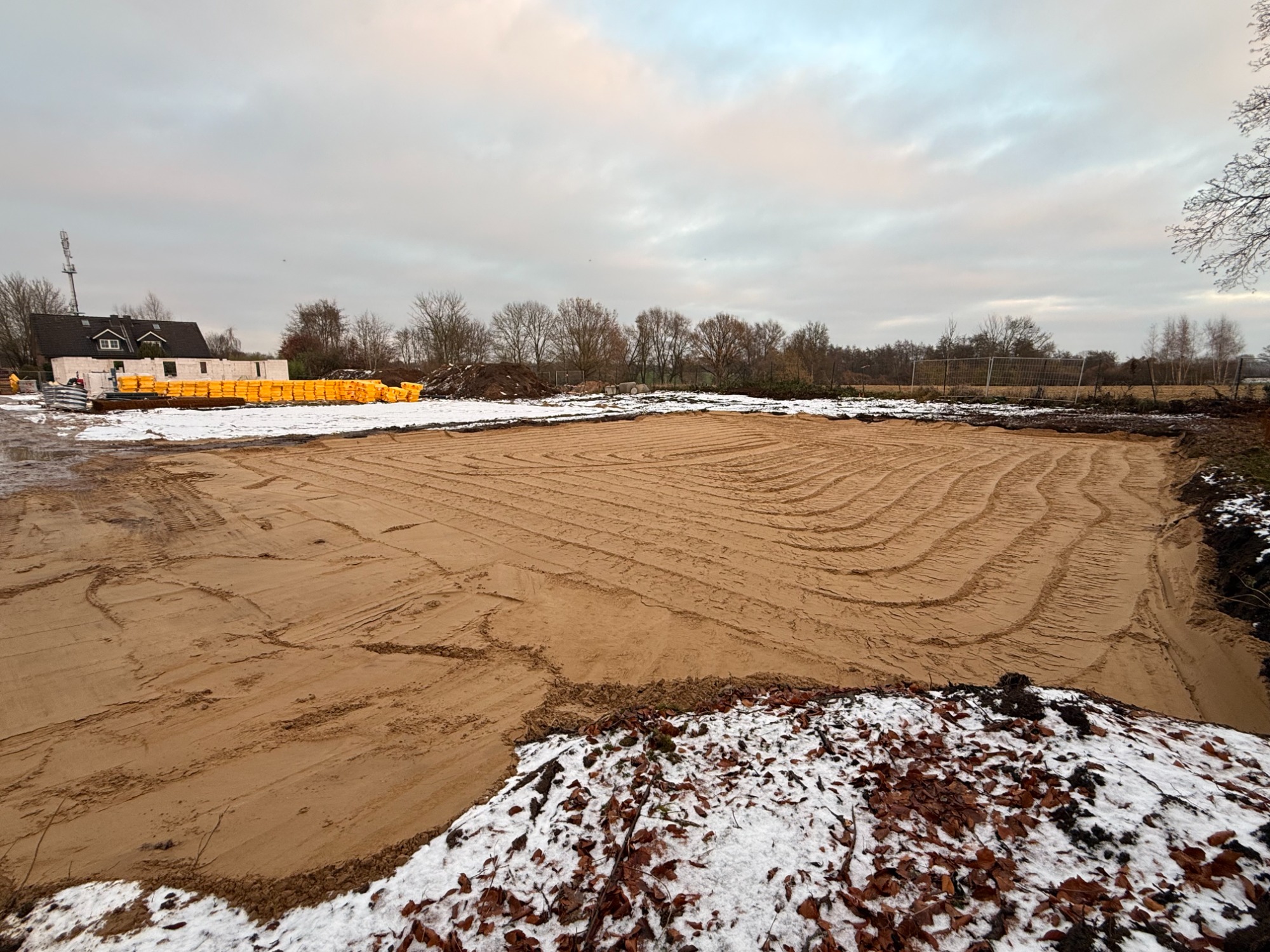

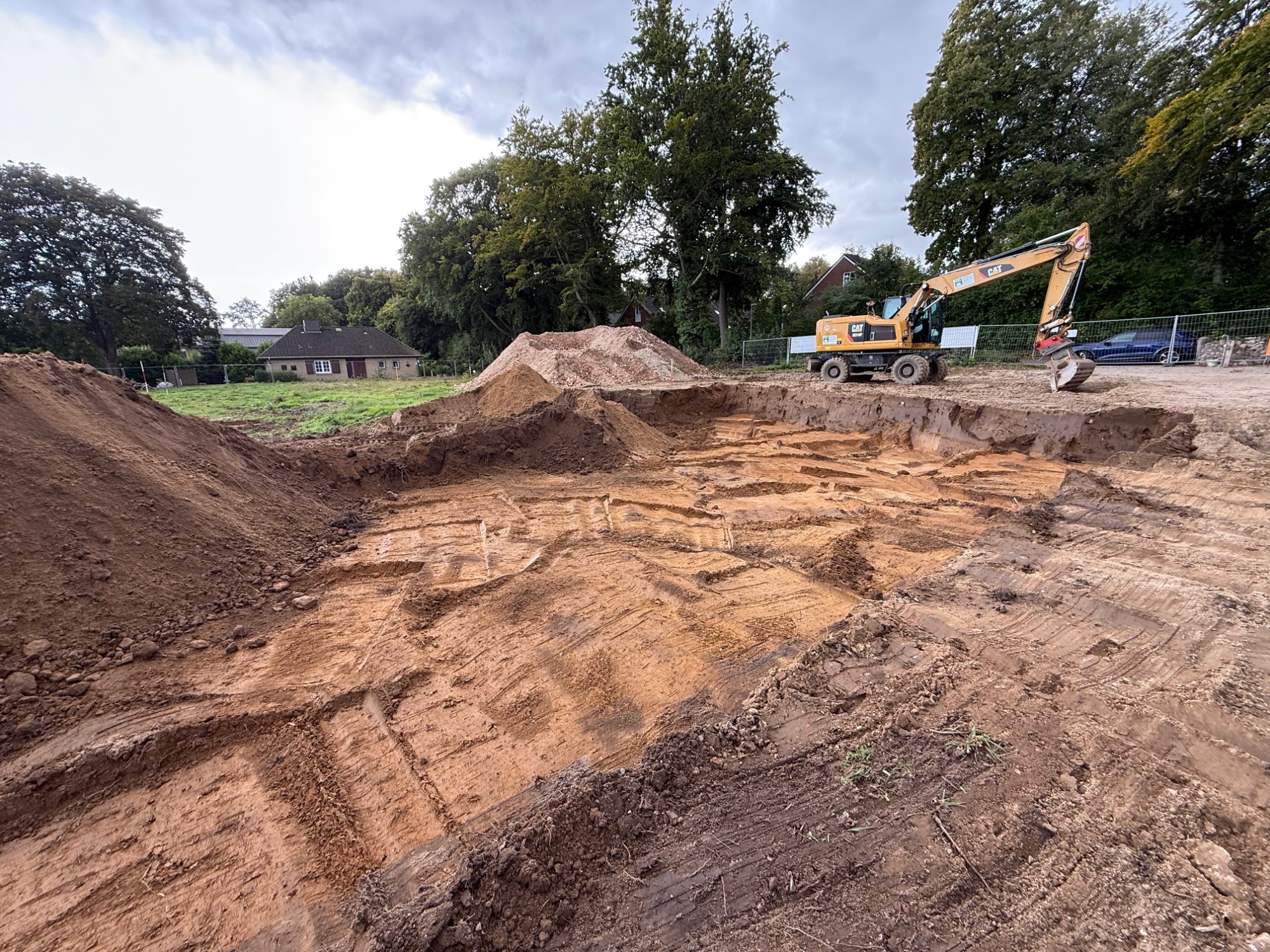

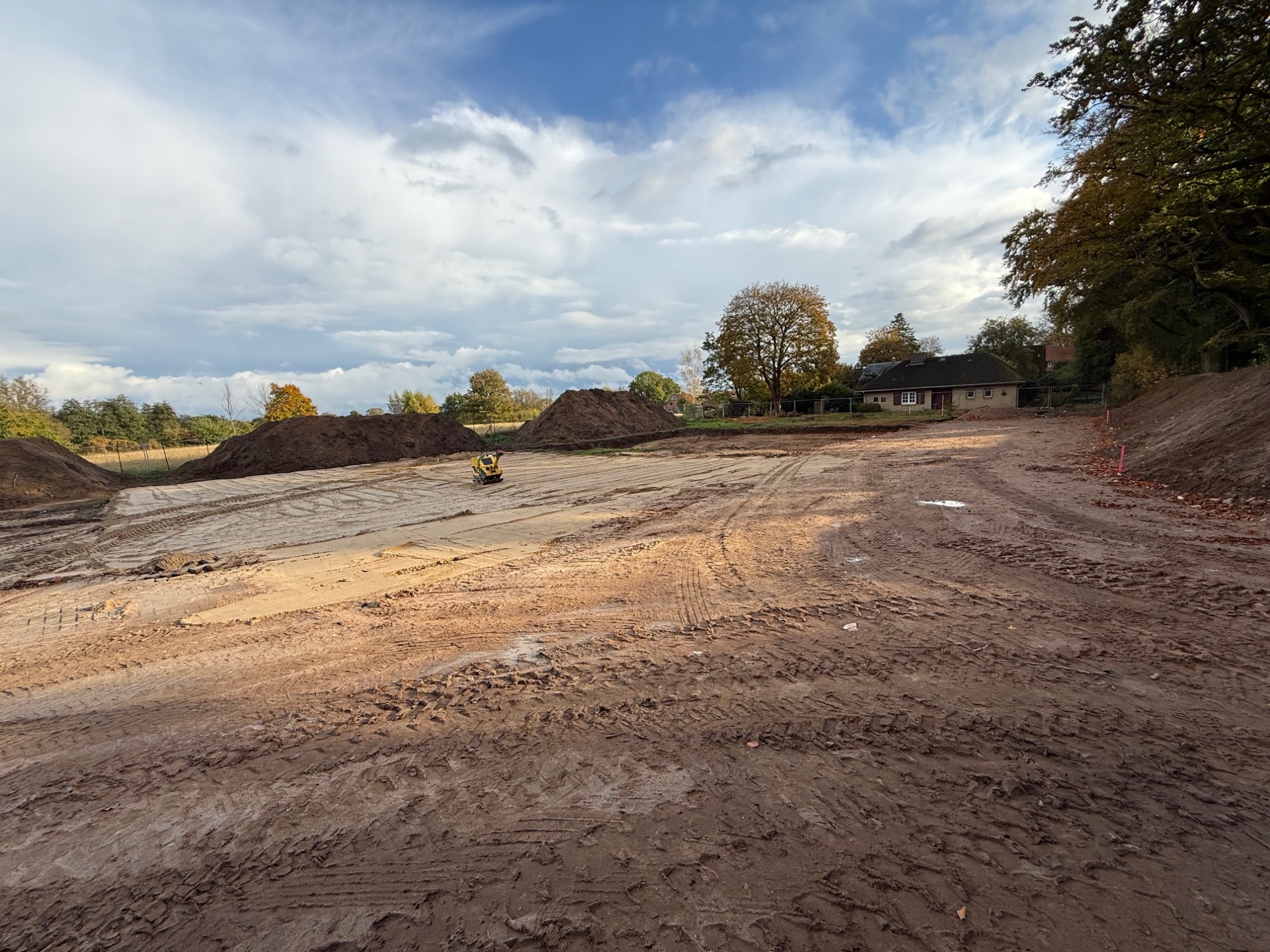

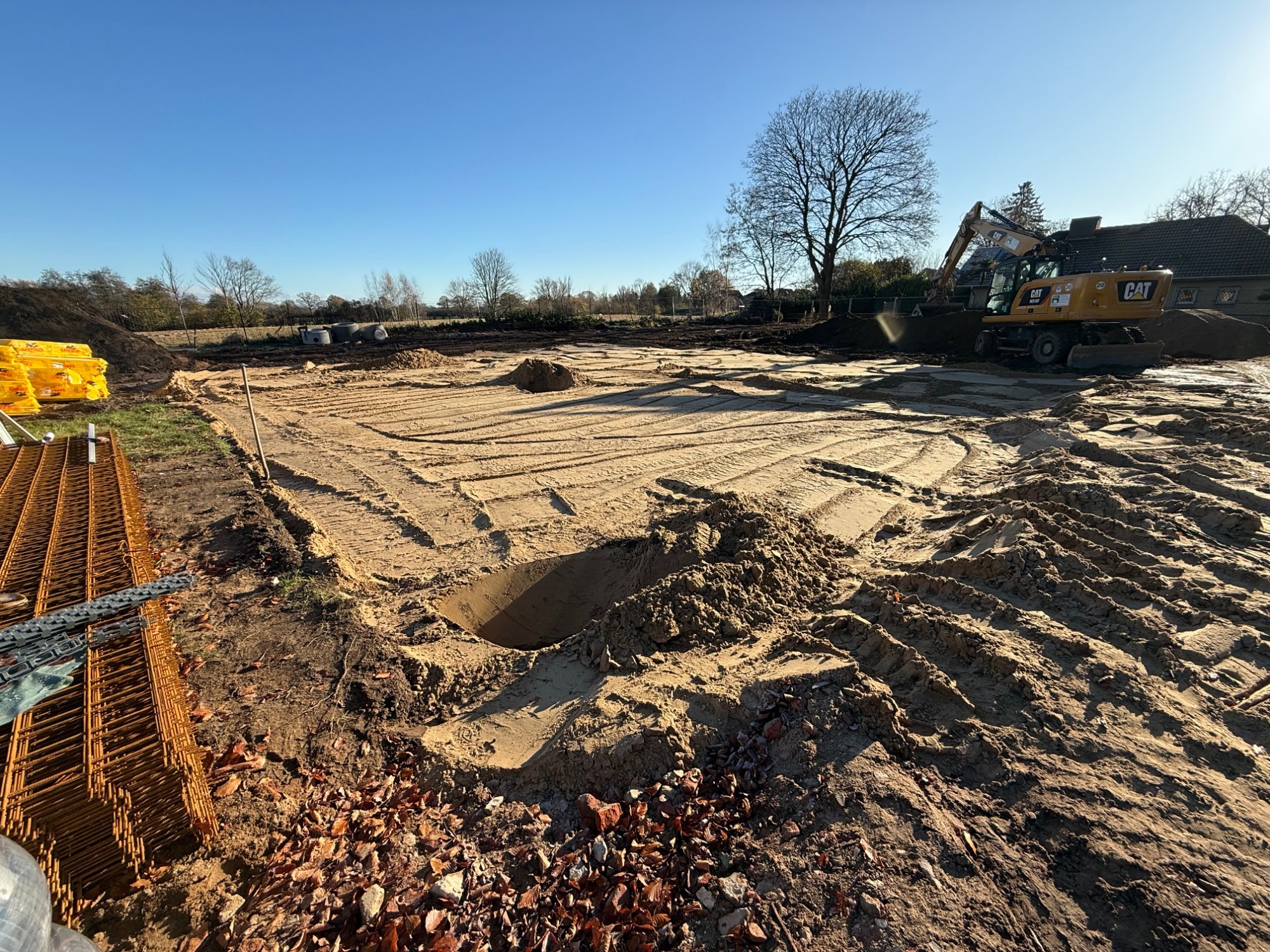

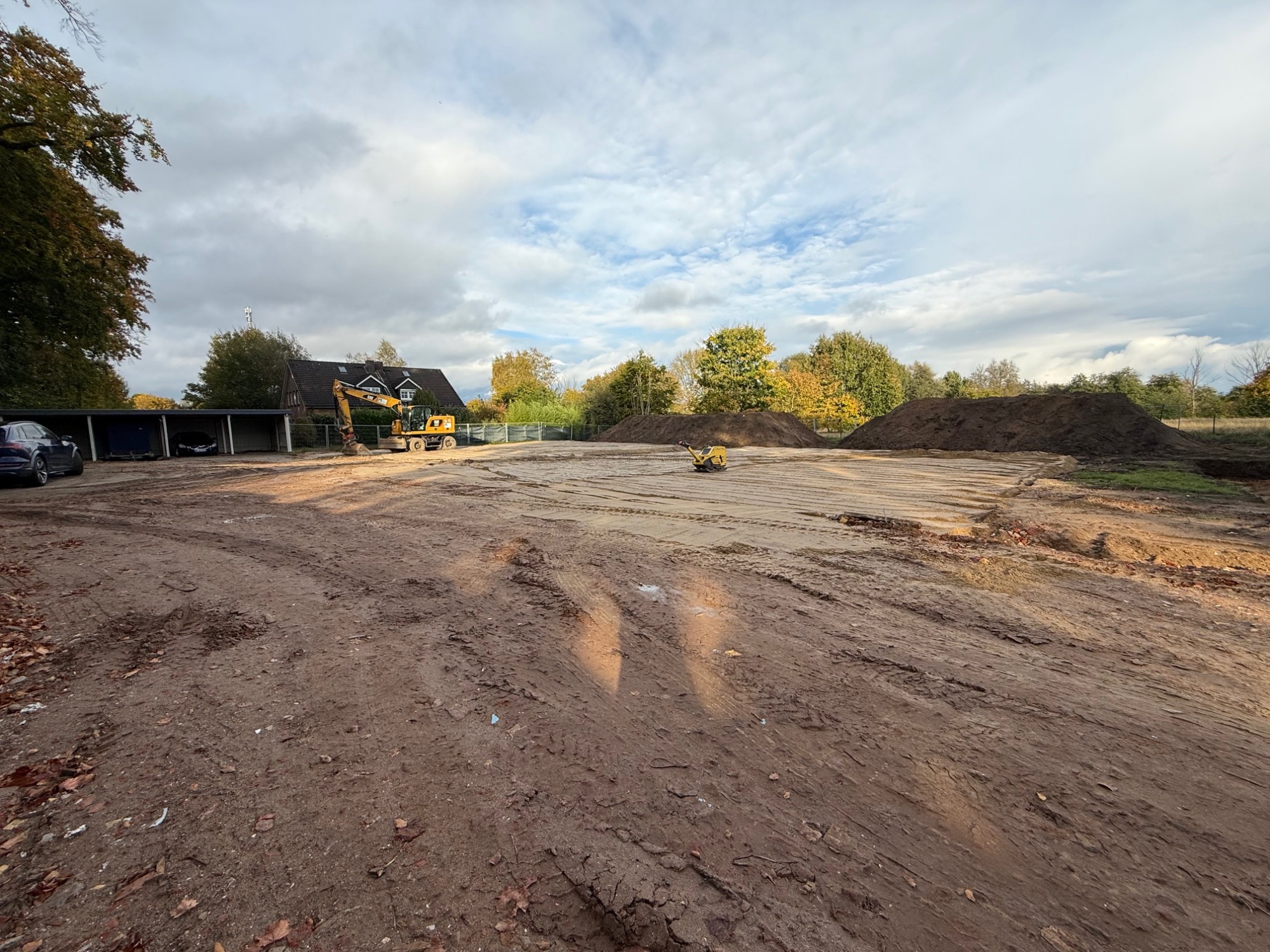

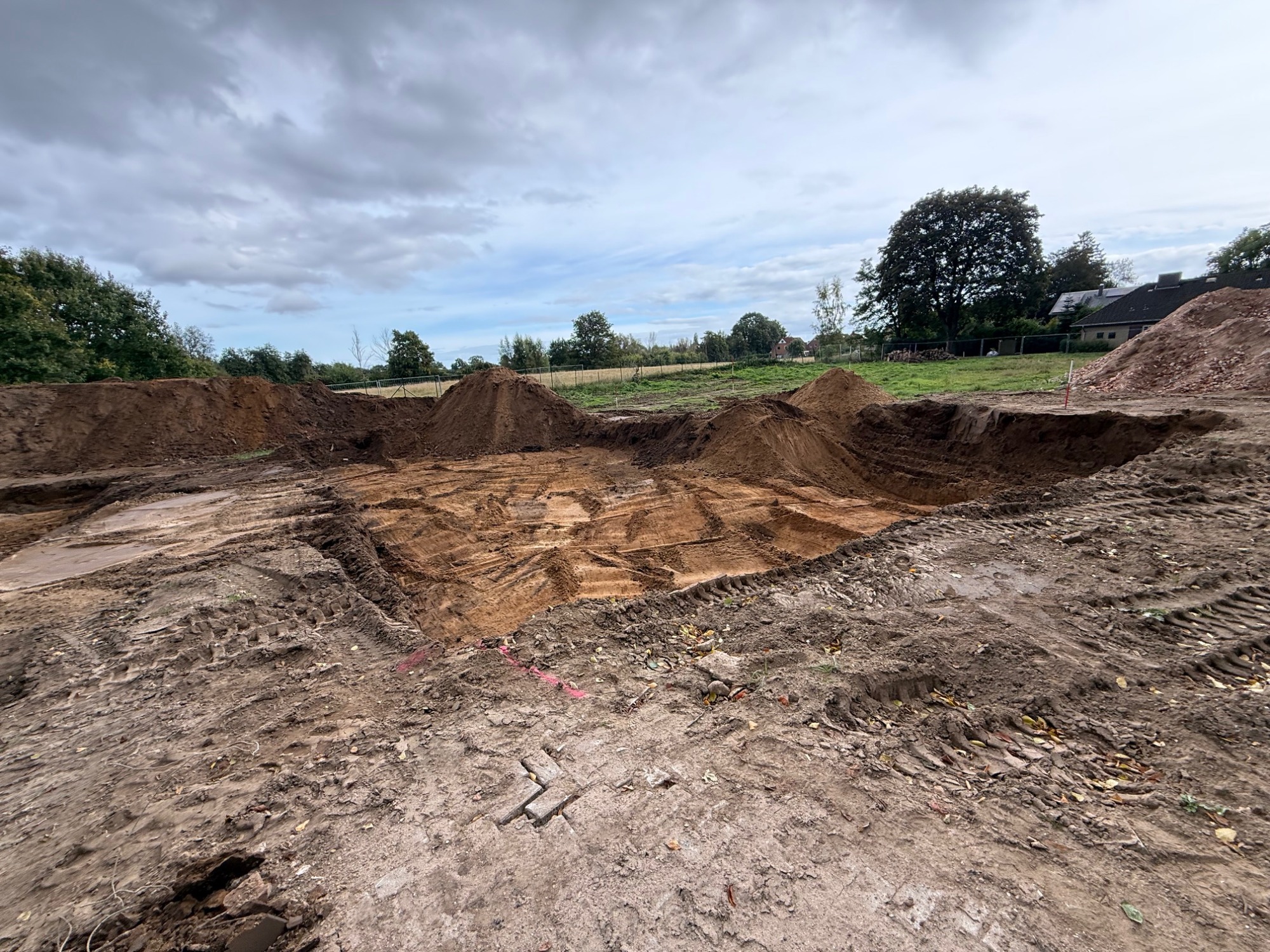

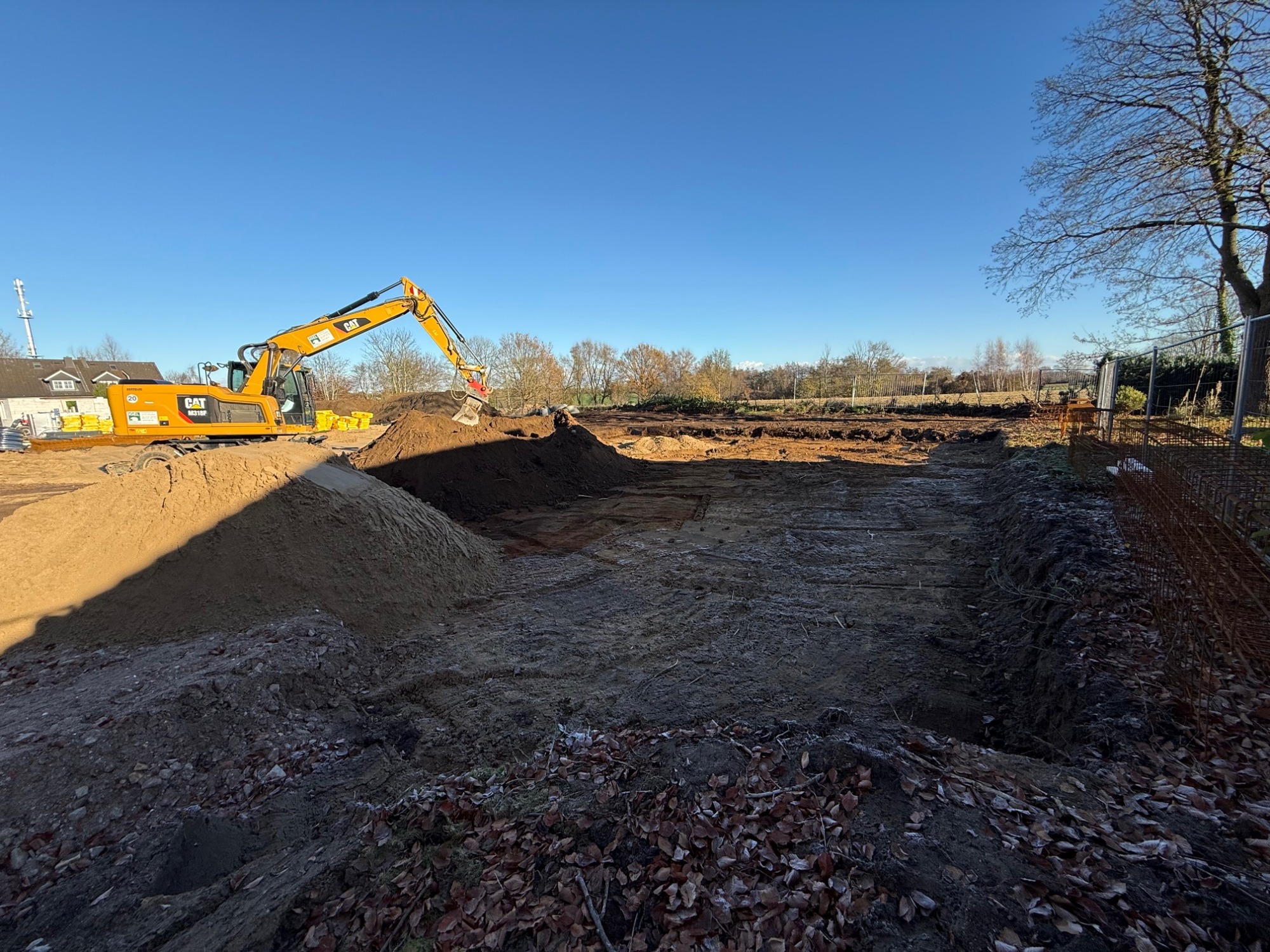

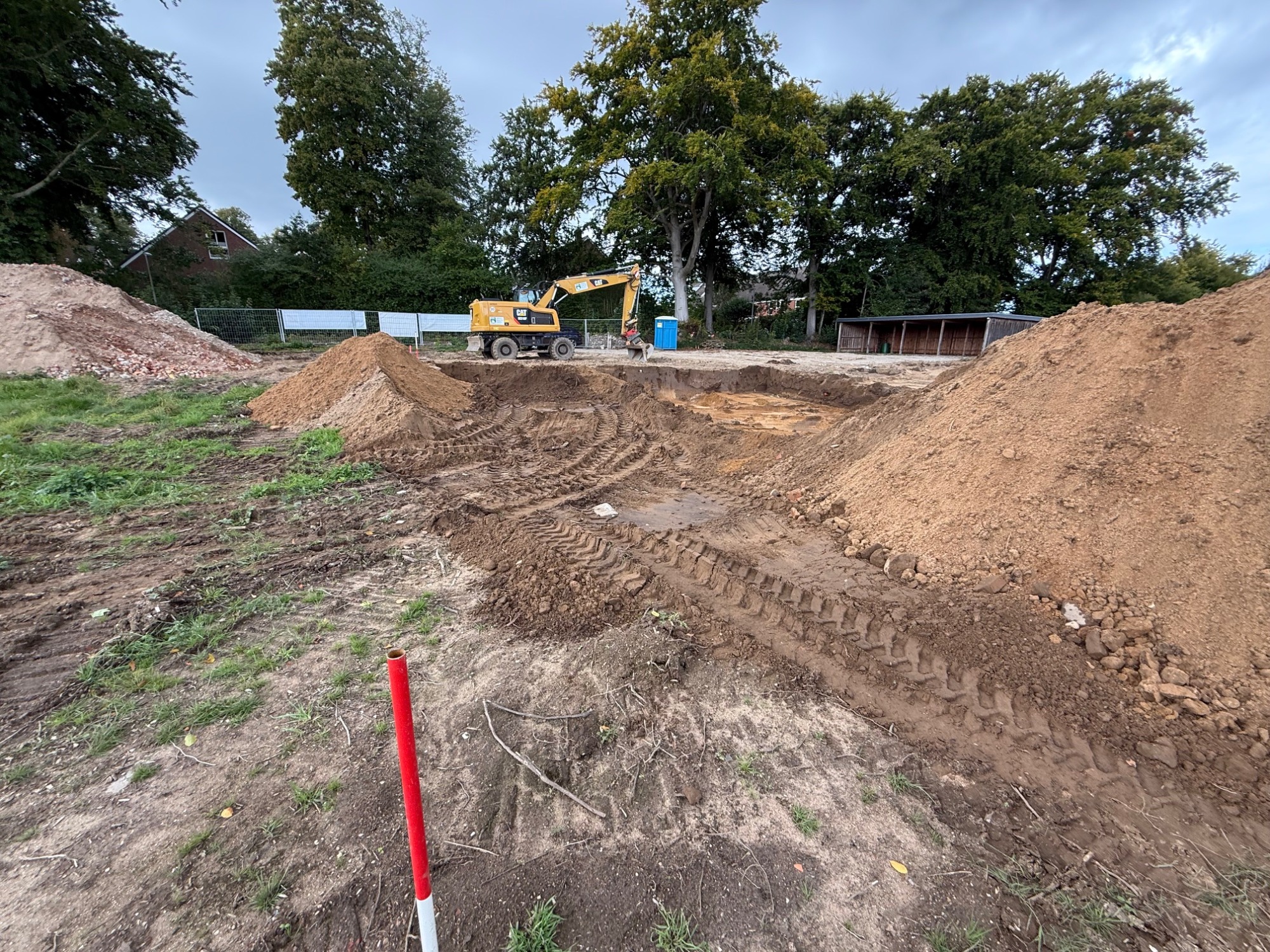

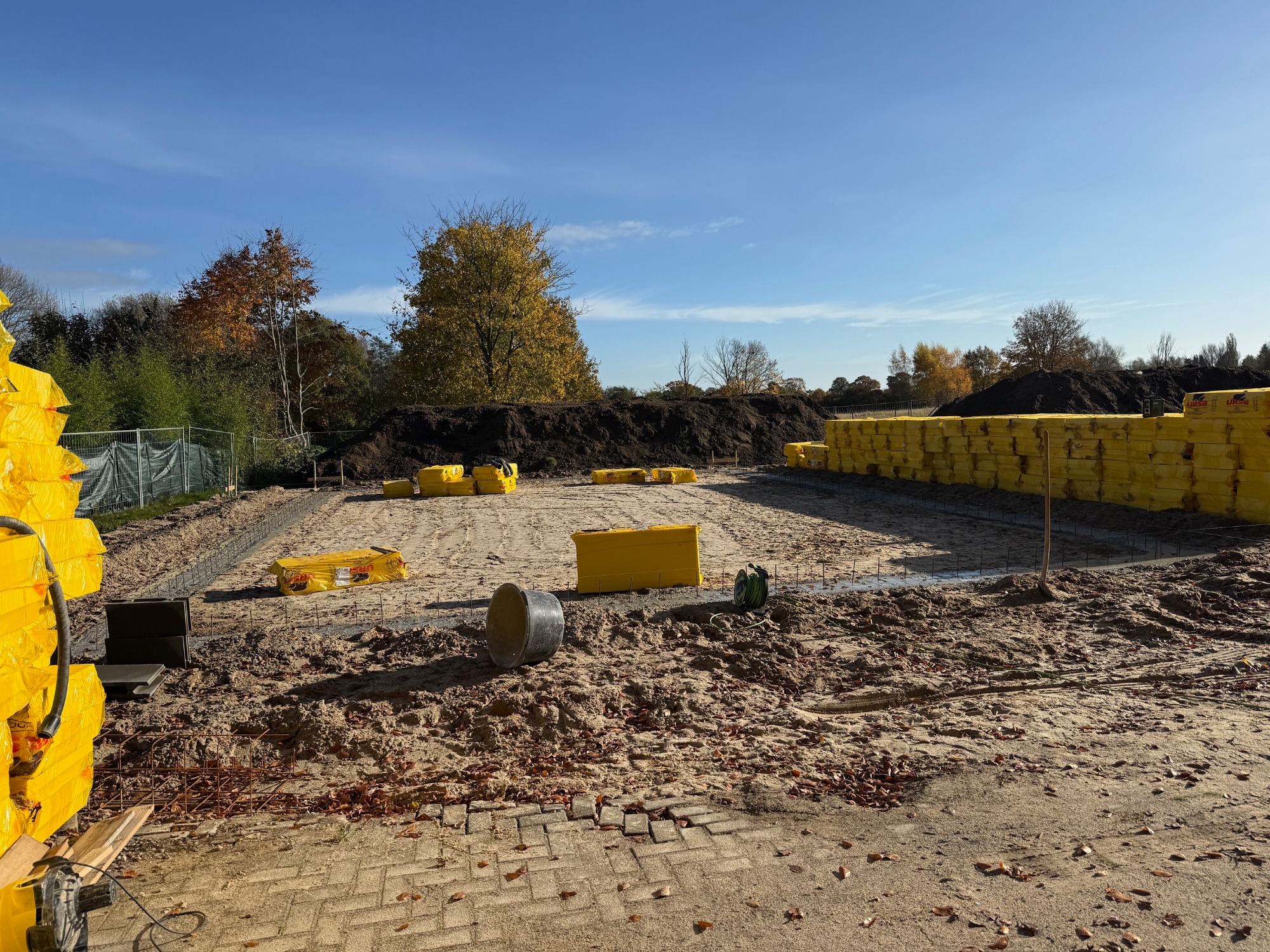

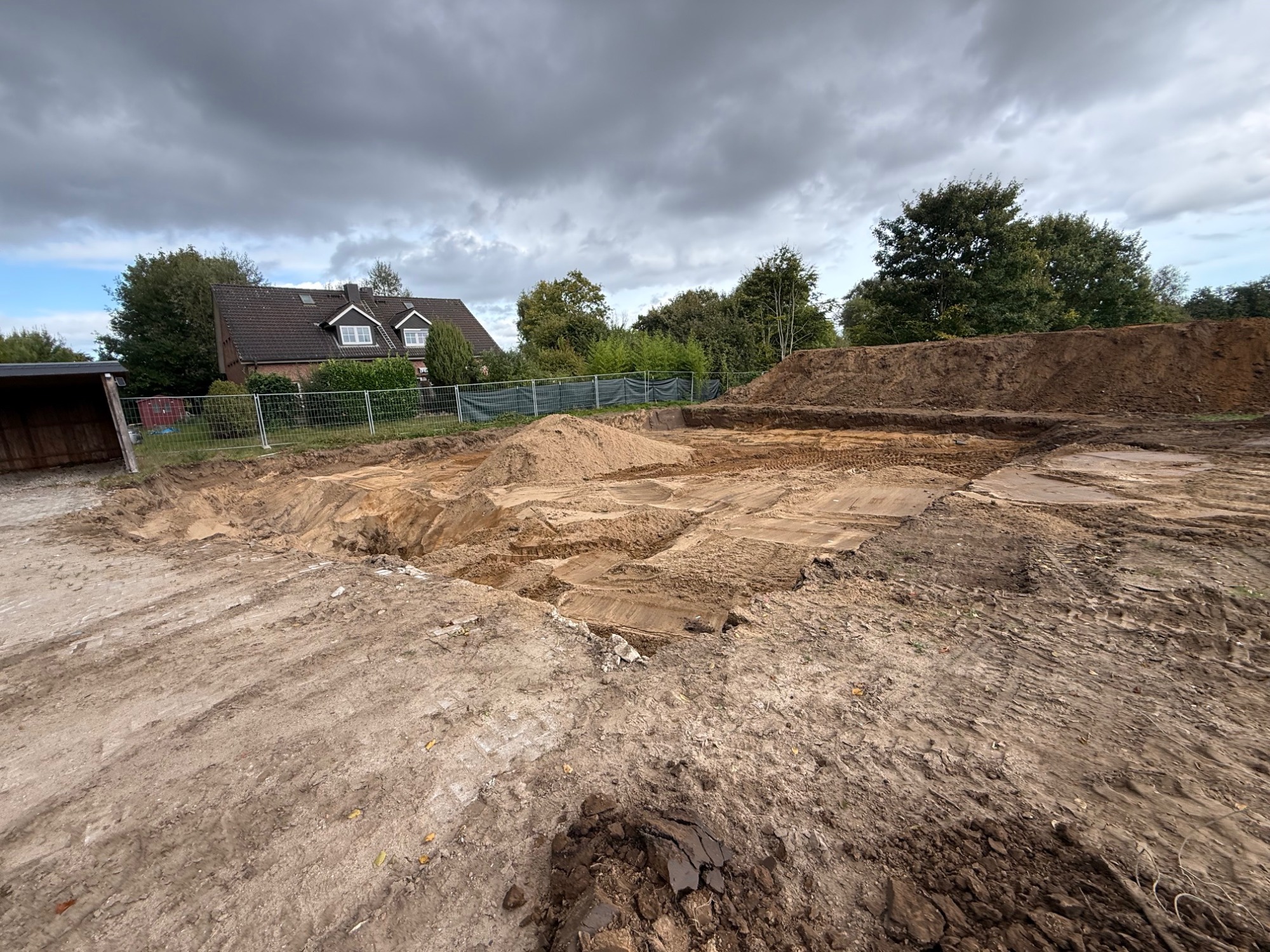

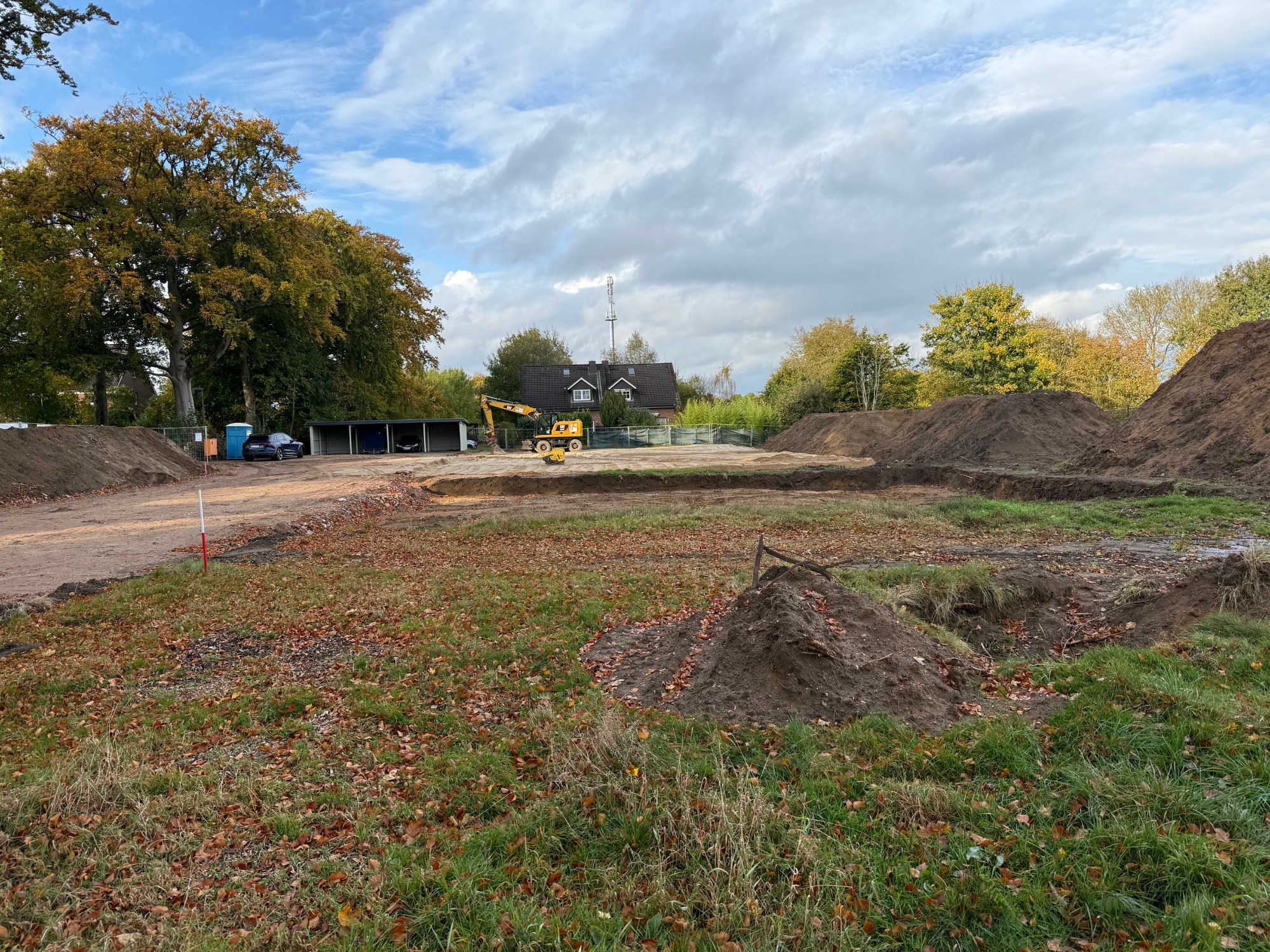

Aushub der Baugruben

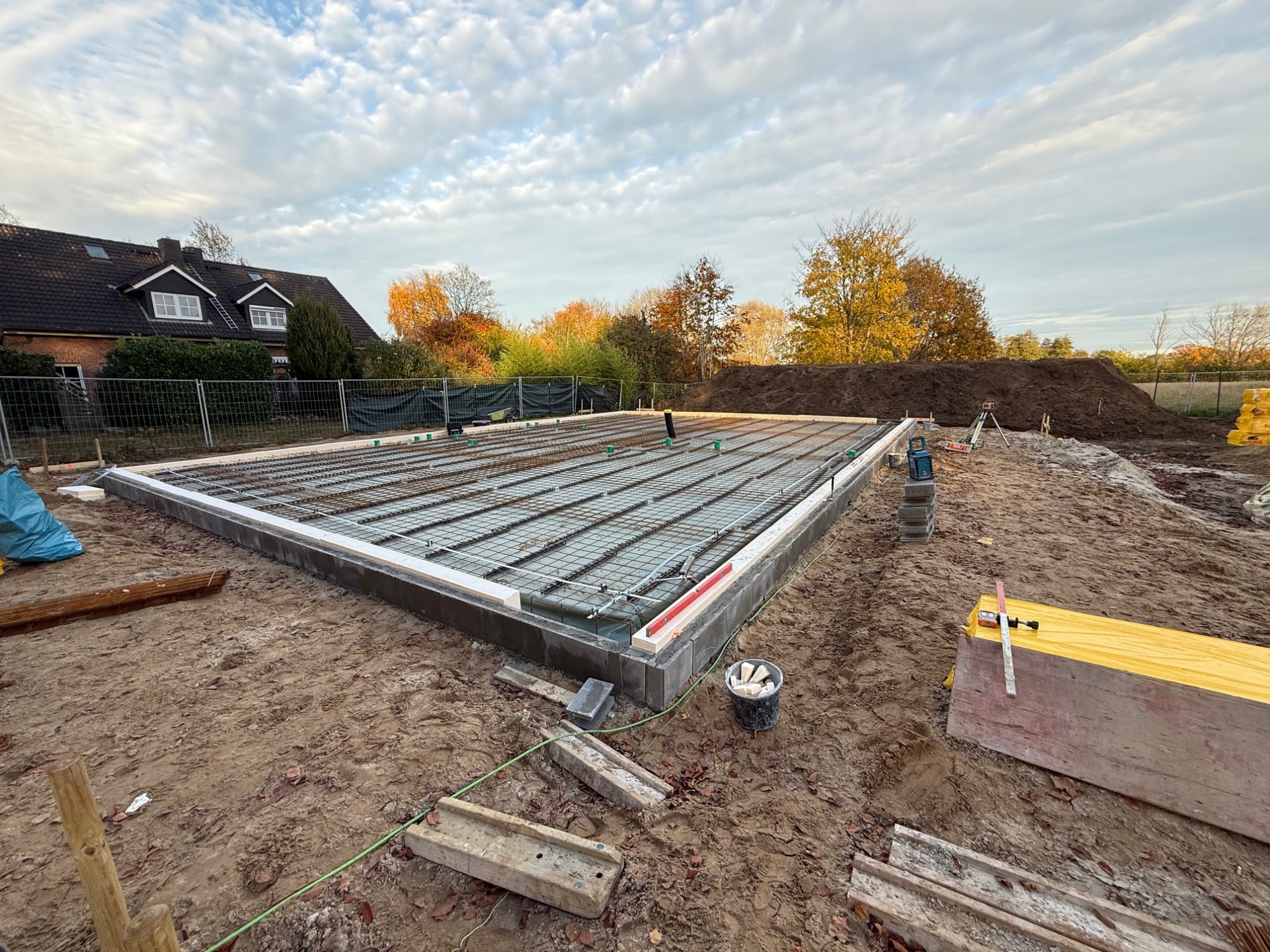

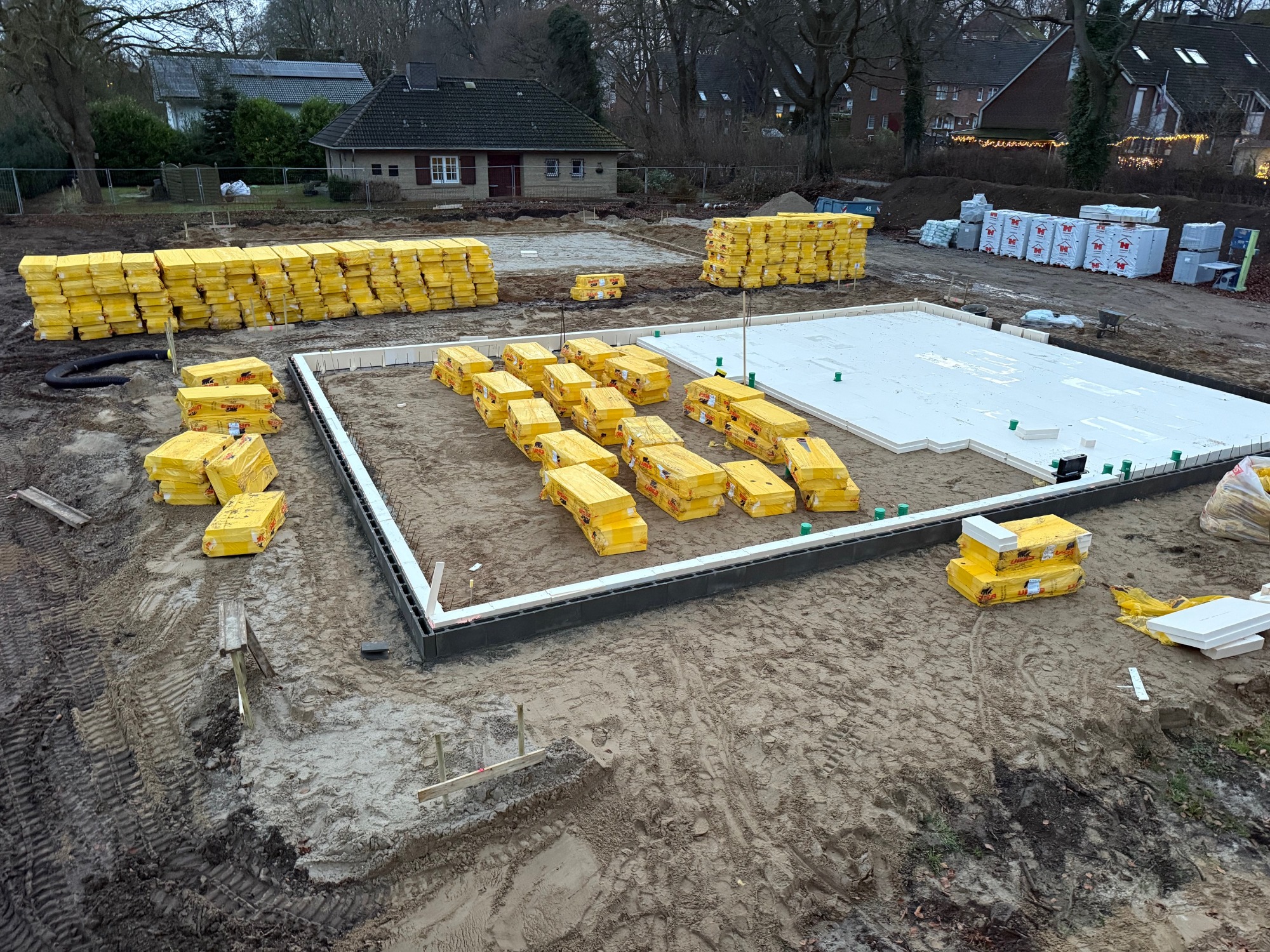

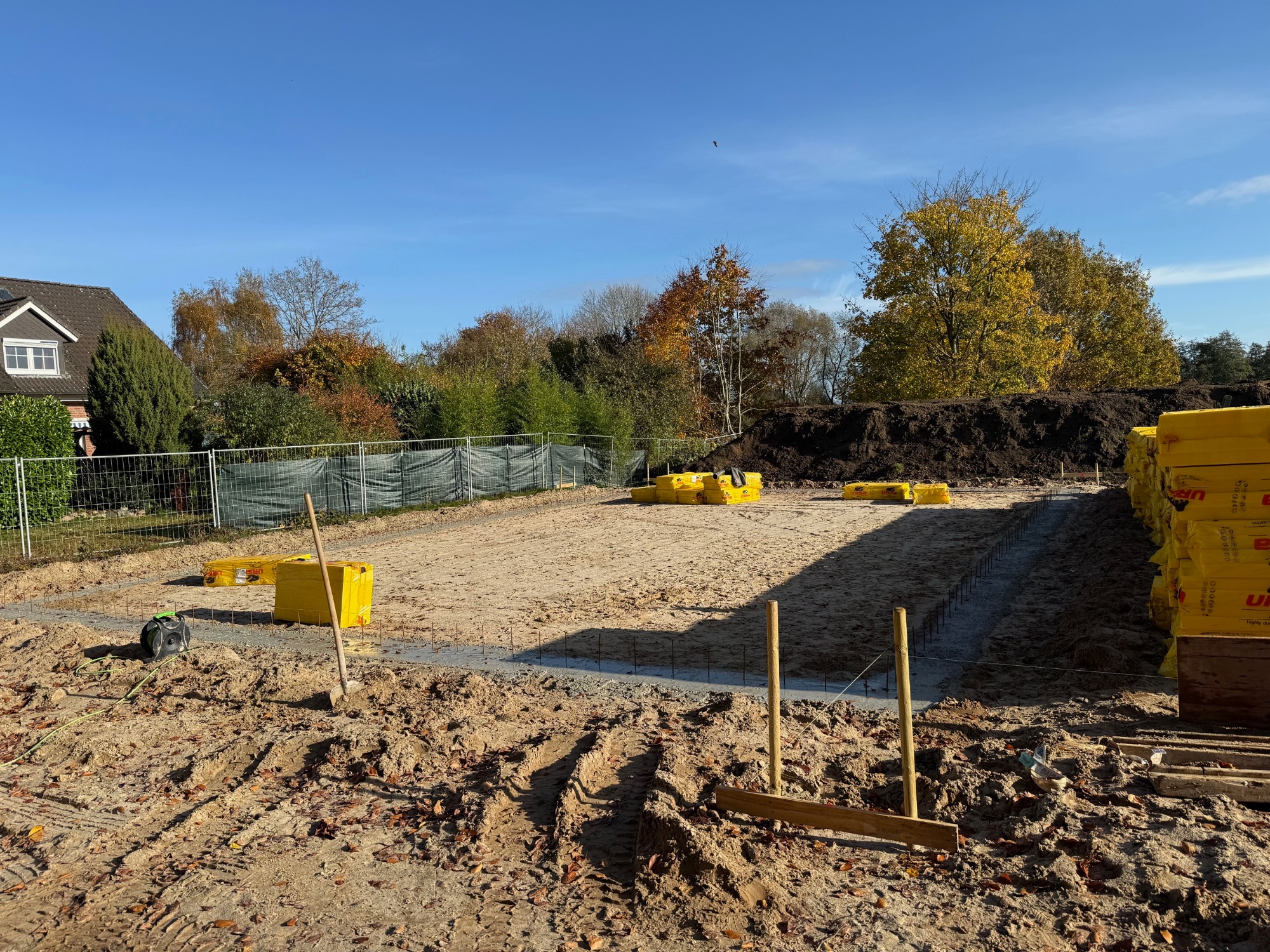

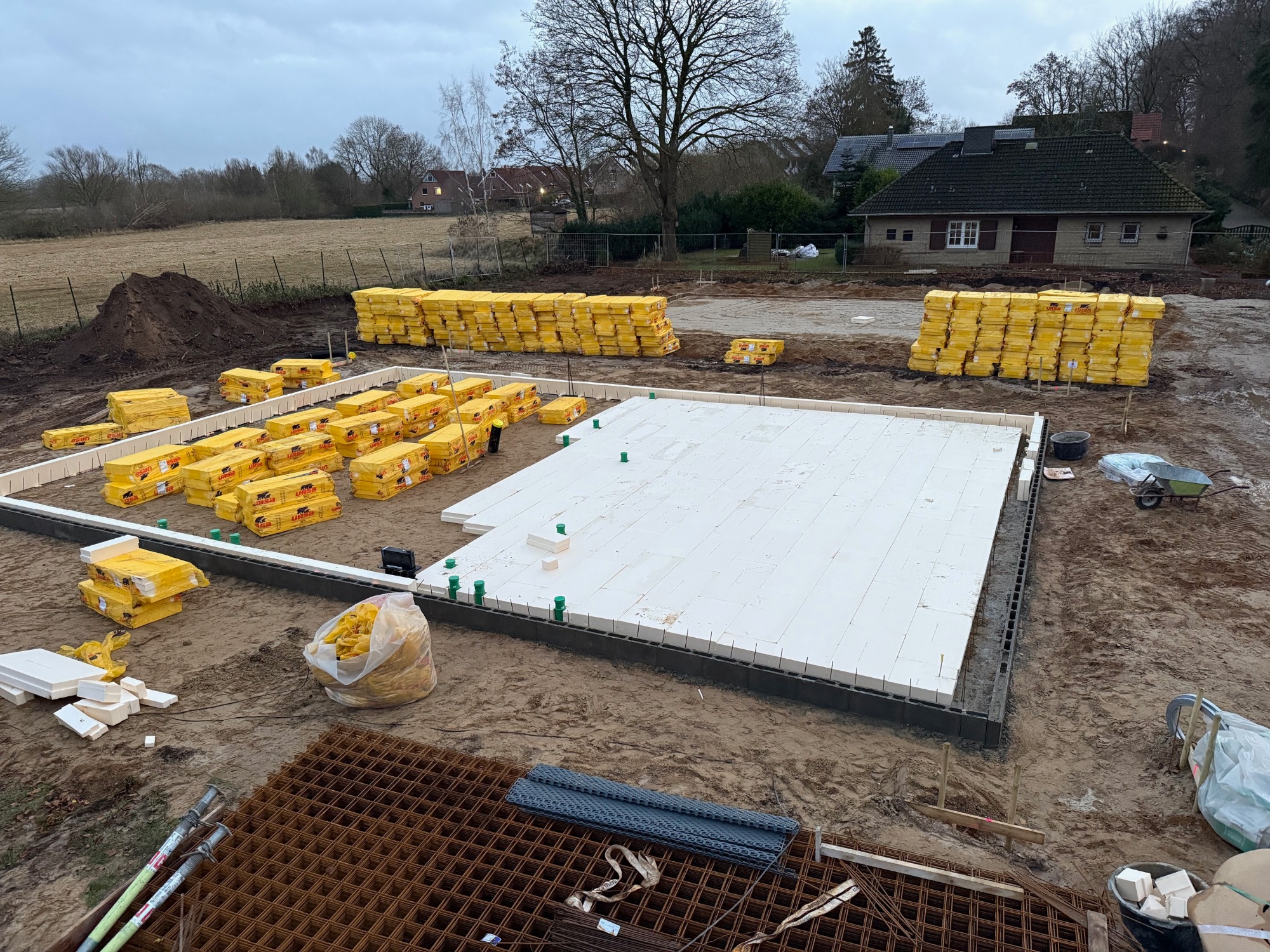

22.09.2025
Recycling: Weg zur nachhaltigen Zukunft!
Nachhaltigkeit spielt eine zentrale Rolle im modernen Immobilienbau, insbesondere wenn es darum geht, Ressourcen effizient zu nutzen und die Umwelt zu schonen. Ein Aspekt ist die Wiederverwendung alter Gebäudeteile, die als Unterbau für Pflasterflächen und Baustraßen dienen können. Durch diese Praxis werden nicht nur wertvolle Materialien recycelt, sondern auch der ökologische Fußabdruck des Bauprojekts erheblich reduziert. Indem wir den Lebenszyklus von Baustoffen verlängern, tragen wir aktiv zur Schonung natürlicher Ressourcen bei und fördern eine nachhaltige Bauweise, die den Anforderungen der heutigen Zeit gerecht wird.

Abriss Kutscherhaus
Juli 2025 Abriss Kutscherhaus und Vorbereitung Tiefbauarbeiten
Bauzaun

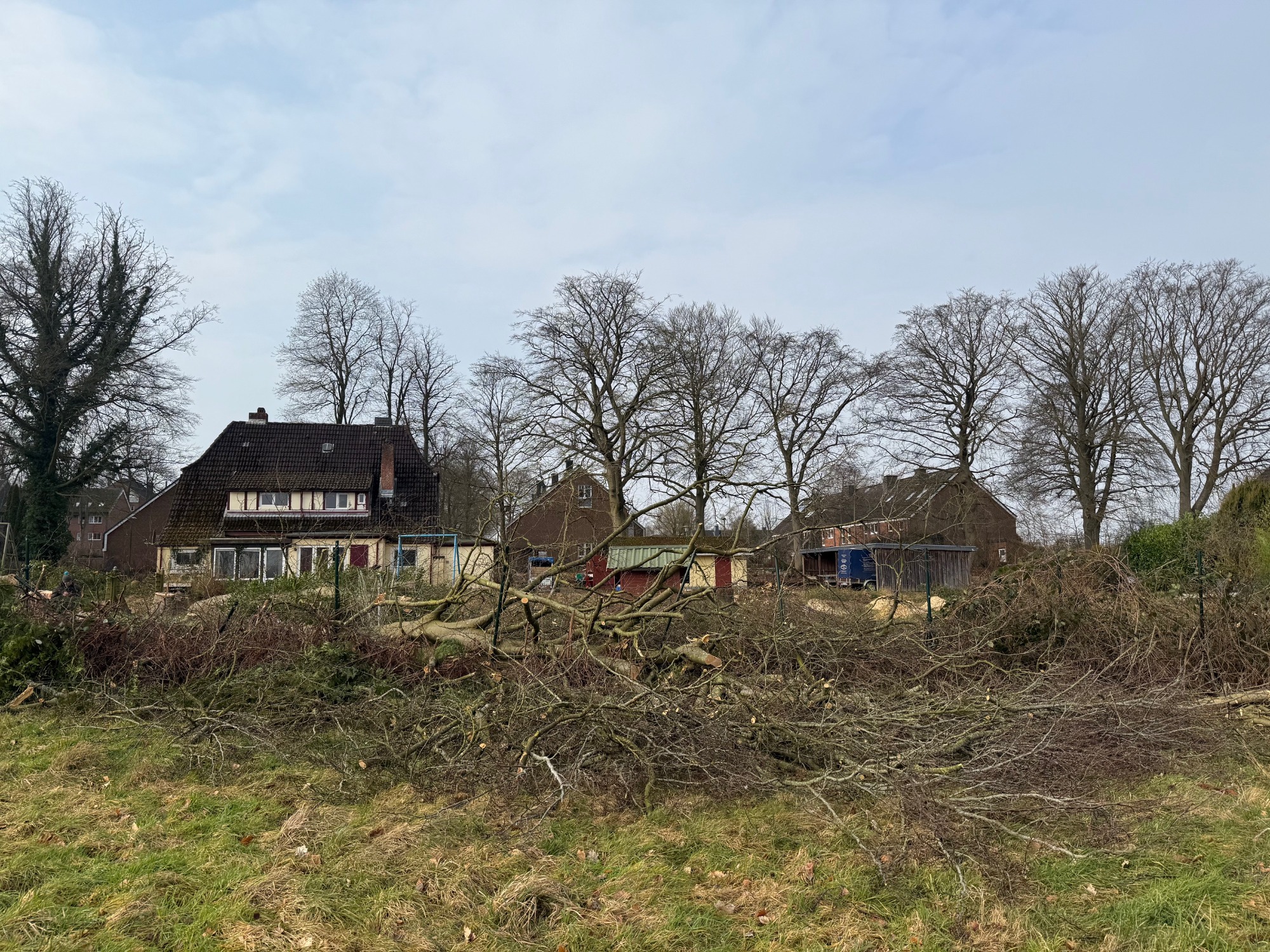

Rodung des Grundstückes

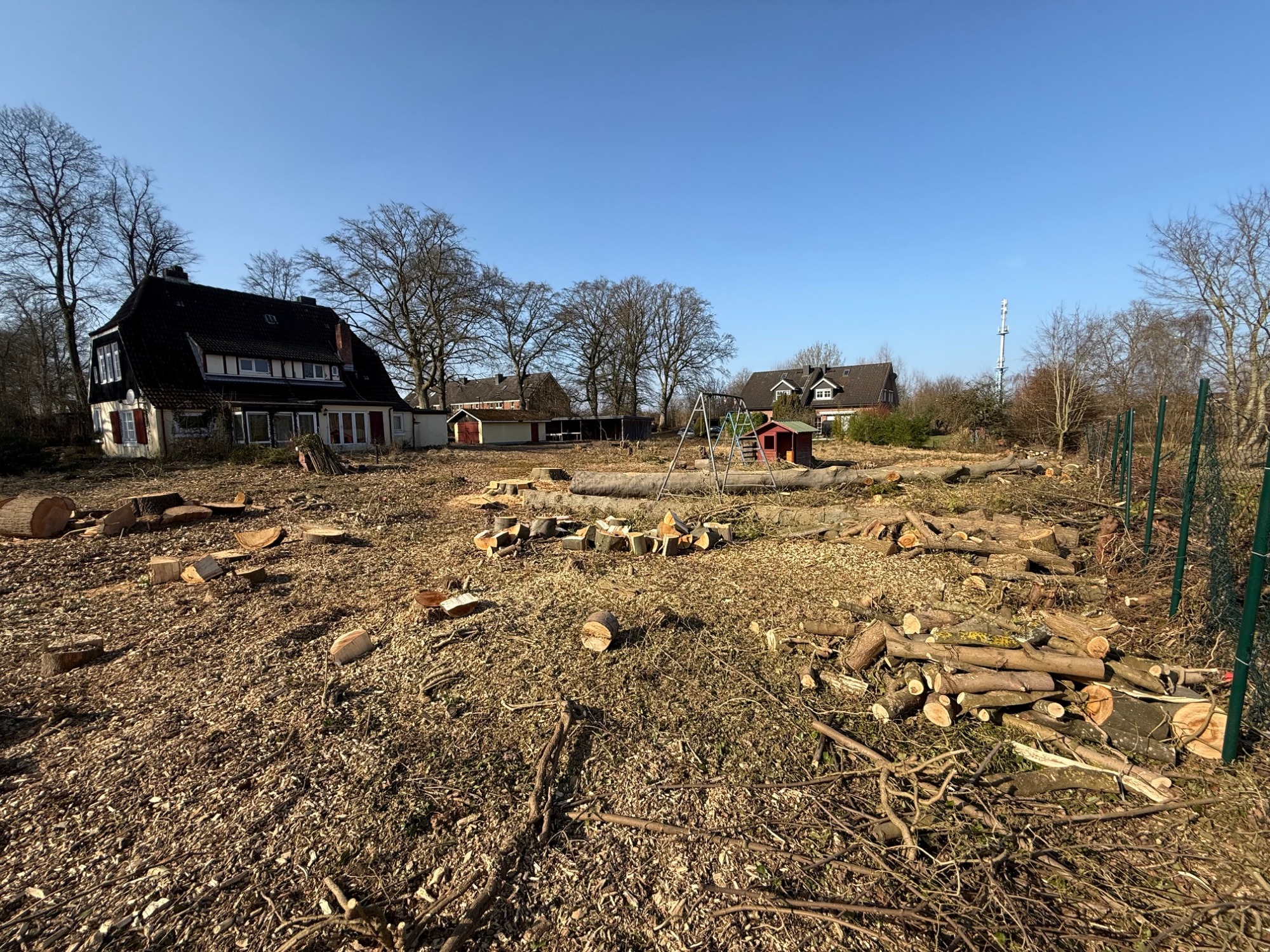

Juli 2025
Vorbereitungen

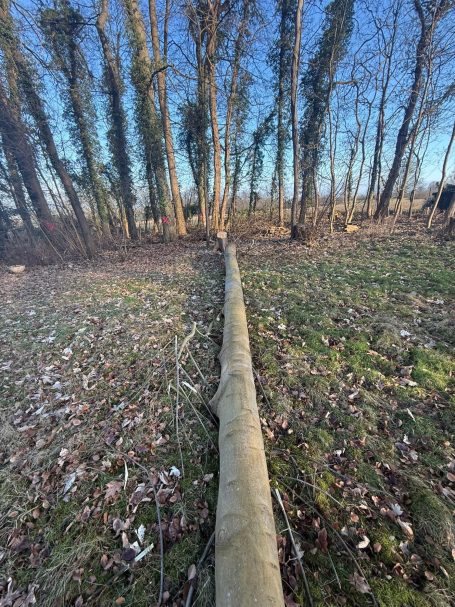

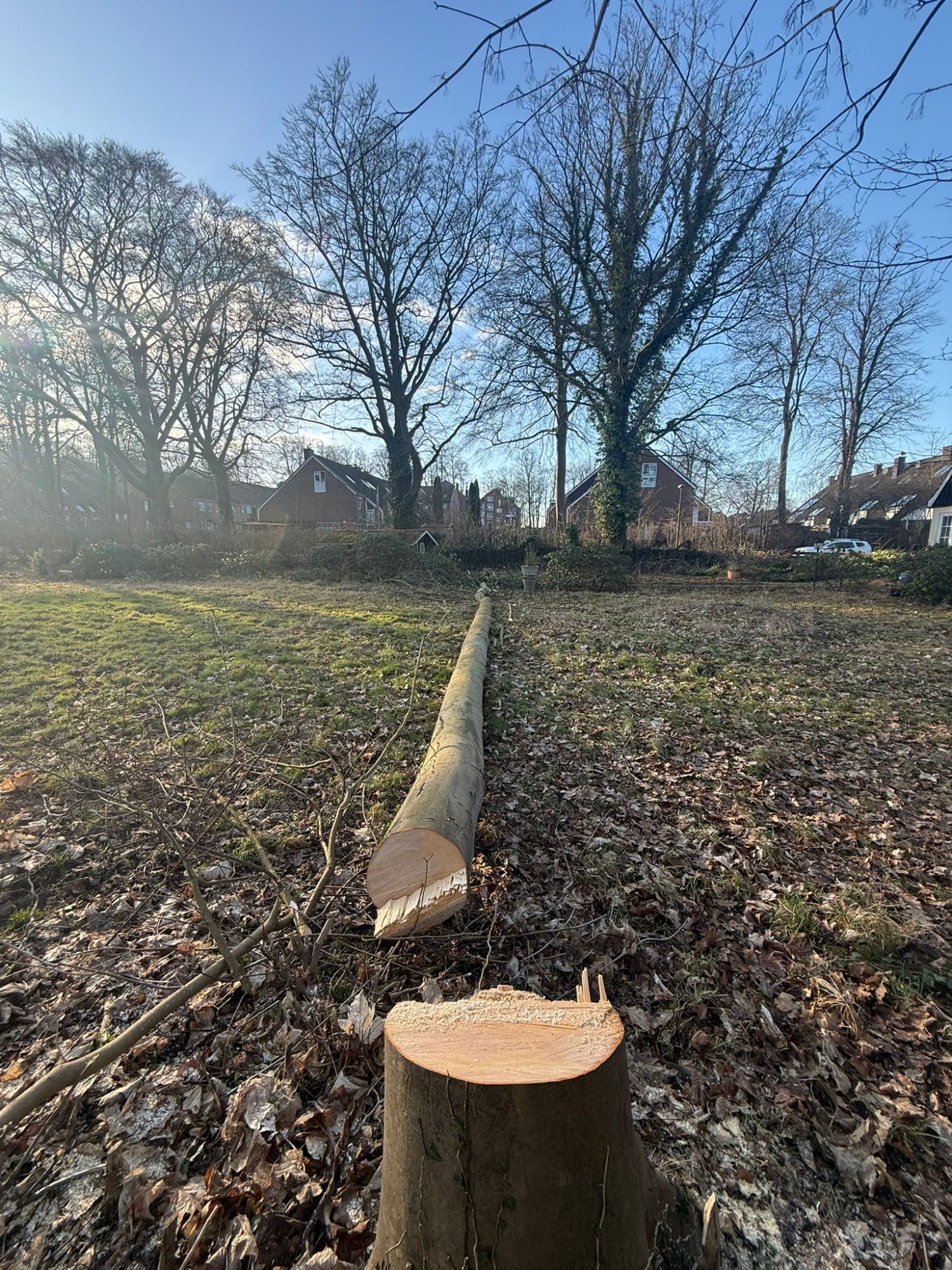

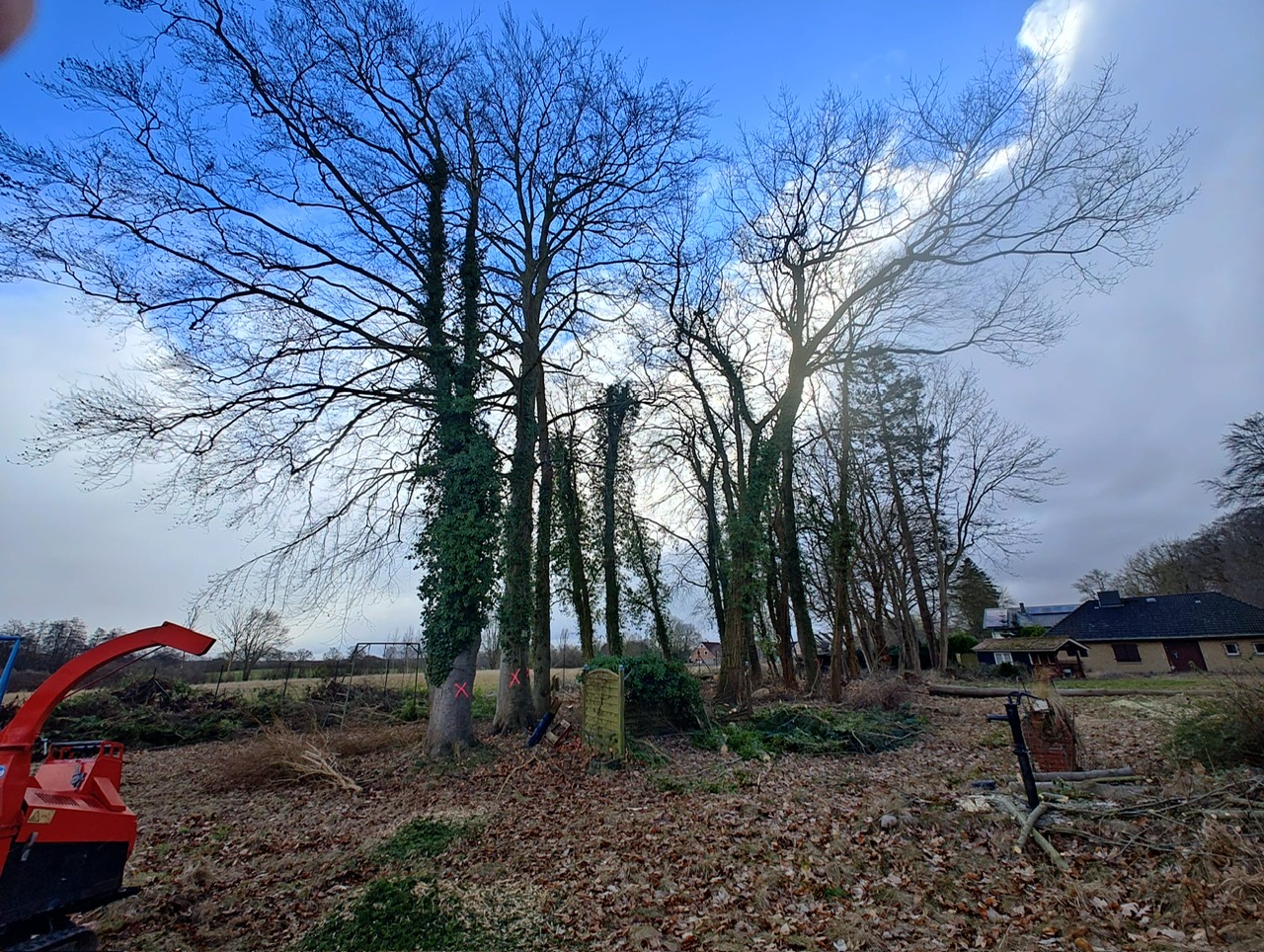

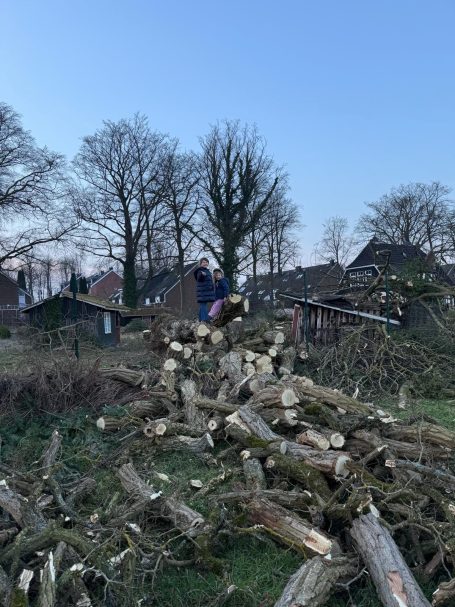

Fällung der Bäume
